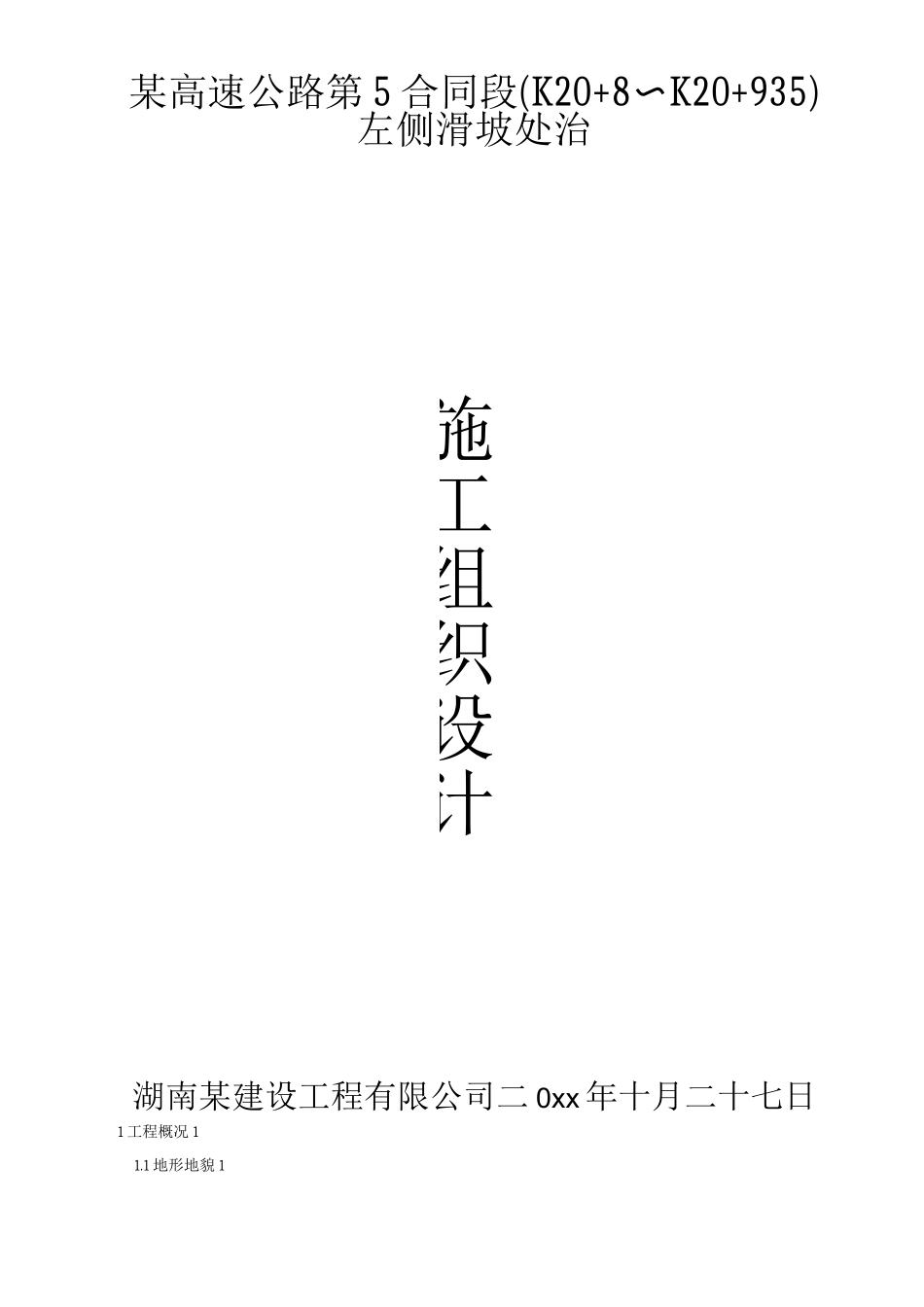

某高速公路第 5 合同段(K20+8〜K20+935)左侧滑坡处治湖南某建设工程有限公司二 0xx 年十月二十七日1 工程概况 11

1 地形地貌 1施工组织设计1
2 地层岩性 11
3 水文地质特征 12 施工组织方案12
1 施工方案12
2 施工程序12
3 施工监测要求及应急措施63 施工场地布置63
1 临建 63
2 拌和站 63
3 施工临时用电63
4 施工临时用水73
5 施工临时道路74 施工总体部署74
1 劳动力组织计划74
2 主要材料供应计划94
3 主要施工机械设备使用计划 95 工期计划及工期保证措施105
1 工程量 105
2 工期计划105
3 工期保证措施 116
工程质量 136
1 质量目标 136
2 质量保证措施 137 施工安全157
1 安全目标 157
2 安全保证措施 167
3 安全生产纪律 187
4 安全生产技术措施 198 施工环境保护、水土保持和文物保护等措施和方案209 文明施工保证措施及创建文明施工场地的规划219
1 对工作人员的要求 219

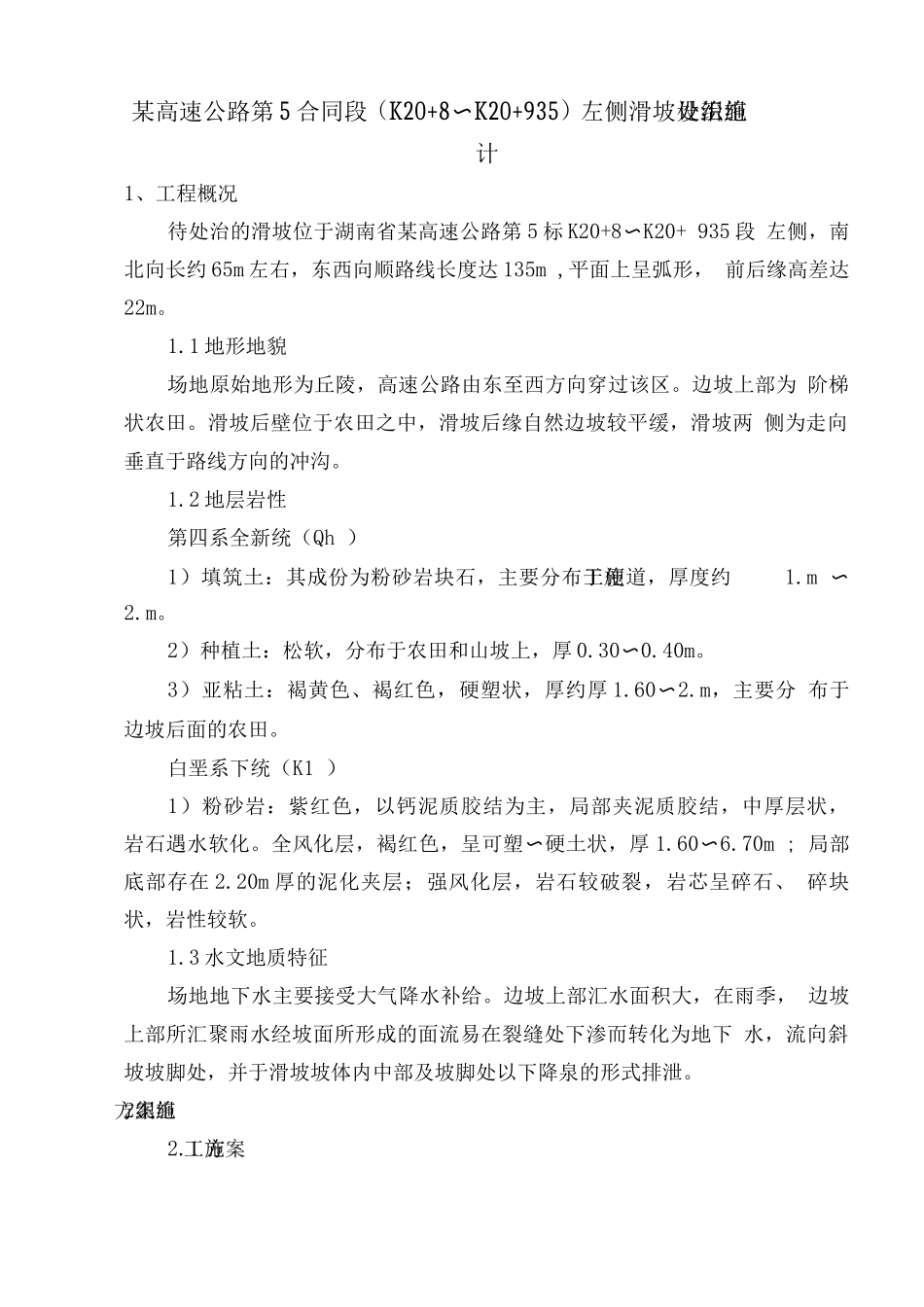

2 施工现场管理2110 劳动卫生保障措施 22某高速公路第 5 合同段(K20+8〜K20+935)左侧滑坡处治施工组织设计1、工程概况待处治的滑坡位于湖南省某高速公路第 5 标 K20+8〜K20+ 935 段 左侧,南北向长约 65m 左右,东西向顺路线长度达 135m ,平面上呈弧形, 前后缘高差达22m
1 地形地貌场地原始地形为丘陵,高速公路由东至西方向穿过该区
边坡上部为 阶梯状农田
滑坡后壁位于农田之中,滑坡后缘自然边坡较平缓,滑坡两 侧为走向垂直于路线方向的冲沟
2 地层岩性第四系全新统(Qh )1)填筑土:其成份为粉砂岩块石,主要分布于施工便道,厚度约 1
2)种植土:松软,分布于农田和山坡上,厚 0
