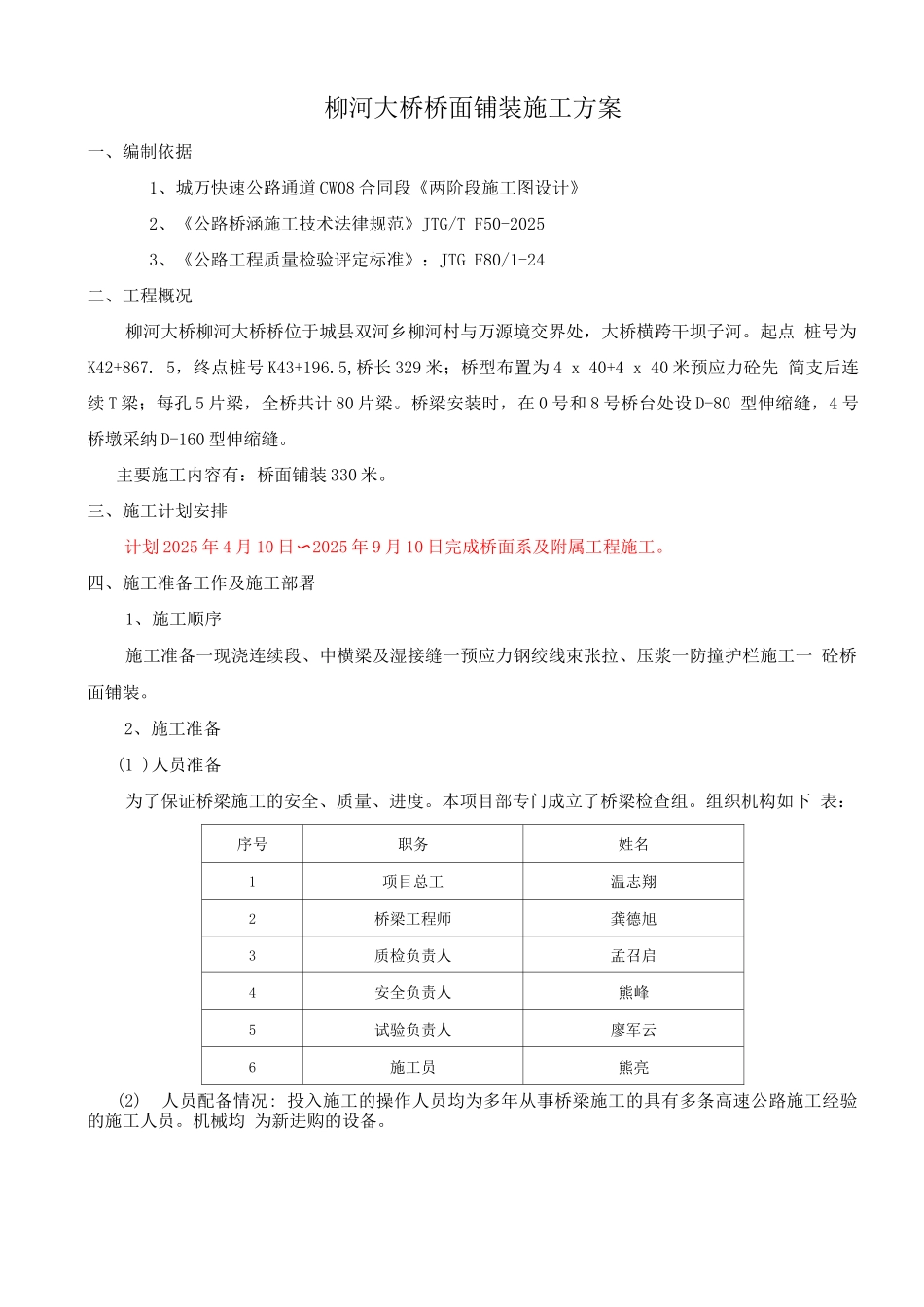

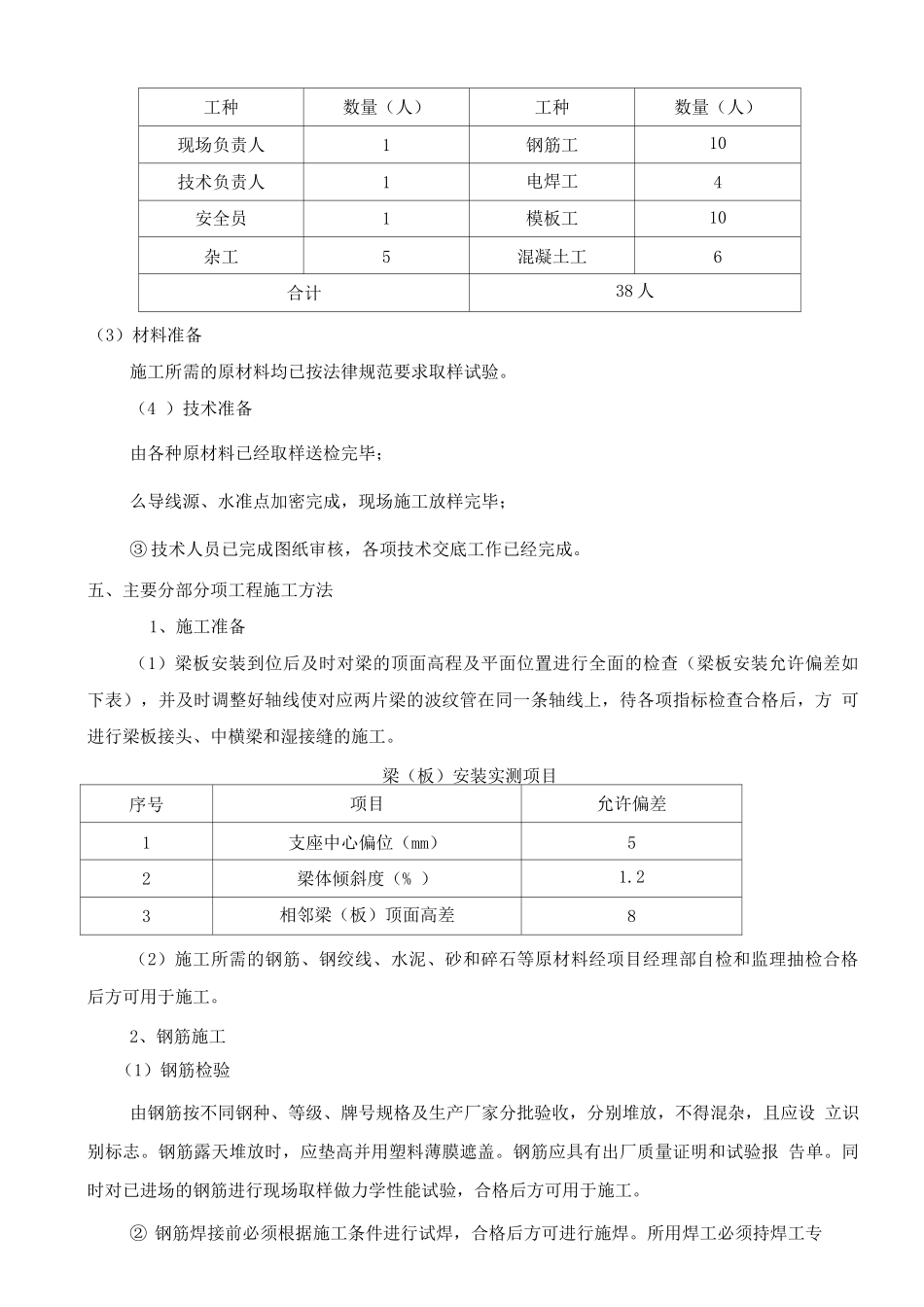

柳河大桥桥面铺装施工方案一、编制依据1、城万快速公路通道 CW08 合同段《两阶段施工图设计》2、《公路桥涵施工技术法律规范》JTG/T F50-20253、《公路工程质量检验评定标准》:JTG F80/1-24二、工程概况柳河大桥柳河大桥桥位于城县双河乡柳河村与万源境交界处,大桥横跨干坝子河。起点 桩号为K42+867. 5,终点桩号 K43+196.5,桥长 329 米;桥型布置为 4 x 40+4 x 40 米预应力砼先 简支后连续 T 梁;每孔 5 片梁,全桥共计 80 片梁。桥梁安装时,在 0 号和 8 号桥台处设 D-80 型伸缩缝,4 号桥墩采纳 D-160 型伸缩缝。主要施工内容有:桥面铺装 330 米。三、施工计划安排计划 2025 年 4 月 10 日〜2025 年 9 月 10 日完成桥面系及附属工程施工。四、施工准备工作及施工部署1、施工顺序施工准备一现浇连续段、中横梁及湿接缝一预应力钢绞线束张拉、压浆一防撞护栏施工一 砼桥面铺装。2、施工准备(1 )人员准备为了保证桥梁施工的安全、质量、进度。本项目部专门成立了桥梁检查组。组织机构如下 表:序号职务姓名1项目总工温志翔2桥梁工程师龚德旭3质检负责人孟召启4安全负责人熊峰5试验负责人廖军云6施工员熊亮(2)人员配备情况: 投入施工的操作人员均为多年从事桥梁施工的具有多条高速公路施工经验的施工人员。机械均 为新进购的设备。工种数量(人)工种数量(人)现场负责人1钢筋工10技术负责人1电焊工4安全员1模板工10杂工5混凝土工6合计38 人(3)材料准备施工所需的原材料均已按法律规范要求取样试验。(4 )技术准备由各种原材料已经取样送检完毕;么导线源、水准点加密完成,现场施工放样完毕;③ 技术人员已完成图纸审核,各项技术交底工作已经完成。五、主要分部分项工程施工方法1、施工准备(1)梁板安装到位后及时对梁的顶面高程及平面位置进行全面的检查(梁板安装允许偏差如 下表),并及时调整好轴线使对应两片梁的波纹管在同一条轴线上,待各项指标检查合格后,方 可进行梁板接头、中横梁和湿接缝的施工。梁(板)安装实测项目序号项目允许偏差1支座中心偏位(mm)52梁体倾斜度(% )1.23相邻梁(板)顶面高差8(2)施工所需的钢筋、钢绞线、水泥、砂和碎石等原材料经项目经理部自检和监理抽检合格 后方可用于施工。2、钢筋施工(1)钢筋检验由钢筋按不同钢种、等级、牌号规格及生产厂家分批验收,分别堆放,不得混杂,且应设 立识别标志。钢筋露天堆放时,应垫高并用塑料...
