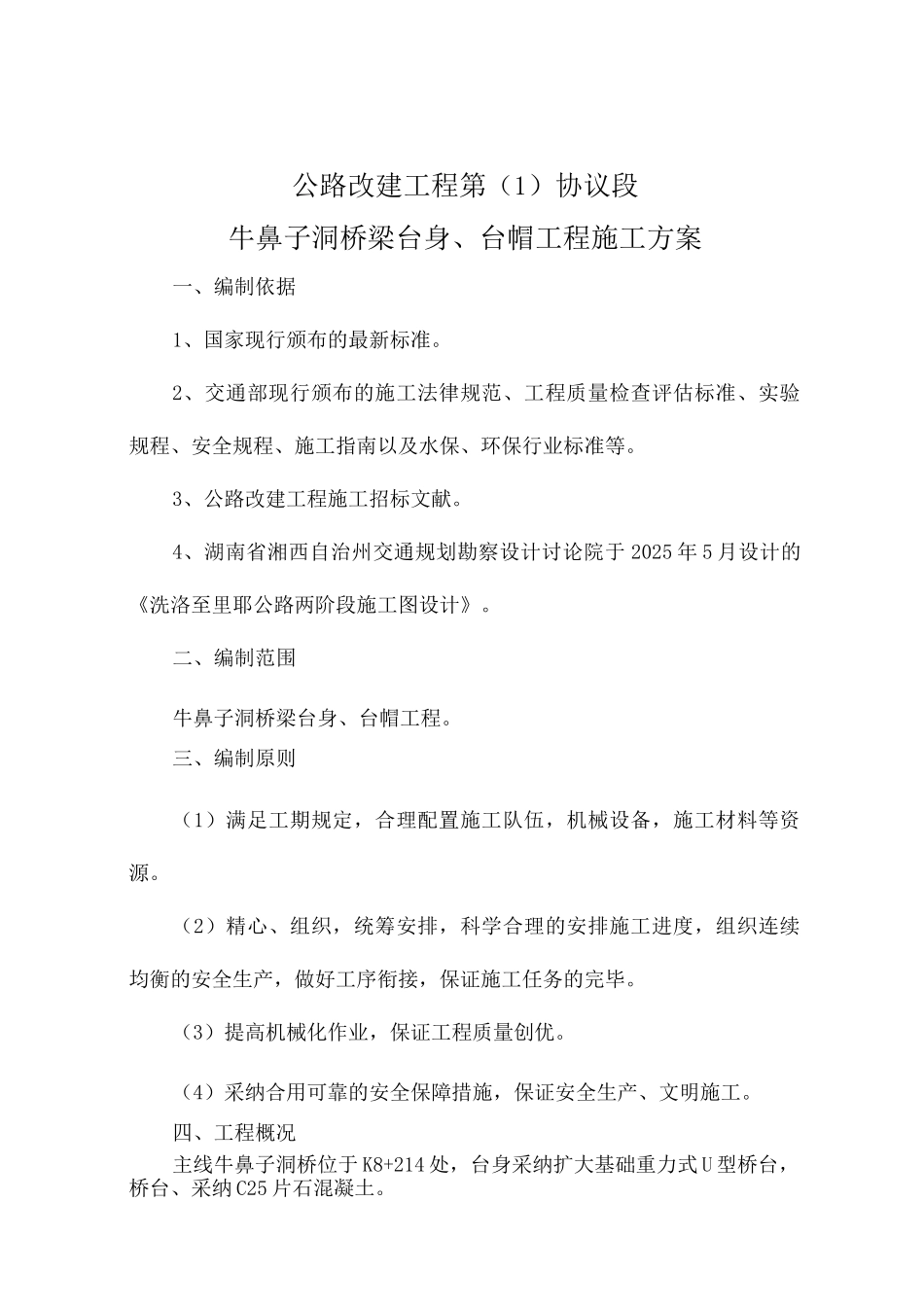

公路改建工程第(1)协议段牛鼻子洞桥梁台身、台帽工程施工方案一、编制依据1、国家现行颁布的最新标准
2、交通部现行颁布的施工法律规范、工程质量检查评估标准、实验规程、安全规程、施工指南以及水保、环保行业标准等
3、公路改建工程施工招标文献
4、湖南省湘西自治州交通规划勘察设计讨论院于 2025 年 5 月设计的《洗洛至里耶公路两阶段施工图设计》
二、编制范围牛鼻子洞桥梁台身、台帽工程
三、编制原则(1)满足工期规定,合理配置施工队伍,机械设备,施工材料等资源
(2)精心、组织,统筹安排,科学合理的安排施工进度,组织连续均衡的安全生产,做好工序衔接,保证施工任务的完毕
(3)提高机械化作业,保证工程质量创优
(4)采纳合用可靠的安全保障措施,保证安全生产、文明施工
四、工程概况主线牛鼻子洞桥位于 K8+214 处,台身采纳扩大基础重力式 U 型桥台,桥台、采纳 C25 片石混凝土

1 重要管理人员名单:工程总体负责人:施工生产负责人:质检负责人:现场技术负责人:桥台由桥梁施工队负责施工
设施工队长 1 名,技术员 1 名,质检员1 名,安全员 1 名,技工 8 名,普工 15 人
2、检查、实验机构统一运用项目实验室,由项目实验室负责进行实验、检测工作
3、测量放样施工放样是施工准备阶段的重要技术工作,根据施工设计图纸提供的数据用全站仪准确放出桥台的纵横轴线,在基础顶面测定中线、水平,划出台身底面位置并钉木桩保护防止移位破坏
4、机械设备2
5 重要机械设备投入情况机械名称规格型号生产能力厂牌及出厂时间数量(台)进场日期发电机TZH-250250KW1钢筋切断机QJ-405
5KW1钢筋调直机GT4-148KW1插入式振动器ZB110-501
1KW4电焊机HJ2-B1三

台身、台帽施工方法3
1 施工方案台身紧跟扩大基础施工,施工时模型采纳自
