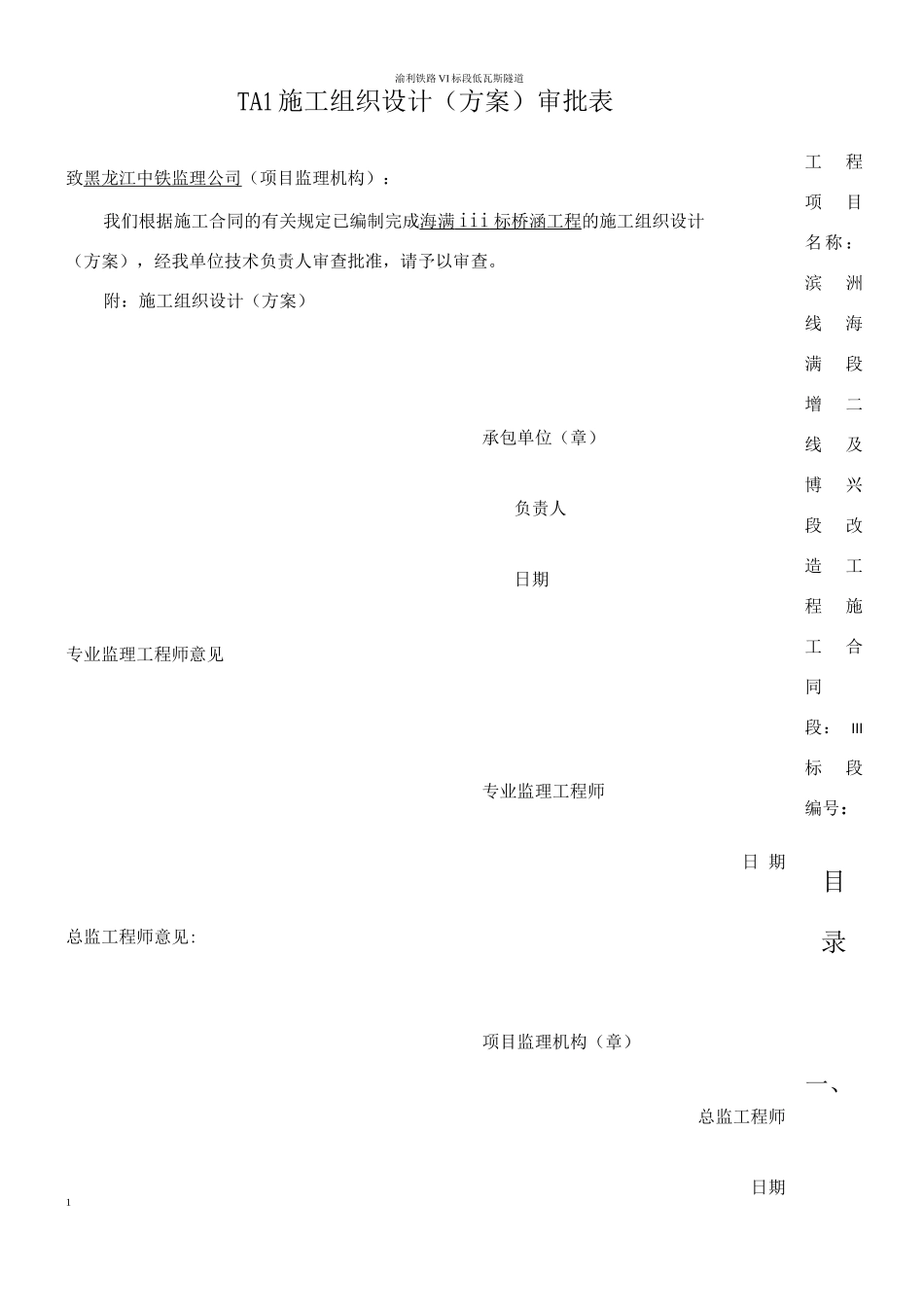

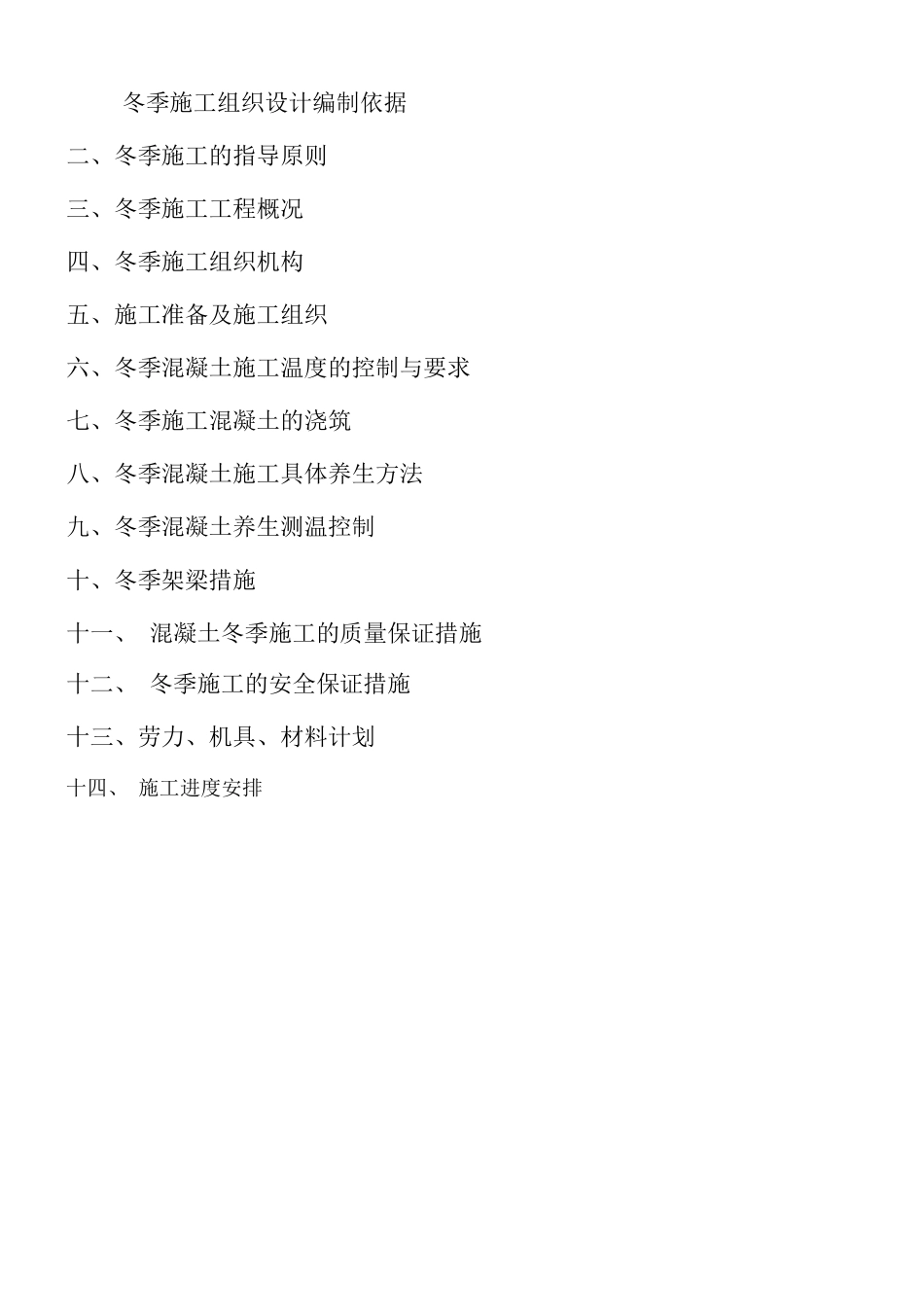

海满增建第二线博兴段 II 标桥涵工程冬季施工组织设计编制:夏长江中铁二十三局二公司满洲里桥涵工程项目部26 年 9 月 22 日渝利铁路 VI 标段低瓦斯隧道TA1 施工组织设计(方案)审批表致黑龙江中铁监理公司(项目监理机构):我们根据施工合同的有关规定已编制完成海满 iii 标桥涵工程 的施工组织设计(方案),经我单位技术负责人审查批准,请予以审查。附:施工组织设计(方案)承包单位(章)负责人 日期 专业监理工程师意见专业监理工程师日 期总监工程师意见:项目监理机构(章)总监工程师日期1工程 项目 名 称 : 滨洲 线海 满段 增二 线及 博兴 段改 造工 程 施工 合同 段: III标 段 编号:目录一、冬季施工组织设计编制依据二、冬季施工的指导原则三、冬季施工工程概况四、冬季施工组织机构五、施工准备及施工组织六、冬季混凝土施工温度的控制与要求七、冬季施工混凝土的浇筑八、冬季混凝土施工具体养生方法九、冬季混凝土养生测温控制十、冬季架梁措施十一、 混凝土冬季施工的质量保证措施十二、 冬季施工的安全保证措施十三、劳力、机具、材料计划十四、 施工进度安排海满 111 标桥涵工程冬季(冬期)施工组织设计一、冬施编制依据:1、公路桥涵施工技术法律规范 JTJ041-202、铁路桥涵施工法律规范 TB10203 - 223、铁路混凝土与砌体工程施工法律规范 TB10424-23 J283-244、铁路桥涵工程质量检验评定标准 TB10415-23 J286-245、铁道第三勘察设计院提供的施工图纸6、海满 III 标桥涵工程施工组织设计7、现场实际情况及施工困难条件下我公司在寒冷地区冬季施工积累的丰富施工 经验二、冬季施工的指导原则:当外界气温在 5C〜-10C 之间时,实行对砼拌和用水进行加热,砼拌和料中掺 用低温早强剂的措施,同时模板外罩防寒棚,内生火炉。当外界气温在-10°C 及以下 时,除安设锅炉对砼拌和用料(水、砂、碎石)进行加热外,尚需采纳蒸汽加热法 对砼进行养护。三、冬季施工工程概况:本工程位于内蒙古自治区的东北部,属中温带亚干旱气候区,冬季漫长而寒冷, 历年极端最低气温-37.4C, 土壤最大冻结深度 389 ,最大积雪深度 18 ,地震基 本烈度 VI度。当施工现场昼夜平均气温连续 3 天低于 5 度或最低气温低于-3 度即进入冬季施 工阶段,混凝土抗压强度达到设计强度的 30 前不能受冻。本工程拟对 K903、K912 公铁立交桥墩台、预制梁、新开河中桥、北井中桥除桩基...
