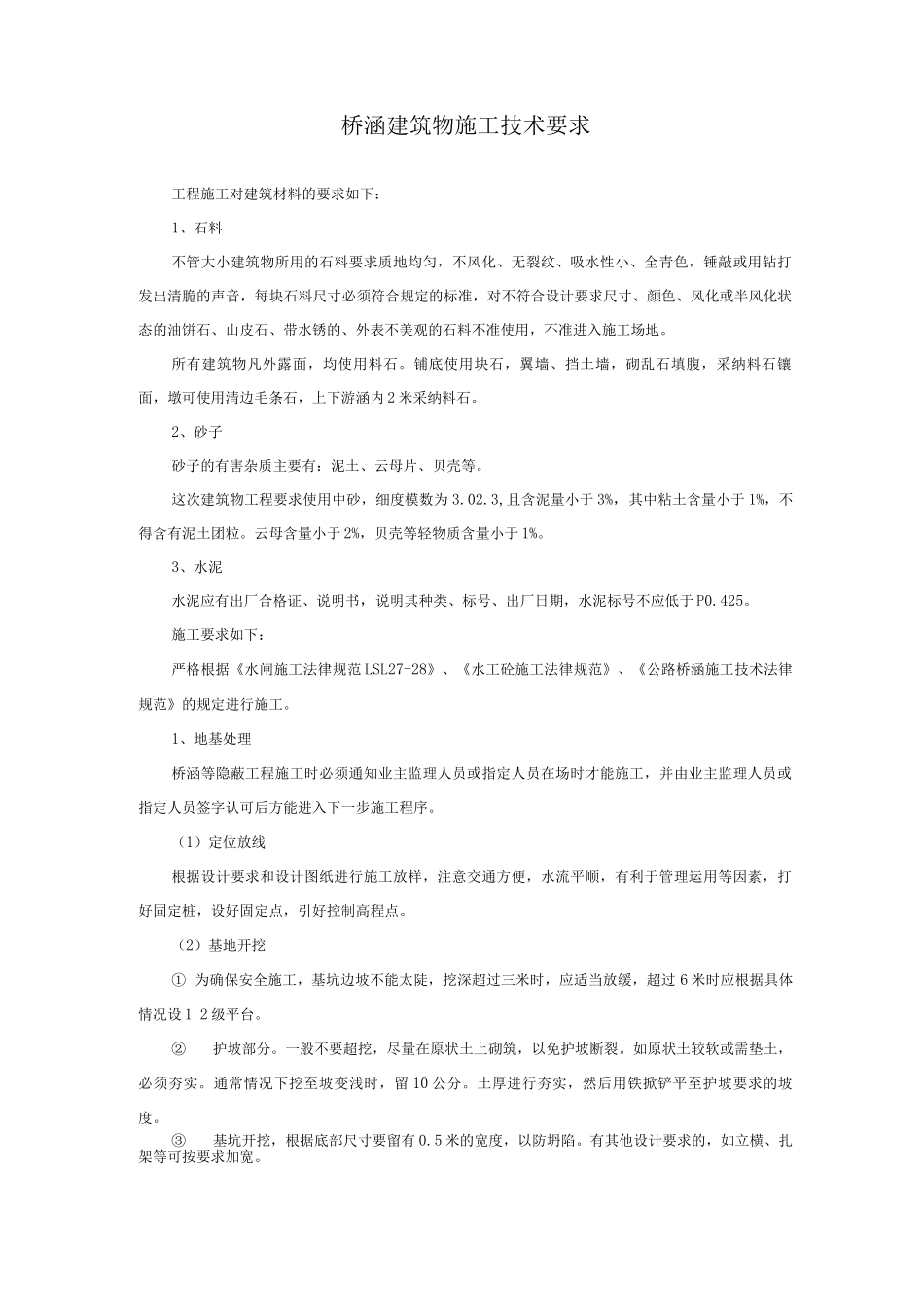

桥涵建筑物施工技术要求工程施工对建筑材料的要求如下:1、石料不管大小建筑物所用的石料要求质地均匀,不风化、无裂纹、吸水性小、全青色,锤敲或用钻打发出清脆的声音,每块石料尺寸必须符合规定的标准,对不符合设计要求尺寸、颜色、风化或半风化状态的油饼石、山皮石、带水锈的、外表不美观的石料不准使用,不准进入施工场地
所有建筑物凡外露面,均使用料石
铺底使用块石,翼墙、挡土墙,砌乱石填腹,采纳料石镶面,墩可使用清边毛条石,上下游涵内 2 米采纳料石
2、砂子砂子的有害杂质主要有:泥土、云母片、贝壳等
这次建筑物工程要求使用中砂,细度模数为 3
3,且含泥量小于 3%,其中粘土含量小于 1%,不得含有泥土团粒
云母含量小于 2%,贝壳等轻物质含量小于 1%
3、水泥水泥应有出厂合格证、说明书,说明其种类、标号、出厂日期,水泥标号不应低于 P0
施工要求如下:严格根据《水闸施工法律规范 LSL27-28》、《水工砼施工法律规范》、《公路桥涵施工技术法律规范》的规定进行施工

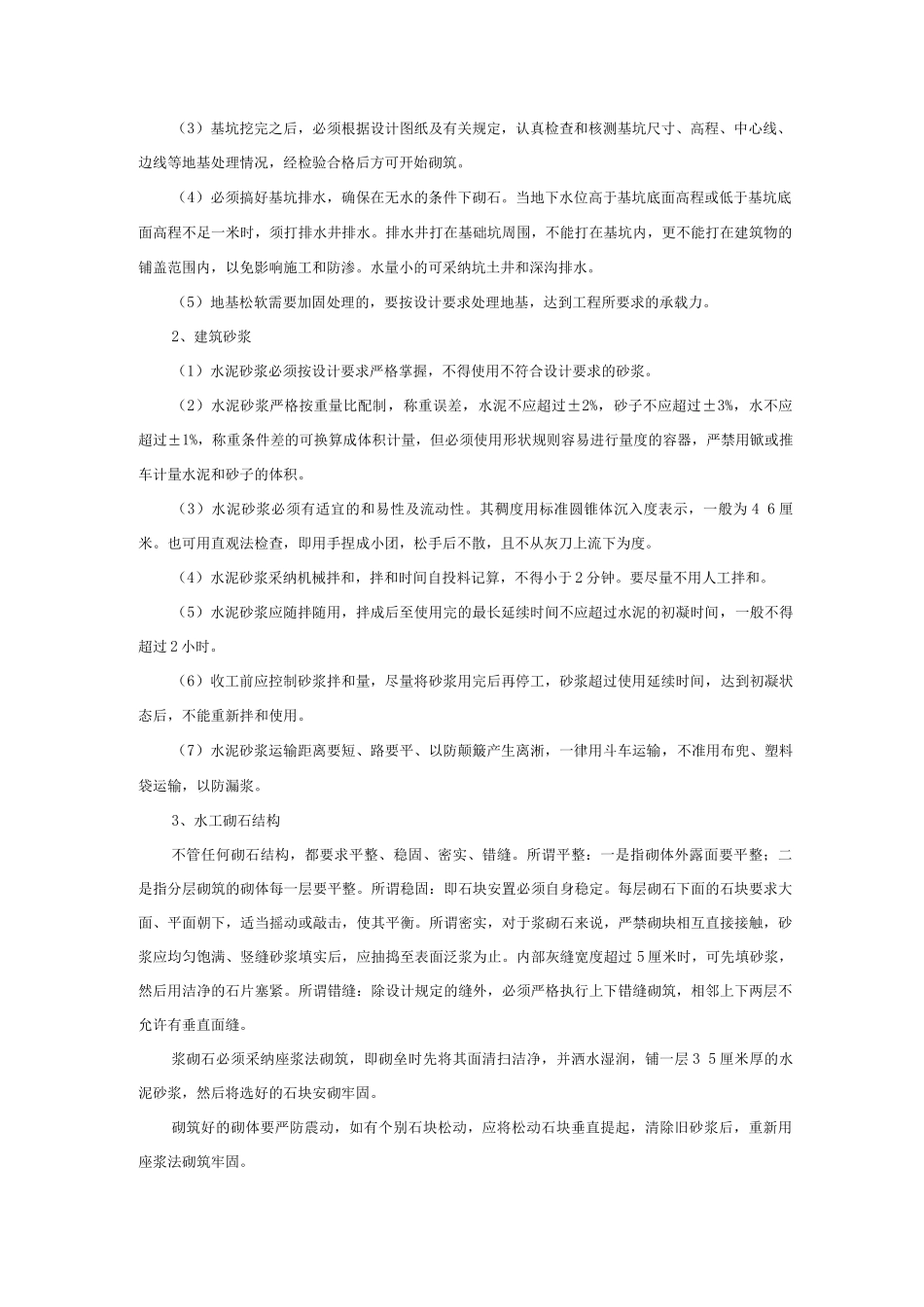

1、地基处理桥涵等隐蔽工程施工时必须通知业主监理人员或指定人员在场时才能施工,并由业主监理人员或指定人员签字认可后方能进入下一步施工程序
(1)定位放线根据设计要求和设计图纸进行施工放样,注意交通方便,水流平顺,有利于管理运用等因素,打好固定桩,设好固定点,引好控制高程点
(2)基地开挖① 为确保安全施工,基坑边坡不能太陡,挖深超过三米时,应适当放缓,超过 6 米时应根据具体情况设 1 2 级平台
一般不要超挖,尽量在原状土上砌筑,以免护坡断裂
如原状土较软或需垫土,必须夯实
通常情况下挖至坡变浅时,留 10 公分
土厚进行夯实,然后用铁掀铲平至护坡要求的坡度
③基坑开挖,根据底部尺寸要留有 0
5 米的宽度,以防坍陷
有其他设计要求的,如立横、扎架等可按要求加宽
(3)基坑挖完之后,必须根据设
