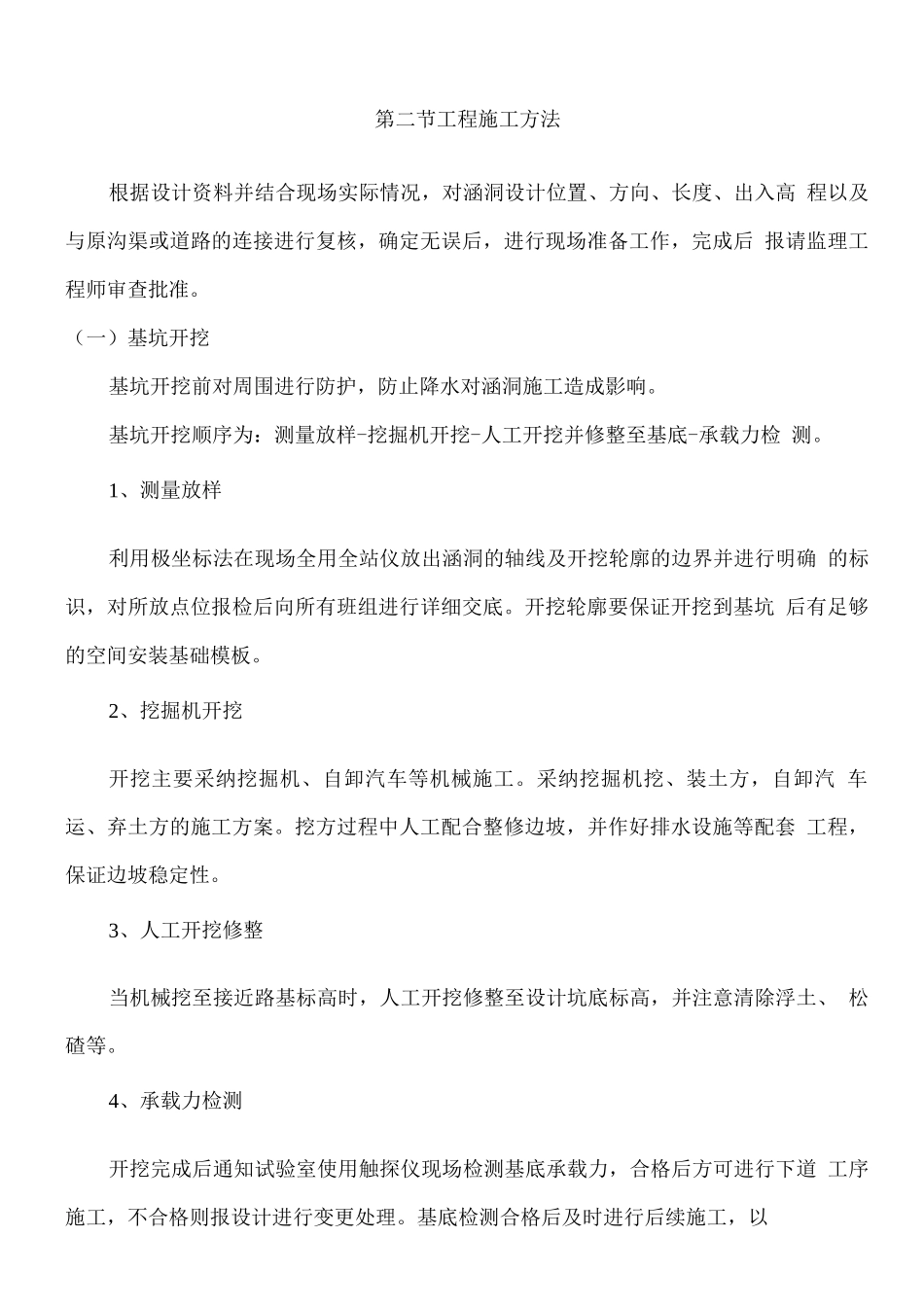

第二节工程施工方法根据设计资料并结合现场实际情况,对涵洞设计位置、方向、长度、出入高 程以及与原沟渠或道路的连接进行复核,确定无误后,进行现场准备工作,完成后 报请监理工程师审查批准
(一)基坑开挖基坑开挖前对周围进行防护,防止降水对涵洞施工造成影响
基坑开挖顺序为:测量放样-挖掘机开挖-人工开挖并修整至基底-承载力检 测
1、测量放样利用极坐标法在现场全用全站仪放出涵洞的轴线及开挖轮廓的边界并进行明确 的标识,对所放点位报检后向所有班组进行详细交底
开挖轮廓要保证开挖到基坑 后有足够的空间安装基础模板
2、挖掘机开挖开挖主要采纳挖掘机、自卸汽车等机械施工
采纳挖掘机挖、装土方,自卸汽 车运、弃土方的施工方案
挖方过程中人工配合整修边坡,并作好排水设施等配套 工程,保证边坡稳定性
3、人工开挖修整当机械挖至接近路基标高时,人工开挖修整至设计坑底标高,并注意清除浮土、 松碴等
4、承载力检测开挖完成后通知试验室使用触探仪现场检测基底承载力,合格后方可进行下道 工序施工,不合格则报设计进行变更处理

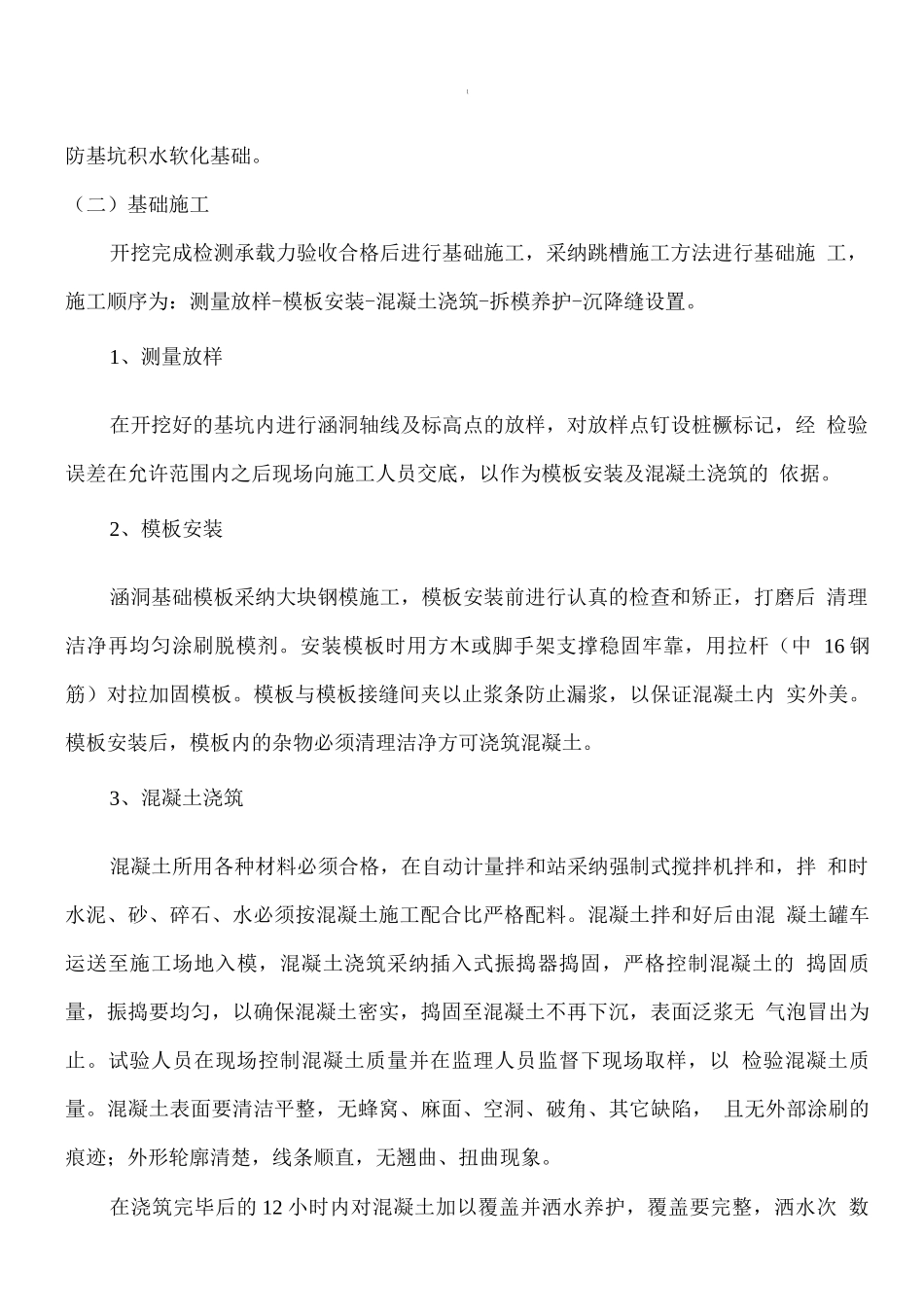

基底检测合格后及时进行后续施工,以1防基坑积水软化基础
(二)基础施工开挖完成检测承载力验收合格后进行基础施工,采纳跳槽施工方法进行基础施 工,施工顺序为:测量放样-模板安装-混凝土浇筑-拆模养护-沉降缝设置
1、测量放样在开挖好的基坑内进行涵洞轴线及标高点的放样,对放样点钉设桩橛标记,经 检验误差在允许范围内之后现场向施工人员交底,以作为模板安装及混凝土浇筑的 依据
2、模板安装涵洞基础模板采纳大块钢模施工,模板安装前进行认真的检查和矫正,打磨后 清理洁净再均匀涂刷脱模剂
安装模板时用方木或脚手架支撑稳固牢靠,用拉杆(中 16 钢筋)对拉加固模板
模板与模板接缝间夹以止浆条防止漏浆,以保证混凝土内 实外美
模板安装后,模板内的杂物必须清理洁净方可浇筑混凝土
3、混凝土浇筑混凝土所用
