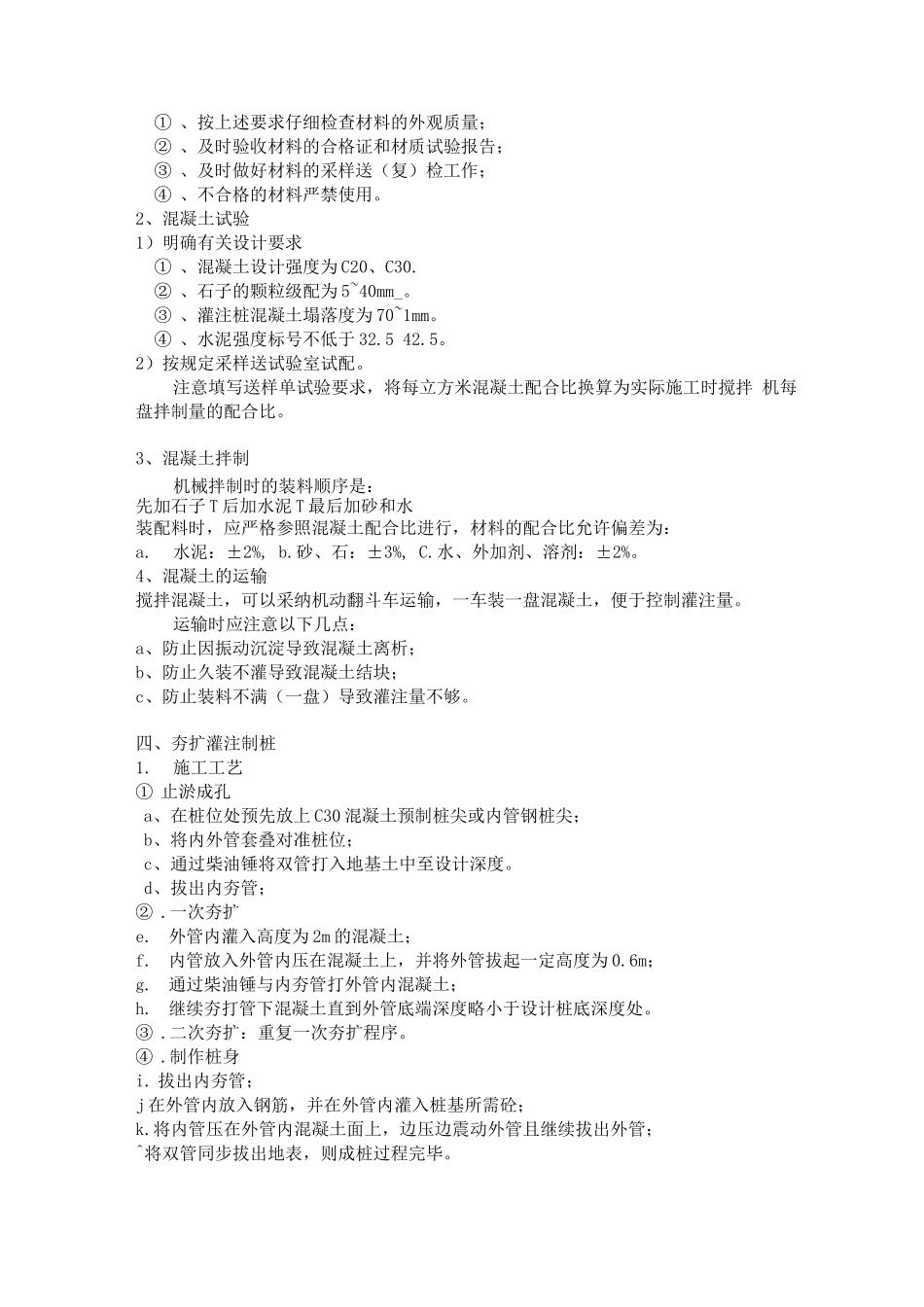

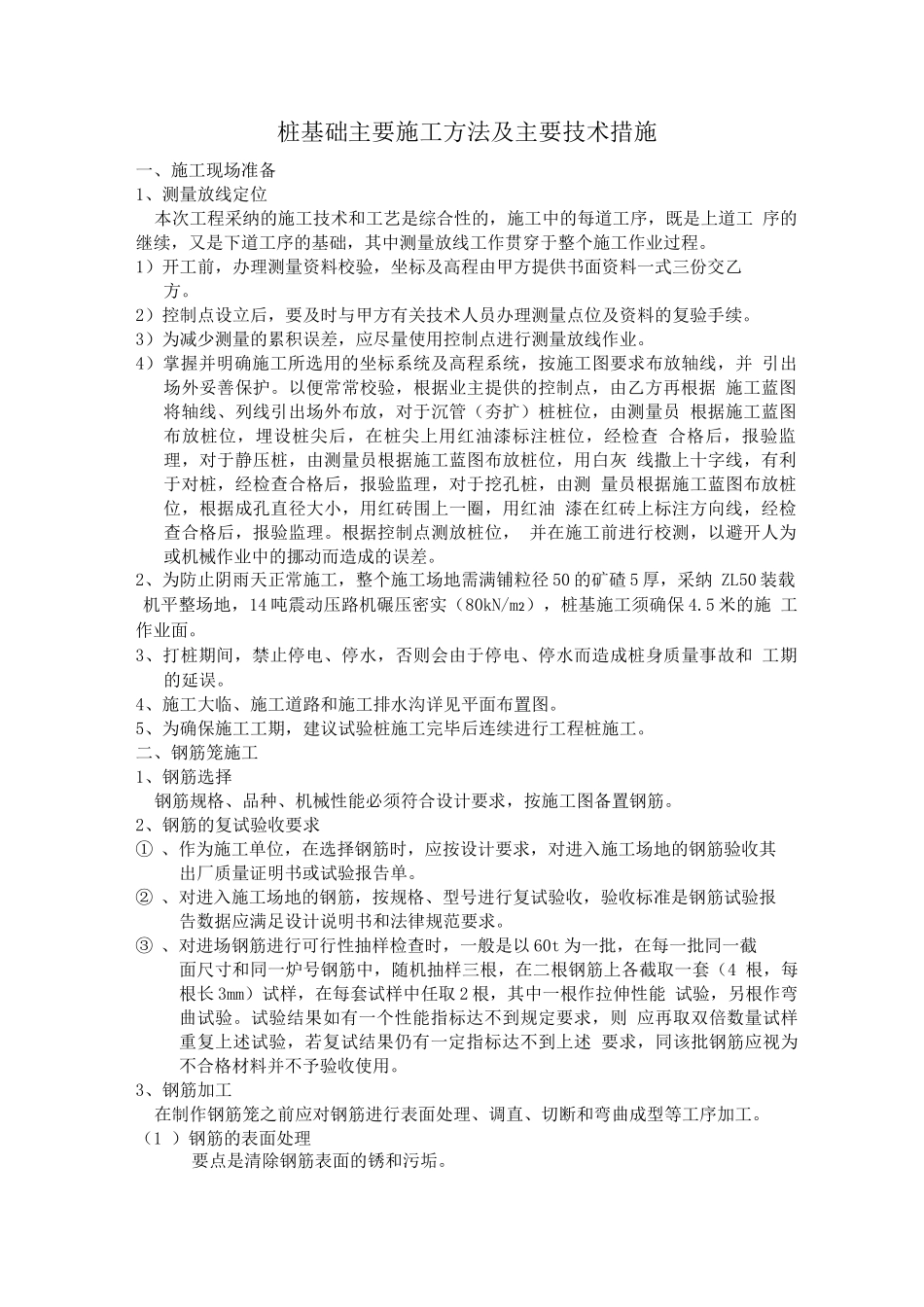

桩基础主要施工方法及主要技术措施一、施工现场准备1、测量放线定位本次工程采纳的施工技术和工艺是综合性的,施工中的每道工序,既是上道工 序的继续,又是下道工序的基础,其中测量放线工作贯穿于整个施工作业过程。1)开工前,办理测量资料校验,坐标及高程由甲方提供书面资料一式三份交乙方。2)控制点设立后,要及时与甲方有关技术人员办理测量点位及资料的复验手续。3)为减少测量的累积误差,应尽量使用控制点进行测量放线作业。4)掌握并明确施工所选用的坐标系统及高程系统,按施工图要求布放轴线,并 引出场外妥善保护。以便常常校验,根据业主提供的控制点,由乙方再根据 施工蓝图将轴线、列线引出场外布放,对于沉管(夯扩)桩桩位,由测量员 根据施工蓝图布放桩位,埋设桩尖后,在桩尖上用红油漆标注桩位,经检查 合格后,报验监理,对于静压桩,由测量员根据施工蓝图布放桩位,用白灰 线撒上十字线,有利于对桩,经检查合格后,报验监理,对于挖孔桩,由测 量员根据施工蓝图布放桩位,根据成孔直径大小,用红砖围上一圈,用红油 漆在红砖上标注方向线,经检查合格后,报验监理。根据控制点测放桩位, 并在施工前进行校测,以避开人为或机械作业中的挪动而造成的误差。2、为防止阴雨天正常施工,整个施工场地需满铺粒径 50 的矿碴 5 厚,采纳 ZL50 装载机平整场地,14 吨震动压路机碾压密实(80kN/m2),桩基施工须确保 4.5 米的施 工作业面。3、打桩期间,禁止停电、停水,否则会由于停电、停水而造成桩身质量事故和 工期的延误。4、施工大临、施工道路和施工排水沟详见平面布置图。5、为确保施工工期,建议试验桩施工完毕后连续进行工程桩施工。二、钢筋笼施工1、钢筋选择钢筋规格、品种、机械性能必须符合设计要求,按施工图备置钢筋。2、钢筋的复试验收要求① 、作为施工单位,在选择钢筋时,应按设计要求,对进入施工场地的钢筋验收其出厂质量证明书或试验报告单。② 、对进入施工场地的钢筋,按规格、型号进行复试验收,验收标准是钢筋试验报告数据应满足设计说明书和法律规范要求。③ 、对进场钢筋进行可行性抽样检查时,一般是以 60t 为一批,在每一批同一截面尺寸和同一炉号钢筋中,随机抽样三根,在二根钢筋上各截取一套(4 根,每根长 3mm)试样,在每套试样中任取 2 根,其中一根作拉伸性能 试验,另根作弯曲试验。试验结果如有一个性能指标达不到规定要求,则 应再取双倍数量试样重复上...
