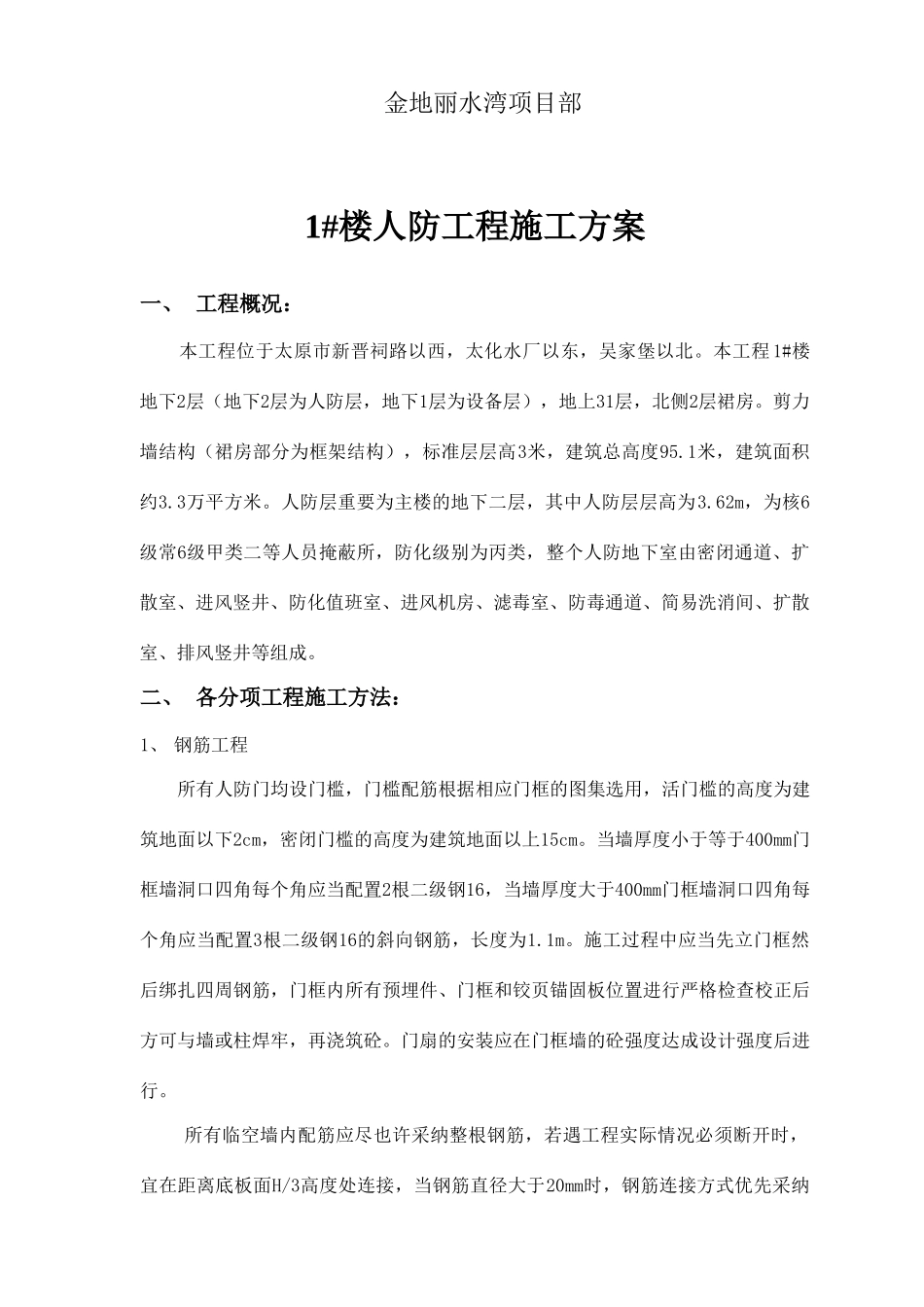

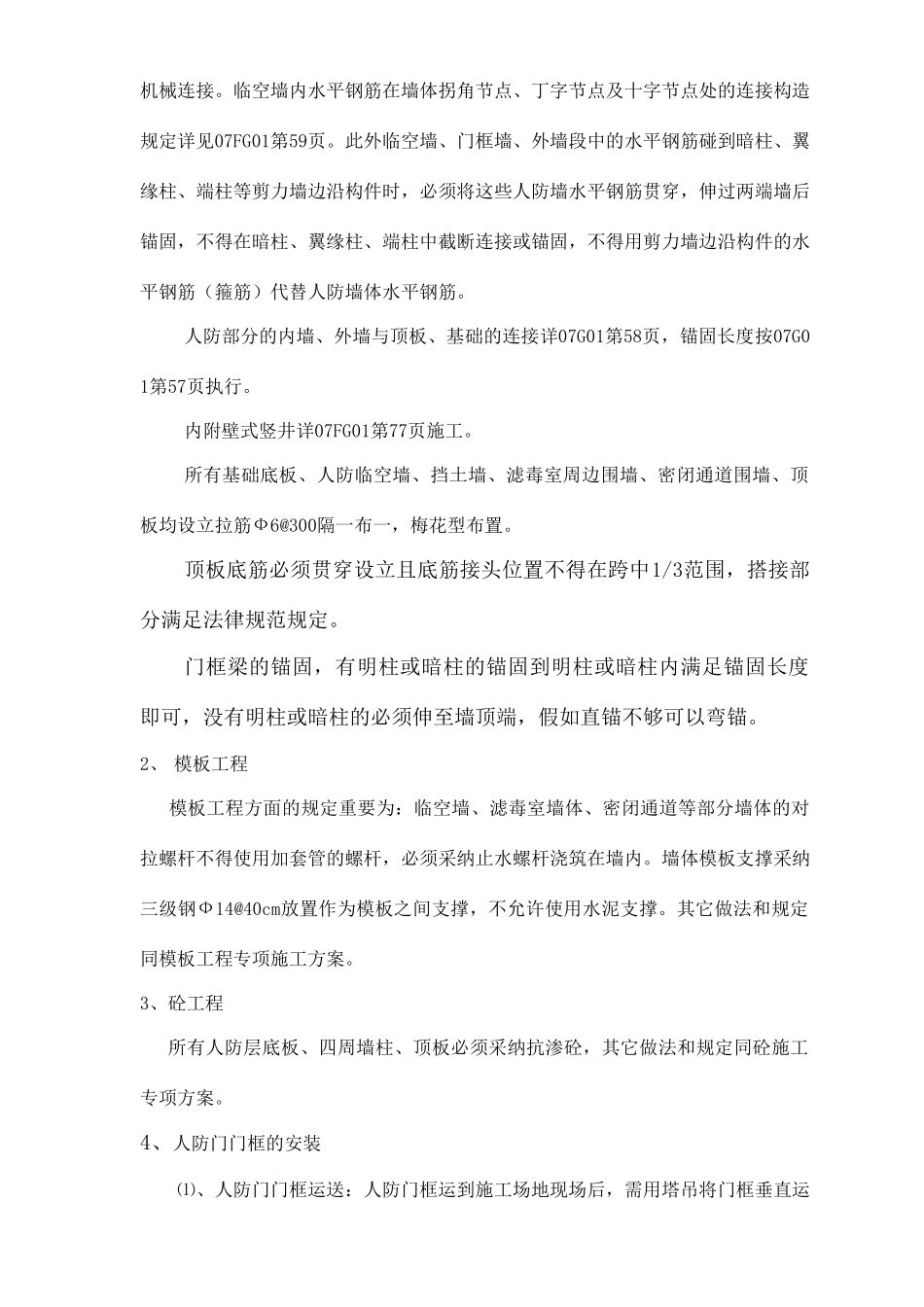

人防工程施工方案编制人: 审核人: 浙江新东阳建设集团有限公司金地丽水湾项目部1#楼人防工程施工方案一、 工程概况:本工程位于太原市新晋祠路以西,太化水厂以东,吴家堡以北。本工程 1#楼地下2层(地下2层为人防层,地下1层为设备层),地上31层,北侧2层裙房。剪力墙结构(裙房部分为框架结构),标准层层高3米,建筑总高度95.1米,建筑面积约3.3万平方米。人防层重要为主楼的地下二层,其中人防层层高为3.62m,为核6级常6级甲类二等人员掩蔽所,防化级别为丙类,整个人防地下室由密闭通道、扩散室、进风竖井、防化值班室、进风机房、滤毒室、防毒通道、简易洗消间、扩散室、排风竖井等组成。二、 各分项工程施工方法:1、 钢筋工程所有人防门均设门槛,门槛配筋根据相应门框的图集选用,活门槛的高度为建筑地面以下2cm,密闭门槛的高度为建筑地面以上15cm。当墙厚度小于等于400mm门框墙洞口四角每个角应当配置2根二级钢16,当墙厚度大于400mm门框墙洞口四角每个角应当配置3根二级钢16的斜向钢筋,长度为1.1m。施工过程中应当先立门框然后绑扎四周钢筋,门框内所有预埋件、门框和铰页锚固板位置进行严格检查校正后方可与墙或柱焊牢,再浇筑砼。门扇的安装应在门框墙的砼强度达成设计强度后进行。所有临空墙内配筋应尽也许采纳整根钢筋,若遇工程实际情况必须断开时,宜在距离底板面H/3高度处连接,当钢筋直径大于20mm时,钢筋连接方式优先采纳机械连接。临空墙内水平钢筋在墙体拐角节点、丁字节点及十字节点处的连接构造规定详见07FG01第59页。此外临空墙、门框墙、外墙段中的水平钢筋碰到暗柱、翼缘柱、端柱等剪力墙边沿构件时,必须将这些人防墙水平钢筋贯穿,伸过两端墙后锚固,不得在暗柱、翼缘柱、端柱中截断连接或锚固,不得用剪力墙边沿构件的水平钢筋(箍筋)代替人防墙体水平钢筋。人防部分的内墙、外墙与顶板、基础的连接详07G01第58页,锚固长度按07G01第57页执行。内附壁式竖井详07FG01第77页施工。所有基础底板、人防临空墙、挡土墙、滤毒室周边围墙、密闭通道围墙、顶板均设立拉筋Ф6@300隔一布一,梅花型布置。顶板底筋必须贯穿设立且底筋接头位置不得在跨中1/3范围,搭接部分满足法律规范规定。门框梁的锚固,有明柱或暗柱的锚固到明柱或暗柱内满足锚固长度即可,没有明柱或暗柱的必须伸至墙顶端,假如直锚不够可以弯锚。2、 模板工程模板工程方面的规定重要为:临空墙、滤毒室墙体、密闭通道等部分墙体的对拉螺杆不得...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

楼人防工程专项施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
