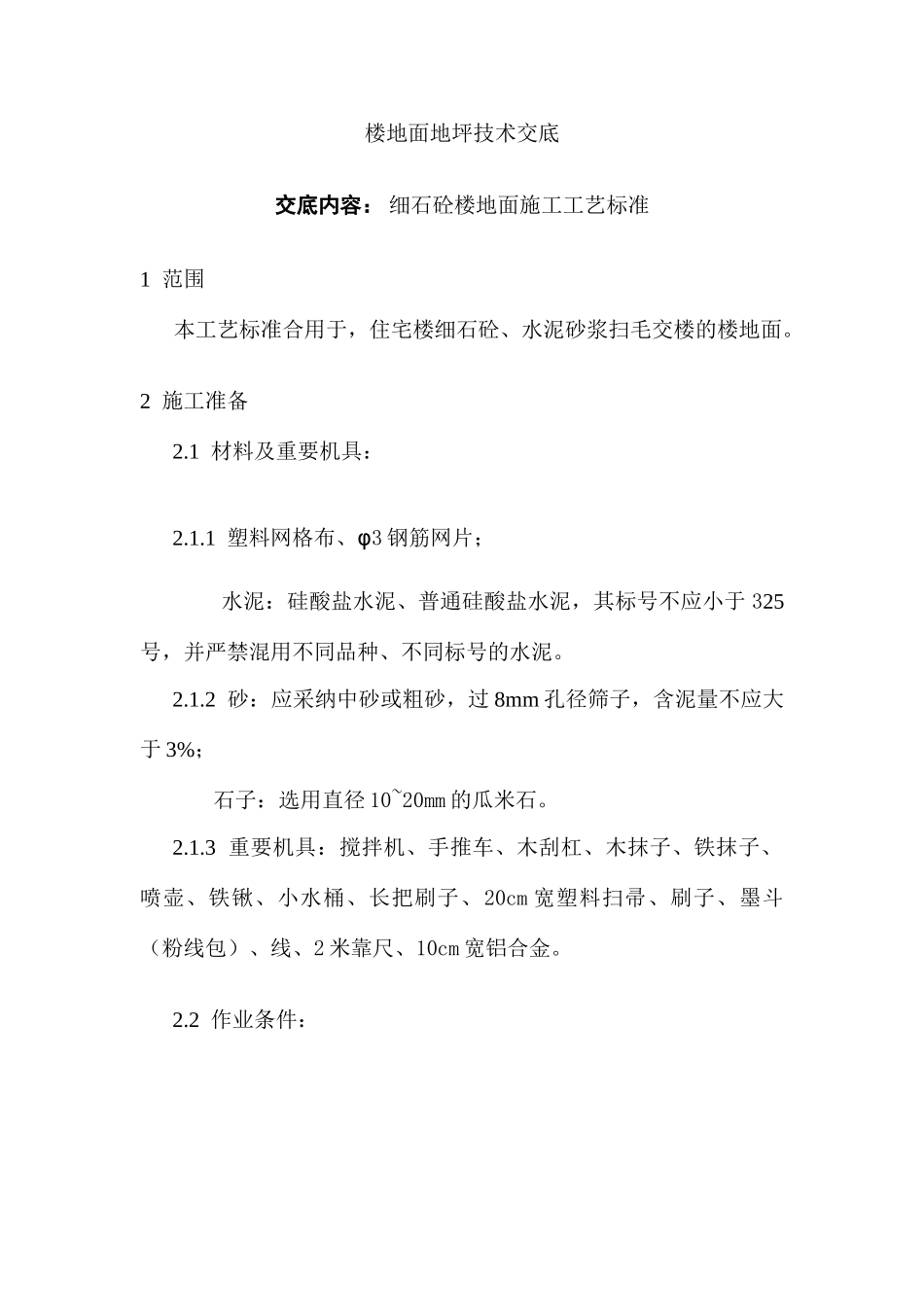

楼地面地坪技术交底交底内容: 细石砼楼地面施工工艺标准1 范围本工艺标准合用于,住宅楼细石砼、水泥砂浆扫毛交楼的楼地面
2 施工准备2
1 材料及重要机具:2
1 塑料网格布、φ3 钢筋网片;水泥:硅酸盐水泥、普通硅酸盐水泥,其标号不应小于 325号,并严禁混用不同品种、不同标号的水泥
2 砂:应采纳中砂或粗砂,过 8mm 孔径筛子,含泥量不应大于 3%;石子:选用直径 10~20mm 的瓜米石
3 重要机具:搅拌机、手推车、木刮杠、木抹子、铁抹子、喷壶、铁锹、小水桶、长把刷子、20cm 宽塑料扫帚、刷子、墨斗(粉线包)、线、2 米靠尺、10cm 宽铝合金
2 作业条件:2

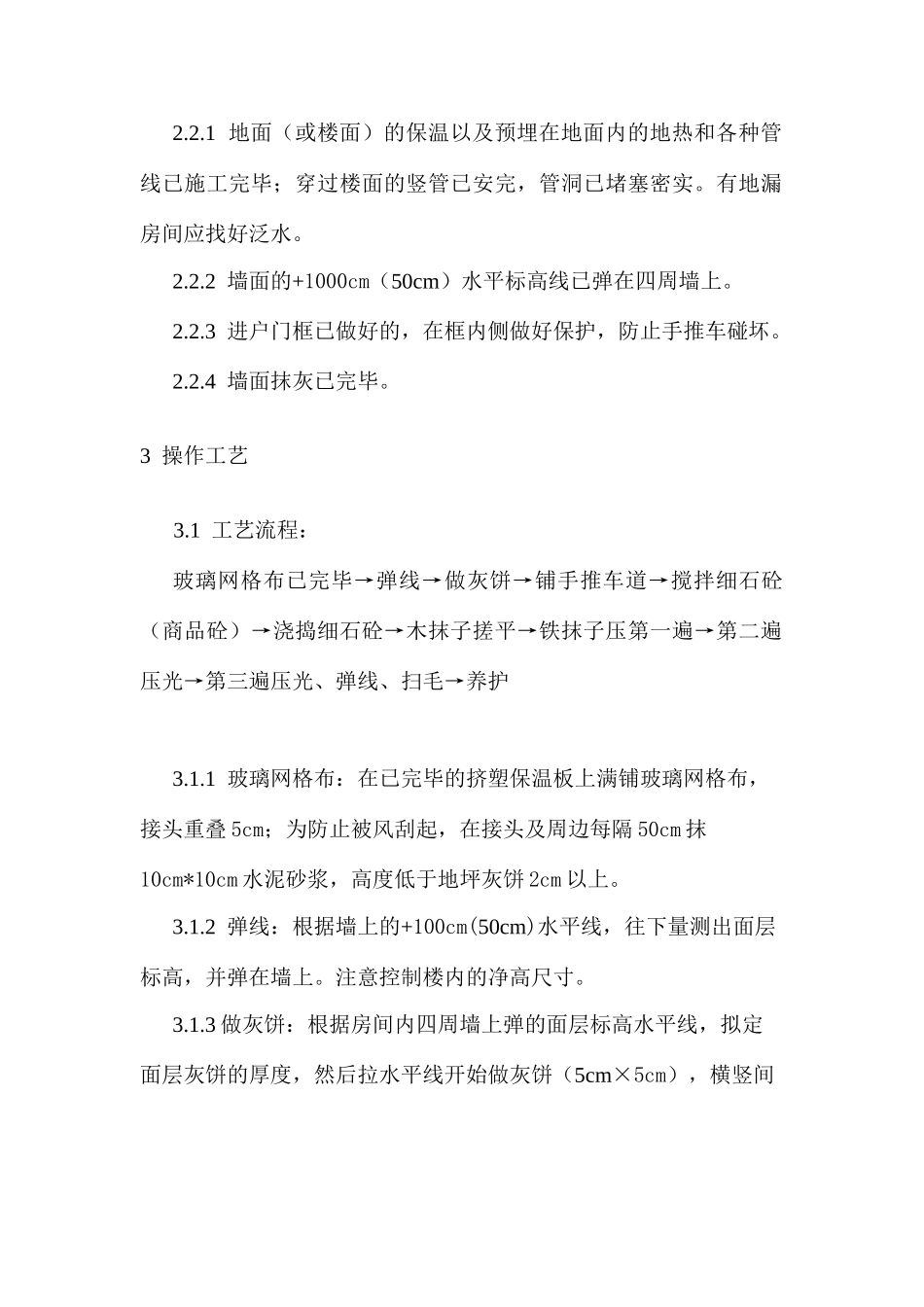

1 地面(或楼面)的保温以及预埋在地面内的地热和各种管线已施工完毕;穿过楼面的竖管已安完,管洞已堵塞密实
有地漏房间应找好泛水
2 墙面的+1000cm(50cm)水平标高线已弹在四周墙上
3 进户门框已做好的,在框内侧做好保护,防止手推车碰坏
4 墙面抹灰已完毕
3 操作工艺3
1 工艺流程:玻璃网格布已完毕→弹线→做灰饼→铺手推车道→搅拌细石砼(商品砼)→浇捣细石砼→木抹子搓平→铁抹子压第一遍→第二遍压光→第三遍压光、弹线、扫毛→养护 3
1 玻璃网格布:在已完毕的挤塑保温板上满铺玻璃网格布,接头重叠 5cm;为防止被风刮起,在接头及周边每隔 50cm 抹10cm*10cm 水泥砂浆,高度低于地坪灰饼 2cm 以上
2 弹线:根据墙上的+100cm(50cm)水平线,往下量测出面层标高,并弹在墙上
注意控制楼内的净高尺寸
3 做灰饼:根据房间内四周墙上弹的面层标高水平线,拟定面层灰饼的厚度,然后拉水平线开始做灰饼(5cm×5cm),横竖间距为 1

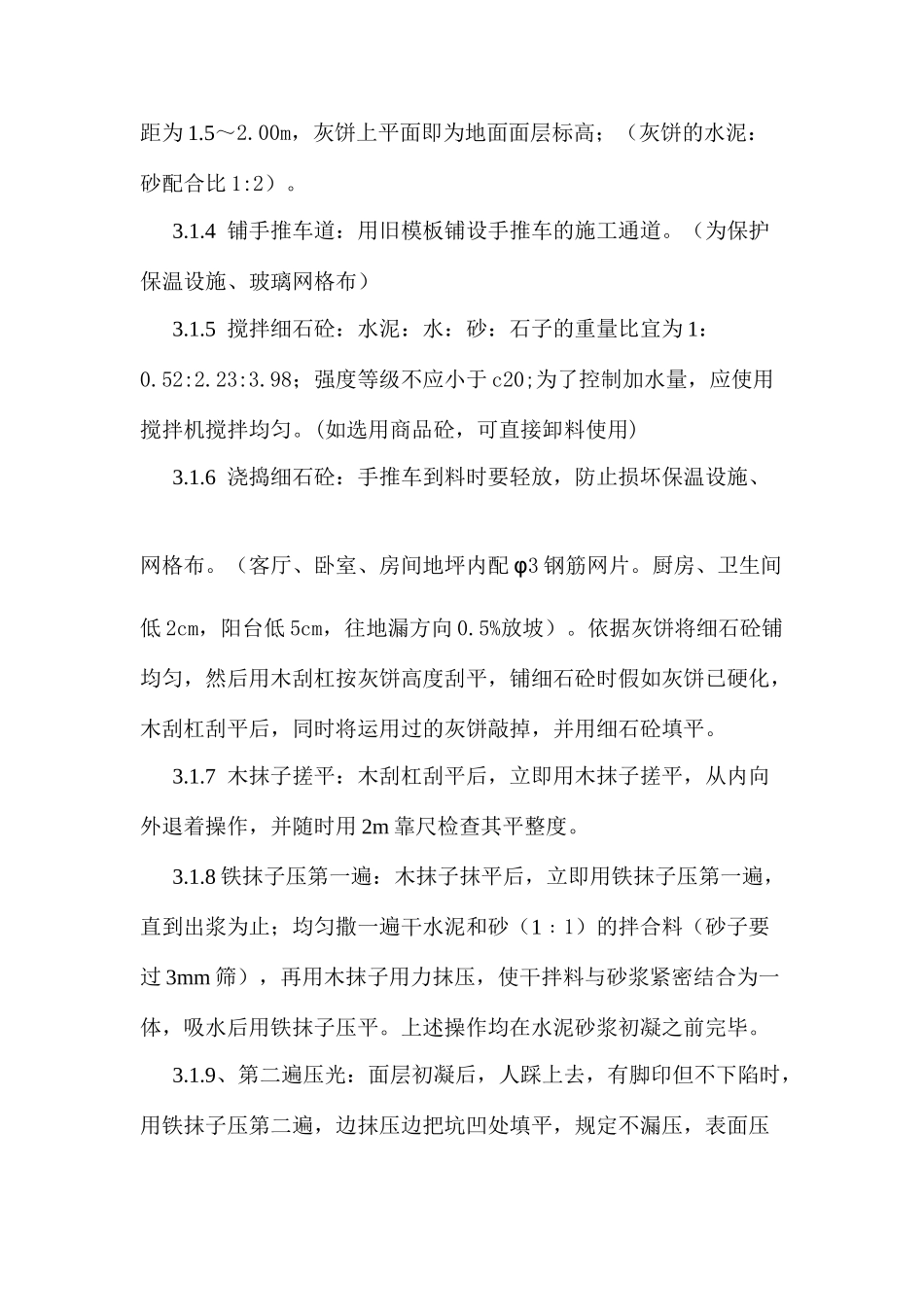

00m,灰饼上平面即为地面面层标高;(灰饼的水泥:砂配合比 1:2)
