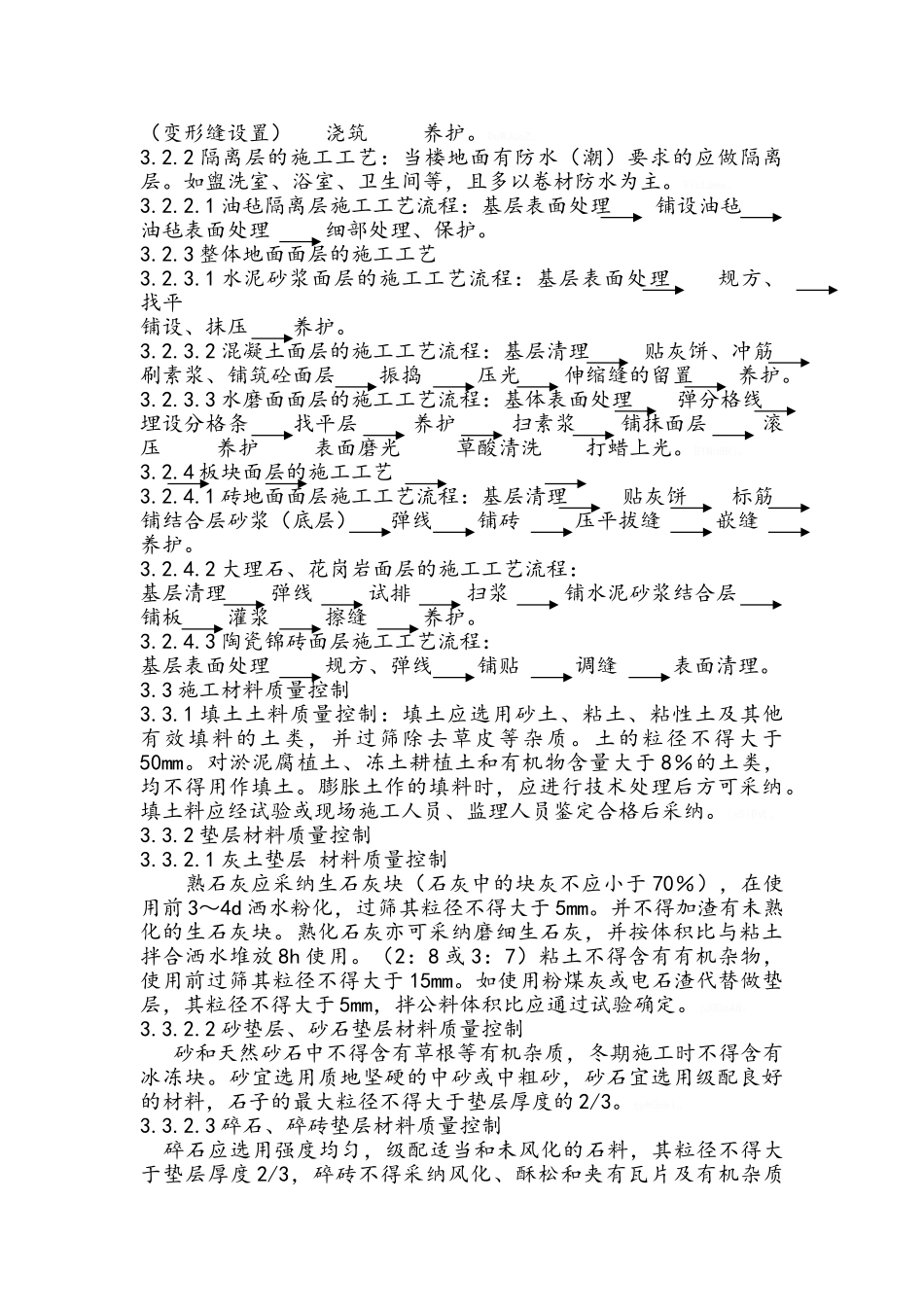

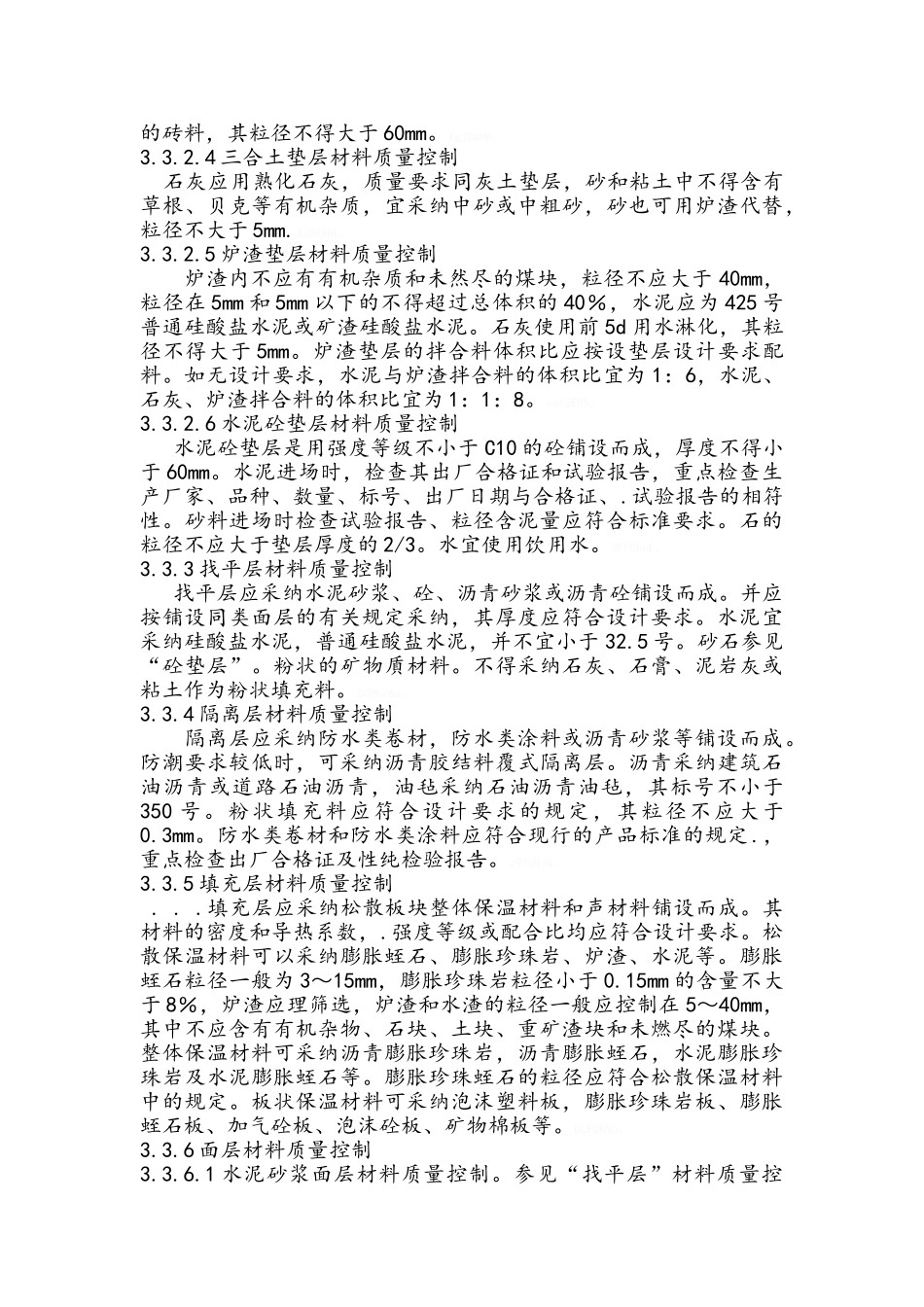

楼地面工程监理实施细则1、工程概况:本工程包括 24#、28#楼 2 栋楼,建筑面积28118㎡层,24#、28#楼为地上 24 层,地下均为二层。。2、控制依据:2.1 设计图纸及变更文件2.2《建筑地面工程施工质量验收法律规范》(GB50209-2025)2.3《现行建筑施工法律规范大全》2.4《建筑工程质量验收统一标准》(GB50300-2001)2.5《有用建筑施工手册》2.6《建设工程监理法律规范》(GB50319-2000)3、控制要点及方法3.1 施工前各项准备工作的控制3.1.1 审核楼地面各构造层采纳的材料、建筑产品的品种、规格、配合比、强度等级等是否符合设计要求和法律规范的规定选用,并应符合现行的有关产品标准的规定。对进场材料的质量应抽样复验,确认合格后方可使用。kUk143X。3.1.2 审核施工企业应有的质量管理体系和相应的施工工艺技术标准。审核施工方案中施工技术措施和质量保证措施是否具体可行,是否具有针对性,是否有特别部位施工做法大样图。对施工方案需补充、变动的部分应书面通知施工单位整改。建筑地面工程采纳的材料应符合设计要求和法律规范的规定,进场材料应有中文质量合格证明文件。规格、型号及性检测报告,对重要材料应有复验报告。KGwUpCV。3.1.3 审查建筑楼地面工程施工时,各层环境温度及所铺设材料的温度是否符合设计要求及法律规范规定,当低于要求温度时,应实行相应冬期措施。mCnyjDS。3.1.4 审查施工方案中砼、水泥砂浆试块的制作、养护及强度检验计算方法是否符合现行的国家标准及施工验收法律规范。检验砼和水泥砂浆强度试块的组数,按每一层(或检验批)建筑地面工程不应小于 1 组。当每一层(或检验批)建筑地面工程面积大于 1000m2时,每增加 1000 m2 应增做 1 组试块,小于 1000 m2 按 1000 m2 计算。当改变配合比时,亦应相应地制作试块组数。i67RYTK。3.2 施工工艺的控制3.2.1 地面基层的施工工艺3.2.1.1 基土的施工工艺流程:清理 隐蔽验收 分层回填 逐层夯实 分层取样检测。3.2.1.2 垫层施工工艺流程:清理 隐蔽验收 分层铺设 逐层夯实 分层取样检测。3.2.1.2.2 炉渣垫层施工工艺流程:清理 抄平放线 支模(变形缝设置) 浇筑 养护。OeWJueZ。3.2.2 隔离层的施工工艺:当楼地面有防水(潮)要求的应做隔离层。如盥洗室、浴室、卫生间等,且多以卷材防水为主。9lcLemx。3.2.2.1 油毡隔离层施工工艺流程:基层表面处理 铺设油毡 油毡表面处理 细部处理、保护。3.2.3 整体地面面...
