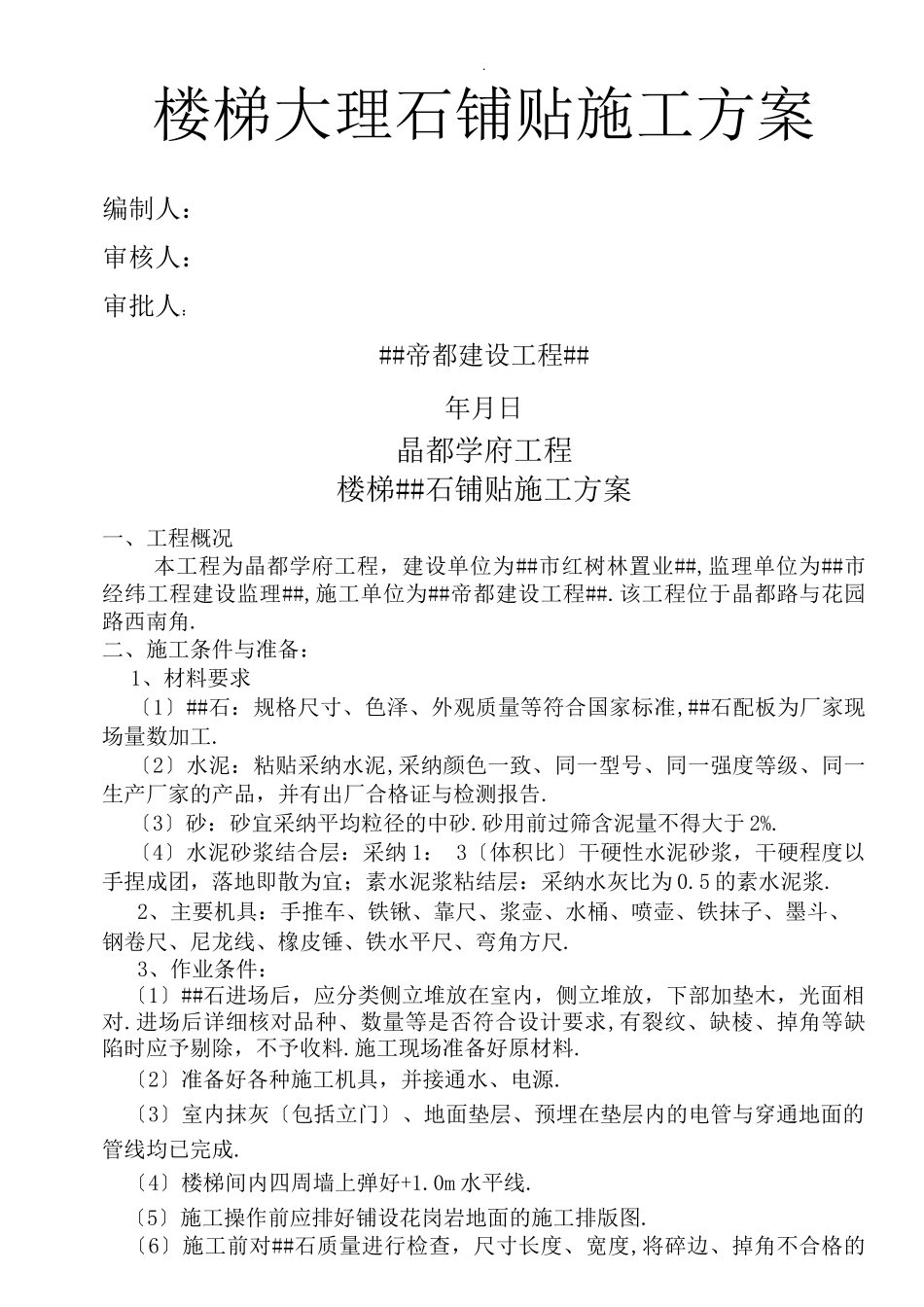

楼梯大理石铺贴施工方案编制人:审核人:审批人:##帝都建设工程##年月日晶都学府工程楼梯##石铺贴施工方案一、工程概况本工程为晶都学府工程,建设单位为##市红树林置业##,监理单位为##市经纬工程建设监理##,施工单位为##帝都建设工程##
该工程位于晶都路与花园路西南角
二、施工条件与准备:1、材料要求〔1〕##石:规格尺寸、色泽、外观质量等符合国家标准,##石配板为厂家现场量数加工
〔2〕水泥:粘贴采纳水泥,采纳颜色一致、同一型号、同一强度等级、同一生产厂家的产品,并有出厂合格证与检测报告
〔3〕砂:砂宜采纳平均粒径的中砂
砂用前过筛含泥量不得大于 2%
〔4〕水泥砂浆结合层:采纳 1: 3〔体积比〕干硬性水泥砂浆,干硬程度以手捏成团,落地即散为宜;素水泥浆粘结层:采纳水灰比为 0
5 的素水泥浆
2、主要机具:手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、墨斗、钢卷尺、尼龙线、橡皮锤、铁水平尺、弯角方尺
3、作业条件:〔1〕##石进场后,应分类侧立堆放在室内,侧立堆放,下部加垫木,光面相对
进场后详细核对品种、数量等是否符合设计要求,有裂纹、缺棱、掉角等缺陷时应予剔除,不予收料
施工现场准备好原材料
〔2〕准备好各种施工机具,并接通水、电源
〔3〕室内抹灰〔包括立门〕、地面垫层、预埋在垫层内的电管与穿通地面的管线均已完成
〔4〕楼梯间内四周墙上弹好+1
0m 水平线
〔5〕施工操作前应排好铺设花岗岩地面的施工排版图
〔6〕施工前对##石质量进行检查,尺寸长度、宽度,将碎边、掉角不合格的剔除,重新加工配料
三、操作工艺工艺流程:准备工作 T 试拼 T 弹线 T 试排 T 刷水泥浆与铺砂浆结合层 T 铺板T 灌缝、擦缝
四、技术要求与标准〔1〕以施工排版图和加工单为依据,熟悉了解各部位的尺寸和做法
〔2〕基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆,
