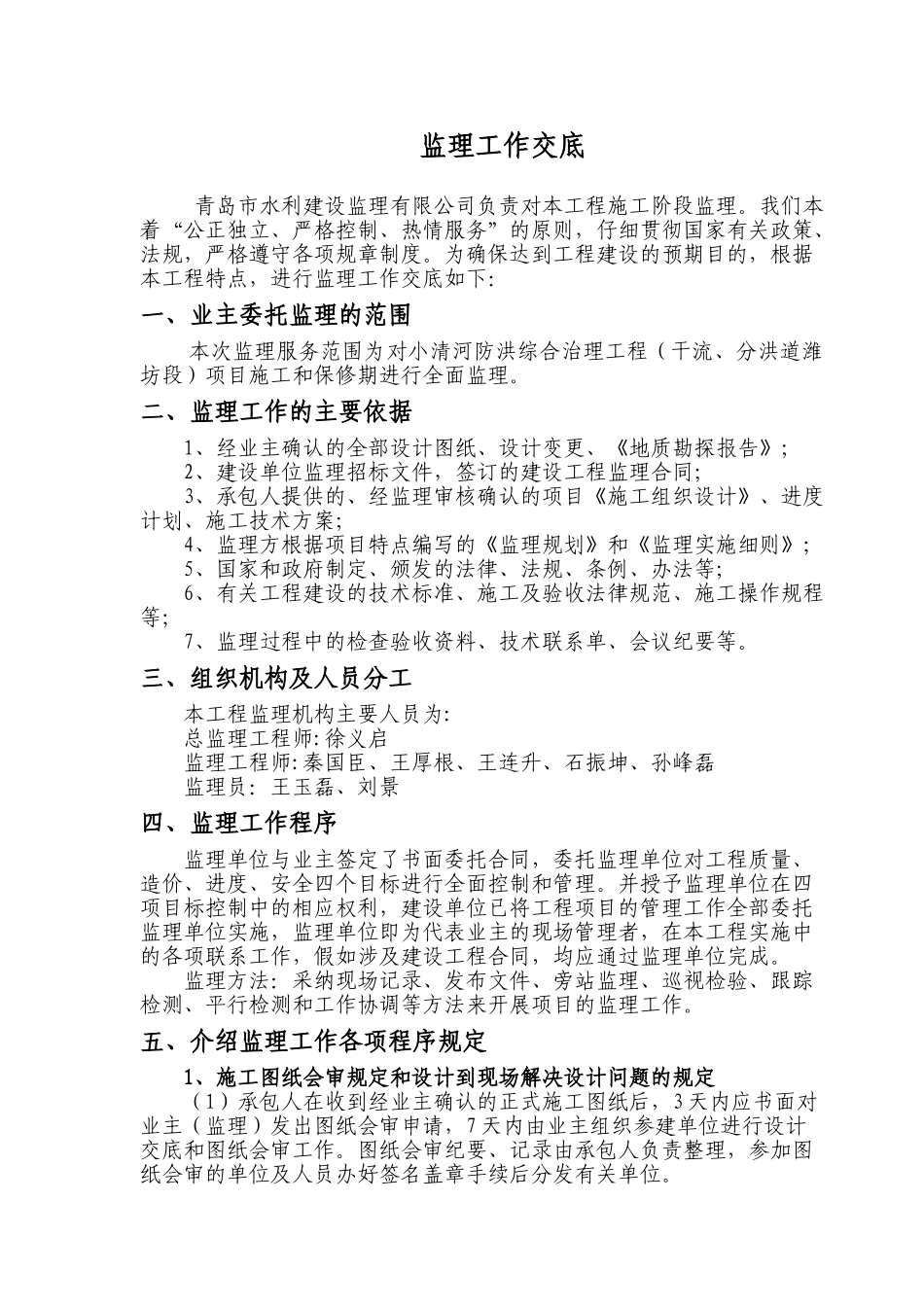

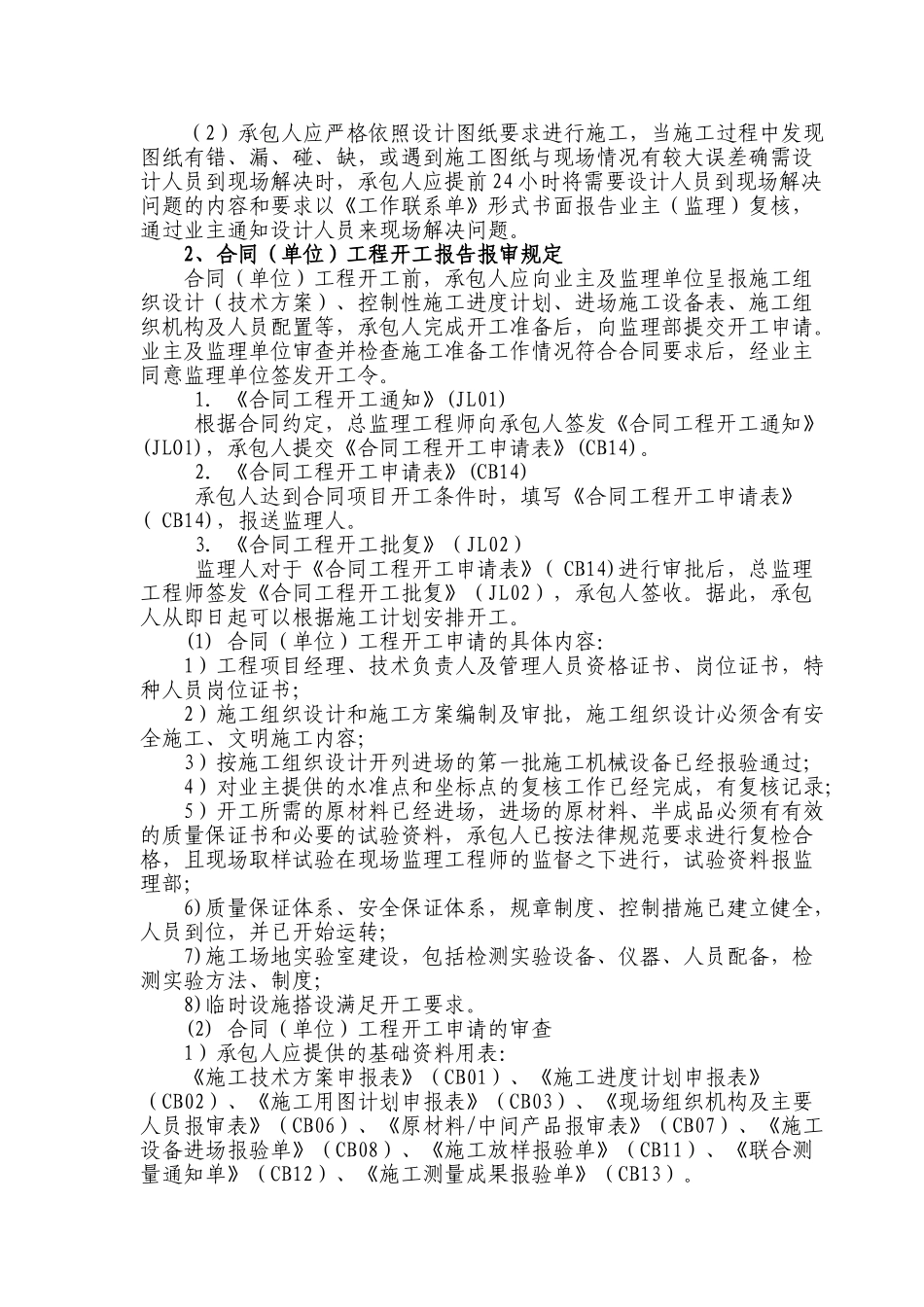

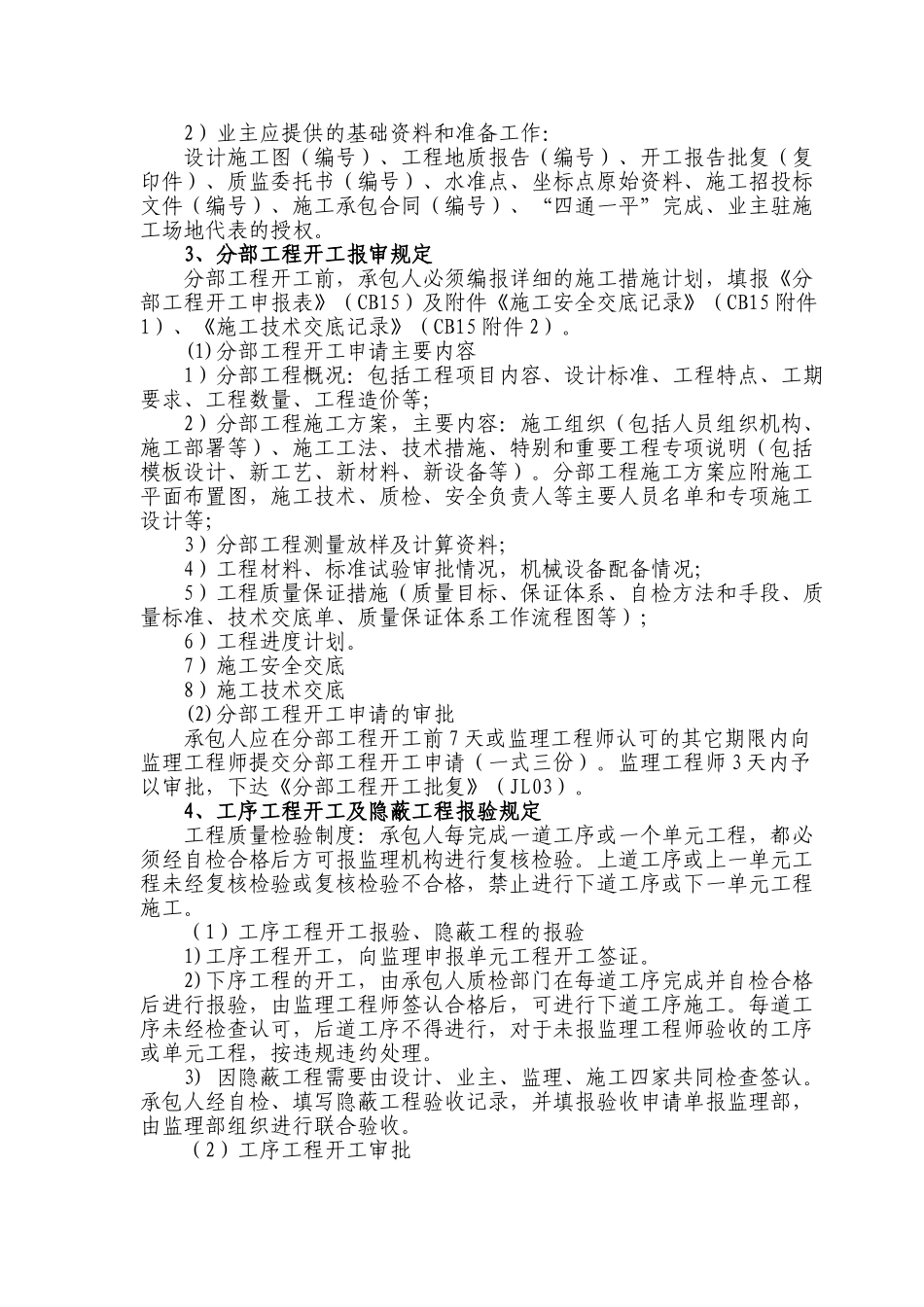

监理工作交底 青岛市水利建设监理有限公司负责对本工程施工阶段监理。我们本着“公正独立、严格控制、热情服务”的原则,仔细贯彻国家有关政策、法规,严格遵守各项规章制度。为确保达到工程建设的预期目的,根据本工程特点,进行监理工作交底如下:一、业主委托监理的范围本次监理服务范围为对小清河防洪综合治理工程(干流、分洪道潍坊段)项目施工和保修期进行全面监理。二、监理工作的主要依据1、经业主确认的全部设计图纸、设计变更、《地质勘探报告》;2、建设单位监理招标文件,签订的建设工程监理合同;3、承包人提供的、经监理审核确认的项目《施工组织设计》、进度计划、施工技术方案;4、监理方根据项目特点编写的《监理规划》和《监理实施细则》;5、国家和政府制定、颁发的法律、法规、条例、办法等;6、有关工程建设的技术标准、施工及验收法律规范、施工操作规程等;7、监理过程中的检查验收资料、技术联系单、会议纪要等。三、组织机构及人员分工本工程监理机构主要人员为: 总监理工程师:徐义启监理工程师:秦国臣、王厚根、王连升、石振坤、孙峰磊监理员:王玉磊、刘景四、监理工作程序监理单位与业主签定了书面委托合同,委托监理单位对工程质量、造价、进度、安全四个目标进行全面控制和管理。并授予监理单位在四项目标控制中的相应权利,建设单位已将工程项目的管理工作全部委托监理单位实施,监理单位即为代表业主的现场管理者,在本工程实施中的各项联系工作,假如涉及建设工程合同,均应通过监理单位完成。监理方法:采纳现场记录、发布文件、旁站监理、巡视检验、跟踪检测、平行检测和工作协调等方法来开展项目的监理工作。五、介绍监理工作各项程序规定1、施工图纸会审规定和设计到现场解决设计问题的规定(1)承包人在收到经业主确认的正式施工图纸后,3 天内应书面对业主(监理)发出图纸会审申请,7 天内由业主组织参建单位进行设计交底和图纸会审工作。图纸会审纪要、记录由承包人负责整理,参加图纸会审的单位及人员办好签名盖章手续后分发有关单位。(2)承包人应严格依照设计图纸要求进行施工,当施工过程中发现图纸有错、漏、碰、缺,或遇到施工图纸与现场情况有较大误差确需设计人员到现场解决时,承包人应提前 24 小时将需要设计人员到现场解决问题的内容和要求以《工作联系单》形式书面报告业主(监理)复核,通过业主通知设计人员来现场解决问题。2、合同(单位)工程开工报告报审规定合同(单位)工程...
