水泥土钉墙支护工程施工方案

水泥土钉墙支护工程施工方案_第1页
1/5
水泥土钉墙支护工程施工方案_第2页
2/5
水泥土钉墙支护工程施工方案_第3页
3/5

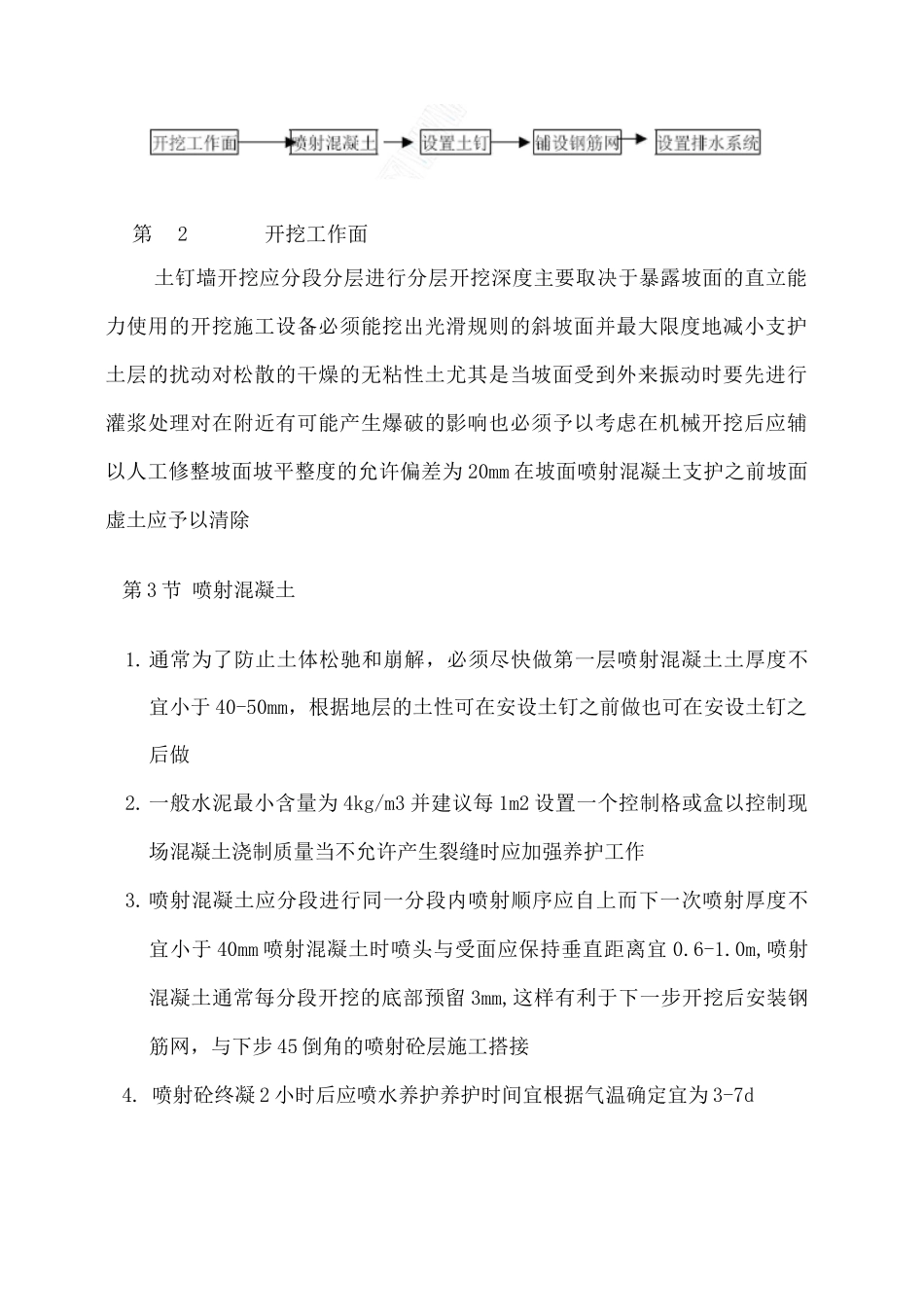

水泥土钉墙支护工程施工方案第 1 章适用范围本工艺标准适用于工业与民用建筑中地下水低于土坡开挖段或经过降水措施后使地下水位低于开挖层水泥土钉墙支护工程第 2 章材料准备钢筋土钉钢筋须经复试合格并应调直除锈除油水泥优先适用强度等级 32.5 级普通硅酸盐水泥砂采纳洁净的中粗砂含泥量应小 5%外加剂使用速凝剂应做与水泥的相空性试验及水泥浆凝聚效果试验第 3 章施工机具施工机具主要有钻孔机具空气压缩机混凝土喷射机注浆泵混凝土搅拌机输料管等第 4 章工艺流程第 1 节 施工工艺土钉墙开挖应分段分层进行分层开挖深度主要取决于暴露坡面的直立能力使用的开挖施工设备必须能挖出光滑规则的斜坡面并最大限度地减小支护土层的扰动对松散的干燥的无粘性土尤其是当坡面受到外来振动时要先进行灌浆处理对在附近有可能产生爆破的影响也必须予以考虑在机械开挖后应辅以人工修整坡面坡平整度的允许偏差为 20mm 在坡面喷射混凝土支护之前坡面虚土应予以清除第 3 节 喷射混凝土1. 通常为了防止土体松驰和崩解,必须尽快做第一层喷射混凝土土厚度不宜小于 40-50mm,根据地层的土性可在安设土钉之前做也可在安设土钉之后做2. 一般水泥最小含量为 4kg/m3 并建议每 1m2 设置一个控制格或盒以控制现场混凝土浇制质量当不允许产生裂缝时应加强养护工作3. 喷射混凝土应分段进行同一分段内喷射顺序应自上而下一次喷射厚度不宜小于 40mm 喷射混凝土时喷头与受面应保持垂直距离宜 0.6-1.0m,喷射混凝土通常每分段开挖的底部预留 3mm,这样有利于下一步开挖后安装钢筋网,与下步 45 倒角的喷射砼层施工搭接4. 喷射砼终凝 2 小时后应喷水养护养护时间宜根据气温确定宜为 3-7d第2节开挖工作面第 4 节设置土钉土钉施工包括定位成孔设置钢筋注浆等工序成孔土钉成孔施工应符合下列规定孔深允许偏差 50mm 孔径允许偏差 5 mm孔距允许偏差 1mm设置钢筋设置的钢筋一般采纳级螺纹钢筋为保证钢筋设置居中在钢筋上每隔 2-3m应设一个定位支架对临时性支护工程一般仅由砂浆做锈蚀防护层有时可在钢筋表面涂一层防锈涂料3. 注浆注浆前应采纳压力为 0.5 0.6MPa 的压缩空气将孔内残留或松动的杂土清除洁净为保证土钉与周围土体紧密结合在孔处设置上浆寒及排气管并上浆塞旋紧使其与孔壁紧密结合在止浆塞上将注浆管注浆深化至距孔底 250-5mm 处注浆管连接注浆泵边注浆边向孔方向拔管直至注满为止再放松止浆塞将注浆管与止浆塞拔出然后...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

水泥土钉墙支护工程施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
