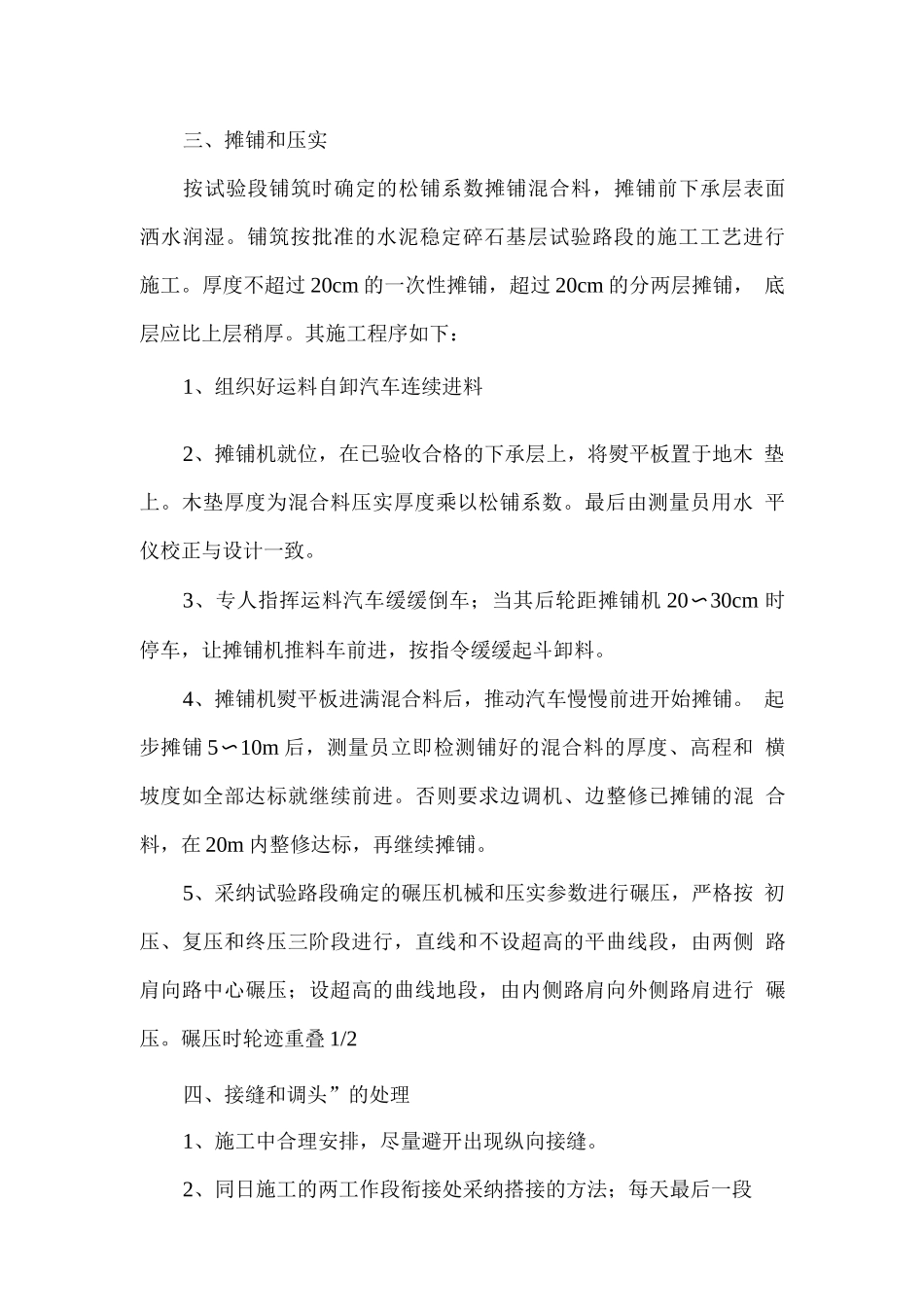

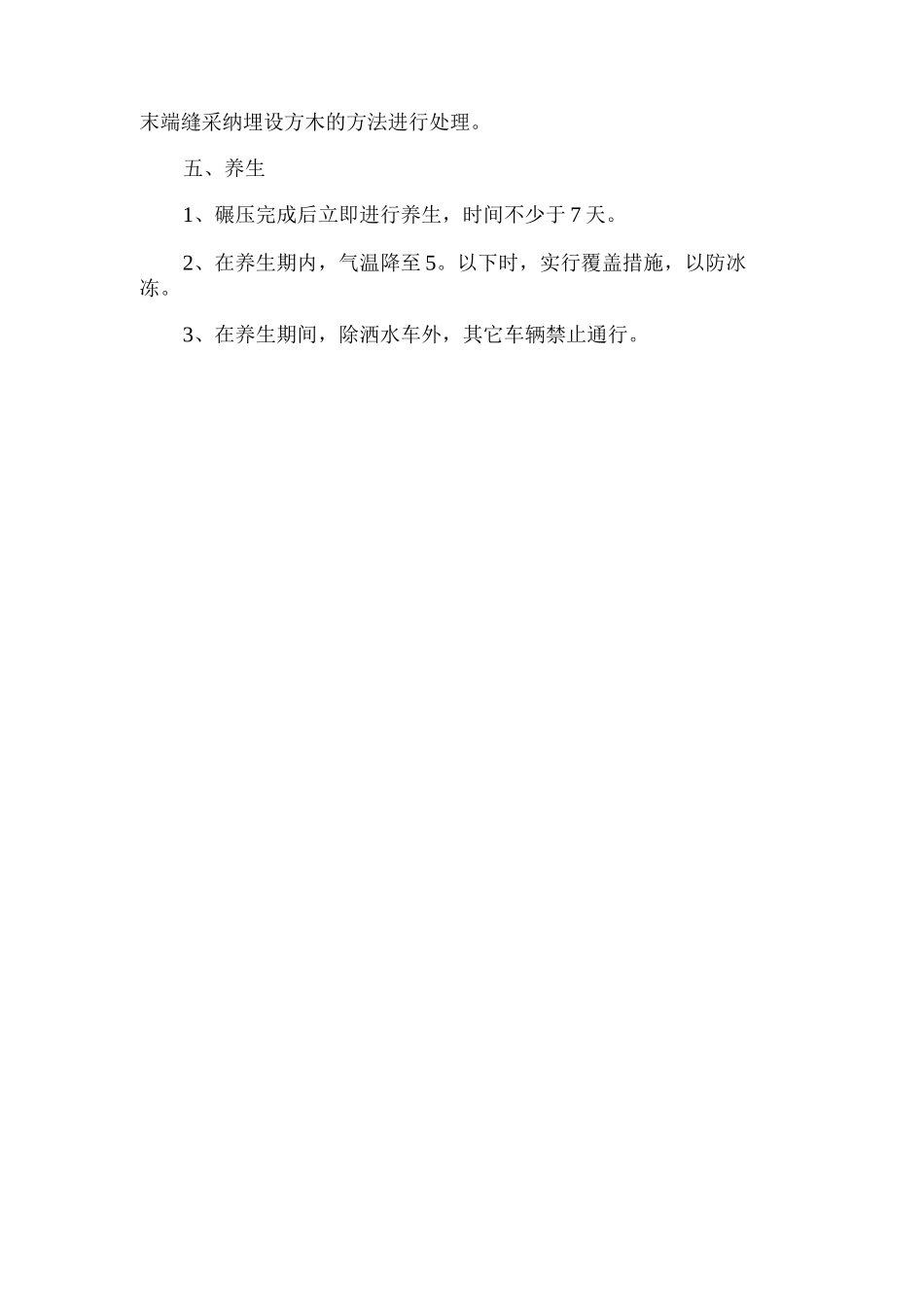

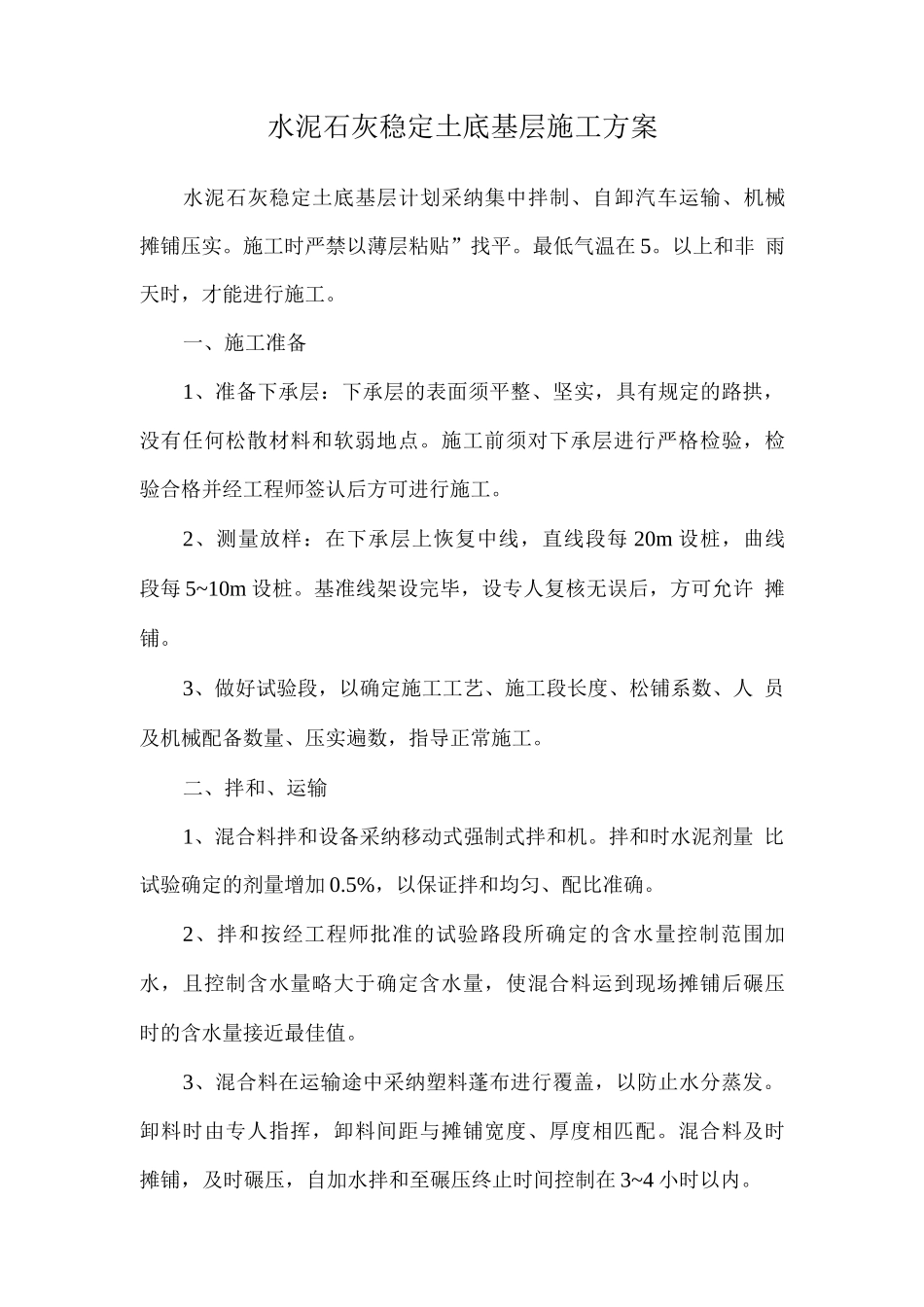

水泥石灰稳定土底基层施工方案水泥石灰稳定土底基层计划采纳集中拌制、自卸汽车运输、机械 摊铺压实。施工时严禁以薄层粘贴”找平。最低气温在 5。以上和非 雨天时,才能进行施工。一、施工准备1、准备下承层:下承层的表面须平整、坚实,具有规定的路拱, 没有任何松散材料和软弱地点。施工前须对下承层进行严格检验,检 验合格并经工程师签认后方可进行施工。2、测量放样:在下承层上恢复中线,直线段每 20m 设桩,曲线 段每 5~10m 设桩。基准线架设完毕,设专人复核无误后,方可允许 摊铺。3、做好试验段,以确定施工工艺、施工段长度、松铺系数、人 员及机械配备数量、压实遍数,指导正常施工。二、拌和、运输1、混合料拌和设备采纳移动式强制式拌和机。拌和时水泥剂量 比试验确定的剂量增加 0.5%,以保证拌和均匀、配比准确。2、拌和按经工程师批准的试验路段所确定的含水量控制范围加 水,且控制含水量略大于确定含水量,使混合料运到现场摊铺后碾压 时的含水量接近最佳值。3、混合料在运输途中采纳塑料蓬布进行覆盖,以防止水分蒸发。 卸料时由专人指挥,卸料间距与摊铺宽度、厚度相匹配。混合料及时 摊铺,及时碾压,自加水拌和至碾压终止时间控制在 3~4 小时以内。三、摊铺和压实按试验段铺筑时确定的松铺系数摊铺混合料,摊铺前下承层表面 洒水润湿。铺筑按批准的水泥稳定碎石基层试验路段的施工工艺进行 施工。厚度不超过 20cm 的一次性摊铺,超过 20cm 的分两层摊铺, 底层应比上层稍厚。其施工程序如下:1、组织好运料自卸汽车连续进料2、摊铺机就位,在已验收合格的下承层上,将熨平板置于地木 垫上。木垫厚度为混合料压实厚度乘以松铺系数。最后由测量员用水 平仪校正与设计一致。3、专人指挥运料汽车缓缓倒车;当其后轮距摊铺机 20〜30cm 时停车,让摊铺机推料车前进,按指令缓缓起斗卸料。4、摊铺机熨平板进满混合料后,推动汽车慢慢前进开始摊铺。 起步摊铺 5〜10m 后,测量员立即检测铺好的混合料的厚度、高程和 横坡度如全部达标就继续前进。否则要求边调机、边整修已摊铺的混 合料,在 20m 内整修达标,再继续摊铺。5、采纳试验路段确定的碾压机械和压实参数进行碾压,严格按 初压、复压和终压三阶段进行,直线和不设超高的平曲线段,由两侧 路肩向路中心碾压;设超高的曲线地段,由内侧路肩向外侧路肩进行 碾压。碾压时轮迹重叠 1/2四、接缝和调头”的处理1、施工中合理安排,尽...
