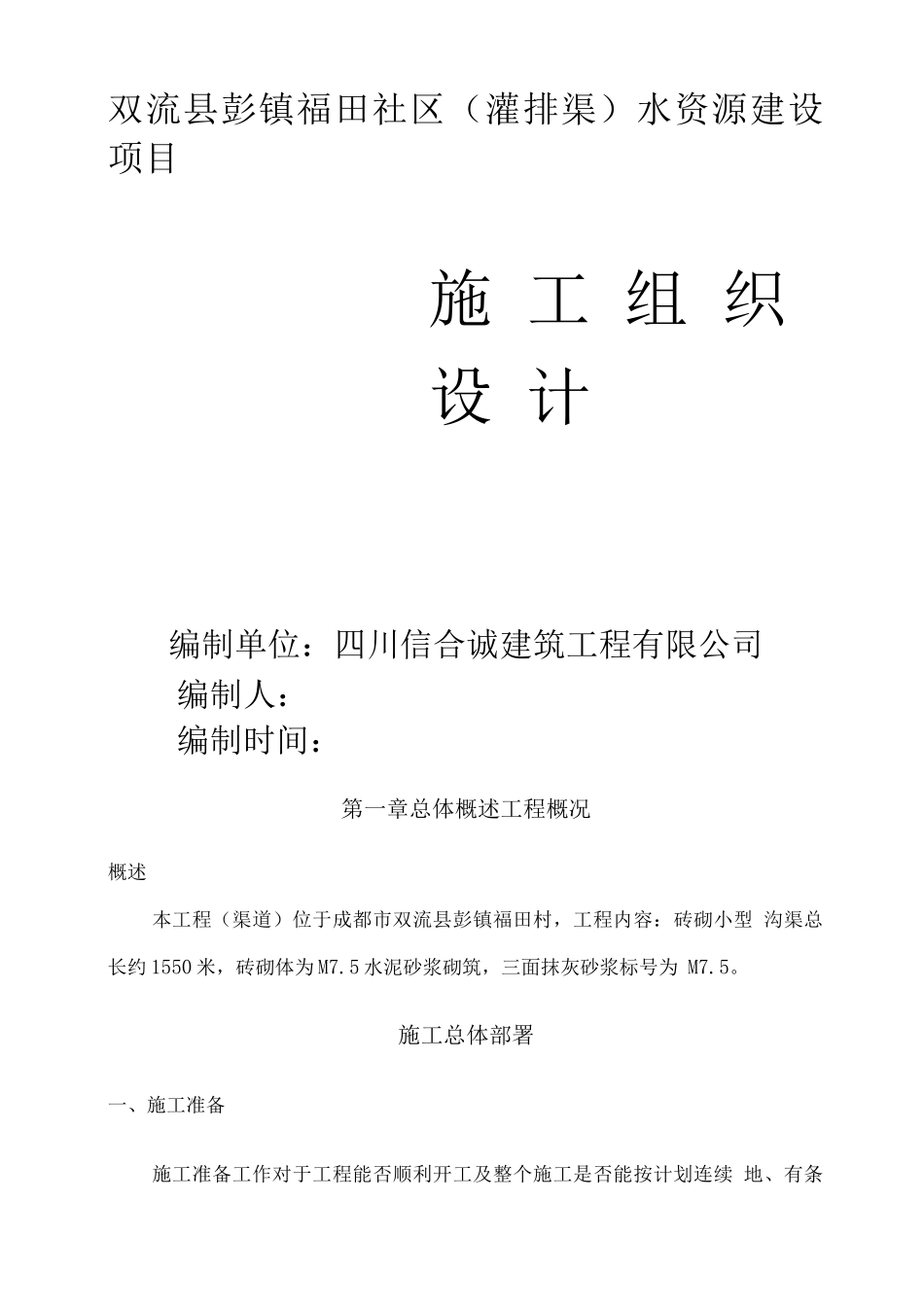

双流县彭镇福田社区(灌排渠)水资源建设 项目施 工 组 织 设 计编制单位:四川信合诚建筑工程有限公司编制人:编制时间:第一章总体概述工程概况概述本工程(渠道)位于成都市双流县彭镇福田村,工程内容:砖砌小型 沟渠总长约 1550 米,砖砌体为 M7.5 水泥砂浆砌筑,三面抹灰砂浆标号为 M7.5。施工总体部署一、施工准备施工准备工作对于工程能否顺利开工及整个施工是否能按计划连续 地、有条不紊地进行是非常重要的。因此,我司将集中人力、物力、财力 积极主动地制造开工条件,以确保施工进度计划的实现和整体施工任务的 完成。1、机械准备与部署:检查各种机械设备,做好设备进场工作,合理布 置设备,以形成流水作业的施工方式,达到缩短工期,提高产品质量为目 的。2、技术准备与部署:熟悉施工图纸,搞好施工前图纸会审工作。根据 设计所提供的图纸、技术资料,组织各专业施工技术人员学习并熟悉掌握 图纸的要求,在此基础上会同甲方、设计院、监理公司等单位会审、协调。3、人员准备与部署:成立本工程的项目经理部,选择精干的管理人员和技术骨干组建项目班子,参加现场管理,组织有经验的优秀技工投入本 工程施工,根据工期、工程量大小合理安排劳动力,动态调整劳动力计划, 以动态的方式监控整个工程劳动力所需状况,保证劳动力能满足和适应现 场需要,保证工期。4、施工现场准备:施工现场清理、施工场地临时用地的划分,接通水源、 电源、布置必要的临时设施。5、根据设计要求对本次工程有关的现状管线情况作一次全面复查和实 测。实测结果及时反馈设计部门进行校核。6、及时与供电部门、邮电、自来水公司、煤气规划局等部门联系,索 取综合管线图,并对准备施工的现场进行全面勘察,探明各种地下管线埋 设走向和深度。二、土方开挖槽坑土方开挖量大,土方开挖时安排 5 台斗容量 1m3 反铲挖掘机施工。 开挖施工自测量布控完毕后即进行。开挖后根据土质情况和开挖深度确定 放坡或加设临时挡板,以防止边坡倒塌,同时加强施工排水,当槽坑底开 挖到比设计标高高出约 20~30cm 左右时,基底剩余土方,采纳人工开挖并 同时修整坑底和坑壁。选择一定数量和好的土料堆置在妥当地方,预备回 填时用。明渠砌砖石施工当垫层砼强度达到 5Mpa 时,方可砌筑。由于施工区域较大,明渠砌筑要分组分段进行。以每 1 米为一段,每段完工后要立即进行回填,以防止明渠两侧积水。运输设备选定本工程不需要垂直...
