污水处理厂工程电气安装施工技术方案

污水处理厂工程电气安装施工技术方案_第1页
1/7
污水处理厂工程电气安装施工技术方案_第2页
2/7
污水处理厂工程电气安装施工技术方案_第3页
3/7

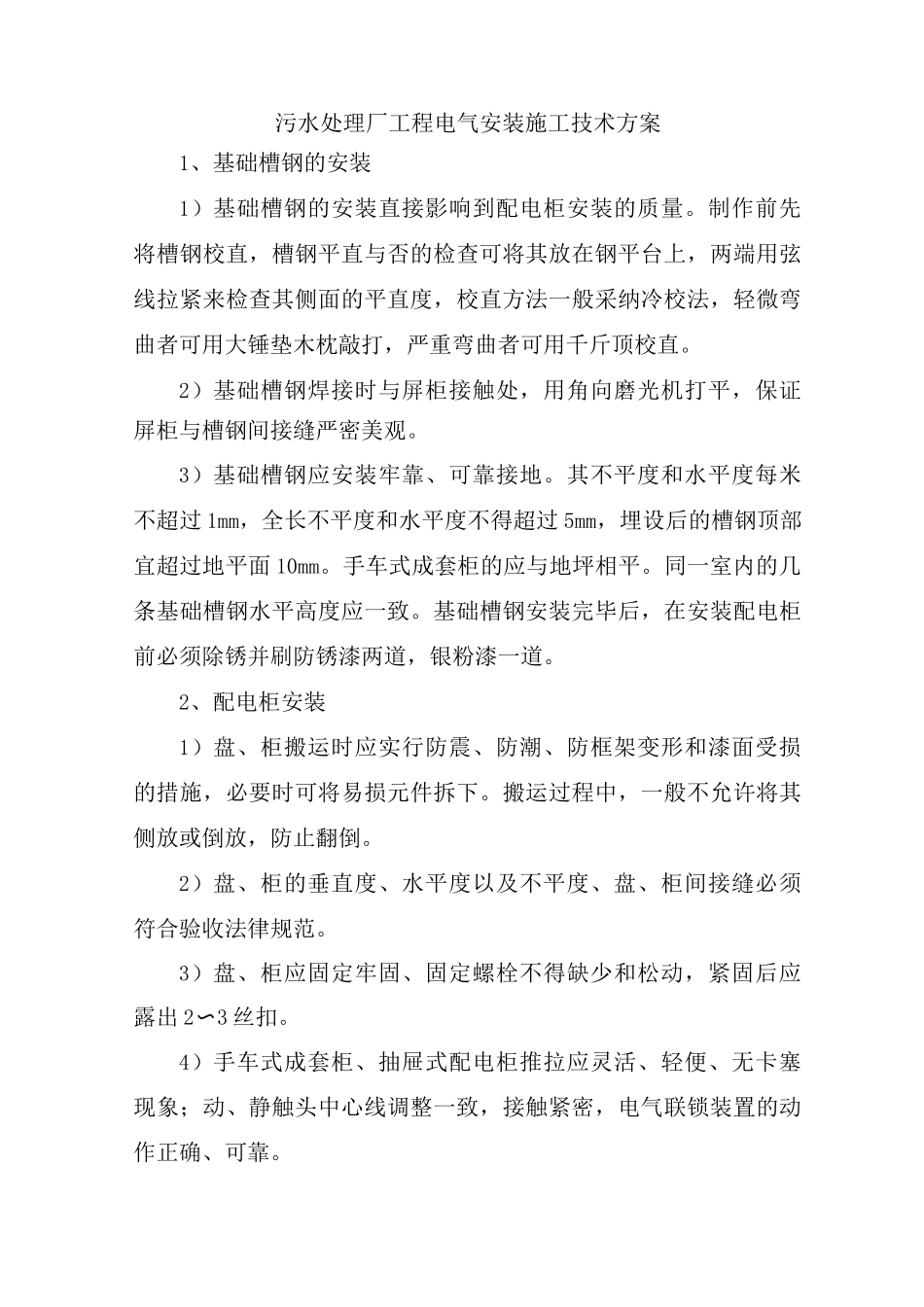

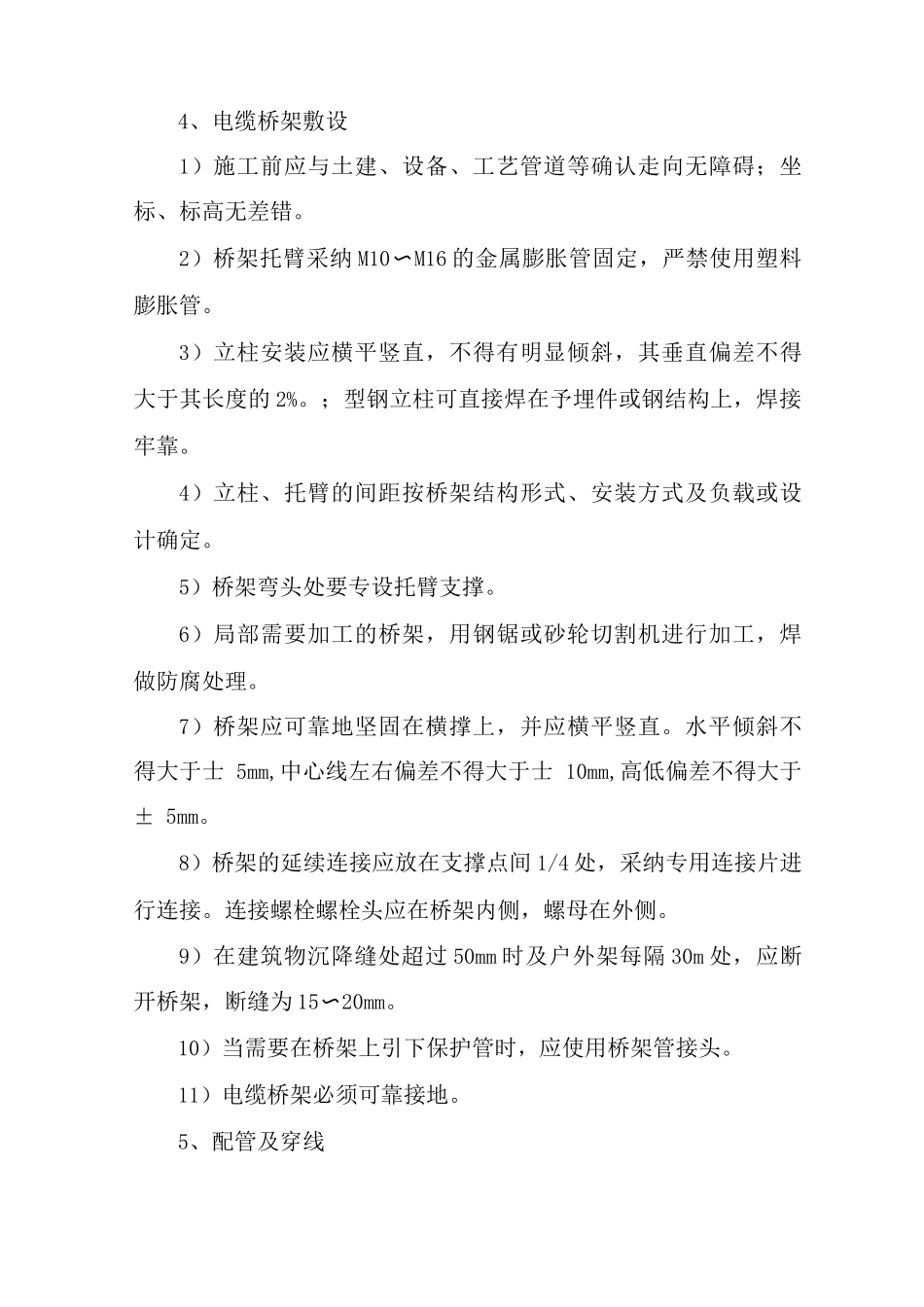

污水处理厂工程电气安装施工技术方案1、基础槽钢的安装1)基础槽钢的安装直接影响到配电柜安装的质量。制作前先将槽钢校直,槽钢平直与否的检查可将其放在钢平台上,两端用弦线拉紧来检查其侧面的平直度,校直方法一般采纳冷校法,轻微弯曲者可用大锤垫木枕敲打,严重弯曲者可用千斤顶校直。2)基础槽钢焊接时与屏柜接触处,用角向磨光机打平,保证屏柜与槽钢间接缝严密美观。3)基础槽钢应安装牢靠、可靠接地。其不平度和水平度每米不超过 1mm,全长不平度和水平度不得超过 5mm,埋设后的槽钢顶部宜超过地平面 10mm。手车式成套柜的应与地坪相平。同一室内的几条基础槽钢水平高度应一致。基础槽钢安装完毕后,在安装配电柜前必须除锈并刷防锈漆两道,银粉漆一道。2、配电柜安装1)盘、柜搬运时应实行防震、防潮、防框架变形和漆面受损的措施,必要时可将易损元件拆下。搬运过程中,一般不允许将其侧放或倒放,防止翻倒。2)盘、柜的垂直度、水平度以及不平度、盘、柜间接缝必须符合验收法律规范。3)盘、柜应固定牢固、固定螺栓不得缺少和松动,紧固后应露出 2〜3 丝扣。4)手车式成套柜、抽屉式配电柜推拉应灵活、轻便、无卡塞现象;动、静触头中心线调整一致,接触紧密,电气联锁装置的动作正确、可靠。5)盘面标志牌、框齐全,标志正确、清楚。6)端子板无损坏,固定牢靠。绝缘良好。3、硬母线安装1)母线表面应光滑平整,不得有裂纹、折叠及杂物;管形、槽形母线不应有扭曲变形。2)母线间及母线与电器端子搭接时,其搭接面按规定进行处理。3)母线安装应满足室内、外配电装置安全距离的要求。4)安装前母线必须进行校正,方法为手工或机械。手工校正法就是将母线放在平台或平直的型钢上,用木锤校平、校直。机械校正法采纳螺旋校正机。5)母线的切割采纳钢锯或电动砂轮机,切上的毛刺必须锉掉,不得采纳火焰切割。6)母线的弯曲采纳冷弯或热弯,弯曲时注意控制弯曲半径,热弯时注意控制温度。7)母线钻孔:钻孔直径比螺栓直径大 1mm,孔眼间中心距离误差不应大于 0.5mm。8)母线接触面处理:手锉加工,使接触面平干净净。9)母线搭接时接触部分的长度应大于母线宽度。10)连接用的螺栓应采纳精制镀锌件,母线平放时,由下至上穿螺栓,其长度应在螺母拧紧后露出 2〜3 扣为宜。11)母线搭接面涂电力复合脂,螺栓应对称均匀上紧,以弹簧垫圈压平为宜,用力矩扳手检测扭力值必须符合法律规范规定12)按规定对母线进行涂漆。4、电缆桥架...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

污水处理厂工程电气安装施工技术方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
