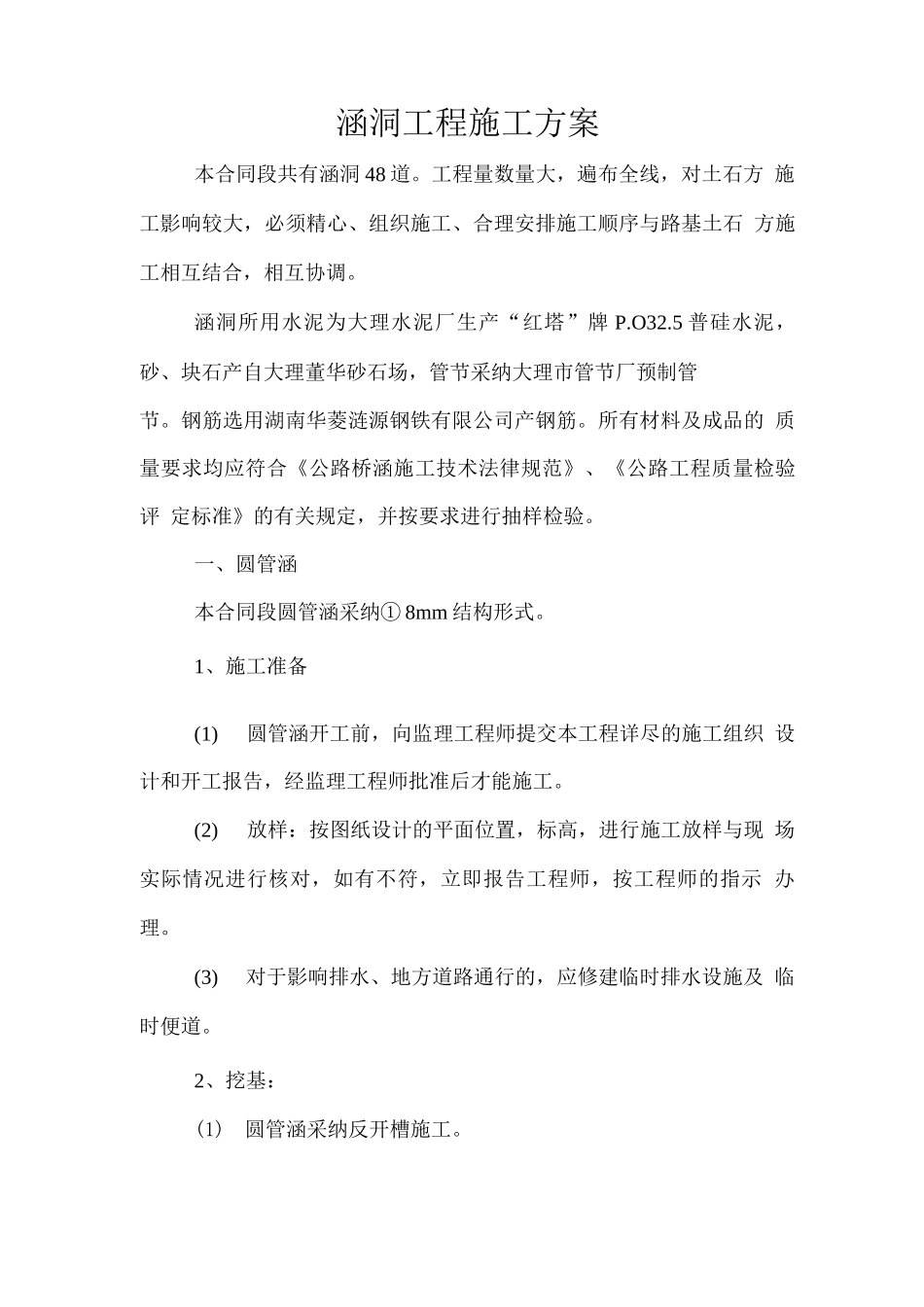

涵洞工程施工方案本合同段共有涵洞 48 道
工程量数量大,遍布全线,对土石方 施工影响较大,必须精心、组织施工、合理安排施工顺序与路基土石 方施工相互结合,相互协调
涵洞所用水泥为大理水泥厂生产“红塔”牌 P
5 普硅水泥, 砂、块石产自大理董华砂石场,管节采纳大理市管节厂预制管节
钢筋选用湖南华菱涟源钢铁有限公司产钢筋
所有材料及成品的 质量要求均应符合《公路桥涵施工技术法律规范》、《公路工程质量检验评 定标准》的有关规定,并按要求进行抽样检验
一、圆管涵本合同段圆管涵采纳① 8mm 结构形式
1、施工准备(1)圆管涵开工前,向监理工程师提交本工程详尽的施工组织 设计和开工报告,经监理工程师批准后才能施工
(2)放样:按图纸设计的平面位置,标高,进行施工放样与现 场实际情况进行核对,如有不符,立即报告工程师,按工程师的指示 办理
(3)对于影响排水、地方道路通行的,应修建临时排水设施及 临时便道

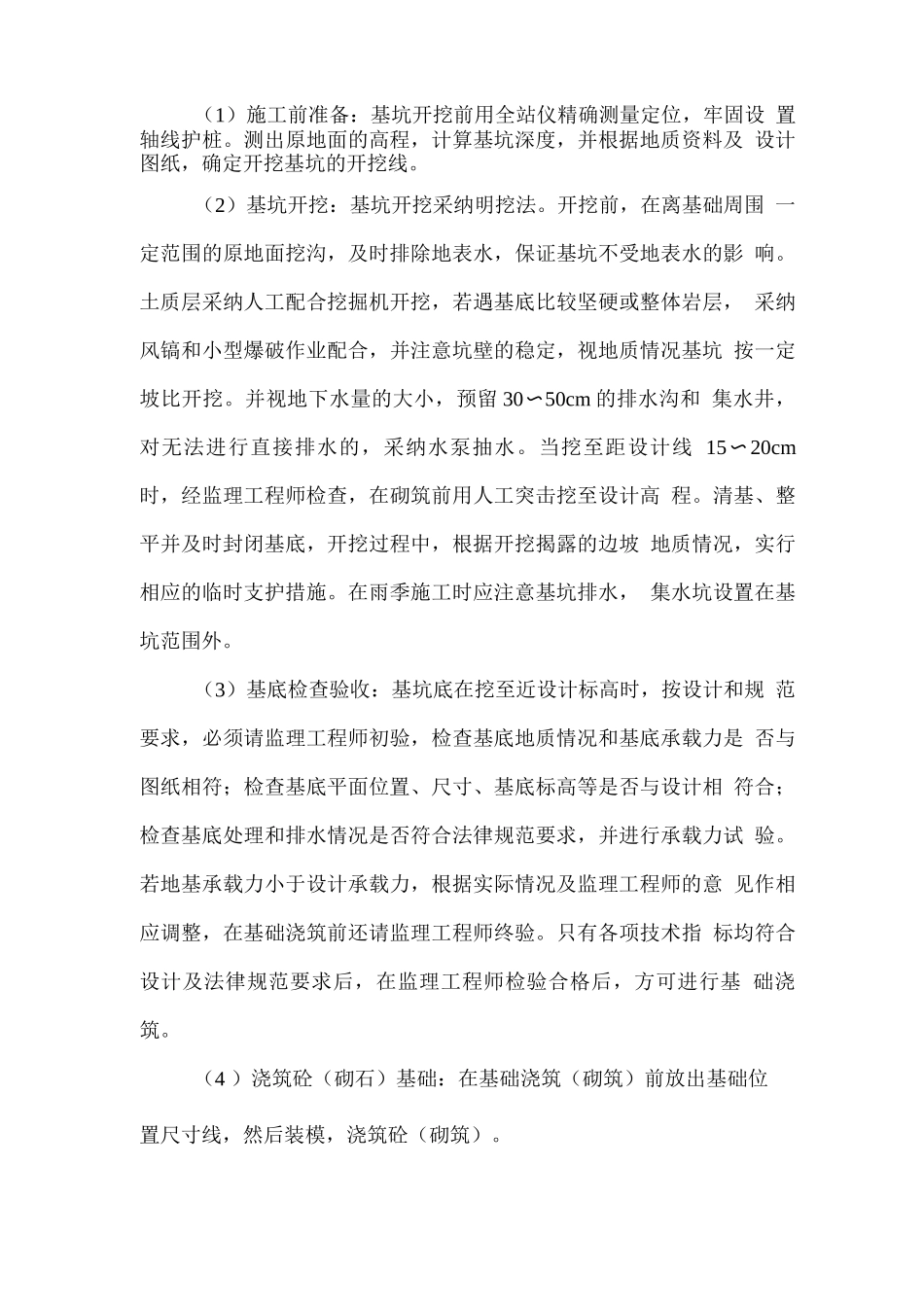

2、挖基:(1)圆管涵采纳反开槽施工

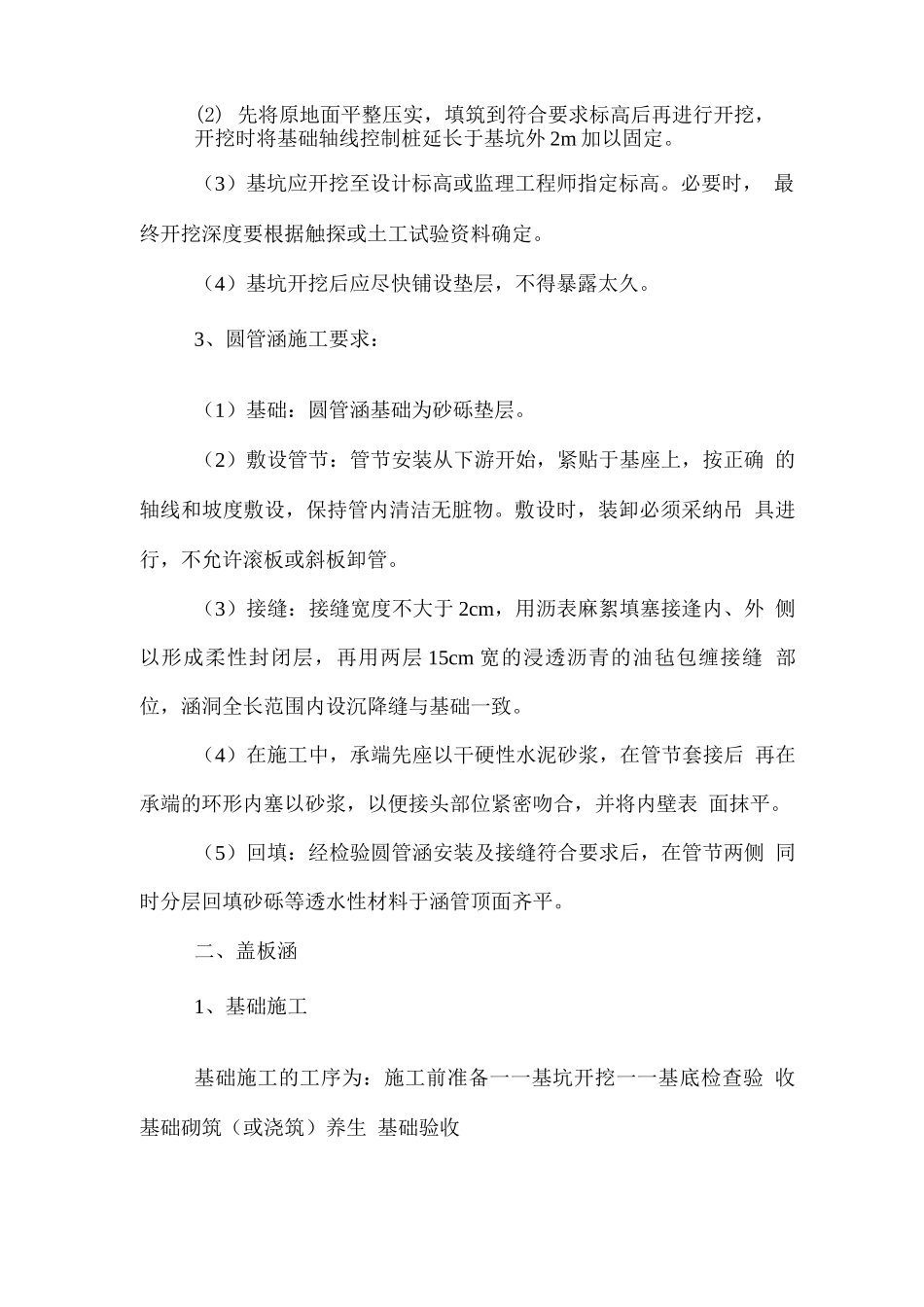

(2) 先将原地面平整压实,填筑到符合要求标高后再进行开挖, 开挖时将基础轴线控制桩延长于基坑外 2m 加以固定
(3)基坑应开挖至设计标高或监理工程师指定标高
必要时, 最终开挖深度要根据触探或土工试验资料确定
(4)基坑开挖后应尽快铺设垫层,不得暴露太久
3、圆管涵施工要求:(1)基础:圆管涵基础为砂砾垫层
(2)敷设管节:管节安装从下游开始,紧贴于基座上,按正确 的轴线和坡度敷设,保持管内清洁无脏物
敷设时,装卸必须采纳吊 具进行,不允许滚板或斜板卸管
(3)接缝:接缝宽度不大于 2cm,用沥表麻絮填塞接逢内、外 侧以形成柔性封闭层,再用两层 15cm 宽的浸透沥青的油毡包缠接缝 部位,涵洞全长范围内设沉降缝与基础一致
(4)在施工中,承端先座以干硬性水泥砂浆,在管节套接后 再在承端的环形内塞以砂浆,以便接头部位紧密吻合,并将内
