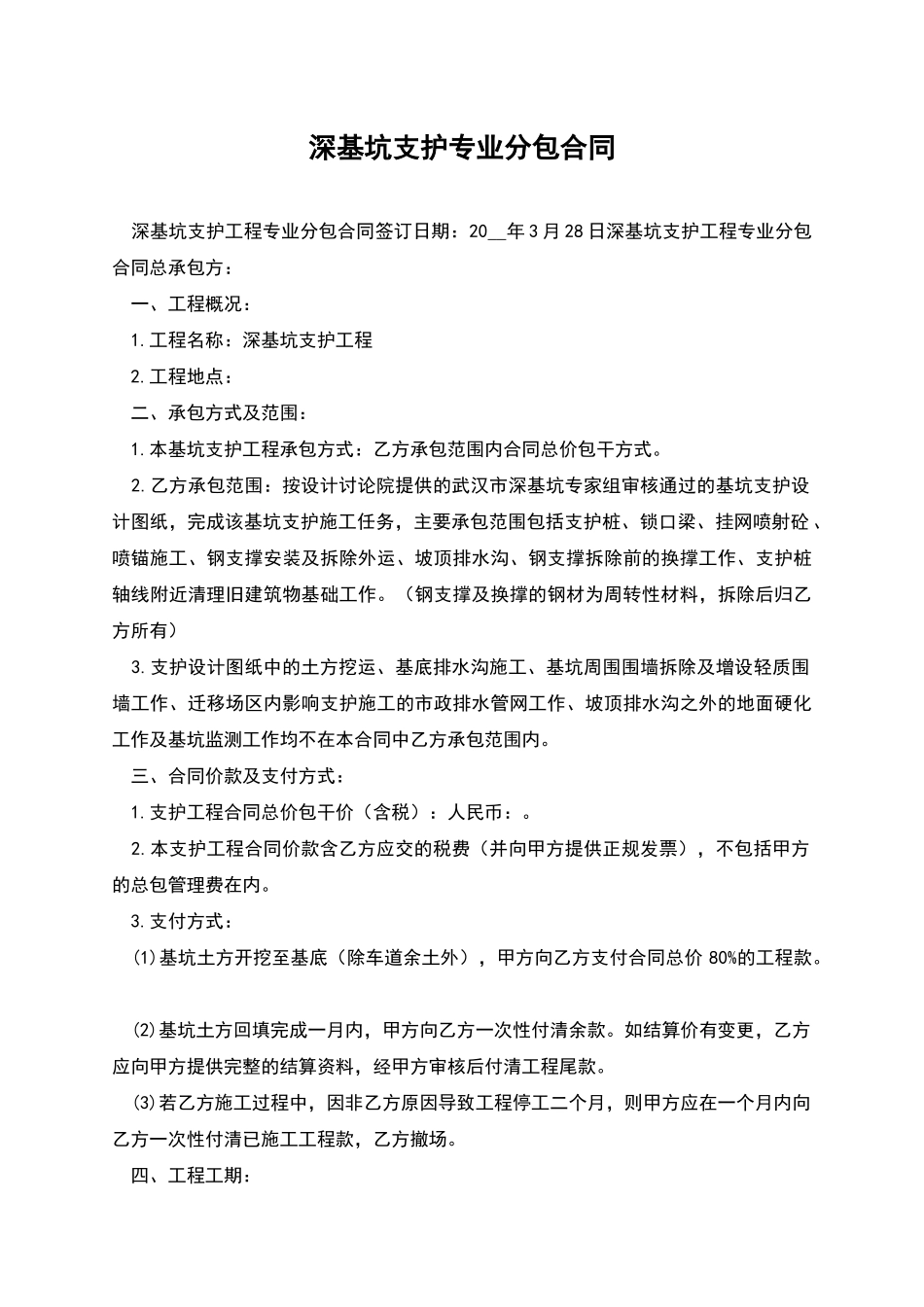

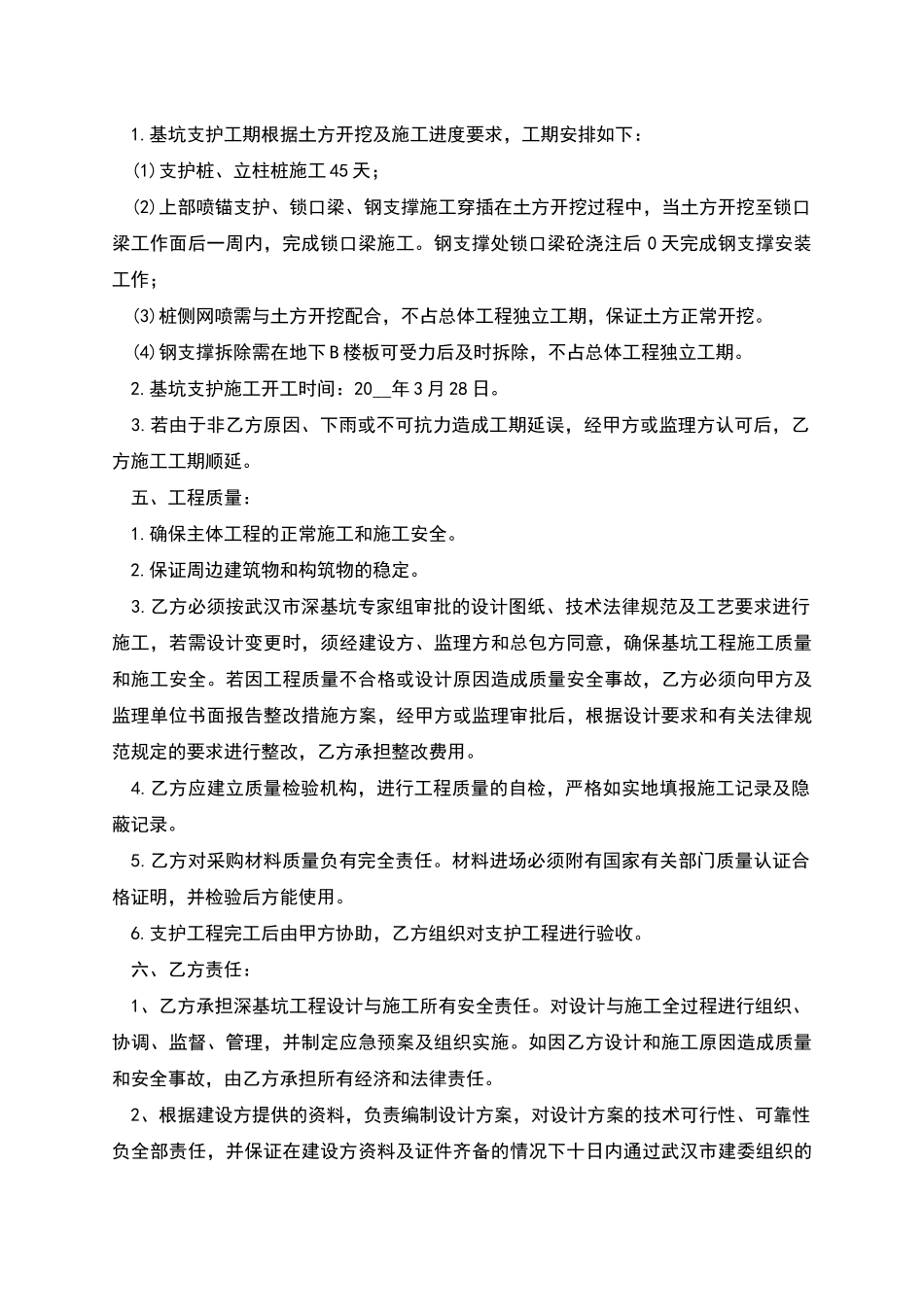

深基坑支护专业分包合同 深基坑支护工程专业分包合同签订日期:20__年 3 月 28 日深基坑支护工程专业分包合同总承包方: 一、工程概况: 1.工程名称:深基坑支护工程 2.工程地点: 二、承包方式及范围: 1.本基坑支护工程承包方式:乙方承包范围内合同总价包干方式。 2.乙方承包范围:按设计讨论院提供的武汉市深基坑专家组审核通过的基坑支护设计图纸,完成该基坑支护施工任务,主要承包范围包括支护桩、锁口梁、挂网喷射砼 、喷锚施工、钢支撑安装及拆除外运、坡顶排水沟、钢支撑拆除前的换撑工作、支护桩轴线附近清理旧建筑物基础工作。(钢支撑及换撑的钢材为周转性材料,拆除后归乙方所有) 3.支护设计图纸中的土方挖运、基底排水沟施工、基坑周围围墙拆除及增设轻质围墙工作、迁移场区内影响支护施工的市政排水管网工作、坡顶排水沟之外的地面硬化工作及基坑监测工作均不在本合同中乙方承包范围内。 三、合同价款及支付方式: 1.支护工程合同总价包干价(含税):人民币:。 2.本支护工程合同价款含乙方应交的税费(并向甲方提供正规发票),不包括甲方的总包管理费在内。 3.支付方式: (1)基坑土方开挖至基底(除车道余土外),甲方向乙方支付合同总价 80%的工程款。 (2)基坑土方回填完成一月内,甲方向乙方一次性付清余款。如结算价有变更,乙方应向甲方提供完整的结算资料,经甲方审核后付清工程尾款。 (3)若乙方施工过程中,因非乙方原因导致工程停工二个月,则甲方应在一个月内向乙方一次性付清已施工工程款,乙方撤场。 四、工程工期: 1.基坑支护工期根据土方开挖及施工进度要求,工期安排如下: (1)支护桩、立柱桩施工 45 天; (2)上部喷锚支护、锁口梁、钢支撑施工穿插在土方开挖过程中,当土方开挖至锁口梁工作面后一周内,完成锁口梁施工。钢支撑处锁口梁砼浇注后 0 天完成钢支撑安装工作; (3)桩侧网喷需与土方开挖配合,不占总体工程独立工期,保证土方正常开挖。 (4)钢支撑拆除需在地下 B 楼板可受力后及时拆除,不占总体工程独立工期。 2.基坑支护施工开工时间:20__年 3 月 28 日。 3.若由于非乙方原因、下雨或不可抗力造成工期延误,经甲方或监理方认可后,乙方施工工期顺延。 五、工程质量: 1.确保主体工程的正常施工和施工安全。 2.保证周边建筑物和构筑物的稳定。 3.乙方必须按武汉市深基坑专家组审批的设计图纸、技术法律规范及工艺要求进行施工,若需设计变更时,须经建...
