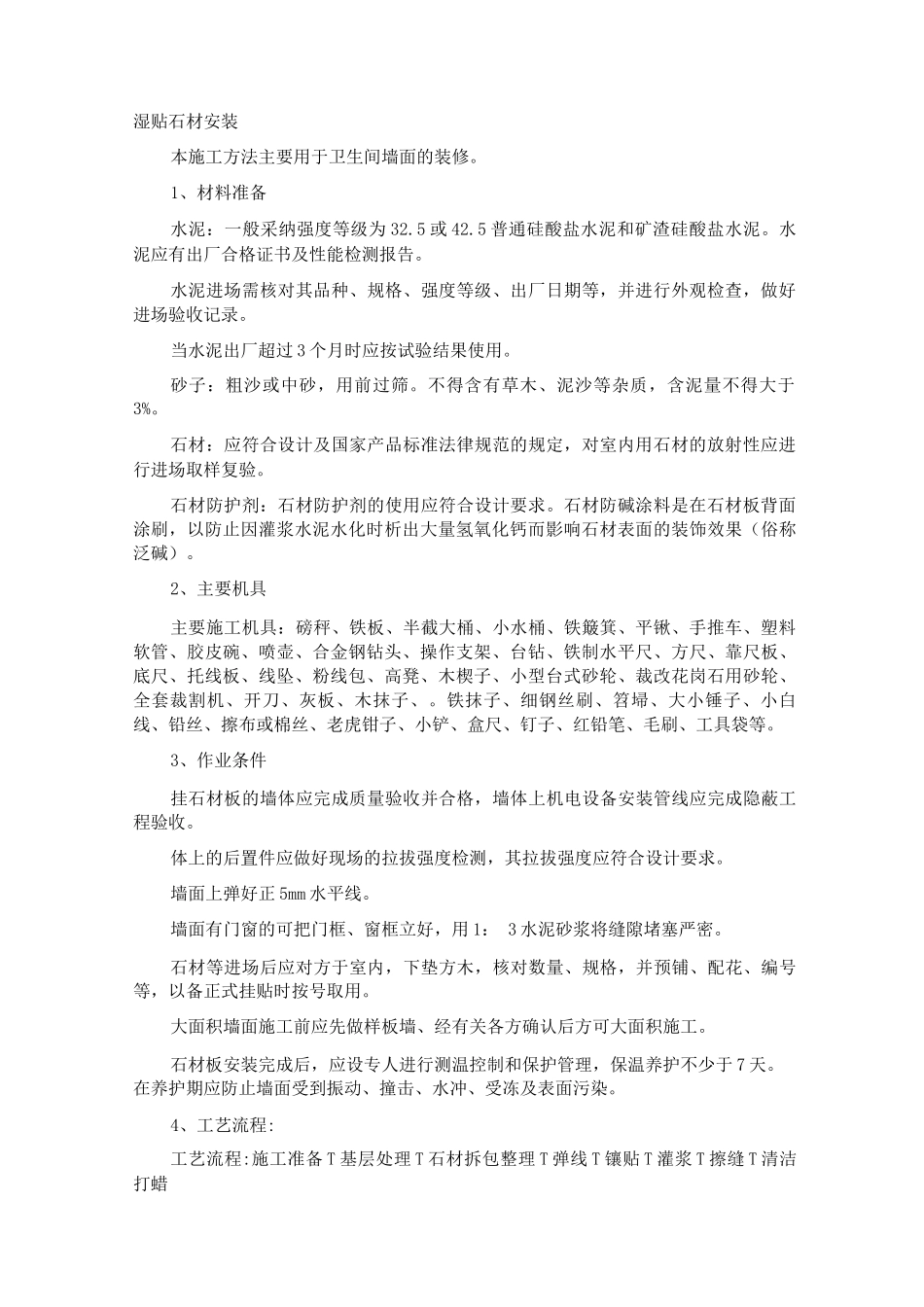

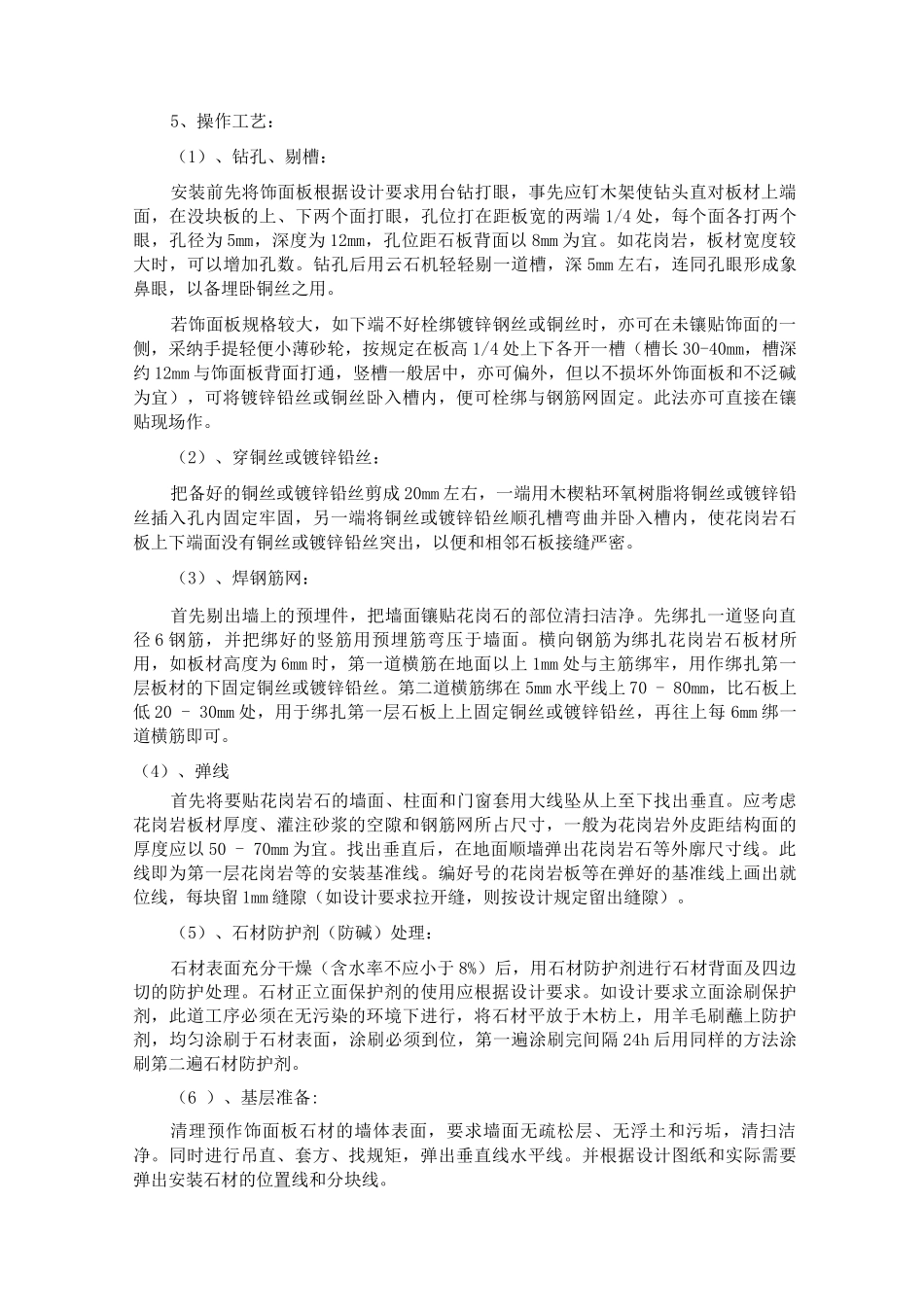

湿贴石材安装本施工方法主要用于卫生间墙面的装修。1、材料准备水泥:一般采纳强度等级为 32.5 或 42.5 普通硅酸盐水泥和矿渣硅酸盐水泥。水泥应有出厂合格证书及性能检测报告。水泥进场需核对其品种、规格、强度等级、出厂日期等,并进行外观检查,做好进场验收记录。当水泥出厂超过 3 个月时应按试验结果使用。砂子:粗沙或中砂,用前过筛。不得含有草木、泥沙等杂质,含泥量不得大于3%。石材:应符合设计及国家产品标准法律规范的规定,对室内用石材的放射性应进行进场取样复验。石材防护剂:石材防护剂的使用应符合设计要求。石材防碱涂料是在石材板背面涂刷,以防止因灌浆水泥水化时析出大量氢氧化钙而影响石材表面的装饰效果(俗称泛碱)。2、主要机具主要施工机具:磅秤、铁板、半截大桶、小水桶、铁簸箕、平锹、手推车、塑料软管、胶皮碗、喷壶、合金钢钻头、操作支架、台钻、铁制水平尺、方尺、靠尺板、底尺、托线板、线坠、粉线包、高凳、木楔子、小型台式砂轮、裁改花岗石用砂轮、全套裁割机、开刀、灰板、木抹子、。铁抹子、细钢丝刷、笤埽、大小锤子、小白线、铅丝、擦布或棉丝、老虎钳子、小铲、盒尺、钉子、红铅笔、毛刷、工具袋等。3、作业条件挂石材板的墙体应完成质量验收并合格,墙体上机电设备安装管线应完成隐蔽工程验收。体上的后置件应做好现场的拉拔强度检测,其拉拔强度应符合设计要求。墙面上弹好正 5mm 水平线。墙面有门窗的可把门框、窗框立好,用 1: 3 水泥砂浆将缝隙堵塞严密。石材等进场后应对方于室内,下垫方木,核对数量、规格,并预铺、配花、编号等,以备正式挂贴时按号取用。大面积墙面施工前应先做样板墙、经有关各方确认后方可大面积施工。石材板安装完成后,应设专人进行测温控制和保护管理,保温养护不少于 7 天。在养护期应防止墙面受到振动、撞击、水冲、受冻及表面污染。4、工艺流程:工艺流程:施工准备 T 基层处理 T 石材拆包整理 T 弹线 T 镶贴 T 灌浆 T 擦缝 T 清洁打蜡5、操作工艺:(1)、钻孔、剔槽:安装前先将饰面板根据设计要求用台钻打眼,事先应钉木架使钻头直对板材上端面,在没块板的上、下两个面打眼,孔位打在距板宽的两端 1/4 处,每个面各打两个眼,孔径为 5mm,深度为 12mm,孔位距石板背面以 8mm 为宜。如花岗岩,板材宽度较大时,可以增加孔数。钻孔后用云石机轻轻剔一道槽,深 5mm 左右,连同孔眼形成象鼻眼,以备埋卧铜丝之用。若饰面板规...
