滑接线及软电缆的安装工艺标准本章适用于 0
4kV 以下、一般的桥式、门式起重机、电葫芦的滑接线及软电缆的安装工程
第一节设备及材料要求各种型钢、辅助母线应符合设计要求,并有出厂合格证
软电缆,绝缘瓷瓶必须有出厂合格证
规格、型号应符合设计要求
各种螺栓、垫圈应符合国家标准的热镀锌制品
其他材料,如焊条应与焊件材质相符,防腐油漆、标志色漆应有出厂合格证
第二节主要机具主要机具:工作台、台虎钳、管子压力,钢锯、无齿锯、榔头、调直器,电锤、台式电钻、台式砂轮、汽焊工具、电焊机、锉刀、紧线器、手提砂轮
测量器具:水准仪、水平尺、钢卷尺、钢直尺
第三节作业条件施工图纸、产品说明书齐全,材料及附件已到货
其规格、型号符合设计及产品技术文件的规定
滑接线安装所需要的预留孔,预埋铁件位置、尺寸
标高符合设计及产品技术文件的规定
滑接线、软电缆安装部位的建筑装饰工程、通风工程、暖卫工程的有关项目全部结束
起重机的运行轨道全部安装结束
阻碍施工的架子全部拆除
滑接线及软电缆安装需用的架子,搭设应符合安全规程的规定
材料及附件应有存放及加工的安全地点
第四节操作工艺工艺流程:材料及附件检查-滑接线测量定位-1 瓷瓶螺栓的安装 I -支架的加工和安装 T" 线加工及安装 H 软电缆滑道及软电缆安装 | 卜信号灯安装卜祚器安装-| 试运行交验 材料及附件检验:1、材料及附件检验应由施工员组织施工班组会同建设单位按设计图纸和起重机的技术文件规定进行核查和检验

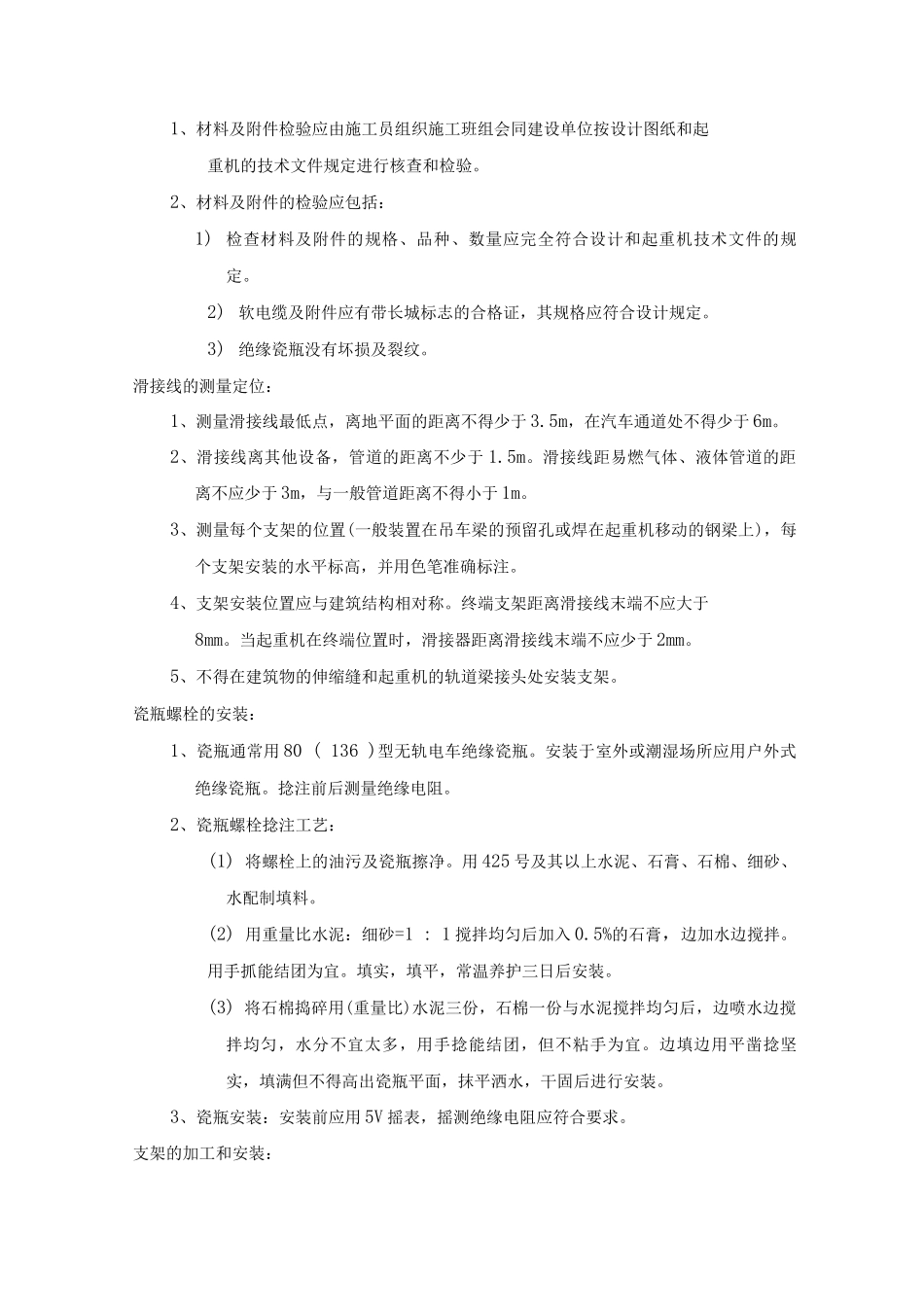

2、材料及附件的检验应包括:1) 检查材料及附件的规格、品种、数量应完全符合设计和起重机技术文件的规定
2) 软电缆及附件应有带长城标志的合格证,其规格应符合设计规定
3) 绝缘瓷瓶没有坏损及裂纹
滑接线的测量定位:1、测量滑接线最低点,离地平面的距离不得少于 3
5m,在汽车通道处不得少于 6m

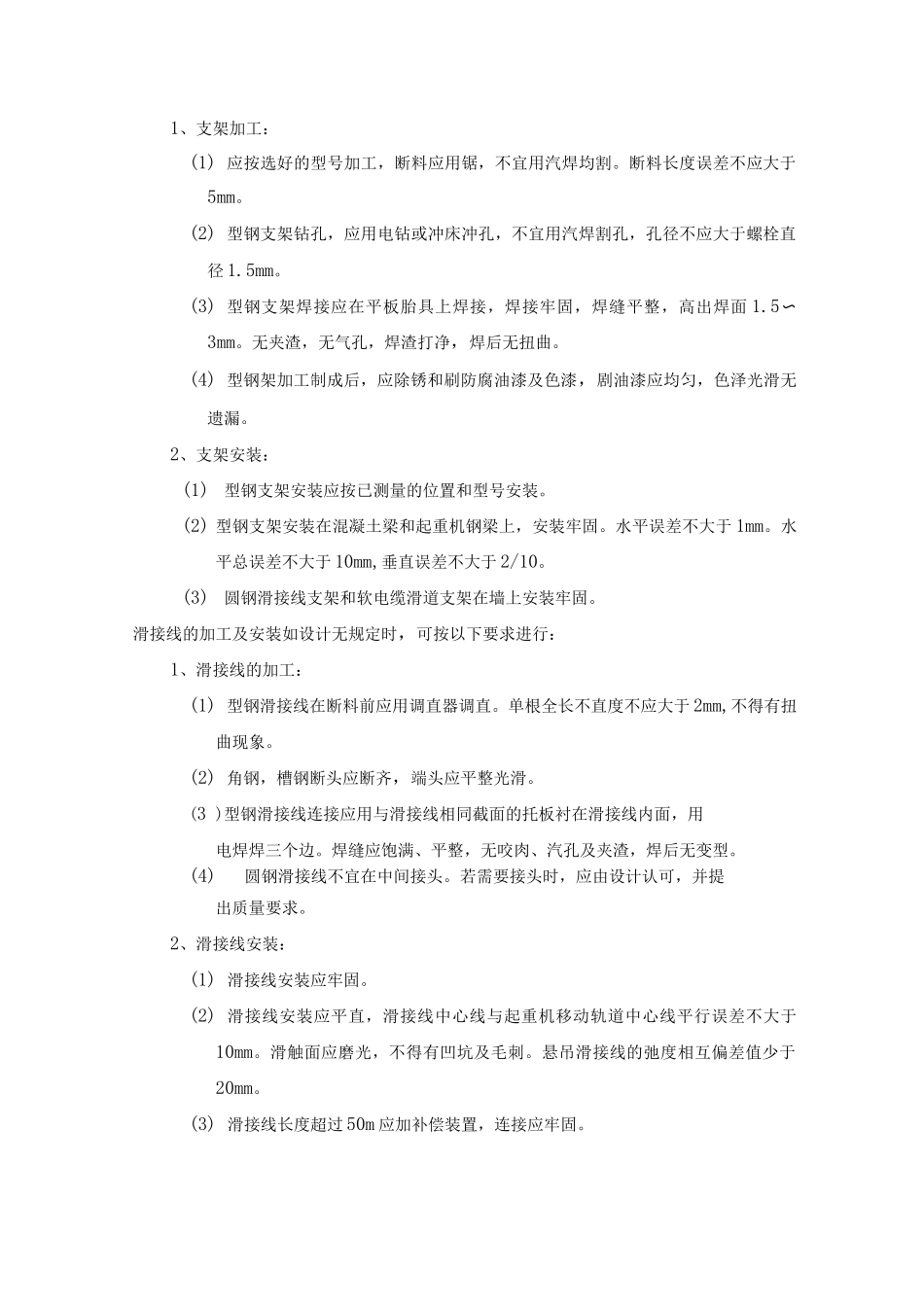

2、滑接线离其他设备,管道的距离不少于 1
