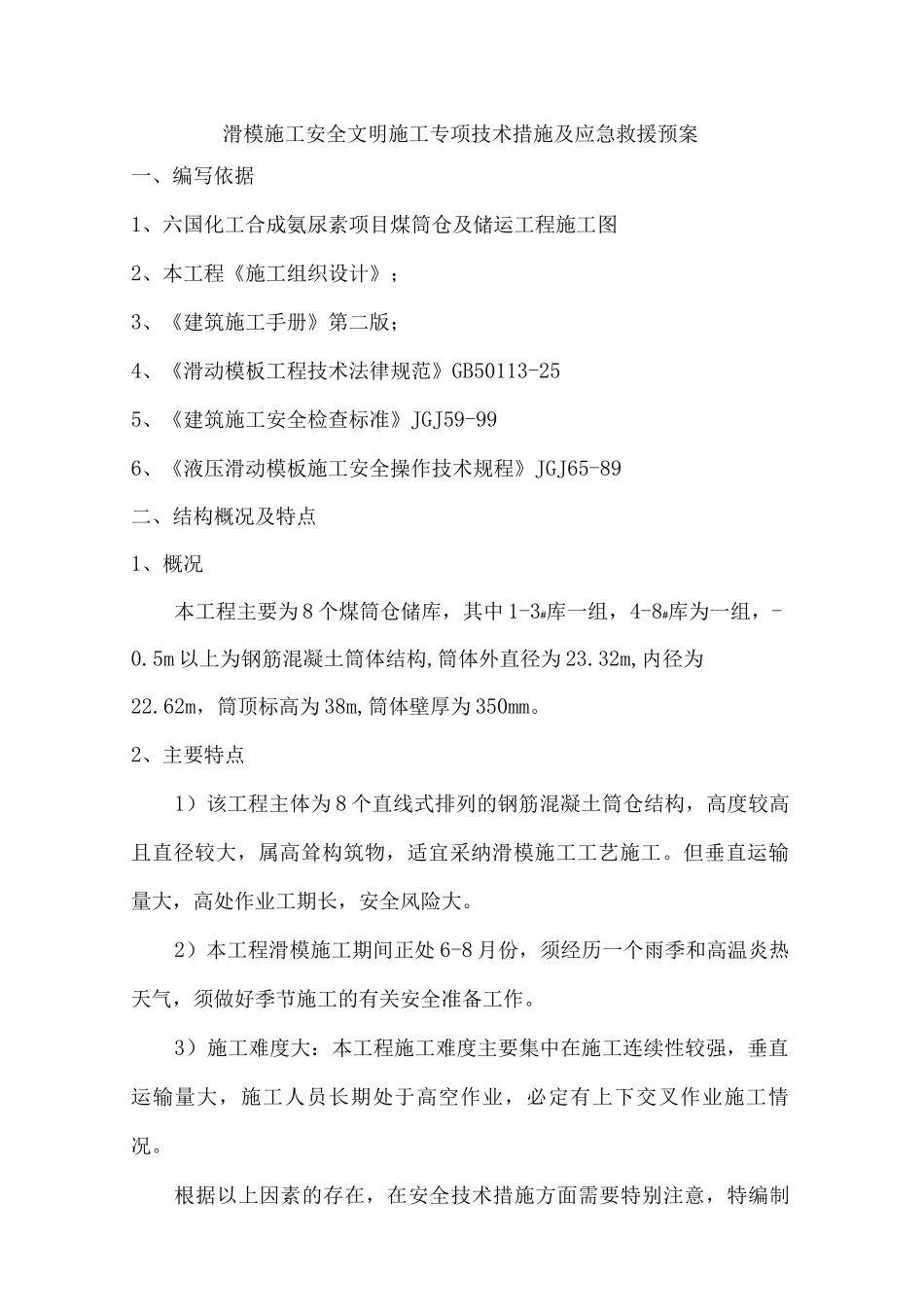

滑模施工安全文明施工专项技术措施及应急救援预案一、编写依据1、六国化工合成氨尿素项目煤筒仓及储运工程施工图2、本工程《施工组织设计》;3、《建筑施工手册》第二版;4、《滑动模板工程技术法律规范》GB50113-255、《建筑施工安全检查标准》JGJ59-996、《液压滑动模板施工安全操作技术规程》JGJ65-89二、结构概况及特点1、概况本工程主要为 8 个煤筒仓储库,其中 1-3#库一组,4-8#库为一组,-0
5m 以上为钢筋混凝土筒体结构,筒体外直径为 23
32m,内径为22
62m,筒顶标高为 38m,筒体壁厚为 350mm
2、主要特点1)该工程主体为 8 个直线式排列的钢筋混凝土筒仓结构,高度较高且直径较大,属高耸构筑物,适宜采纳滑模施工工艺施工
但垂直运输量大,高处作业工期长,安全风险大
2)本工程滑模施工期间正处 6-8 月份,须经历一个雨季和高温炎热天气,须做好季节施工的有关安全准备工作
3)施工难度大:本工程施工难度主要集中在施工连续性较强,垂直运输量大,施工人员长期处于高空作业,必定有上下交叉作业施工情况
根据以上因素的存在,在安全技术措施方面需要特别注意,特编制本滑模施工安全专项措施

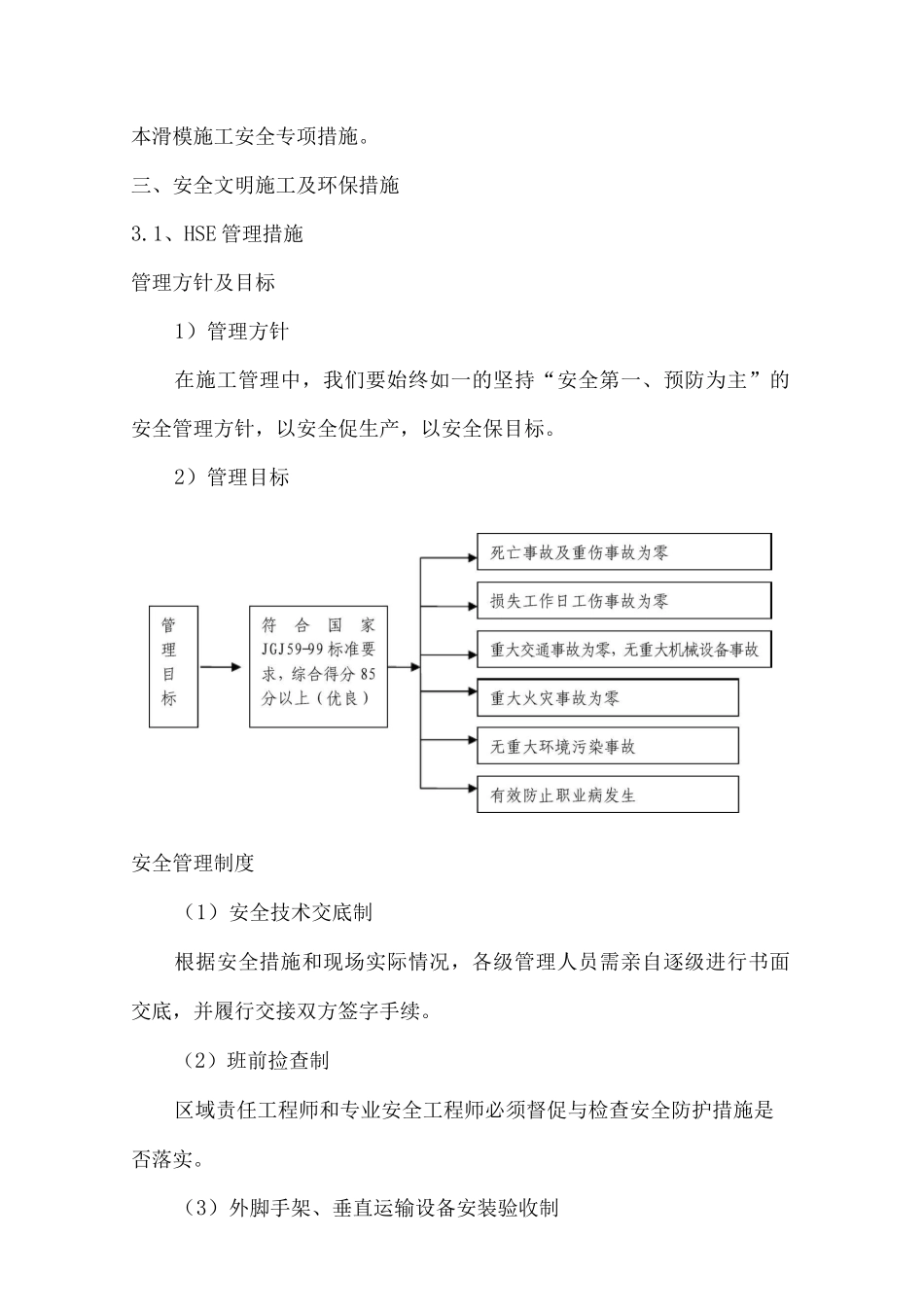

三、安全文明施工及环保措施3
1、HSE 管理措施管理方针及目标1)管理方针在施工管理中,我们要始终如一的坚持“安全第一、预防为主”的安全管理方针,以安全促生产,以安全保目标
2)管理目标安全管理制度(1)安全技术交底制根据安全措施和现场实际情况,各级管理人员需亲自逐级进行书面交底,并履行交接双方签字手续
(2)班前捡查制区域责任工程师和专业安全工程师必须督促与检查安全防护措施是否落实

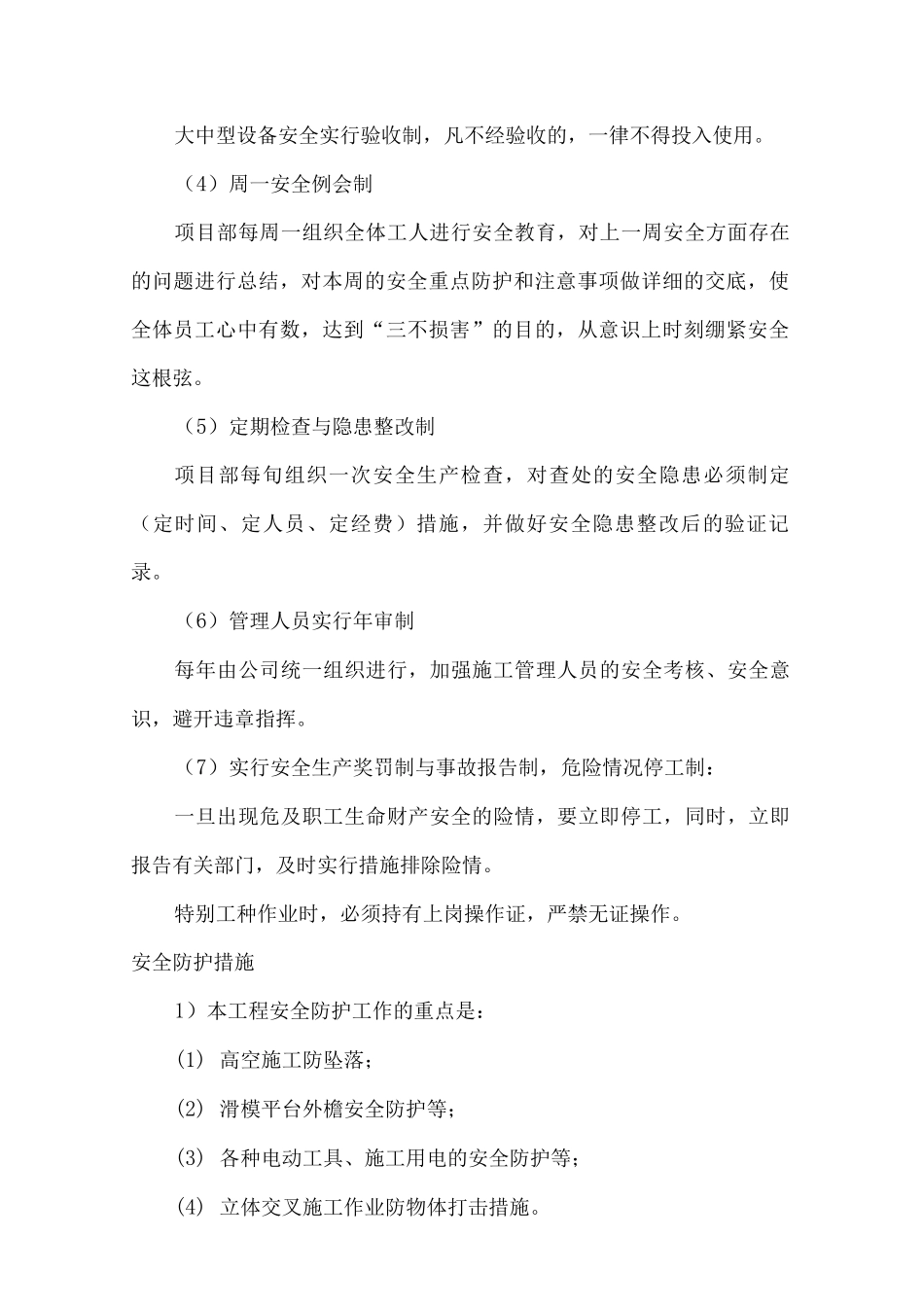

(3)外脚手架、垂直运输设备安装验收制大中型设备安全实行验收制,凡不经验收的,一律不得投入使用
(4)周一安全例会制项目部每周一组织全体工人进行安全教育,对上一周安全方面存在的问题进行
