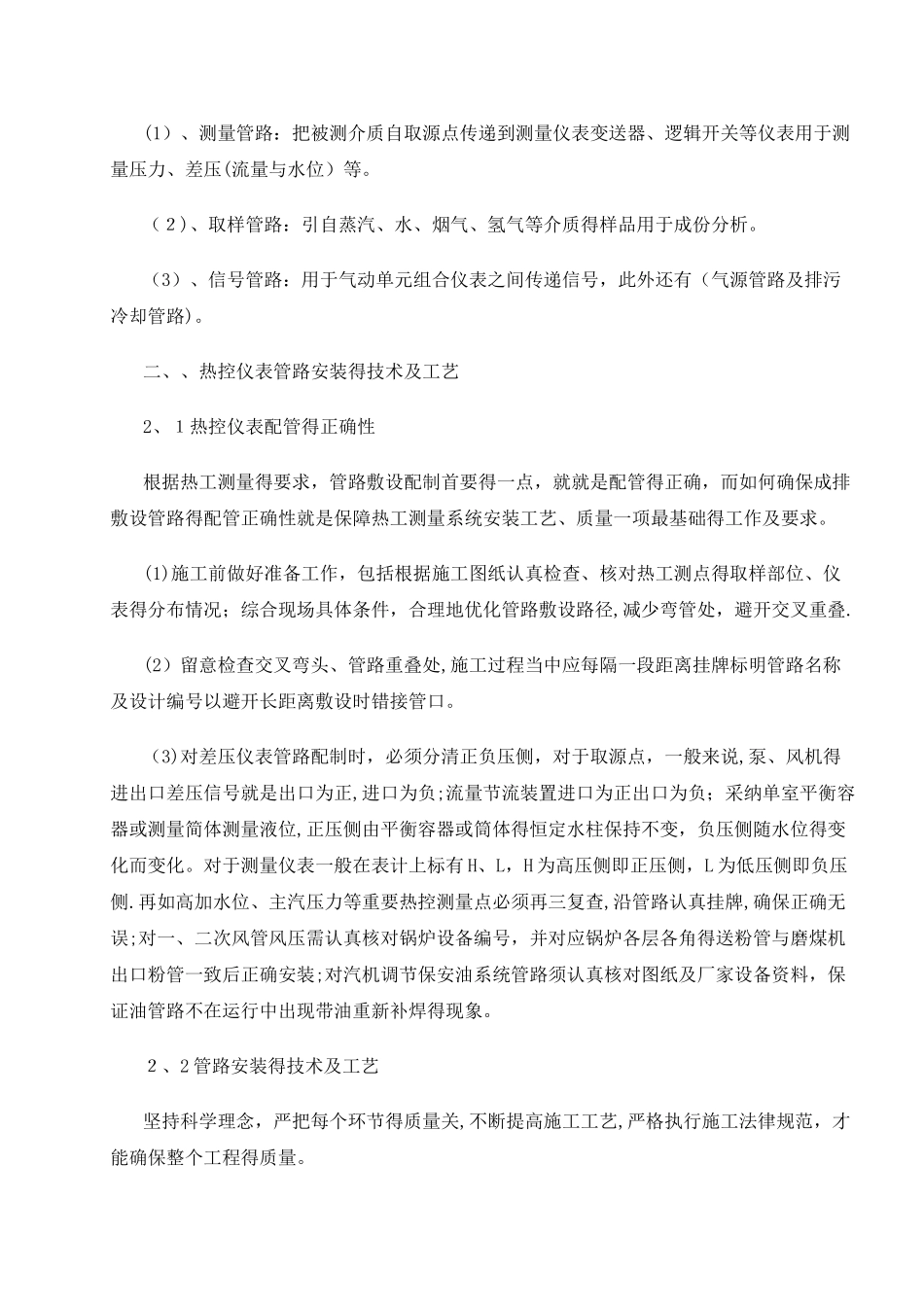

火力发电厂热控仪表管路安装技术 [摘要]主要介绍火力发电厂得热控仪表管路施工及其重要性,以及在施工过程中工艺质量控制与质量通病防治措施
关键词:热控仪表安装 管路敷设 防治措施 一、概述 随着火电厂生产自动化程度要求得不断提高,热工控制系统越显重要
热控仪表管路施工质量,直接影响测量得准确性以及自动调节得质量
因此在施工安装过程中,确保配管得正确及施工工艺质量,为热控系统得调试工作及机组得正常运行提供必要得基础保障
在火电厂热控仪表管路中按其作用可分为以下几种管路: (1)、测量管路:把被测介质自取源点传递到测量仪表变送器、逻辑开关等仪表用于测量压力、差压(流量与水位)等
(2)、取样管路:引自蒸汽、水、烟气、氢气等介质得样品用于成份分析
(3)、信号管路:用于气动单元组合仪表之间传递信号,此外还有(气源管路及排污冷却管路)
二、、热控仪表管路安装得技术及工艺2、1热控仪表配管得正确性根据热工测量得要求,管路敷设配制首要得一点,就就是配管得正确,而如何确保成排敷设管路得配管正确性就是保障热工测量系统安装工艺、质量一项最基础得工作及要求
(1)施工前做好准备工作,包括根据施工图纸认真检查、核对热工测点得取样部位、仪表得分布情况;综合现场具体条件,合理地优化管路敷设路径,减少弯管处,避开交叉重叠
(2)留意检查交叉弯头、管路重叠处,施工过程当中应每隔一段距离挂牌标明管路名称及设计编号以避开长距离敷设时错接管口
(3)对差压仪表管路配制时,必须分清正负压侧,对于取源点,一般来说,泵、风机得进出口差压信号就是出口为正,进口为负;流量节流装置进口为正出口为负;采纳单室平衡容器或测量简体测量液位,正压侧由平衡容器或筒体得恒定水柱保持不变,负压侧随水位得变化而变化
对于测量仪表一般在表计上标有 H、L,H 为高压侧即正压侧,L 为低压侧即负压侧

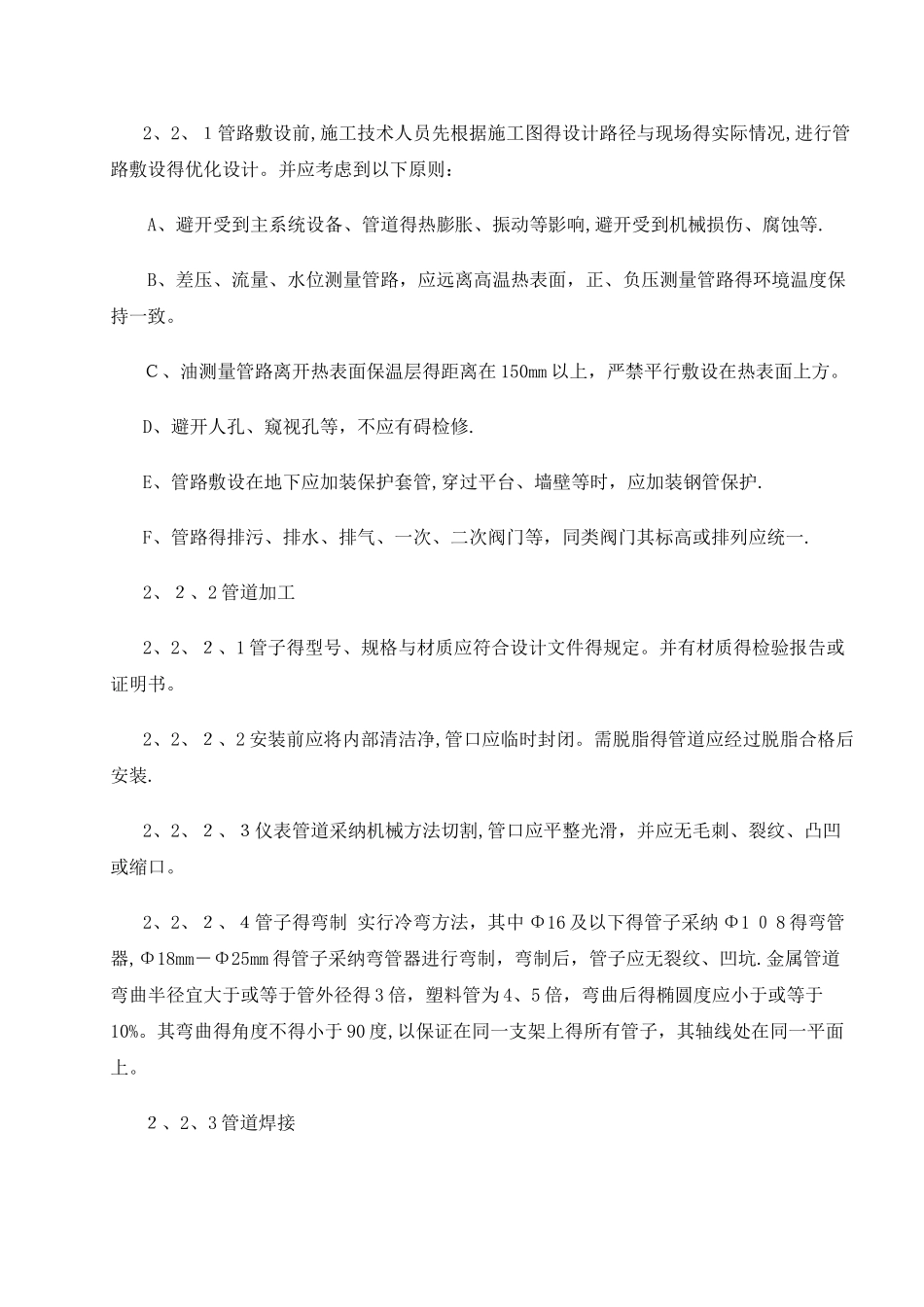

再如高加水位、主汽压力等重要热控
