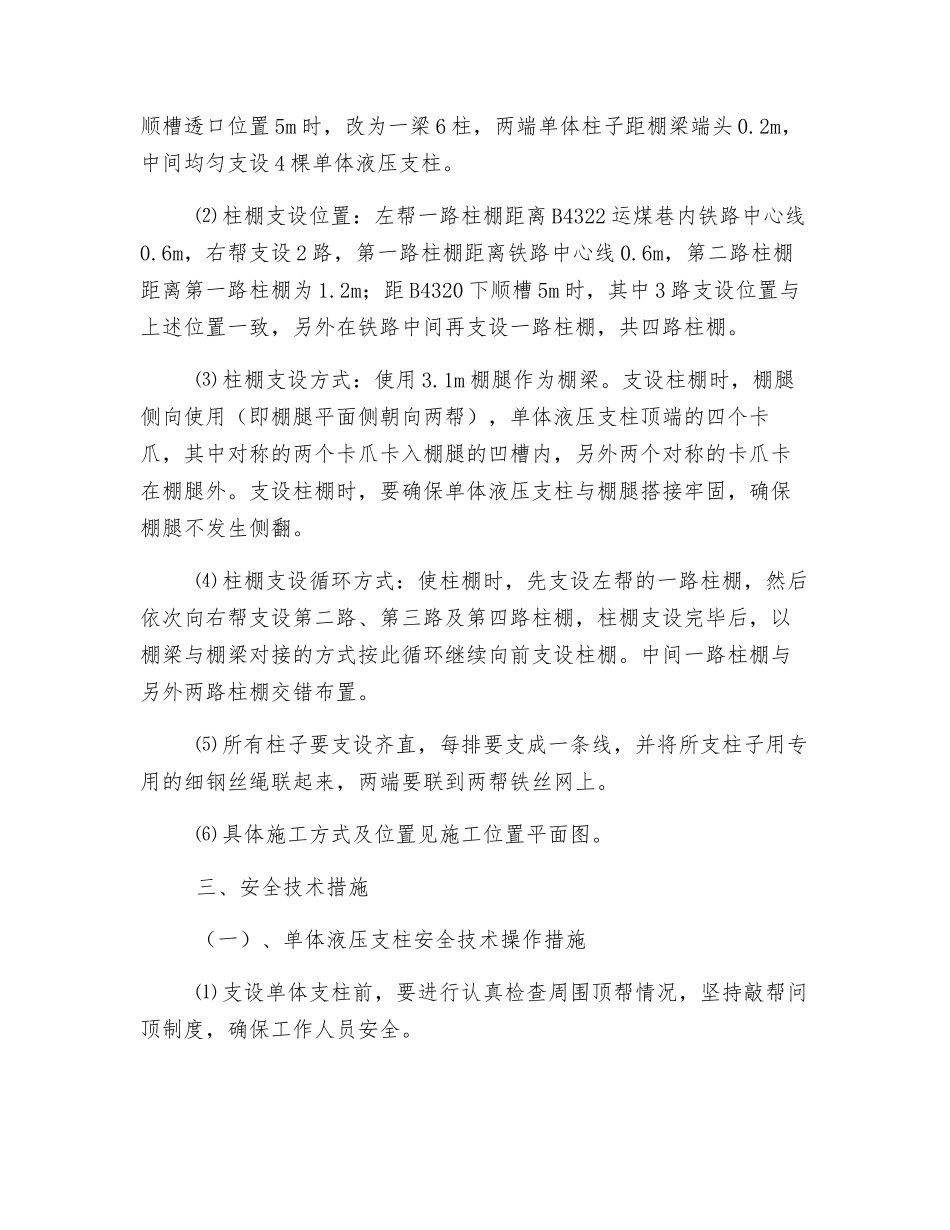

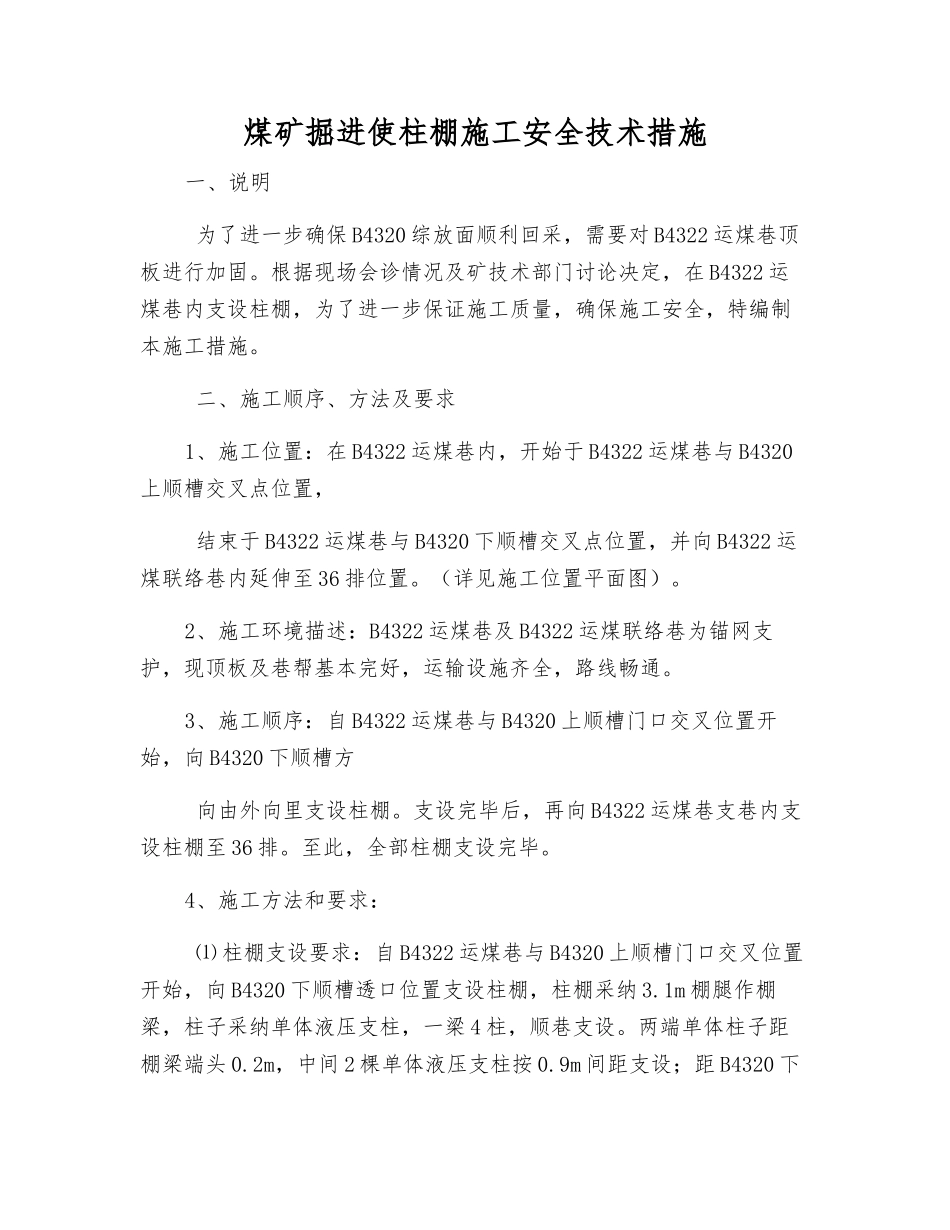

煤矿掘进使柱棚施工安全技术措施一、说明 为了进一步确保 B4320 综放面顺利回采,需要对 B4322 运煤巷顶板进行加固
根据现场会诊情况及矿技术部门讨论决定,在 B4322 运煤巷内支设柱棚,为了进一步保证施工质量,确保施工安全,特编制本施工措施
二、施工顺序、方法及要求1、施工位置:在 B4322 运煤巷内,开始于 B4322 运煤巷与 B4320上顺槽交叉点位置, 结束于 B4322 运煤巷与 B4320 下顺槽交叉点位置,并向 B4322 运煤联络巷内延伸至 36 排位置
(详见施工位置平面图)
2、施工环境描述:B4322 运煤巷及 B4322 运煤联络巷为锚网支护,现顶板及巷帮基本完好,运输设施齐全,路线畅通
3、施工顺序:自 B4322 运煤巷与 B4320 上顺槽门口交叉位置开始,向 B4320 下顺槽方 向由外向里支设柱棚
支设完毕后,再向 B4322 运煤巷支巷内支设柱棚至 36 排
至此,全部柱棚支设完毕
4、施工方法和要求: ⑴ 柱棚支设要求:自 B4322 运煤巷与 B4320 上顺槽门口交叉位置开始,向 B4320 下顺槽透口位置支设柱棚,柱棚采纳 3
1m 棚腿作棚梁,柱子采纳单体液压支柱,一梁 4 柱,顺巷支设
两端单体柱子距棚梁端头 0
2m,中间 2 棵单体液压支柱按 0
9m 间距支设;距 B4320 下顺槽透口位置 5m 时,改为一梁 6 柱,两端单体柱子距棚梁端头 0
2m,中间均匀支设 4 棵单体液压支柱
⑵ 柱棚支设位置:左帮一路柱棚距离 B4322 运煤巷内铁路中心线0
6m,右帮支设 2 路,第一路柱棚距离铁路中心线 0
6m,第二路柱棚距离第一路柱棚为 1
2m;距 B4320 下顺槽 5m 时,其中 3 路支设位置与上述位置一致,另外在铁路中间再支设一路柱棚,共四路柱棚
⑶ 柱棚支设方式:使用 3
1m 棚腿作为
