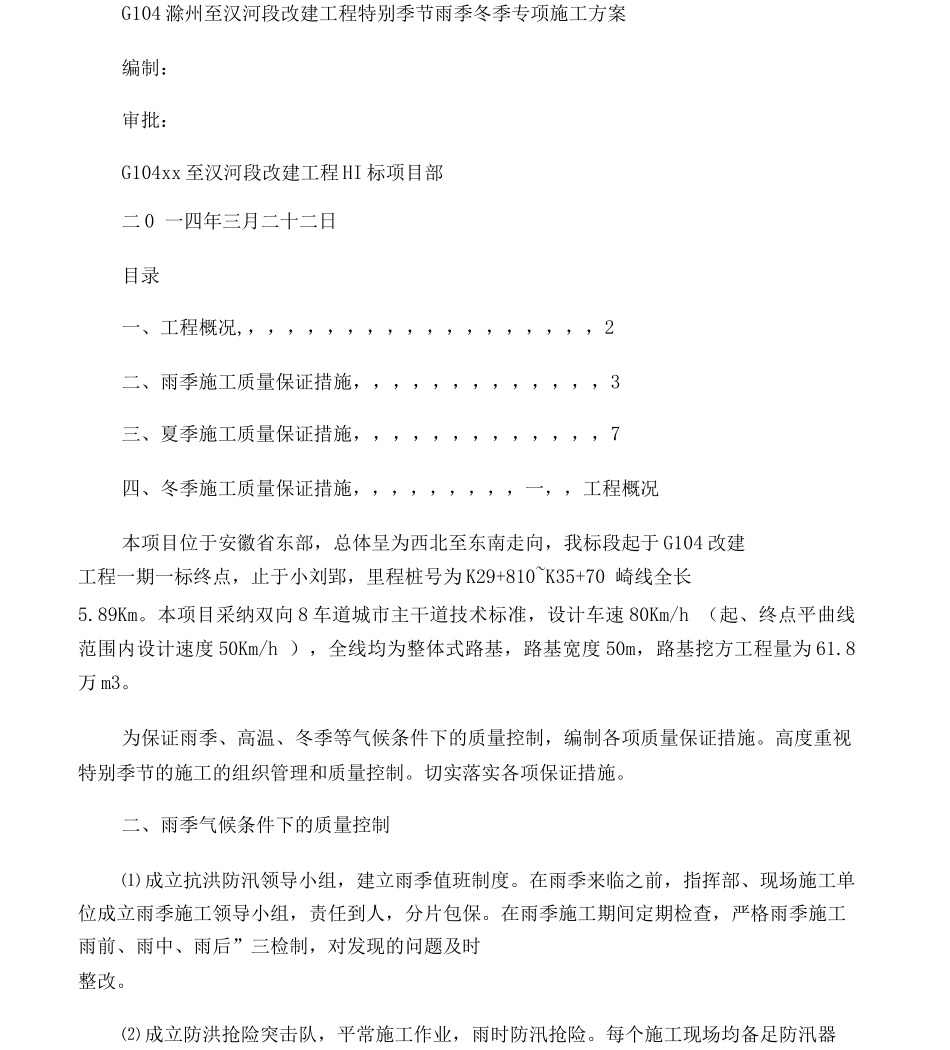

G104 滁州至汉河段改建工程特别季节雨季冬季专项施工方案编制:审批:G104xx 至汉河段改建工程 HI 标项目部二 0 一四年三月二十二日目录一、工程概况,,,,,,,,,,,,,,,,,,,2二、雨季施工质量保证措施,,,,,,,,,,,,,3三、夏季施工质量保证措施,,,,,,,,,,,,,7四、冬季施工质量保证措施,,,,,,,,,一,,工程概况本项目位于安徽省东部,总体呈为西北至东南走向,我标段起于 G104 改建工程一期一标终点,止于小刘郢,里程桩号为 K29+810~K35+70 崎线全长5
本项目采纳双向 8 车道城市主干道技术标准,设计车速 80Km/h (起、终点平曲线范围内设计速度 50Km/h ),全线均为整体式路基,路基宽度 50m,路基挖方工程量为 61
为保证雨季、高温、冬季等气候条件下的质量控制,编制各项质量保证措施
高度重视特别季节的施工的组织管理和质量控制
切实落实各项保证措施
二、雨季气候条件下的质量控制⑴ 成立抗洪防汛领导小组,建立雨季值班制度
在雨季来临之前,指挥部、现场施工单位成立雨季施工领导小组,责任到人,分片包保
在雨季施工期间定期检查,严格雨季施工雨前、雨中、雨后”三检制,对发现的问题及时整改

⑵ 成立防洪抢险突击队,平常施工作业,雨时防汛抢险

每个施工现场均备足防汛器材、物资,包括雨衣,雨鞋,铁锹,草袋,水泵等,确保人员设备当减少加水量
施工要保持连续性,混凝土安排一次浇筑完,并常常检 查砂石料的含水量,控制水灰比
混凝土、砂浆在终凝前要进行覆盖,防止雨淋而影响质量
⑶ 防水层不在下雨天施作,找平层的干燥度符合防水层铺设条件后再施作防水层
⑷ 雨天施工时,要加强对高墩等高空作业的安全管理,设置足够的防护 网、护栏等安全设施,并实行其它防滑保护措施
隧道工程雨季施工措施⑴ 隧道进洞前做好洞顶截水沟、洞
