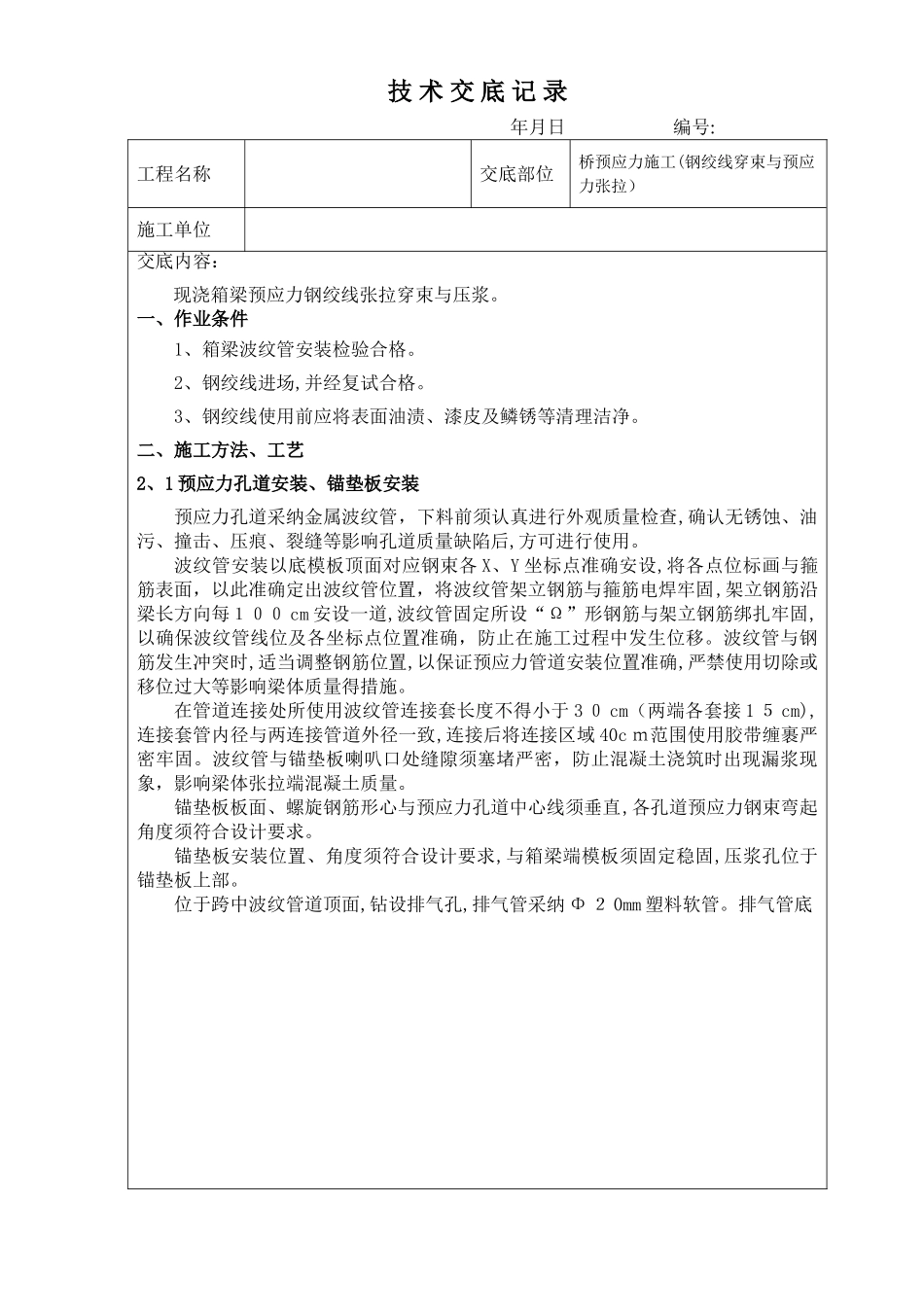

技 术 交 底 记 录 年月日 编号:工程名称交底部位桥预应力施工(钢绞线穿束与预应力张拉)施工单位交底内容:现浇箱梁预应力钢绞线张拉穿束与压浆
一、作业条件1、箱梁波纹管安装检验合格
2、钢绞线进场,并经复试合格
3、钢绞线使用前应将表面油渍、漆皮及鳞锈等清理洁净
二、施工方法、工艺2、1 预应力孔道安装、锚垫板安装预应力孔道采纳金属波纹管,下料前须认真进行外观质量检查,确认无锈蚀、油污、撞击、压痕、裂缝等影响孔道质量缺陷后,方可进行使用
波纹管安装以底模板顶面对应钢束各 X、Y 坐标点准确安设,将各点位标画与箍筋表面,以此准确定出波纹管位置,将波纹管架立钢筋与箍筋电焊牢固,架立钢筋沿梁长方向每100 cm 安设一道,波纹管固定所设“Ω”形钢筋与架立钢筋绑扎牢固,以确保波纹管线位及各坐标点位置准确,防止在施工过程中发生位移
波纹管与钢筋发生冲突时,适当调整钢筋位置,以保证预应力管道安装位置准确,严禁使用切除或移位过大等影响梁体质量得措施
在管道连接处所使用波纹管连接套长度不得小于 3 0 cm(两端各套接 1 5 cm),连接套管内径与两连接管道外径一致,连接后将连接区域 40c m范围使用胶带缠裹严密牢固
波纹管与锚垫板喇叭口处缝隙须塞堵严密,防止混凝土浇筑时出现漏浆现象,影响梁体张拉端混凝土质量
锚垫板板面、螺旋钢筋形心与预应力孔道中心线须垂直,各孔道预应力钢束弯起角度须符合设计要求
锚垫板安装位置、角度须符合设计要求,与箱梁端模板须固定稳固,压浆孔位于锚垫板上部
位于跨中波纹管道顶面,钻设排气孔,排气管采纳 Φ 2 0mm 塑料软管
排气管底口与波纹管道内壁表面齐平,出气(浆)口高出梁体顶面不小于 20cm
排气管与波纹管道顶面钻孔处使用胶带缠裹严密
2、2 钢绞线穿束箱梁拆除模板后,穿预应力钢束,预应力钢绞线采纳 φs15

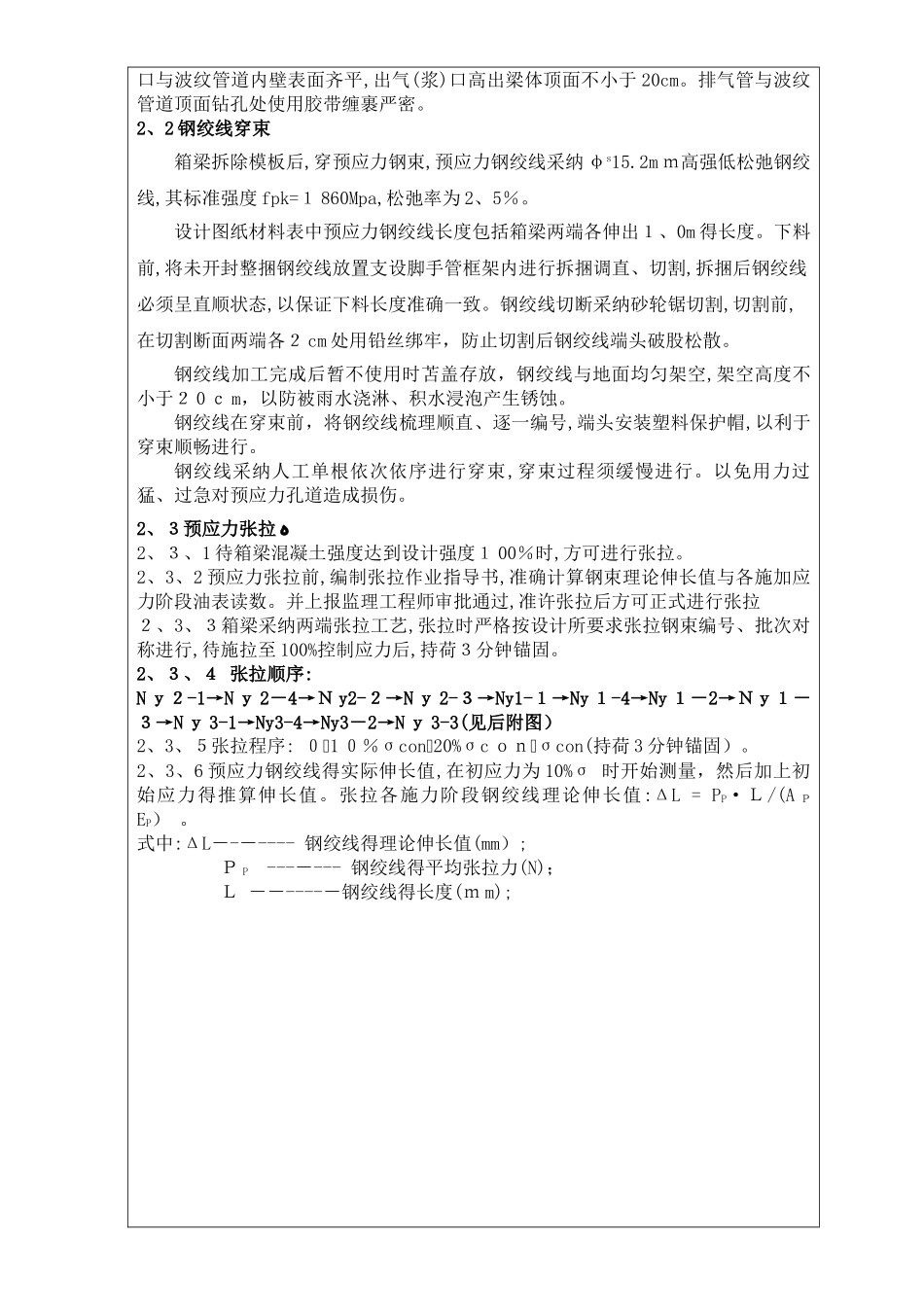

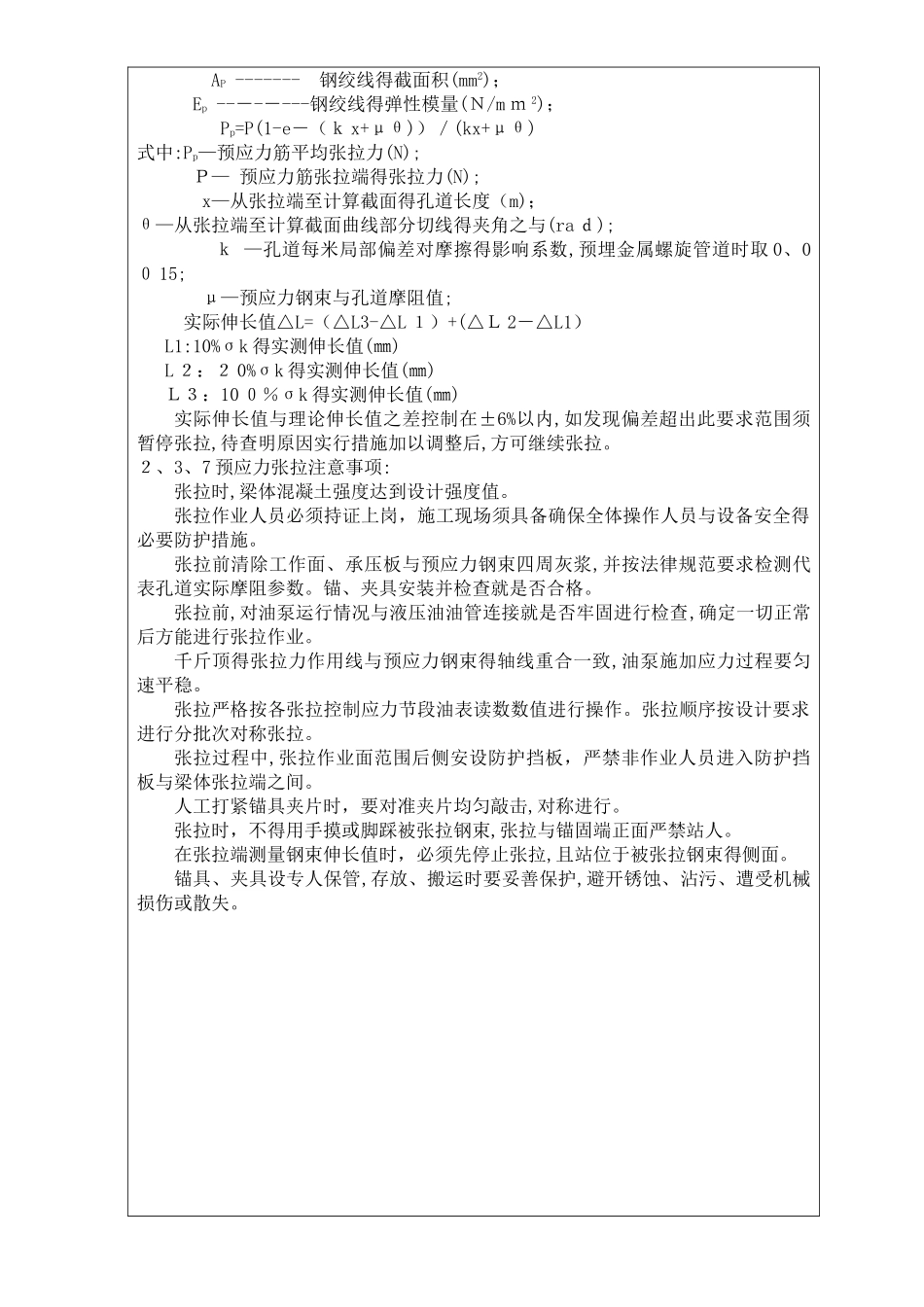

2m m高强低松弛钢绞线,其标准强度 f
