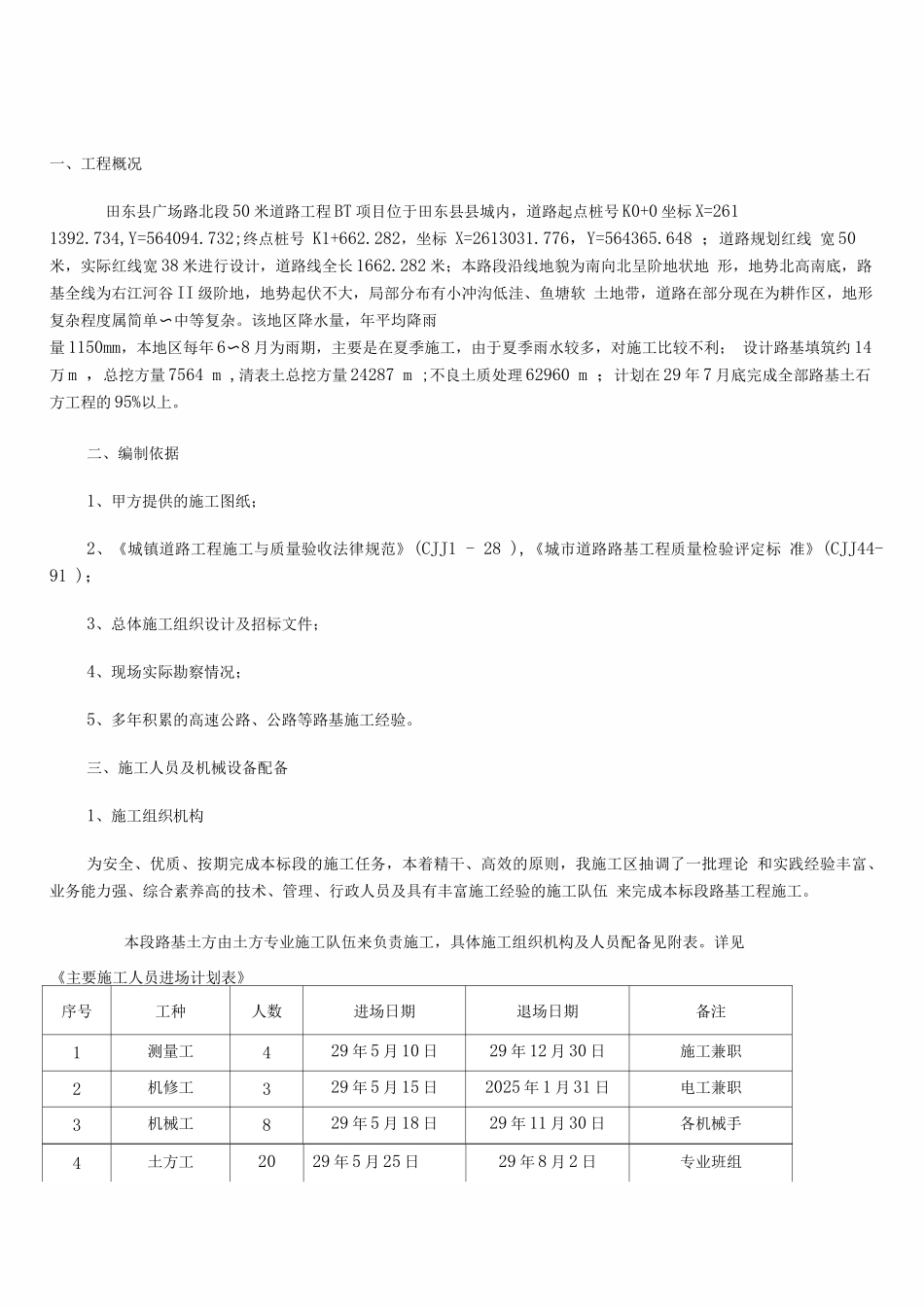

一、工程概况田东县广场路北段 50 米道路工程 BT 项目位于田东县县城内,道路起点桩号 K0+0 坐标 X=261 1392
734,Y=564094
732;终点桩号 K1+662
282,坐标 X=2613031
776,Y=564365
648 ;道路规划红线 宽 50米,实际红线宽 38 米进行设计,道路线全长 1662
282 米;本路段沿线地貌为南向北呈阶地状地 形,地势北高南底,路基全线为右江河谷 II 级阶地,地势起伏不大,局部分布有小冲沟低洼、鱼塘软 土地带,道路在部分现在为耕作区,地形复杂程度属简单中等复杂
该地区降水量,年平均降雨〜量 1150mm,本地区每年 6〜8 月为雨期,主要是在夏季施工,由于夏季雨水较多,对施工比较不利; 设计路基填筑约 14万 m ,总挖方量 7564 m ,清表土总挖方量 24287 m ;不良土质处理 62960 m ;计划在 29 年 7 月底完成全部路基土石方工程的 95%以上
二、编制依据1、甲方提供的施工图纸;2、《城镇道路工程施工与质量验收法律规范》(CJJ1 - 28 ),《城市道路路基工程质量检验评定标 准》(CJJ44-91 );3、总体施工组织设计及招标文件;4、现场实际勘察情况;5、多年积累的高速公路、公路等路基施工经验
三、施工人员及机械设备配备1、施工组织机构为安全、优质、按期完成本标段的施工任务,本着精干、高效的原则,我施工区抽调了一批理论 和实践经验丰富、业务能力强、综合素养高的技术、管理、行政人员及具有丰富施工经验的施工队伍 来完成本标段路基工程施工
本段路基土方由土方专业施工队伍来负责施工,具体施工组织机构及人员配备见附表

详见《主要施工人员进场计划表》序号工种人数进场日期退场日期备注1测量工429 年 5 月 10 日29 年 12 月 30 日施工兼职2机修工329 年 5 月 15
