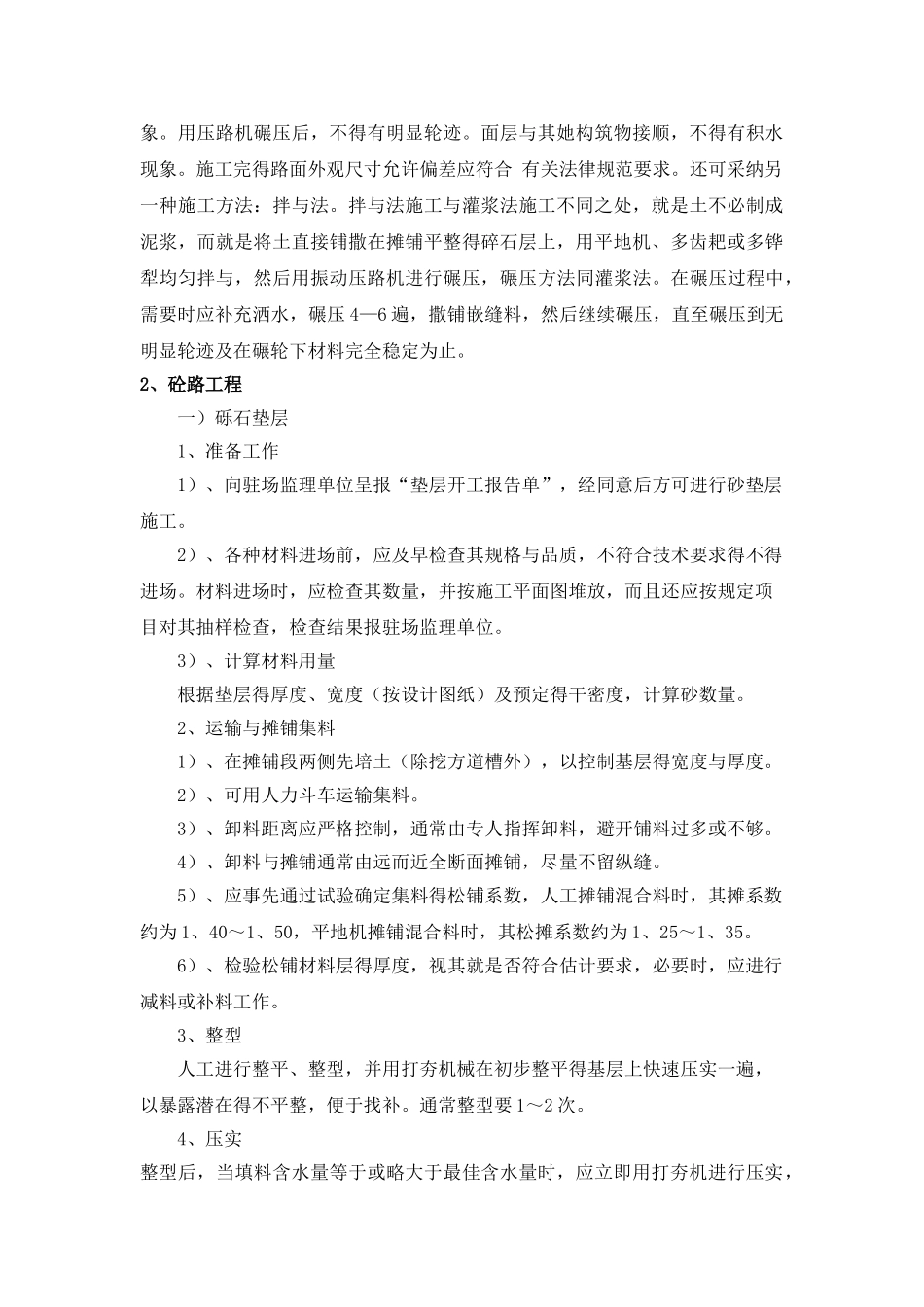

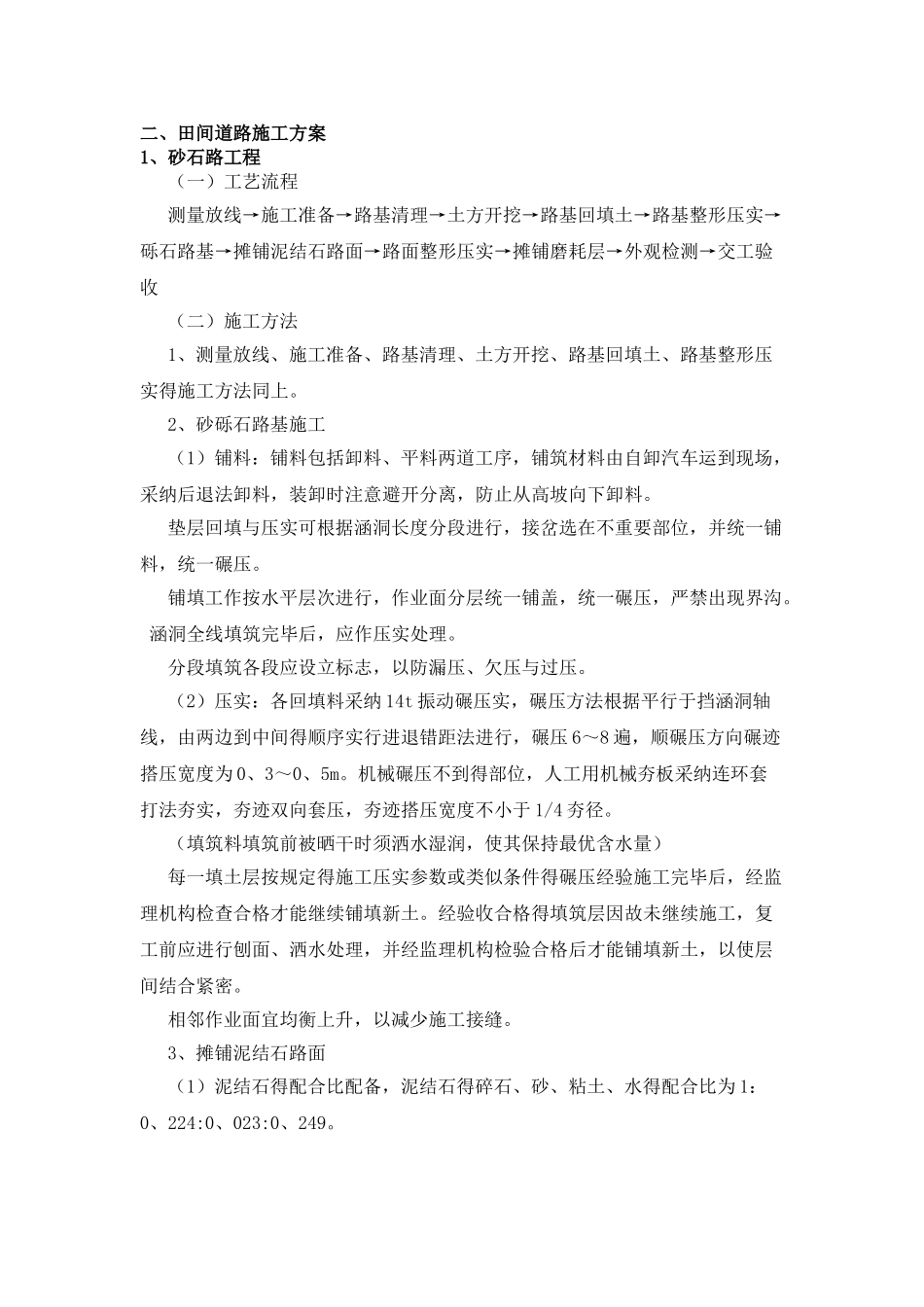

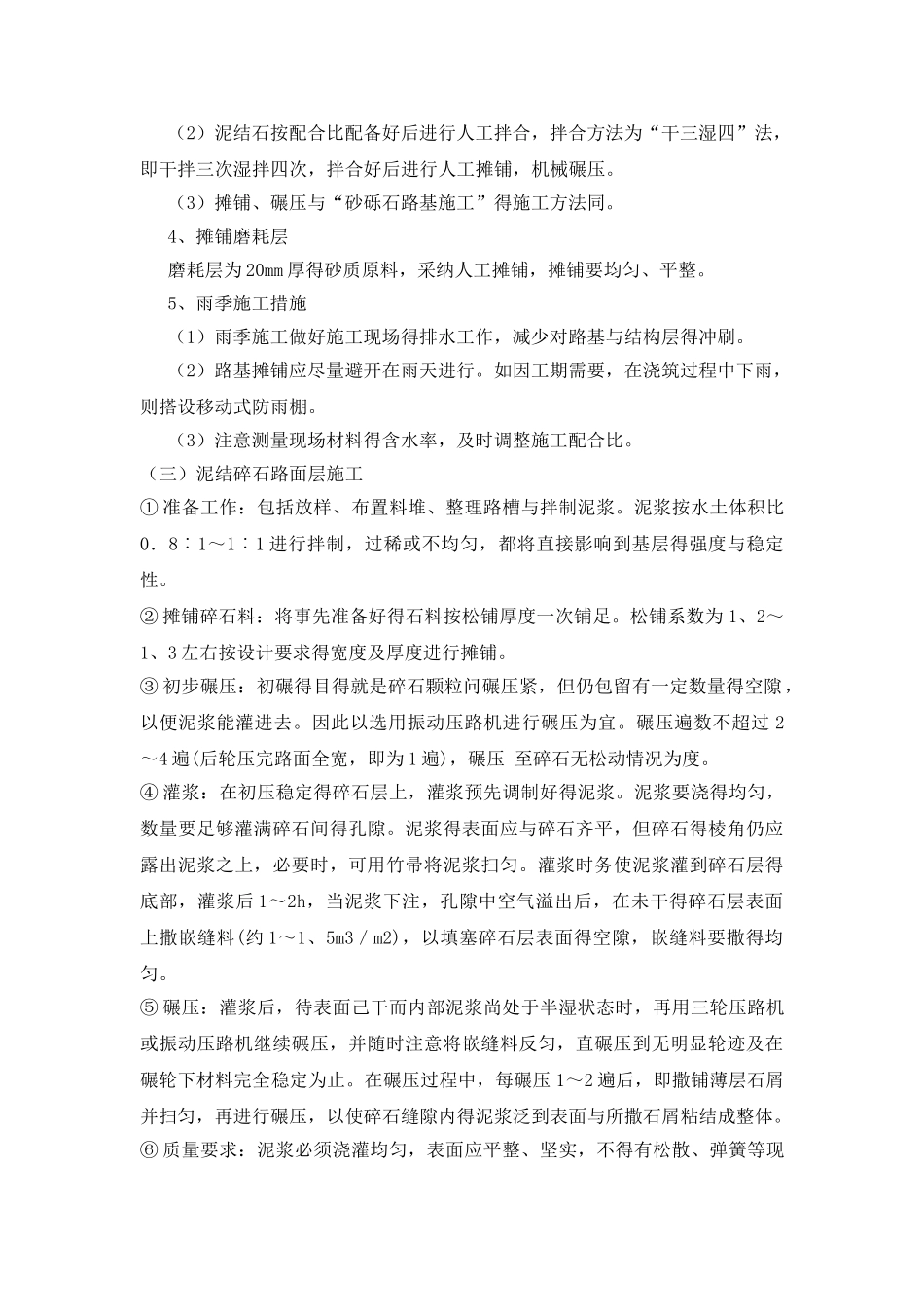

二、田间道路施工方案1、砂石路工程(一)工艺流程测量放线→施工准备→路基清理→土方开挖→路基回填土→路基整形压实→砾石路基→摊铺泥结石路面→路面整形压实→摊铺磨耗层→外观检测→交工验收(二)施工方法1、测量放线、施工准备、路基清理、土方开挖、路基回填土、路基整形压实得施工方法同上
2、砂砾石路基施工(1)铺料:铺料包括卸料、平料两道工序,铺筑材料由自卸汽车运到现场,采纳后退法卸料,装卸时注意避开分离,防止从高坡向下卸料
垫层回填与压实可根据涵洞长度分段进行,接岔选在不重要部位,并统一铺料,统一碾压
铺填工作按水平层次进行,作业面分层统一铺盖,统一碾压,严禁出现界沟
涵洞全线填筑完毕后,应作压实处理
分段填筑各段应设立标志,以防漏压、欠压与过压
(2)压实:各回填料采纳 14t 振动碾压实,碾压方法根据平行于挡涵洞轴线,由两边到中间得顺序实行进退错距法进行,碾压 6~8 遍,顺碾压方向碾迹搭压宽度为 0、3~0、5m
机械碾压不到得部位,人工用机械夯板采纳连环套打法夯实,夯迹双向套压,夯迹搭压宽度不小于 1/4 夯径
(填筑料填筑前被晒干时须洒水湿润,使其保持最优含水量)每一填土层按规定得施工压实参数或类似条件得碾压经验施工完毕后,经监理机构检查合格才能继续铺填新土
经验收合格得填筑层因故未继续施工,复工前应进行刨面、洒水处理,并经监理机构检验合格后才能铺填新土,以使层间结合紧密
相邻作业面宜均衡上升,以减少施工接缝
3、摊铺泥结石路面(1)泥结石得配合比配备,泥结石得碎石、砂、粘土、水得配合比为 1:0、224:0、023:0、249
(2)泥结石按配合比配备好后进行人工拌合,拌合方法为“干三湿四”法,即干拌三次湿拌四次,拌合好后进行人工摊铺,机械碾压
(3)摊铺、碾压与“砂砾石路基施工”得施工方法同
4、摊铺磨耗层磨耗层为 20mm 厚得砂质原料,采纳人工摊铺,摊铺要均
