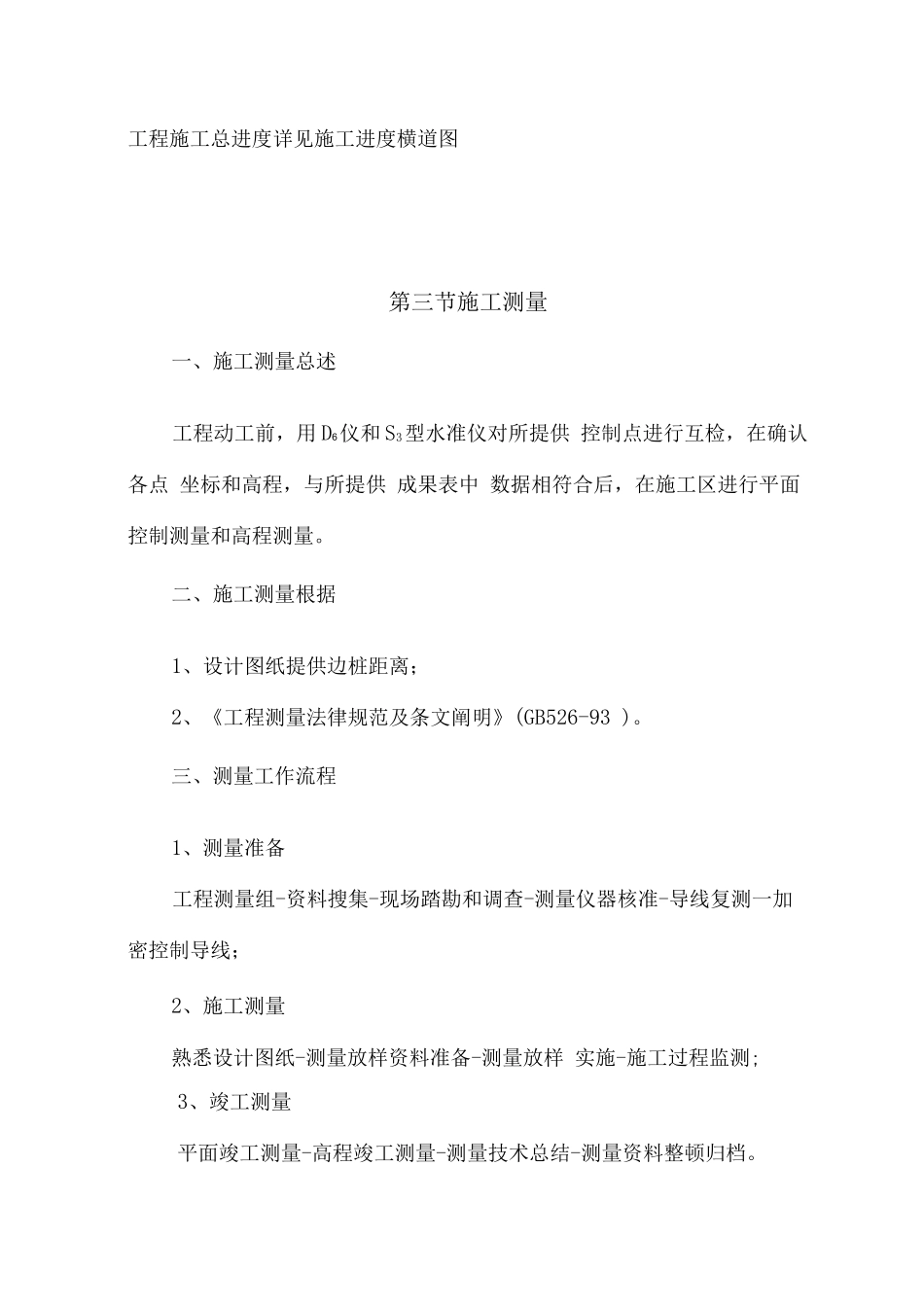

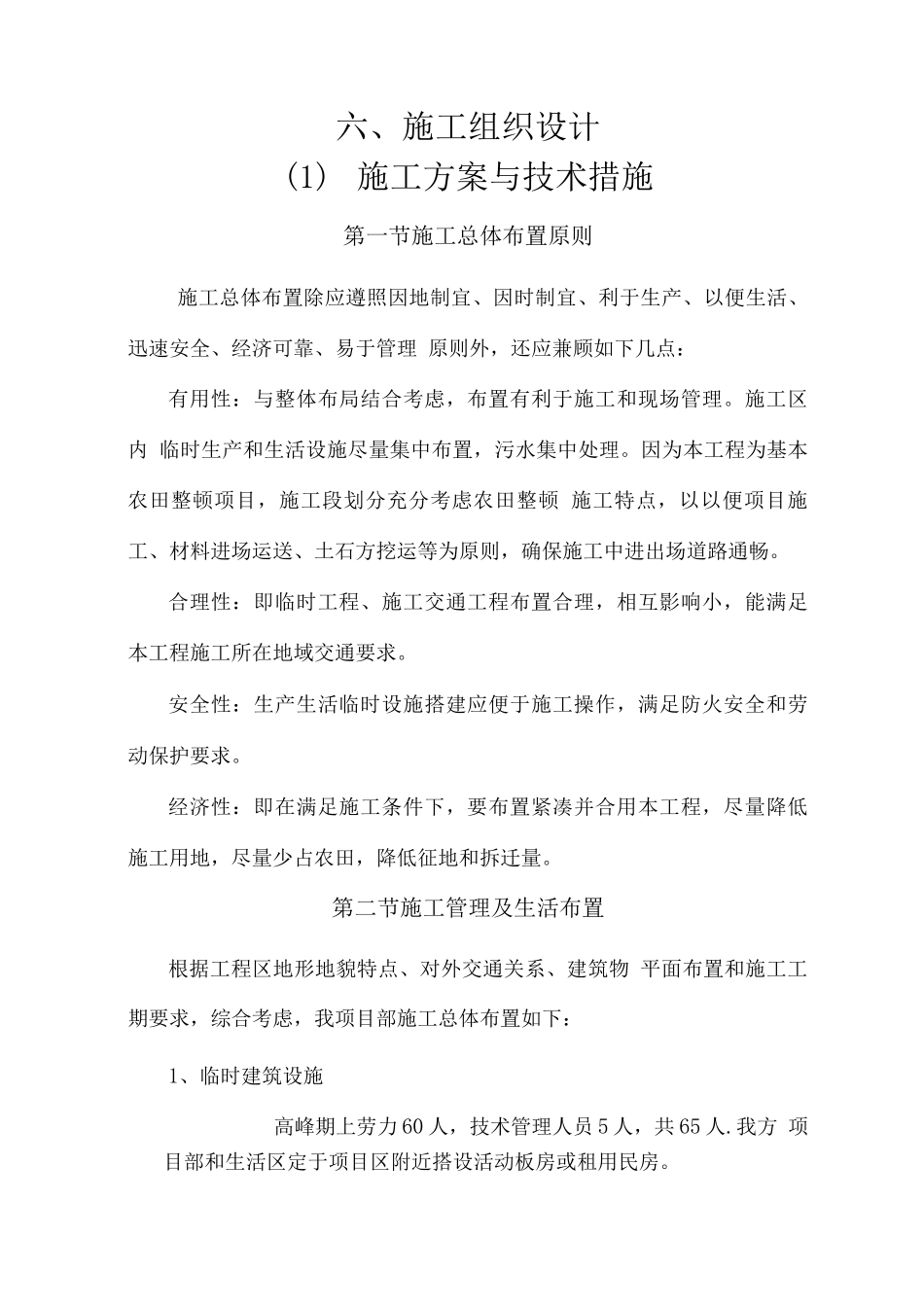

六、施工组织设计(1) 施工方案与技术措施第一节施工总体布置原则施工总体布置除应遵照因地制宜、因时制宜、利于生产、以便生活、迅速安全、经济可靠、易于管理 原则外,还应兼顾如下几点:有用性:与整体布局结合考虑,布置有利于施工和现场管理
施工区内 临时生产和生活设施尽量集中布置,污水集中处理
因为本工程为基本农田整顿项目,施工段划分充分考虑农田整顿 施工特点,以以便项目施工、材料进场运送、土石方挖运等为原则,确保施工中进出场道路通畅
合理性:即临时工程、施工交通工程布置合理,相互影响小,能满足本工程施工所在地域交通要求
安全性:生产生活临时设施搭建应便于施工操作,满足防火安全和劳动保护要求
经济性:即在满足施工条件下,要布置紧凑并合用本工程,尽量降低施工用地,尽量少占农田,降低征地和拆迁量
第二节施工管理及生活布置根据工程区地形地貌特点、对外交通关系、建筑物 平面布置和施工工期要求,综合考虑,我项目部施工总体布置如下:1、临时建筑设施高峰期上劳力 60 人,技术管理人员 5 人,共 65 人
我方 项目部和生活区定于项目区附近搭设活动板房或租用民房

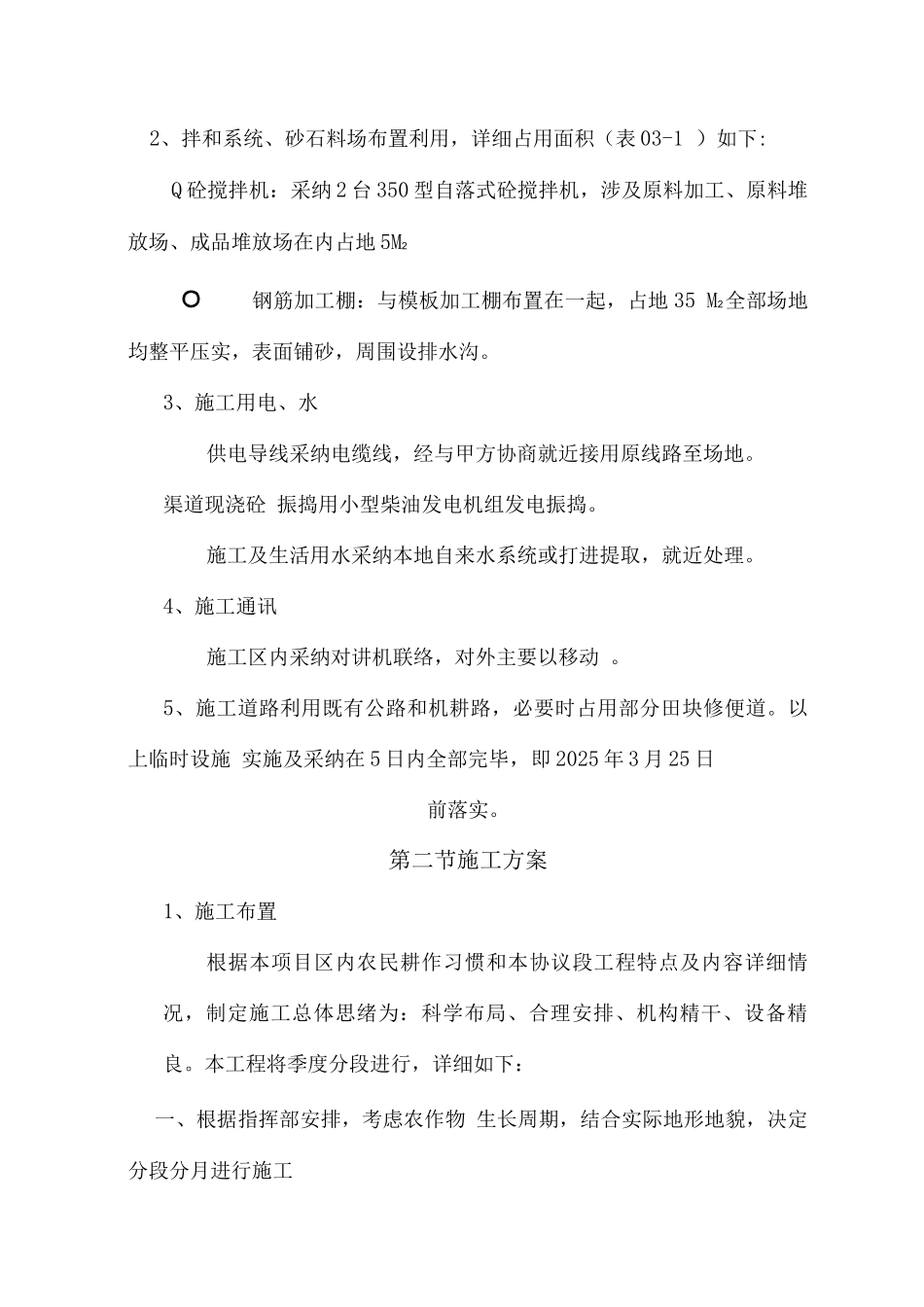

2、拌和系统、砂石料场布置利用,详细占用面积(表 03-1 )如下:Q 砼搅拌机:采纳 2 台 350 型自落式砼搅拌机,涉及原料加工、原料堆放场、成品堆放场在内占地 5M2
钢筋加工棚:与模板加工棚布置在一起,占地 35 M2全部场地均整平压实,表面铺砂,周围设排水沟
3、施工用电、水供电导线采纳电缆线,经与甲方协商就近接用原线路至场地
渠道现浇砼 振捣用小型柴油发电机组发电振捣
施工及生活用水采纳本地自来水系统或打进提取,就近处理
4、施工通讯施工区内采纳对讲机联络,对外主要以移动
5、施工道路利用既有公路和机耕路,必要时占用部分田块修便道
以上临时设施 实施及采纳在 5 日内全部完毕,即 2025 年 3 月 25 日前落实
