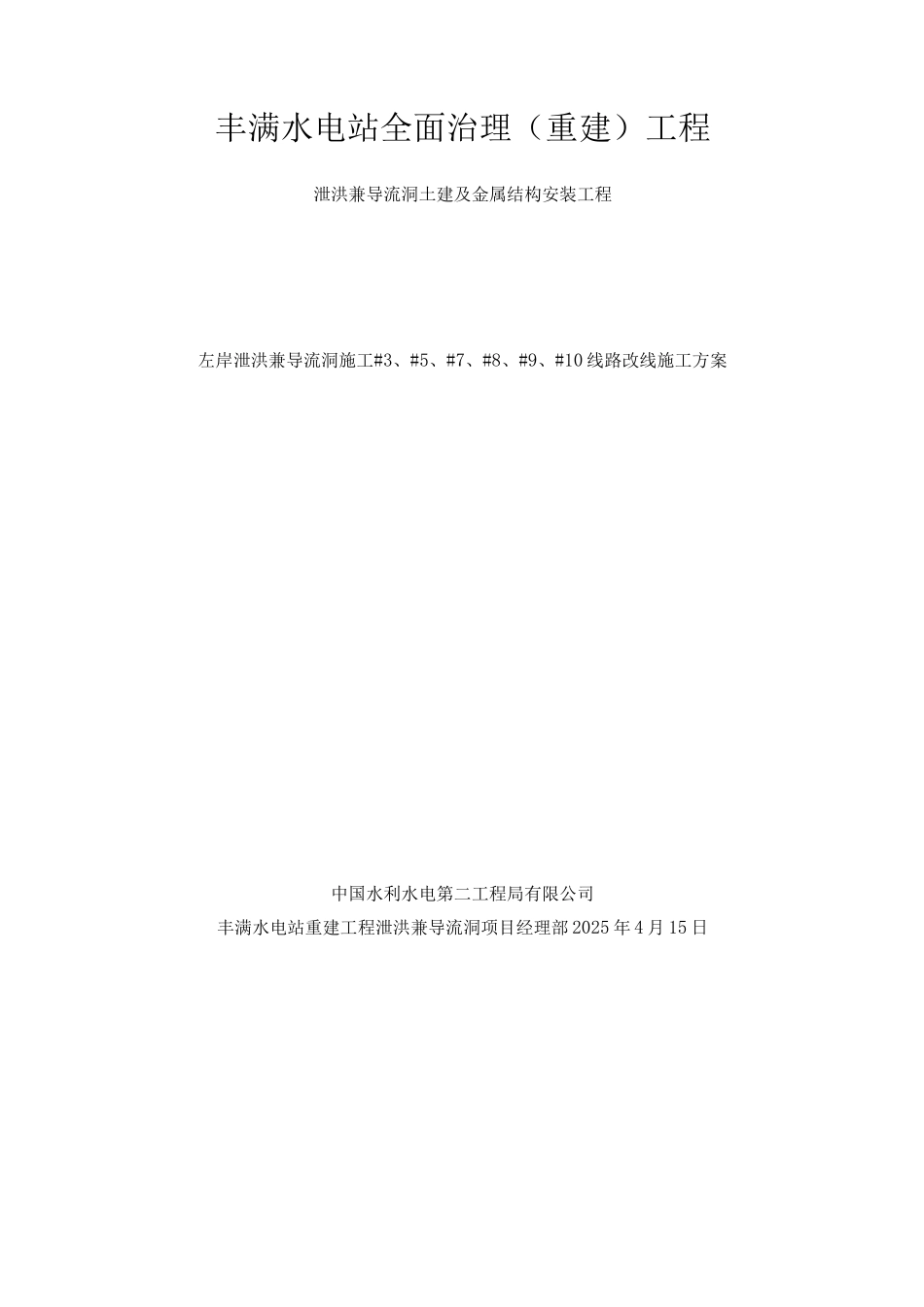

丰满水电站全面治理(重建)工程泄洪兼导流洞土建及金属结构安装工程左岸泄洪兼导流洞施工#3、#5、#7、#8、#9、#10 线路改线施工方案中国水利水电第二工程局有限公司丰满水电站重建工程泄洪兼导流洞项目经理部 2025 年 4 月 15 日批准:校核:编制:目录1、工程概况错误
2、施工依据错误
1 设计文件错误
2 施工合同错误
3 有关法律规范如(但不限于)错误
3、施工措施错误
4、主要工程量错误
5、施工进度计划错误
6、资源配置错误
7、施工质量保证错误
8、施工安全保证错误
1、工程概况(1)由于泄洪洞兼导流洞出的开挖工程将导致原#9 线路、#10 线中断,另外由于泄洪洞兼导流 洞施工单位临建设施用地上的施工建设,将导致#3 线路、#5 线路中断,根据设计的改线方案,制定 本施工方案
(2)改线线路电压等级:10kv
(3)地形系数:山地
(4)土质分类:坚土、岩石
2、施工依据2
1 设计文件《左岸泄洪兼导流洞施工#3、#5、#7、#8、#9、#10 线路改线方案》2
2 施工合同《丰满水电站全面治理(重建)工程泄洪兼导流洞土建及金属结构安装工程》2
3 有关法律规范如(但不限于)(1)《电气装置安装工程电缆线路施工及验收法律规范》GB50168-26;(2)《电气装置安装工程接地装置施工及验收法律规范》GB50169-26;(3)《电气装置安装工程 35kv 及以下架空电力线路施工及验收法律规范》GB50173-92
(4)《电气装置安装工程电气设备交接试验标准》GB50150-263、施工措施(1)#9 线路为临时过渡线,利用厂房出来的部分原#9 架空线路通过新敷设的穿管直埋电缆连接 至原#7 线路的过江杆
