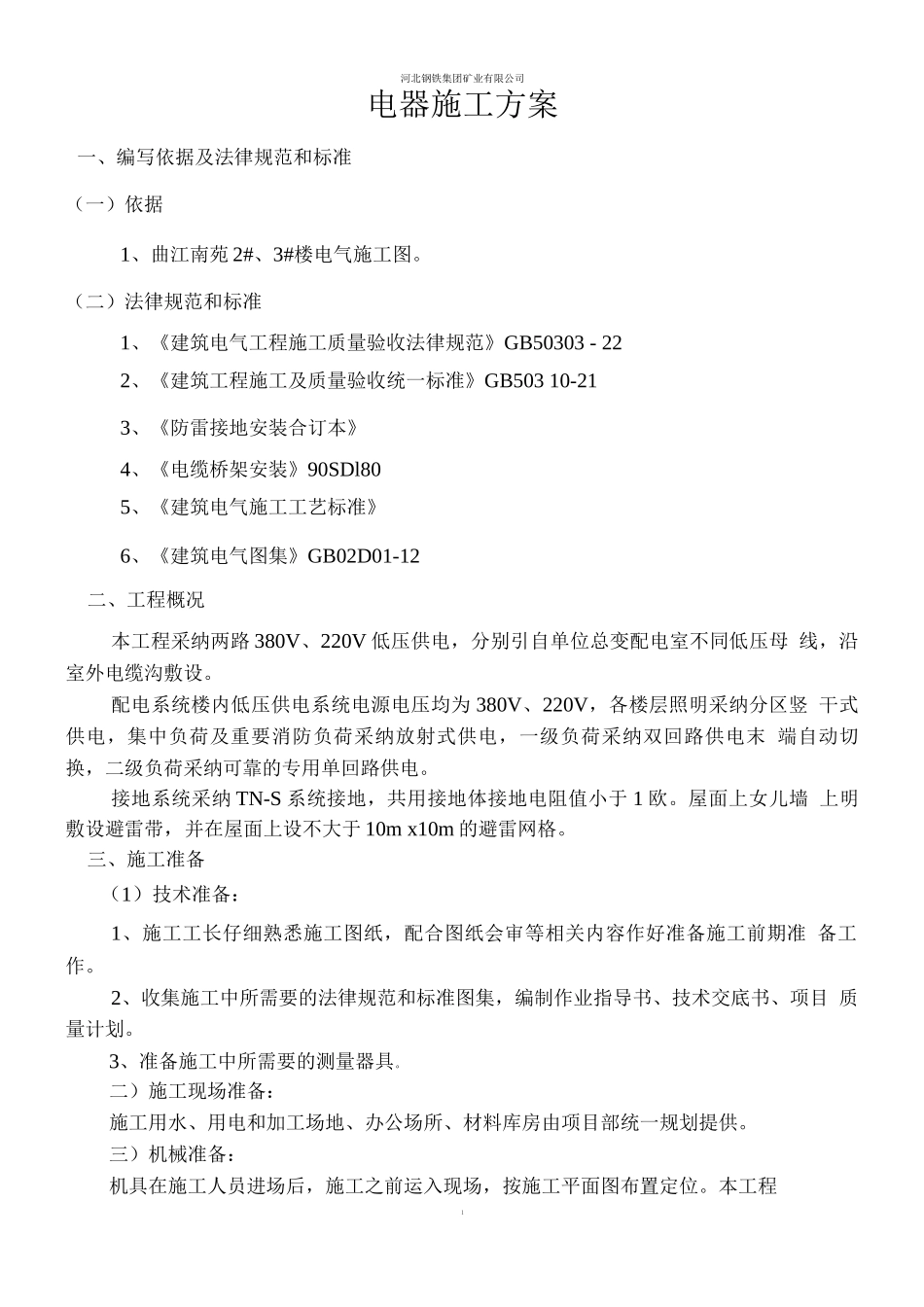

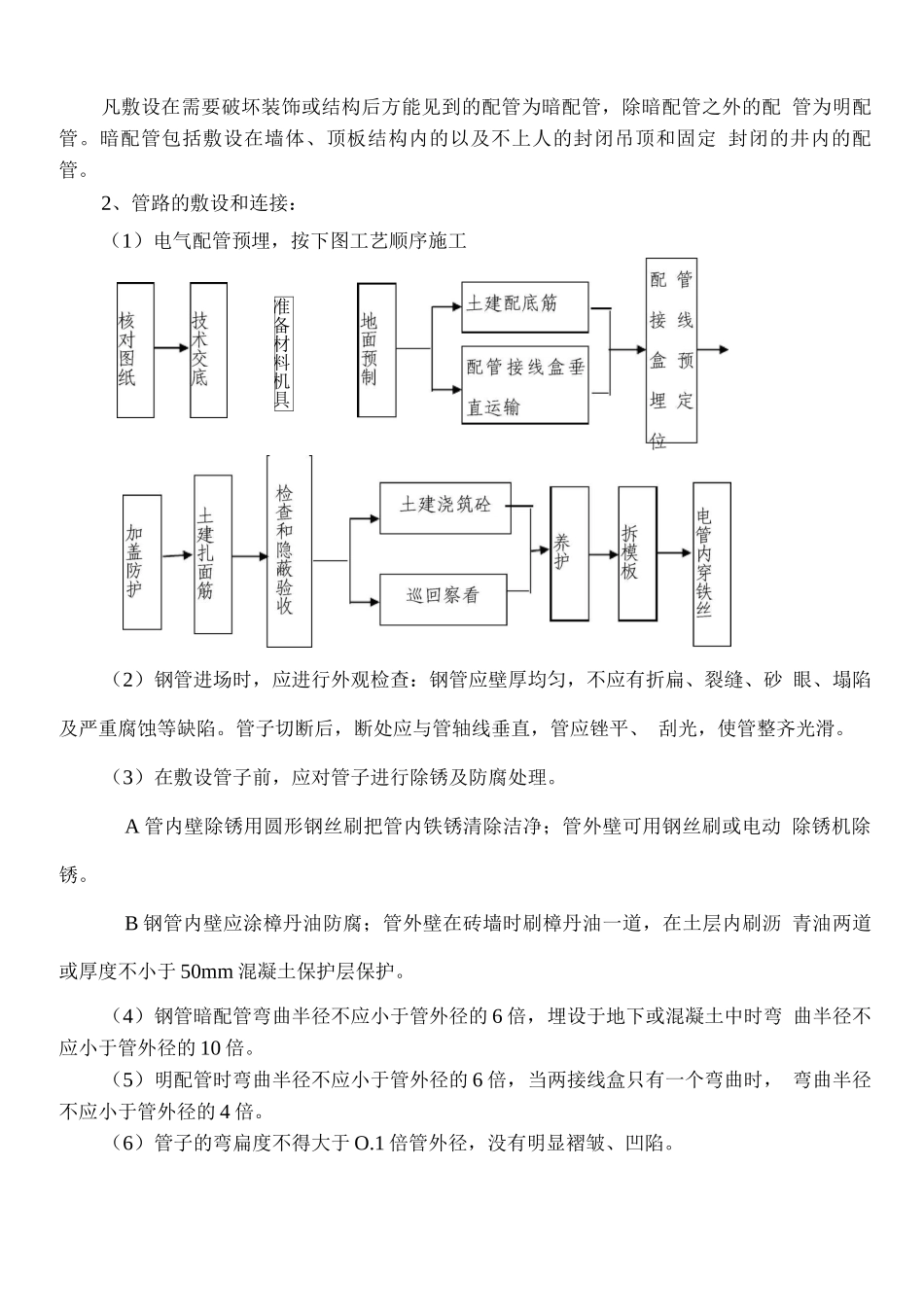

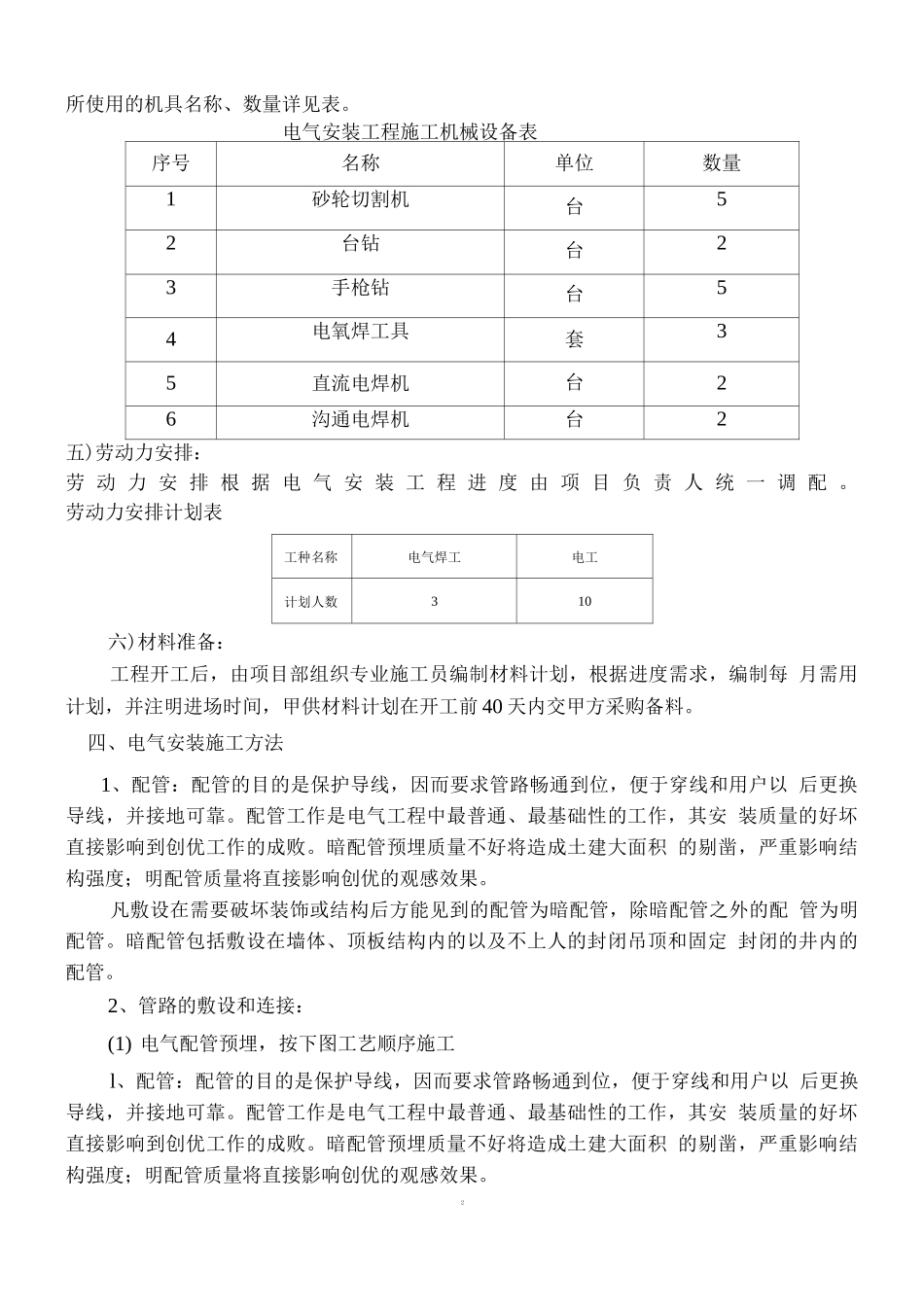

河北钢铁集团矿业有限公司电器施工方案一、编写依据及法律规范和标准(一)依据1、曲江南苑 2#、3#楼电气施工图。(二)法律规范和标准1、《建筑电气工程施工质量验收法律规范》GB50303 - 222、《建筑工程施工及质量验收统一标准》GB503 10-213、《防雷接地安装合订本》4、《电缆桥架安装》90SDl805、《建筑电气施工工艺标准》6、《建筑电气图集》GB02D01-12二、工程概况本工程采纳两路 380V、220V 低压供电,分别引自单位总变配电室不同低压母 线,沿室外电缆沟敷设。配电系统楼内低压供电系统电源电压均为 380V、220V,各楼层照明采纳分区竖 干式供电,集中负荷及重要消防负荷采纳放射式供电,一级负荷采纳双回路供电末 端自动切换,二级负荷采纳可靠的专用单回路供电。接地系统采纳 TN-S 系统接地,共用接地体接地电阻值小于 1 欧。屋面上女儿墙 上明敷设避雷带,并在屋面上设不大于 10m x10m 的避雷网格。三、施工准备(1)技术准备:1、施工工长仔细熟悉施工图纸,配合图纸会审等相关内容作好准备施工前期准 备工作。2、收集施工中所需要的法律规范和标准图集,编制作业指导书、技术交底书、项目 质量计划。3、准备施工中所需要的测量器具。二)施工现场准备:施工用水、用电和加工场地、办公场所、材料库房由项目部统一规划提供。三)机械准备:机具在施工人员进场后,施工之前运入现场,按施工平面图布置定位。本工程1所使用的机具名称、数量详见表。电气安装工程施工机械设备表序号名称单位数量1砂轮切割机台52台钻台23手枪钻台54电氧焊工具套35直流电焊机台26沟通电焊机台2五)劳动力安排:劳 动 力 安 排 根 据 电 气 安 装 工 程 进 度 由 项 目 负 责 人 统 一 调 配 。劳动力安排计划表工种名称电气焊工电工计划人数310六)材料准备:工程开工后,由项目部组织专业施工员编制材料计划,根据进度需求,编制每 月需用计划,并注明进场时间,甲供材料计划在开工前 40 天内交甲方采购备料。四、电气安装施工方法1、配管:配管的目的是保护导线,因而要求管路畅通到位,便于穿线和用户以 后更换导线,并接地可靠。配管工作是电气工程中最普通、最基础性的工作,其安 装质量的好坏直接影响到创优工作的成败。暗配管预埋质量不好将造成土建大面积 的剔凿,严重影响结构强度;明配管质量将直接影响创优的观感效果。凡敷设在需要破坏装饰或结构后方能见到的配管为暗配管,除暗配管之外的配 ...
