电梯及智能系统安装方案1

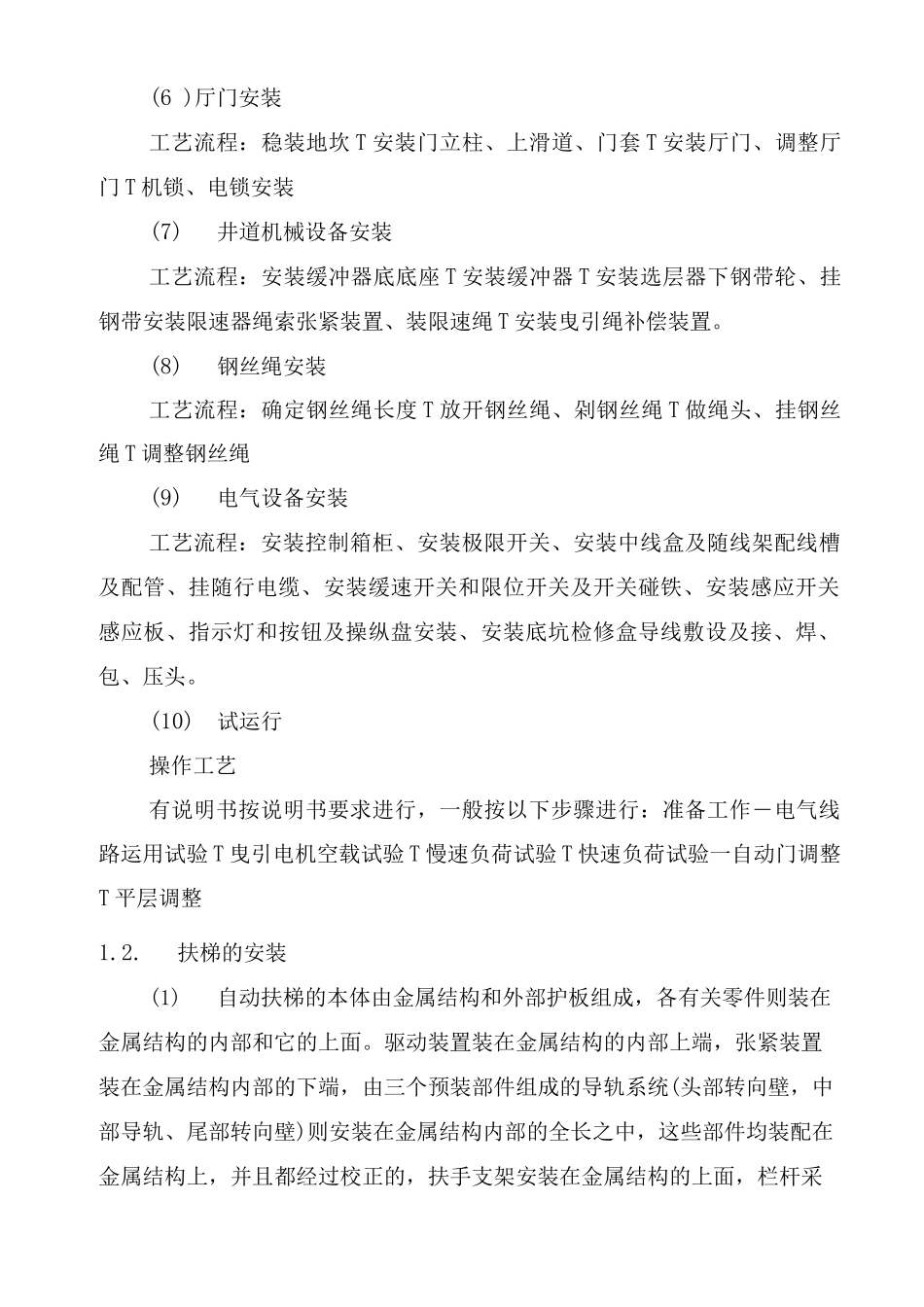

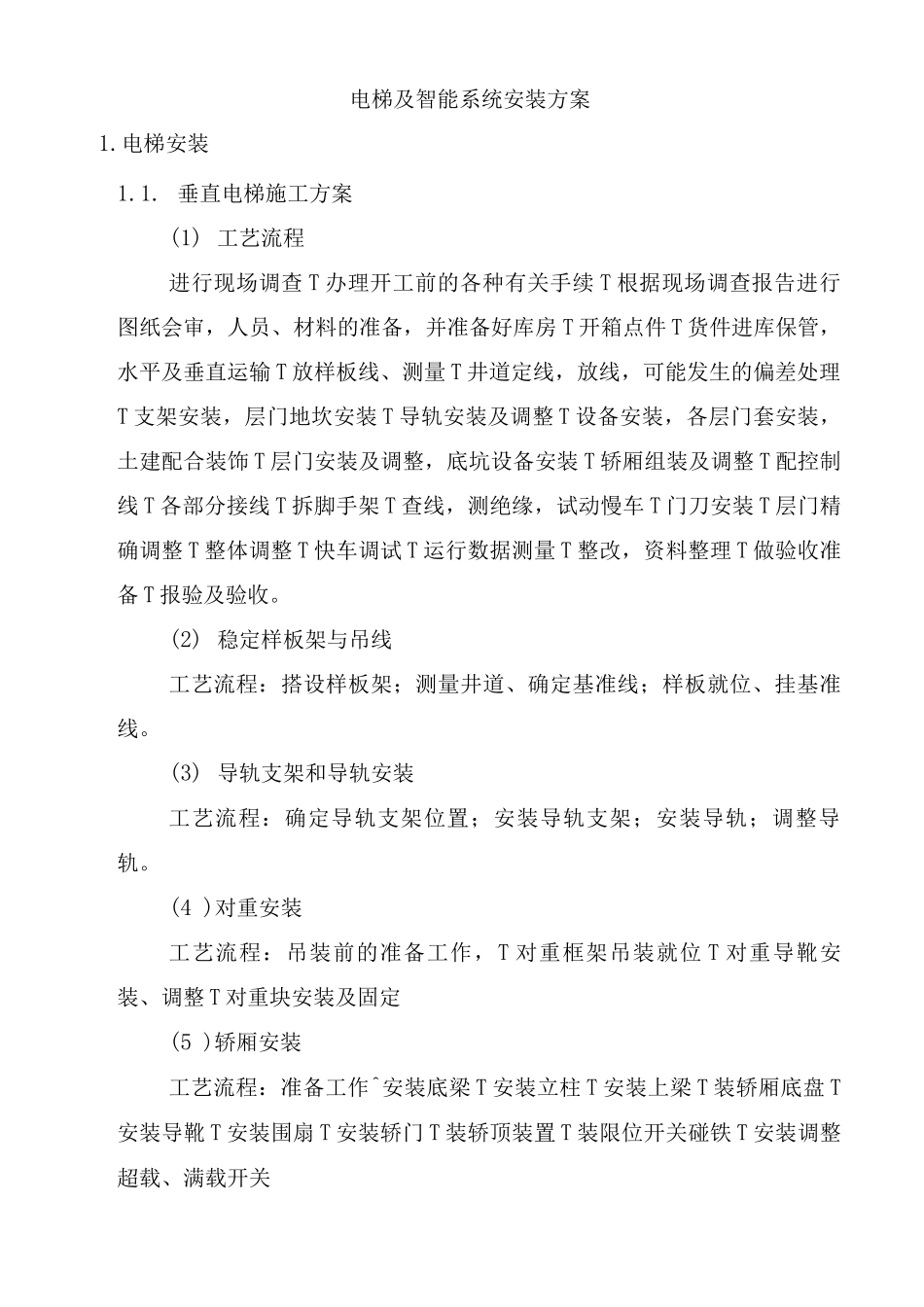

垂直电梯施工方案(1) 工艺流程进行现场调查 T 办理开工前的各种有关手续 T 根据现场调查报告进行图纸会审,人员、材料的准备,并准备好库房 T 开箱点件 T 货件进库保管,水平及垂直运输 T 放样板线、测量 T 井道定线,放线,可能发生的偏差处理T 支架安装,层门地坎安装 T 导轨安装及调整 T 设备安装,各层门套安装,土建配合装饰 T 层门安装及调整,底坑设备安装 T 轿厢组装及调整 T 配控制线 T 各部分接线 T 拆脚手架 T 查线,测绝缘,试动慢车 T 门刀安装 T 层门精确调整 T 整体调整 T 快车调试 T 运行数据测量 T 整改,资料整理 T 做验收准备 T 报验及验收
(2) 稳定样板架与吊线工艺流程:搭设样板架;测量井道、确定基准线;样板就位、挂基准线
(3) 导轨支架和导轨安装工艺流程:确定导轨支架位置;安装导轨支架;安装导轨;调整导轨
(4 )对重安装工艺流程:吊装前的准备工作,T 对重框架吊装就位 T 对重导靴安装、调整 T 对重块安装及固定(5 )轿厢安装工艺流程:准备工作^安装底梁 T 安装立柱 T 安装上梁 T 装轿厢底盘 T安装导靴 T 安装围扇 T 安装轿门 T 装轿顶装置 T 装限位开关碰铁 T 安装调整超载、满载开关(6 )厅门安装工艺流程:稳装地坎 T 安装门立柱、上滑道、门套 T 安装厅门、调整厅门 T 机锁、电锁安装(7)井道机械设备安装工艺流程:安装缓冲器底底座 T 安装缓冲器 T 安装选层器下钢带轮、挂钢带安装限速器绳索张紧装置、装限速绳 T 安装曳引绳补偿装置

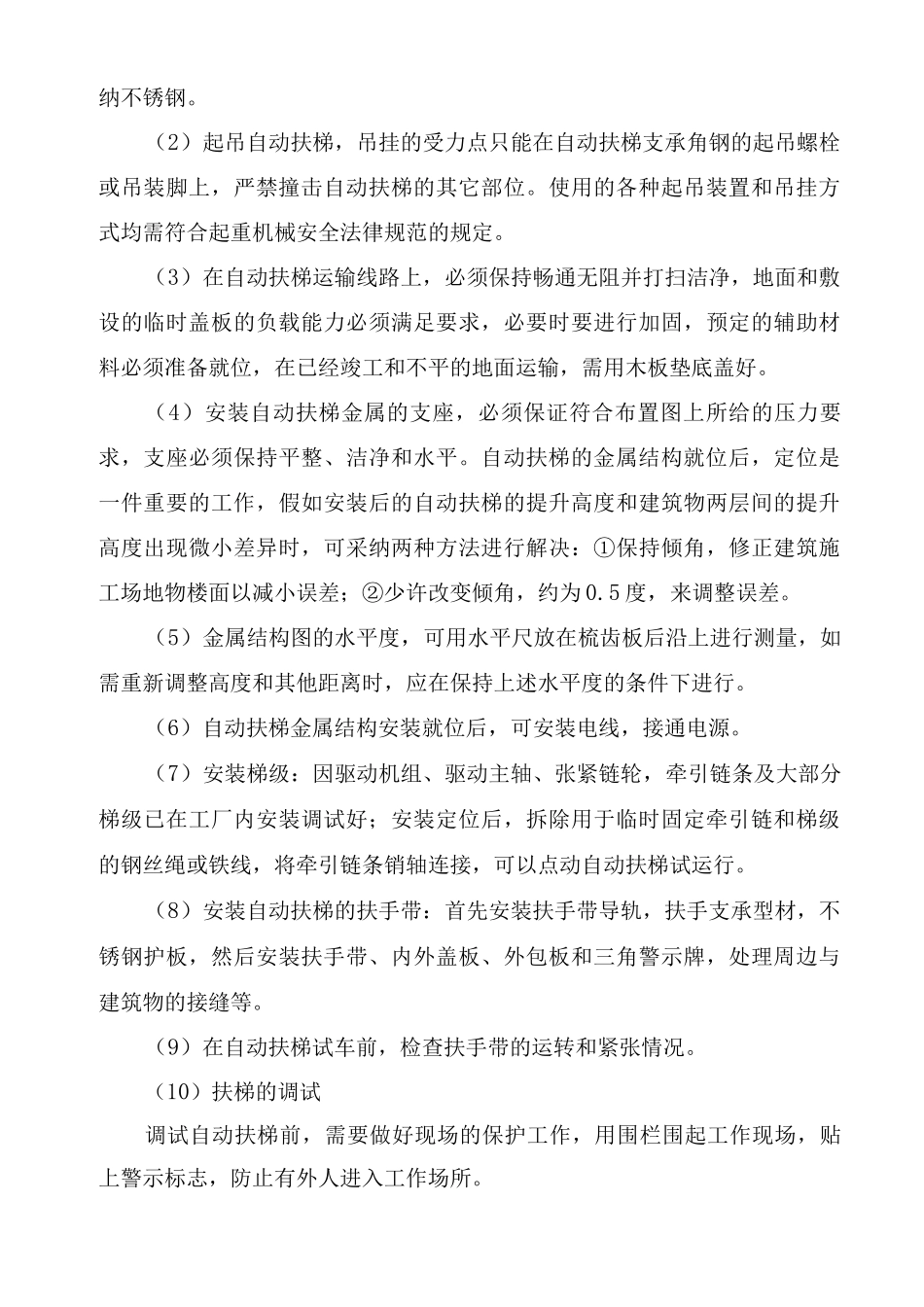

(8)钢丝绳安装工艺流程:确定钢丝绳长度 T 放开钢丝绳、剁钢丝绳 T 做绳头、挂钢丝绳 T 调整钢丝绳(9)电气设备安装工艺流程:安装控制箱柜、安装极限开关、安装中线盒及随线架配线槽及配管、挂随行电缆、安装缓速开关和限位
