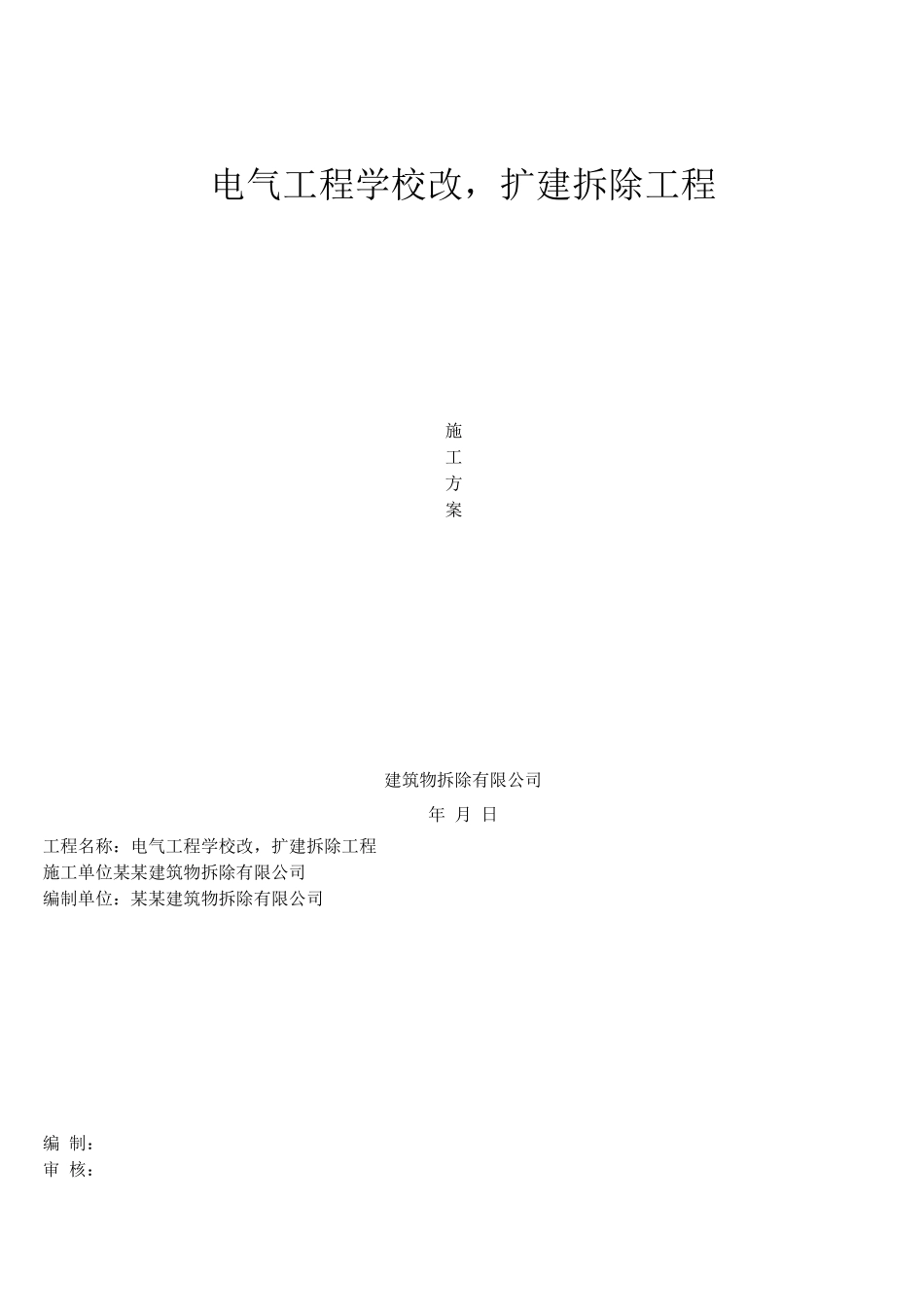

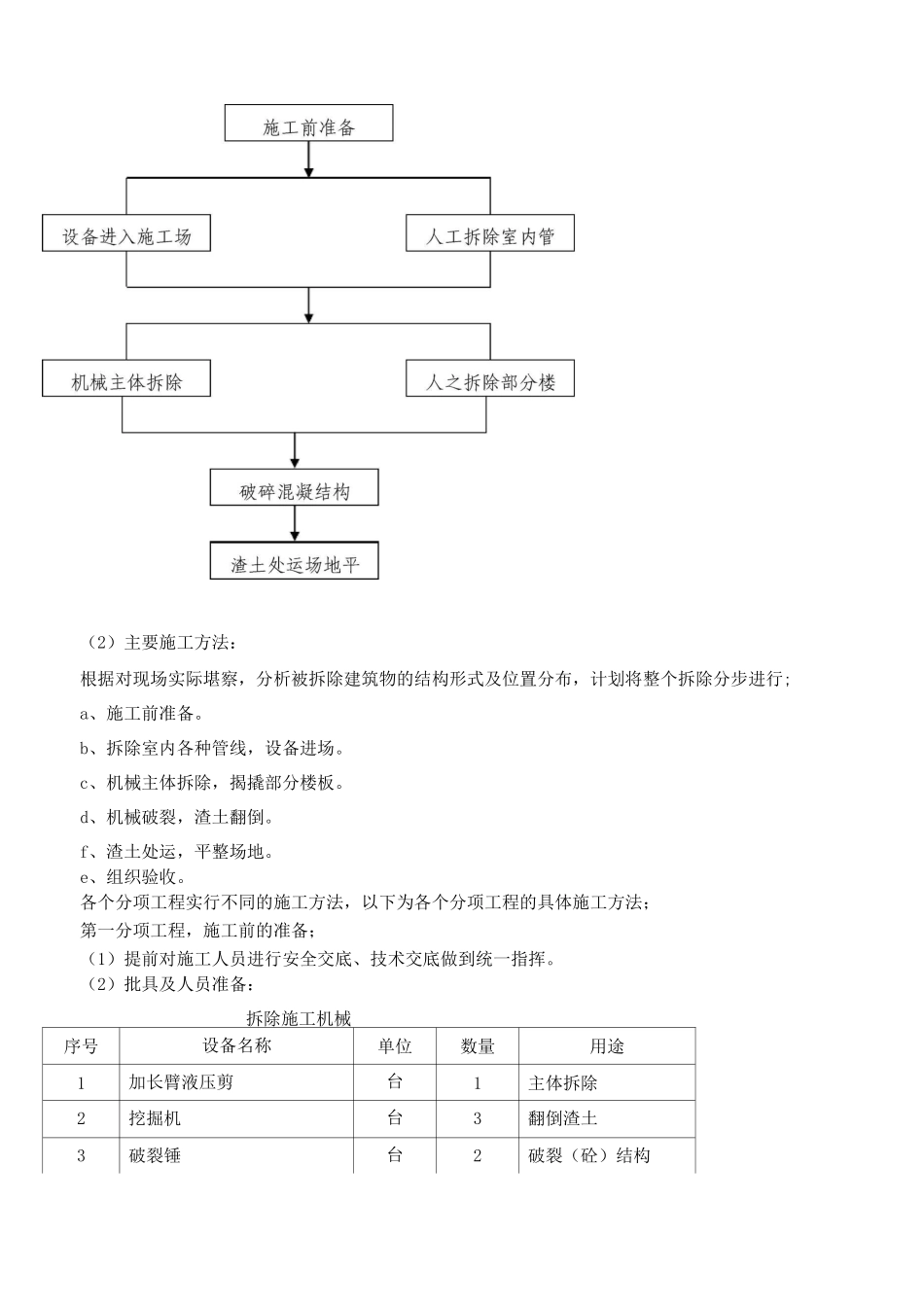

电气工程学校改,扩建拆除工程施工方案建筑物拆除有限公司年 月 日工程名称:电气工程学校改,扩建拆除工程施工单位某某建筑物拆除有限公司编制单位:某某建筑物拆除有限公司编 制:审 核:审 批:年月曰一、工程概况:1、现场概况(1)第一期拆除工程,主要分布在电气工程校园内靠西半部有两栋四层小框架筒子砖混楼,总高 约 13米左右、长 57 米、宽 19.6 米,两栋施工面积约 8461 平方米,本建筑外墙为砖混,内设小框架 筒子楼。(2)东半部分,最南端一栋单层网架会议厅,全长 47 米、宽 22.5m,总建筑面积约 1057.5 平方 米,四周墙体为框架结构。(3)靠东侧中部建有 2 栋 3 层、一栋四层的砖混公寓,总建筑面积约 4148 平方米。(4)靠东半部北端建有一栋三层图书馆,长 41 米、宽 13.6 米,总拆除面积约 1627 平方米。根 据现场实地堪察,及周边环境,场地比较宽阔,应实行大型机械与人工相结合的施工方法,为确保工 程顺利进行,应按操作程序施工,保证顺利交工。、结构拆除工艺流程及主要施工方法:(1)总体施工工艺流程:(2)主要施工方法:根据对现场实际堪察,分析被拆除建筑物的结构形式及位置分布,计划将整个拆除分步进行;a、施工前准备。b、拆除室内各种管线,设备进场。c、机械主体拆除,揭撬部分楼板。d、机械破裂,渣土翻倒。f、渣土处运,平整场地。e、组织验收。各个分项工程实行不同的施工方法,以下为各个分项工程的具体施工方法;第一分项工程,施工前的准备;(1)提前对施工人员进行安全交底、技术交底做到统一指挥。(2)批具及人员准备:拆除施工机械序号设备名称单位数量用途1加长臂液压剪台1主体拆除2挖掘机台3翻倒渣土3破裂锤台2破裂(砼)结构4气割套8割废铁5运输车辆10渣土清运650 铲辆1平整场地7组织验收拆除人员准备序号工种职责数量备注1电工拆除电源22气割工割钢筋83水暖工拆除暖气104壮工拆除605(3)拆除室内管线:首先安排专职人员切断拆除区域通往室内的电源、水源、分组由上而下进行拆除,拆除门、窗、 折除暖气片,拆除上、下、水管及各种管线,全部运往地下,分类码放整齐,并及时运出。组织机械 设备进入施工现场,施工人员进入施工现场,待命作业。(4)主体拆除:调配机械对 2 栋教学楼开始施工,采纳加长臂液压剪进行,机械从南侧中间开始,逐间进行,先 剪断立墙、梁、柱、后剪楼板由上而下进行,严禁大面积塌落,随拆随洒水、防止扬尘、按步骤拆完 一栋,再拆...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

电气工程学校改-扩建拆除工程施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
