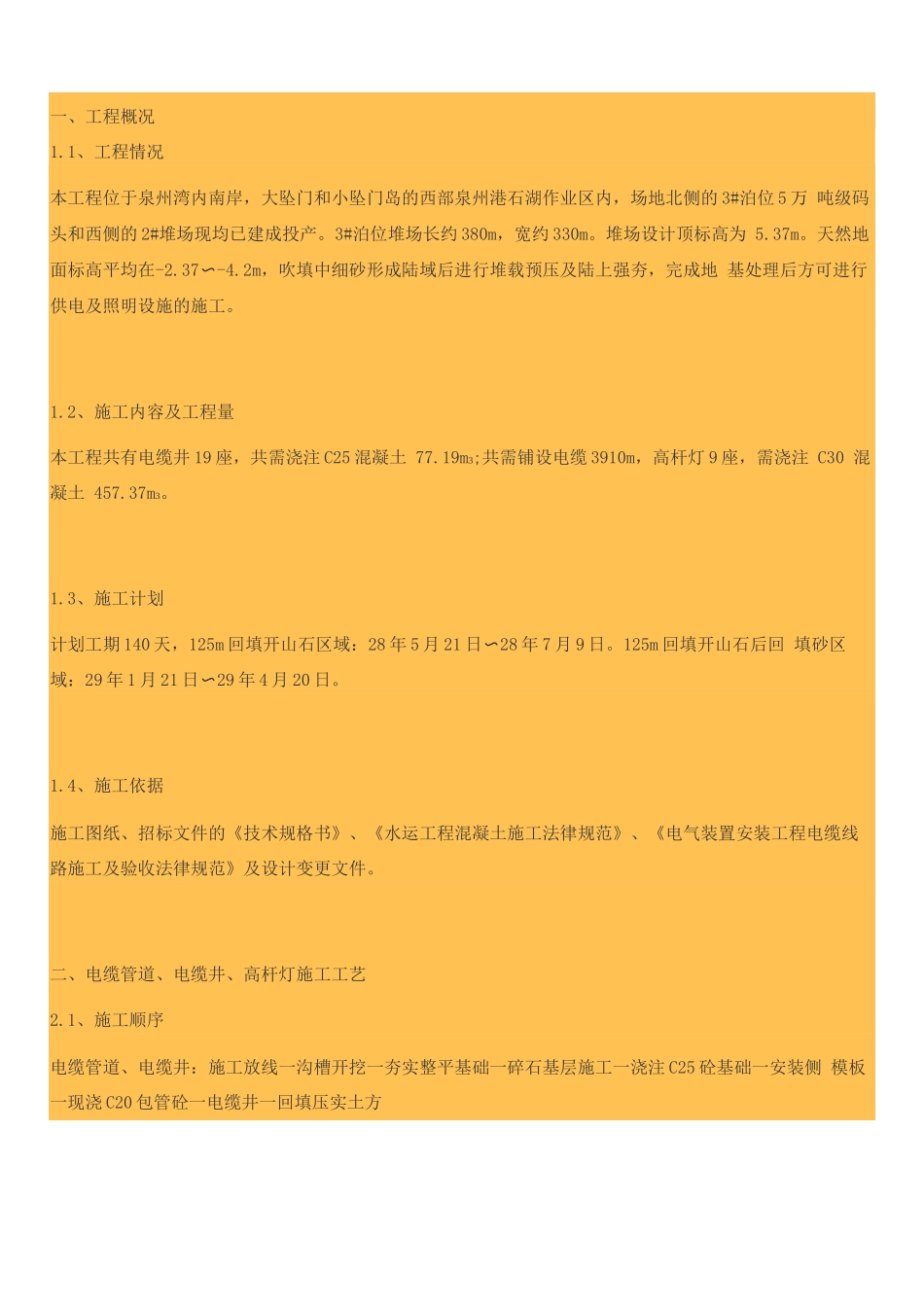

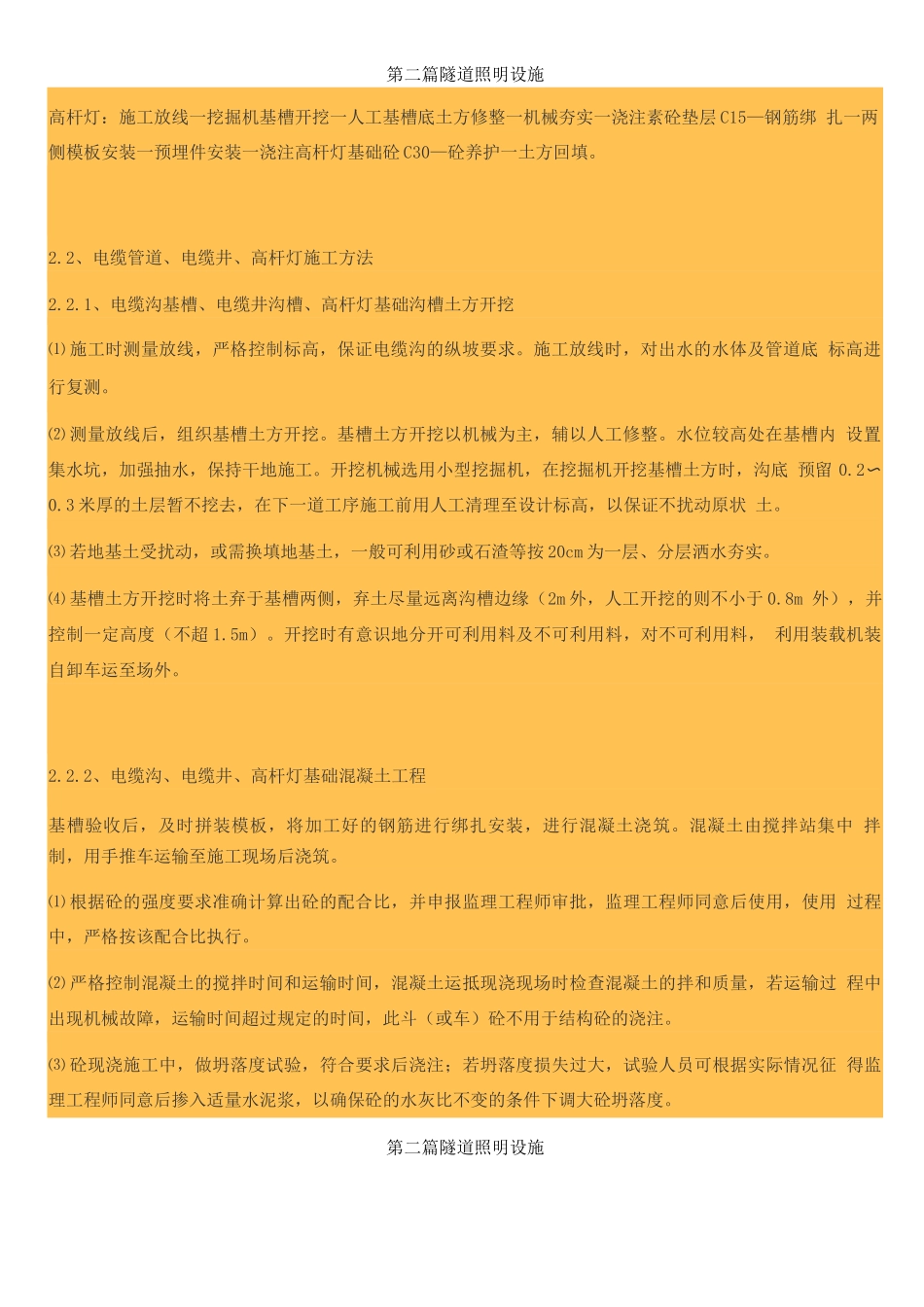

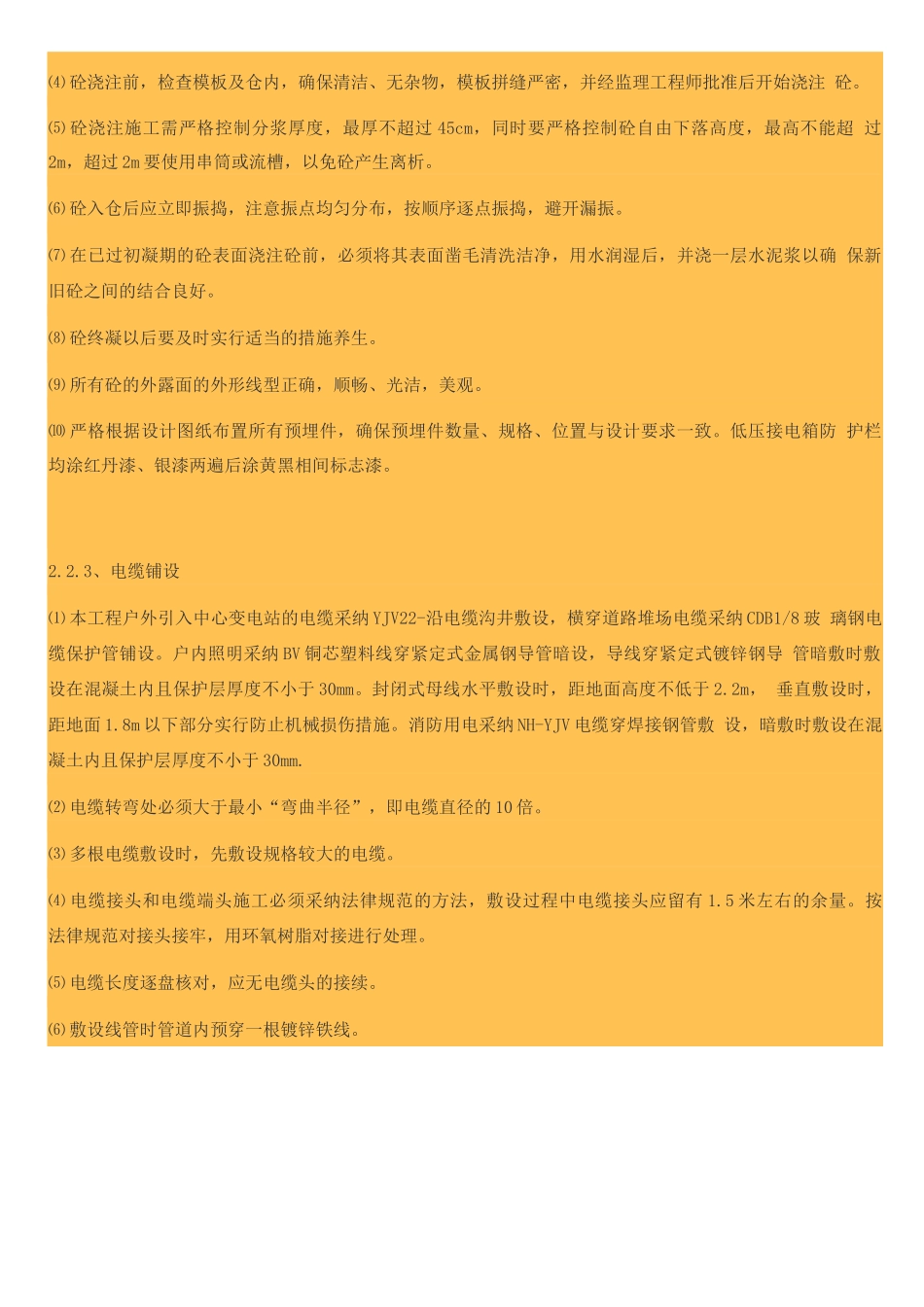

一、工程概况1.1、工程情况本工程位于泉州湾内南岸,大坠门和小坠门岛的西部泉州港石湖作业区内,场地北侧的 3#泊位 5 万 吨级码头和西侧的 2#堆场现均已建成投产。3#泊位堆场长约 380m,宽约 330m。堆场设计顶标高为 5.37m。天然地面标高平均在-2.37〜-4.2m,吹填中细砂形成陆域后进行堆载预压及陆上强夯,完成地 基处理后方可进行供电及照明设施的施工。1.2、施工内容及工程量本工程共有电缆井 19 座,共需浇注 C25 混凝土 77.19m3;共需铺设电缆 3910m,高杆灯 9 座,需浇注 C30 混凝土 457.37m3。1.3、施工计划计划工期 140 天,125m 回填开山石区域:28 年 5 月 21 日〜28 年 7 月 9 日。125m 回填开山石后回 填砂区域:29 年 1 月 21 日〜29 年 4 月 20 日。1.4、施工依据施工图纸、招标文件的《技术规格书》、《水运工程混凝土施工法律规范》、《电气装置安装工程电缆线 路施工及验收法律规范》及设计变更文件。二、电缆管道、电缆井、高杆灯施工工艺2.1、施工顺序电缆管道、电缆井:施工放线一沟槽开挖一夯实整平基础一碎石基层施工一浇注 C25 砼基础一安装侧 模板一现浇 C20 包管砼一电缆井一回填压实土方第二篇隧道照明设施高杆灯:施工放线一挖掘机基槽开挖一人工基槽底土方修整一机械夯实一浇注素砼垫层 C15—钢筋绑 扎一两侧模板安装一预埋件安装一浇注高杆灯基础砼 C30—砼养护一土方回填。2.2、电缆管道、电缆井、高杆灯施工方法2.2.1、电缆沟基槽、电缆井沟槽、高杆灯基础沟槽土方开挖⑴ 施工时测量放线,严格控制标高,保证电缆沟的纵坡要求。施工放线时,对出水的水体及管道底 标高进行复测。⑵ 测量放线后,组织基槽土方开挖。基槽土方开挖以机械为主,辅以人工修整。水位较高处在基槽内 设置集水坑,加强抽水,保持干地施工。开挖机械选用小型挖掘机,在挖掘机开挖基槽土方时,沟底 预留 0.2〜0.3 米厚的土层暂不挖去,在下一道工序施工前用人工清理至设计标高,以保证不扰动原状 土。⑶ 若地基土受扰动,或需换填地基土,一般可利用砂或石渣等按 20cm 为一层、分层洒水夯实。⑷ 基槽土方开挖时将土弃于基槽两侧,弃土尽量远离沟槽边缘(2m 外,人工开挖的则不小于 0.8m 外),并控制一定高度(不超 1.5m)。开挖时有意识地分开可利用料及不可利用料,对不可利用料, 利用装载机装自卸车运至场外。2.2.2、电缆沟、电缆井、高杆灯基础混凝土工程基槽验...
