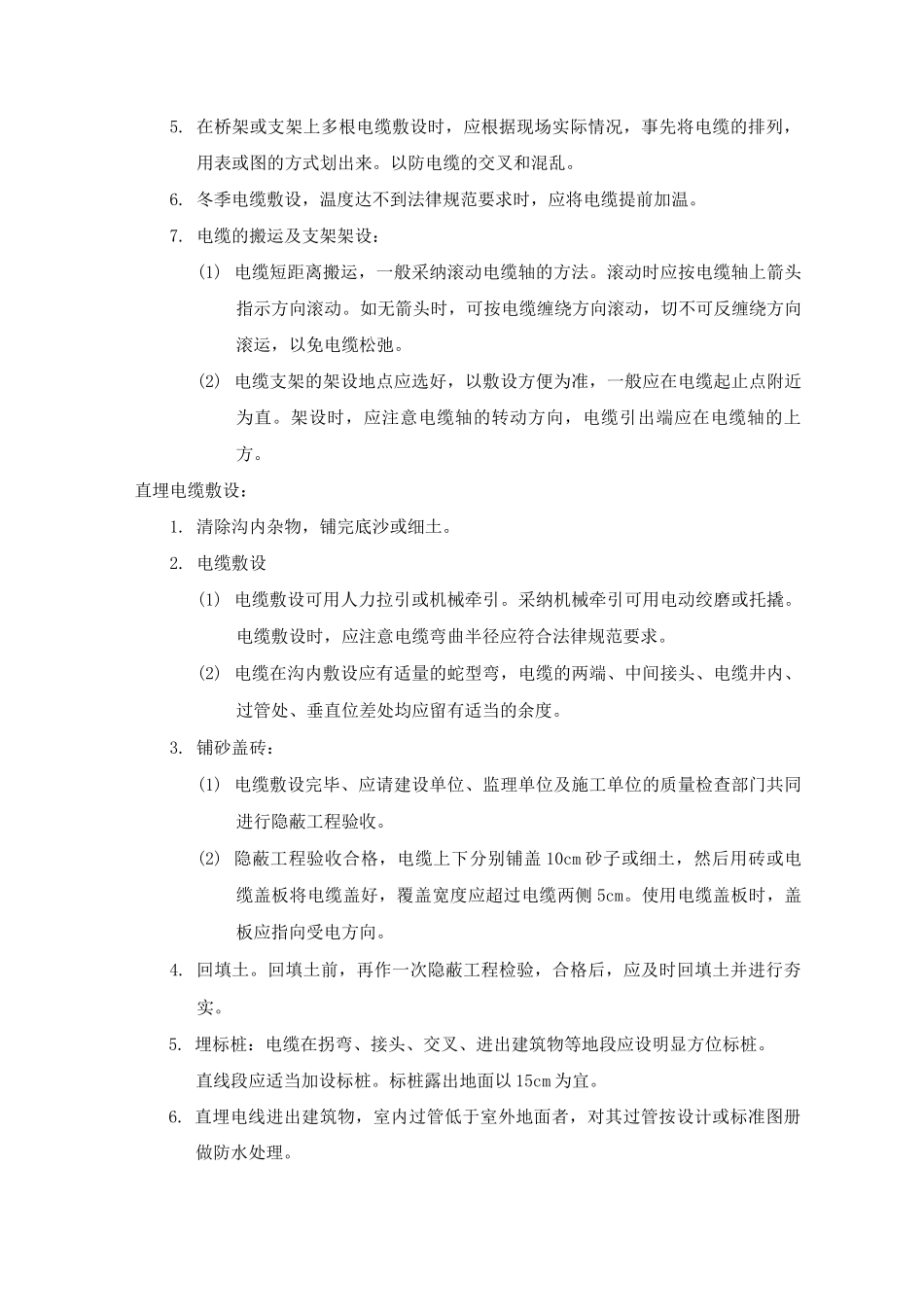

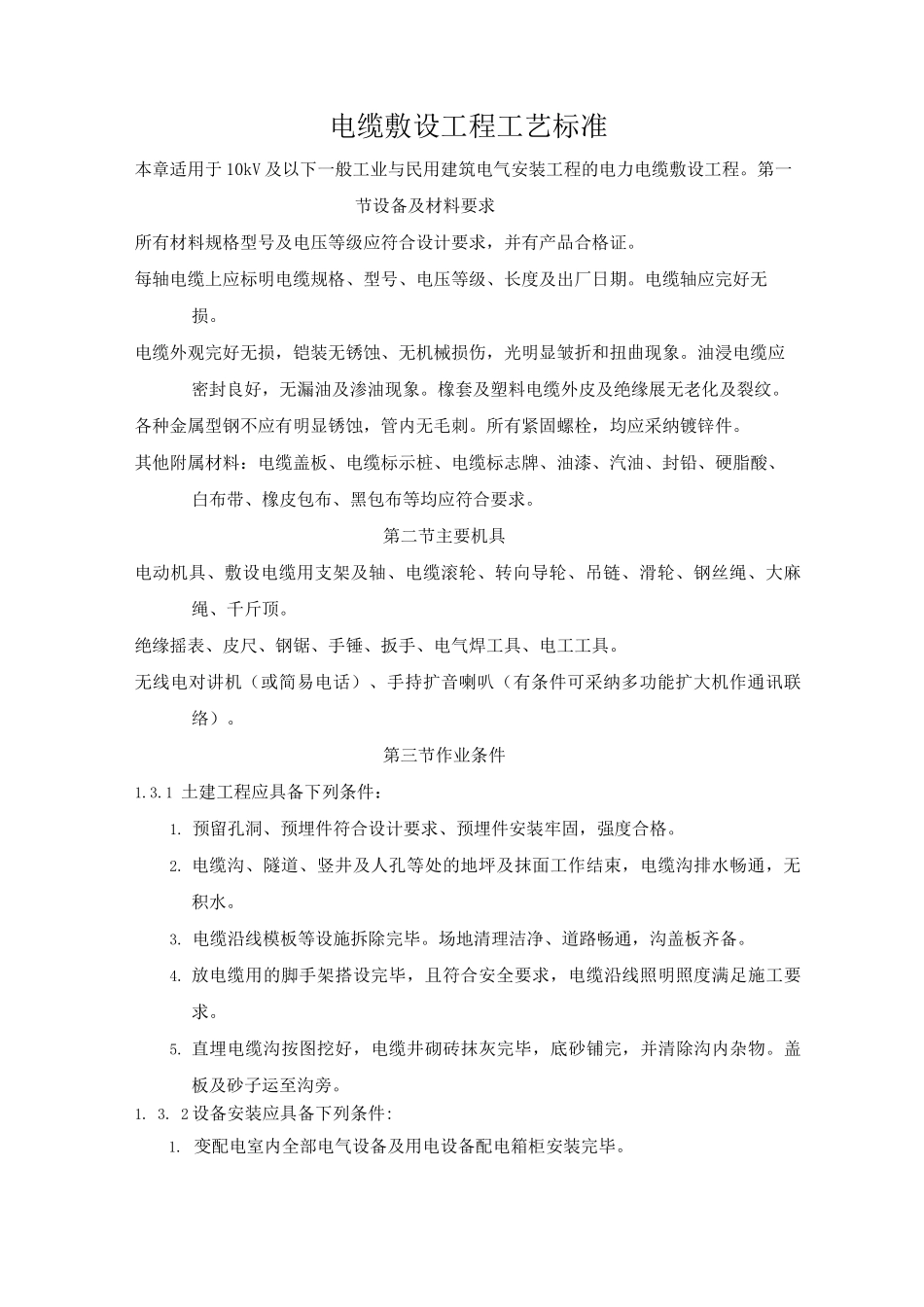

电缆敷设工程工艺标准本章适用于 10kV 及以下一般工业与民用建筑电气安装工程的电力电缆敷设工程。第一节设备及材料要求所有材料规格型号及电压等级应符合设计要求,并有产品合格证。每轴电缆上应标明电缆规格、型号、电压等级、长度及出厂日期。电缆轴应完好无损。电缆外观完好无损,铠装无锈蚀、无机械损伤,光明显皱折和扭曲现象。油浸电缆应密封良好,无漏油及渗油现象。橡套及塑料电缆外皮及绝缘展无老化及裂纹。各种金属型钢不应有明显锈蚀,管内无毛刺。所有紧固螺栓,均应采纳镀锌件。其他附属材料:电缆盖板、电缆标示桩、电缆标志牌、油漆、汽油、封铅、硬脂酸、白布带、橡皮包布、黑包布等均应符合要求。第二节主要机具电动机具、敷设电缆用支架及轴、电缆滚轮、转向导轮、吊链、滑轮、钢丝绳、大麻绳、千斤顶。绝缘摇表、皮尺、钢锯、手锤、扳手、电气焊工具、电工工具。无线电对讲机(或简易电话)、手持扩音喇叭(有条件可采纳多功能扩大机作通讯联络)。第三节作业条件1.3.1 土建工程应具备下列条件:1. 预留孔洞、预埋件符合设计要求、预埋件安装牢固,强度合格。2. 电缆沟、隧道、竖井及人孔等处的地坪及抹面工作结束,电缆沟排水畅通,无积水。3. 电缆沿线模板等设施拆除完毕。场地清理洁净、道路畅通,沟盖板齐备。4. 放电缆用的脚手架搭设完毕,且符合安全要求,电缆沿线照明照度满足施工要求。5. 直埋电缆沟按图挖好,电缆井砌砖抹灰完毕,底砂铺完,并清除沟内杂物。盖板及砂子运至沟旁。1. 3. 2 设备安装应具备下列条件:1. 变配电室内全部电气设备及用电设备配电箱柜安装完毕。2. 电缆桥架、电缆托盘、电缆支架及电线过管、保护管安装完毕,并检验合格。第四节操作工艺1.4.1 工艺流程:管防水处 铺沙 回填 埋理、剥麻刷油―.水平敷设 一| -f 挂标志牌垂直敷设 一,准备工作:1. 施工前应对电线进行详细检查;规格、型号、截面、电压等级均符合设计要求,外观无扭曲、坏损及漏油、渗油等现象。2. 电缆敷设前进行绝缘摇测或耐压试验。(1) 1kV 以下电缆,用 1 kV 摇表摇测线间及对地的绝缘电阻应不低于 10MO。(2) 3〜10kV 电缆应事先作耐压和泄漏试验,试验标准应符合国家和当地供电部门规定。必要时敷设前仍需用 2.5kV 摇表测量绝缘电阻是否合格。(3) 纸绝缘电缆,测试不合格者,应检查芯线是否受潮,如受潮,可锯掉一段再测试,直到合格为止。检查方法是:将芯线绝缘纸剥下一块,用火点着...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

电缆敷设工程工艺标准

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
