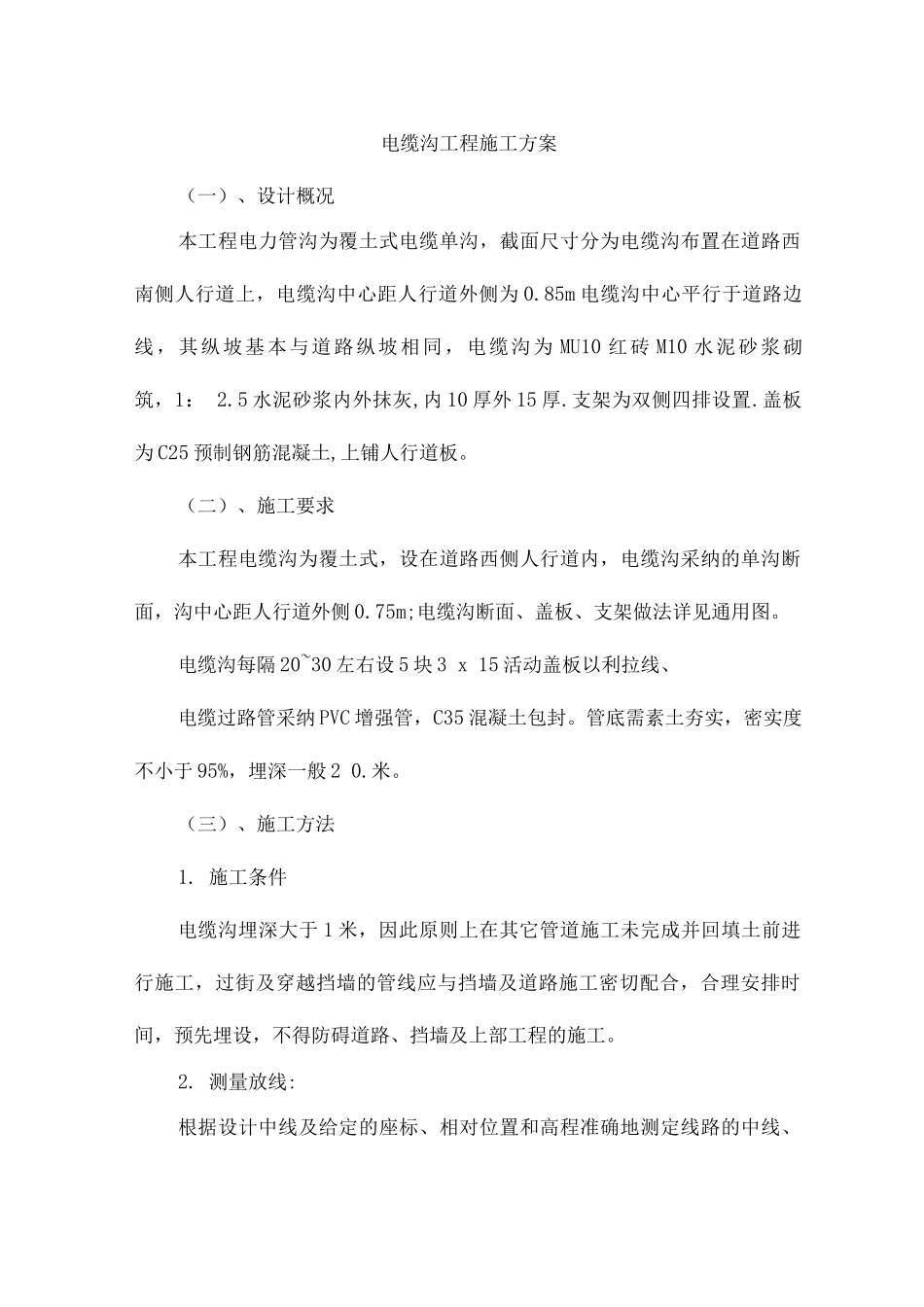

电缆沟工程施工方案(一)、设计概况本工程电力管沟为覆土式电缆单沟,截面尺寸分为电缆沟布置在道路西南侧人行道上,电缆沟中心距人行道外侧为 0
85m 电缆沟中心平行于道路边线,其纵坡基本与道路纵坡相同,电缆沟为 MU10 红砖 M10 水泥砂浆砌筑,1: 2
5 水泥砂浆内外抹灰,内 10 厚外 15 厚
支架为双侧四排设置
盖板为 C25 预制钢筋混凝土,上铺人行道板
(二)、施工要求本工程电缆沟为覆土式,设在道路西侧人行道内,电缆沟采纳的单沟断面,沟中心距人行道外侧 0
75m;电缆沟断面、盖板、支架做法详见通用图
电缆沟每隔 20~30 左右设 5 块 3 x 15 活动盖板以利拉线、电缆过路管采纳 PVC 增强管,C35 混凝土包封
管底需素土夯实,密实度不小于 95%,埋深一般 2 0
(三)、施工方法1
施工条件电缆沟埋深大于 1 米,因此原则上在其它管道施工未完成并回填土前进行施工,过街及穿越挡墙的管线应与挡墙及道路施工密切配合,合理安排时间,预先埋设,不得防碍道路、挡墙及上部工程的施工
测量放线:根据设计中线及给定的座标、相对位置和高程准确地测定线路的中线、标高及开挖边线,经核对无误后方可进行施工
沟槽开挖:电缆沟埋深超过 1 米,计划采纳机械开挖,然后预留 20 厘米进行人工清底,以防超挖
沟槽开挖宽度,应比设计宽度每侧加宽 0
5 米,以便于模板安装和基槽底排水;边坡放坡系数视现场土质情况而定
必要时应加挡土板作边坡支护
原则上沟槽开挖土方用机械随挖随运走,如需现场堆土,则实行单侧堆放,按要求应距沟边 1m 以外,且堆土高度不超过 1
基底处理:基底开挖后应视地下水情况设置排水明沟,如地下水丰富时,基底应留10~15cm 用人工修整,必要时在浇筑垫层砼之前用碎石或石粉渣铺填一层后再施工垫层砼

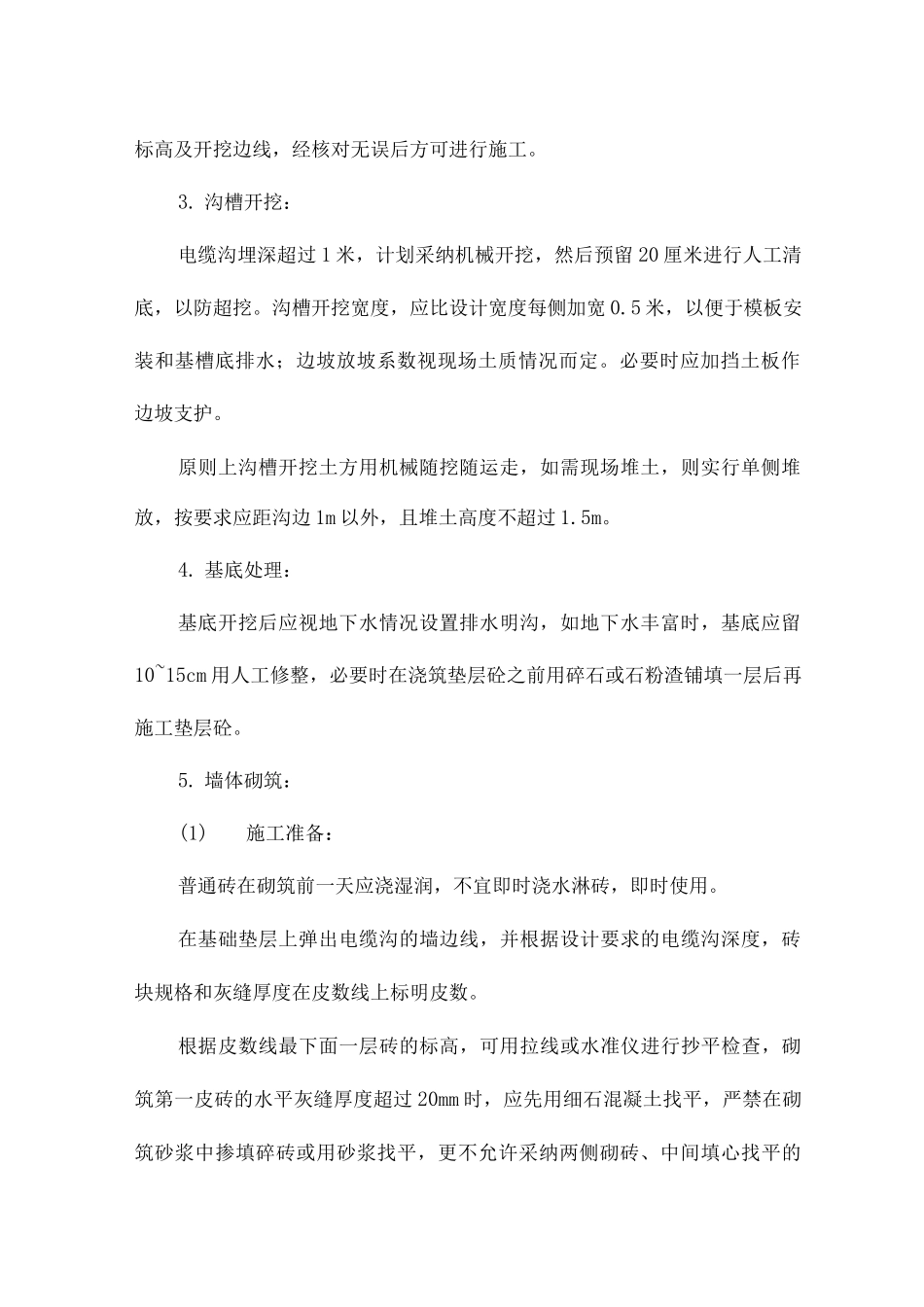

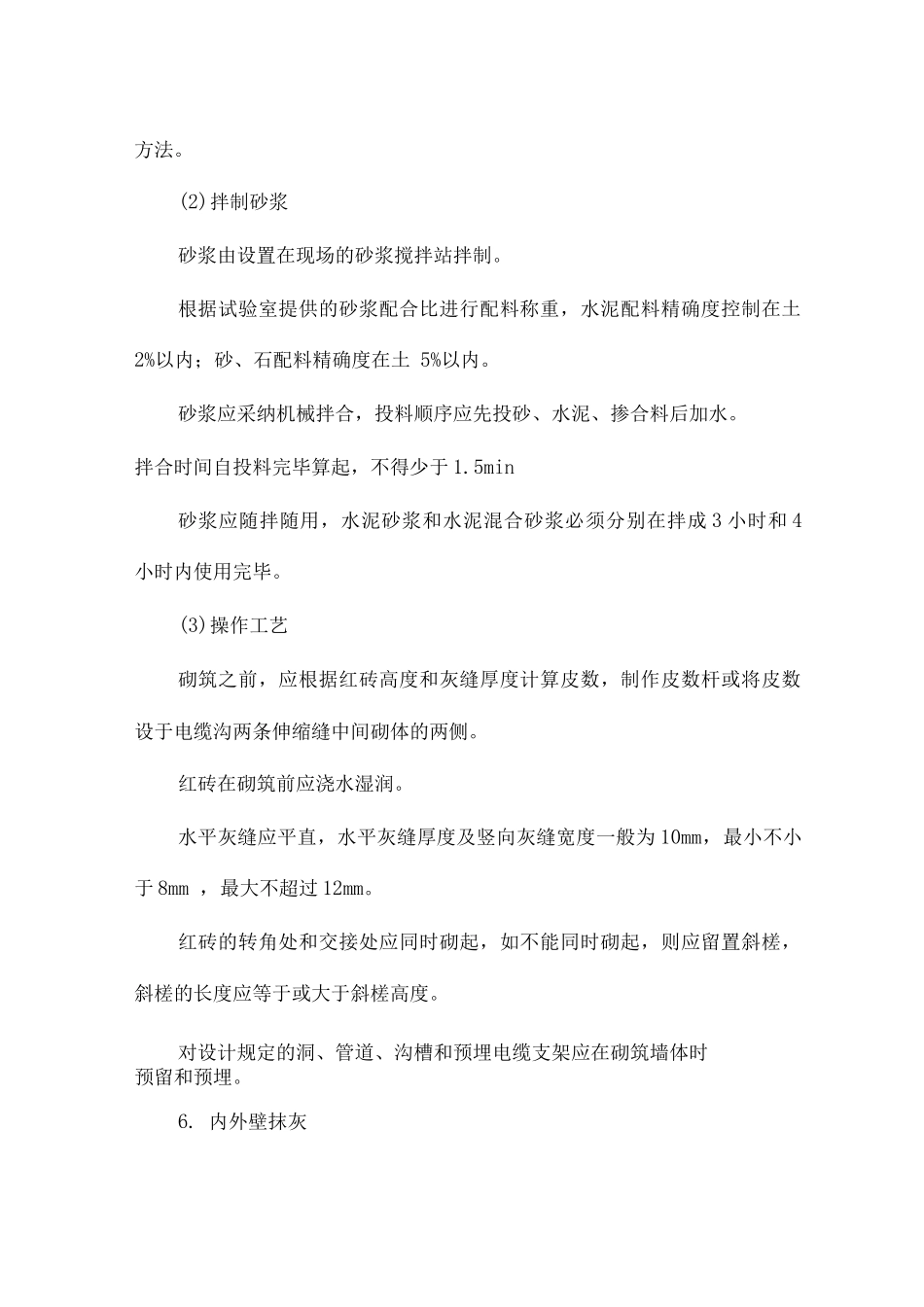

墙体砌筑:(1)施工准备:普
