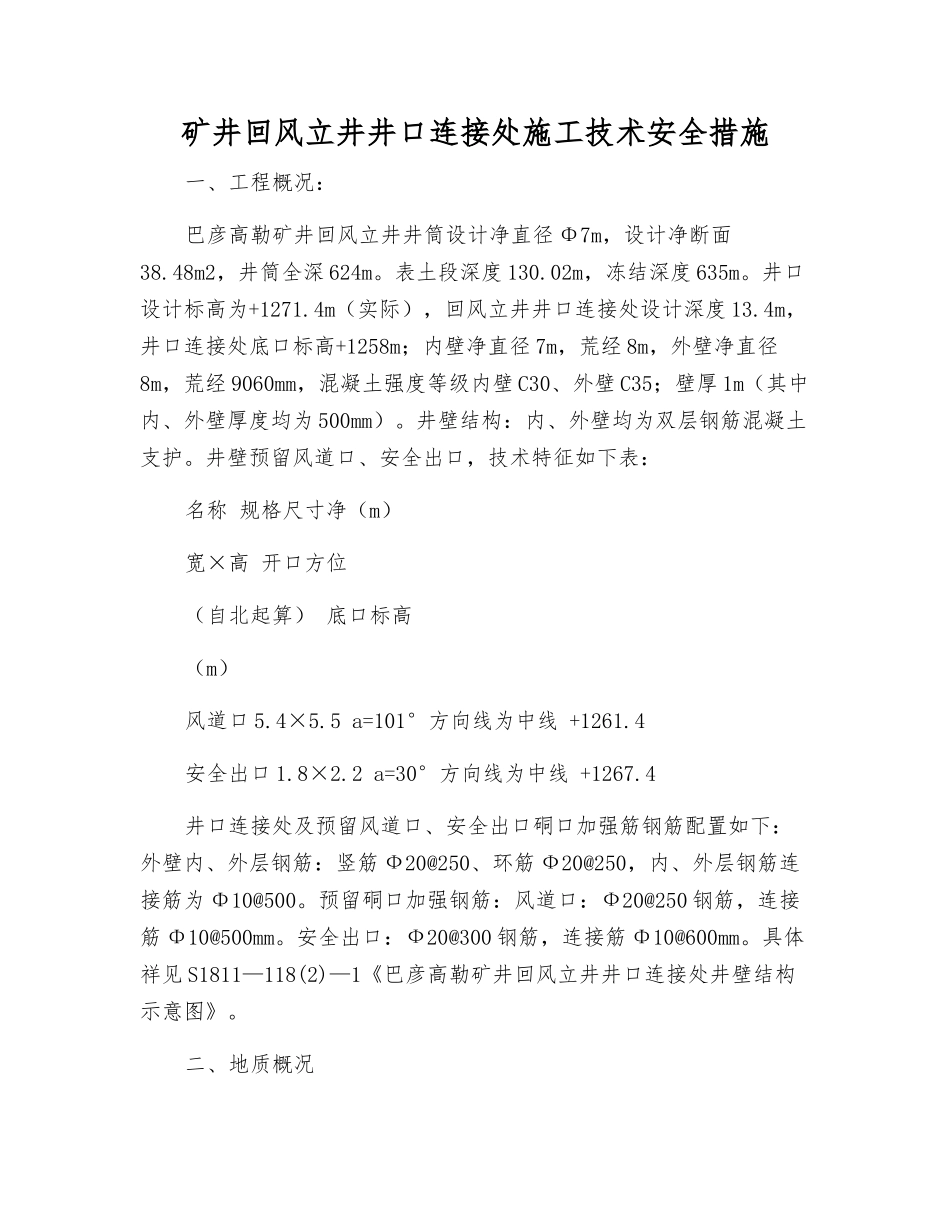

矿井回风立井井口连接处施工技术安全措施一、工程概况:巴彦高勒矿井回风立井井筒设计净直径 Φ7m,设计净断面38.48m2,井筒全深 624m。表土段深度 130.02m,冻结深度 635m。井口设计标高为+1271.4m(实际),回风立井井口连接处设计深度 13.4m,井口连接处底口标高+1258m;内壁净直径 7m,荒经 8m,外壁净直径8m,荒经 9060mm,混凝土强度等级内壁 C30、外壁 C35;壁厚 1m(其中内、外壁厚度均为 500mm)。井壁结构:内、外壁均为双层钢筋混凝土支护。井壁预留风道口、安全出口,技术特征如下表:名称 规格尺寸净(m)宽×高 开口方位(自北起算) 底口标高(m)风道口 5.4×5.5 a=101°方向线为中线 +1261.4安全出口 1.8×2.2 a=30°方向线为中线 +1267.4井口连接处及预留风道口、安全出口硐口加强筋钢筋配置如下:外壁内、外层钢筋:竖筋 Ф20@250、环筋 Ф20@250,内、外层钢筋连接筋为 Φ10@500。预留硐口加强钢筋:风道口:Ф20@250 钢筋,连接筋 Φ10@500mm。安全出口:Ф20@300 钢筋,连接筋 Φ10@600mm。具体祥见 S1811—118(2)—1《巴彦高勒矿井回风立井井口连接处井壁结构示意图》。二、地质概况根据检查孔地质报告及地质柱状图,巴彦高勒矿井回风立井井口连接处穿过的地层自上而下为:表土段 130.02,该系地层在井田内主要发育上更新统的萨拉乌素组(Q3S)、全新统的风积沙(Q4eo1),岩性以风积粉细砂为主。三、施工方案:根据巴彦高勒矿井回风立井井口连接处施工图,内、外壁分两次施工永久锁口(先从上向下施工外壁至井筒设计深度,然后从下向上套壁施工内壁至井口)。考虑下部冻结段外壁施工接茬处防水及下坠,上部临时锁口外壁施工 1030mm 厚度,井筒外壁净经为 8644mm,向下掘进施工时将根据井口连接处外壁施工,净径 8000mm,壁厚500mm,使用 Φ20mmⅡ 级螺纹钢间排距 250mm,竖筋采纳丝口连接,环筋用 Φ16mm 铁丝绑扎,搭接长度为 700mm,内外层钢筋用 Φ10mm 钢筋间排距 500mm 连接,内层钢筋保护层厚度为 50mm,外层钢筋保护层厚度 70mm。回风立井井口连接处施工采纳人工挖掘,将土装入 3m3 吊桶内,用回风立井主提布置一台 2JKZ-4/15,副提布置一台 JKZ-2.8/15.5 型绞车,经翻矸溜槽落地、铲车、汽车排土至指定排矸地点。为了防止地沟槽干管下沉,保证井口连接处施工安全,掘进时实行背网、喷浆临时支护,每段支护段高以 1.5m 为宜(暂定),确保风井井口连接处施工...
