砌体工程施工要点本工程所有内隔墙采纳蒸压加气混凝土砌块
工艺原理砌体工程是由砖、石、水泥、石灰、砂子等砌筑的砌体结构,能耐久地承受上部结构的荷载,并且有一定的抗冻、保温、防潮、隔热和耐火等性能
本工艺使用图工业与民用建筑工程采纳蒸压加气混凝土砌块砌筑填充墙砌体工程蒸压加气混凝土砌块因其重量轻,用作填充墙可以减轻建筑物的自重,降低工程投资,因此在框架结构、剪力墙等结构中得到广泛的应用工艺流程及操作要点 1

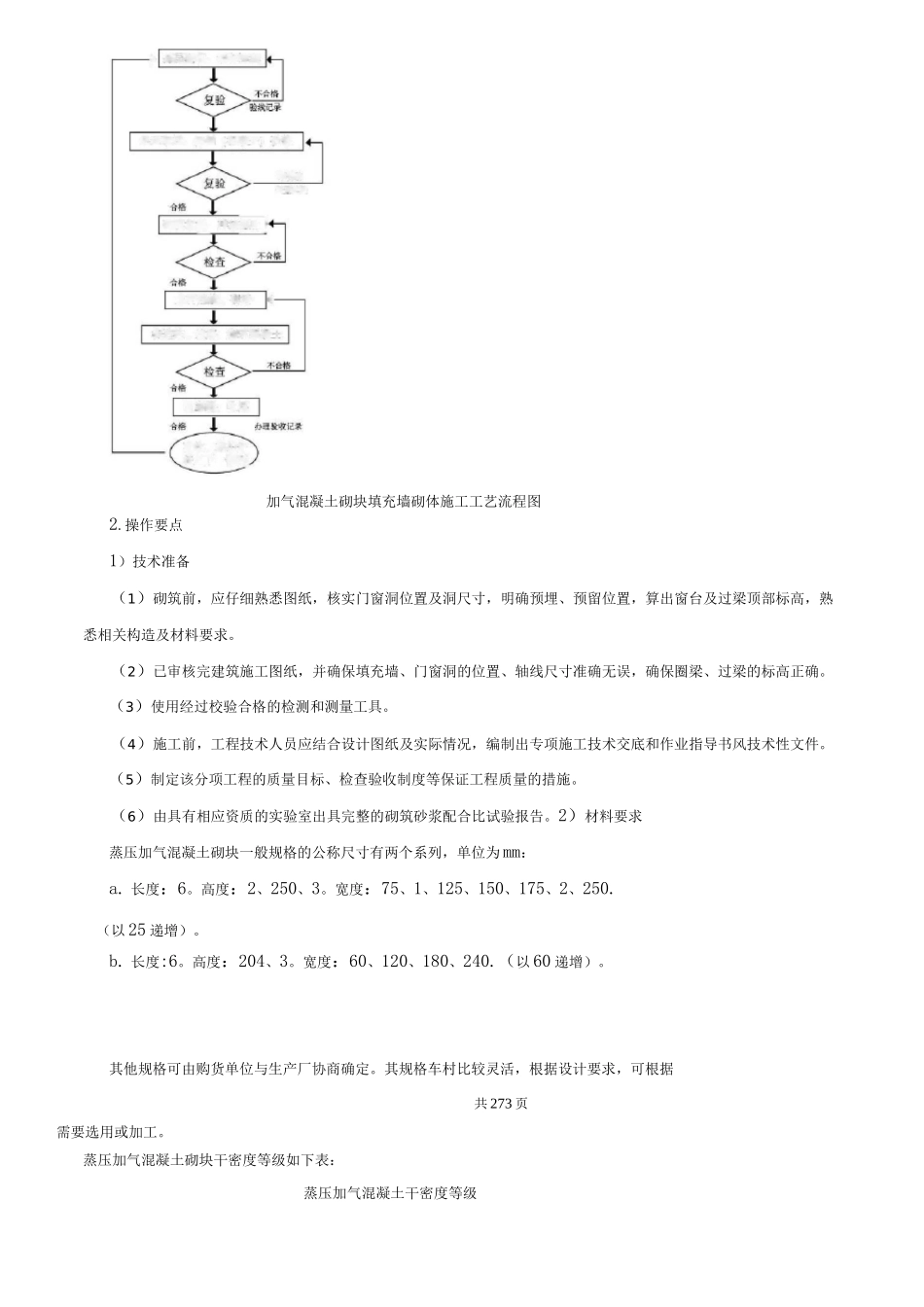

工艺流程砌筑前,将楼、地面基层水泥浮浆及施工垃圾清理洁净
弹出楼层轴线及墙身边线,经复核,办理相关手续
根据标高控制线预排出砖砌块的皮数线,皮数线可划在框架柱上,并标明拉结筋、圈梁、过梁、墙梁的尺寸,标高,皮数线经技术质量部门复核,办理相关手续
根据最线面第一匹砖的标高,拉通线检查,如水平灰缝厚度超过 20mm,先用 C15 以上细石混凝土找平
严禁用砂浆或砂浆包碎砖找平,更不允许采纳两侧砌砖,中间填芯找平
构造柱钢筋绑扎,隐检验收完毕
砌筑砂浆配合比经有资质的试验部门试配确定,有书面配合比试配单
在施工现场根据砌体方量做好取样砂浆试模
做好水电管线的预留预埋工作
共 273 页2
操作要点1)技术准备(1)砌筑前,应仔细熟悉图纸,核实门窗洞位置及洞尺寸,明确预埋、预留位置,算出窗台及过梁顶部标高,熟悉相关构造及材料要求
(2)已审核完建筑施工图纸,并确保填充墙、门窗洞的位置、轴线尺寸准确无误,确保圈梁、过梁的标高正确
(3)使用经过校验合格的检测和测量工具
(4)施工前,工程技术人员应结合设计图纸及实际情况,编制出专项施工技术交底和作业指导书风技术性文件
(5)制定该分项工程的质量目标、检查验收制度等保证工程质量的措施
(6)由具有相应资质的实验室出具完整的砌筑砂浆配合比试验报告
2)材料要求蒸压加气混凝土砌块一般规格的公称尺寸有两个系列,单位为 mm:a
