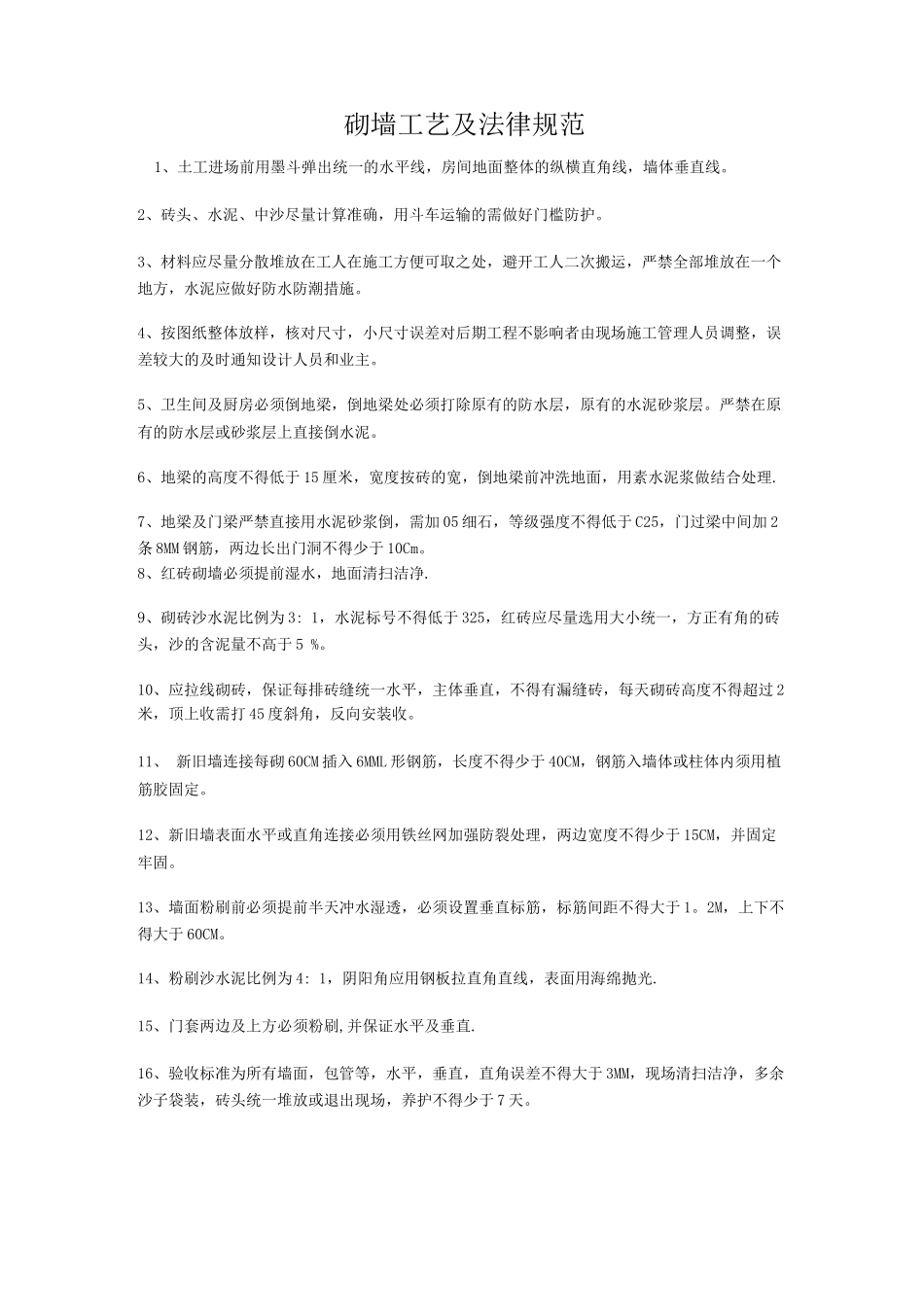

砌墙工艺及法律规范1、土工进场前用墨斗弹出统一的水平线,房间地面整体的纵横直角线,墙体垂直线
2、砖头、水泥、中沙尽量计算准确,用斗车运输的需做好门槛防护
3、材料应尽量分散堆放在工人在施工方便可取之处,避开工人二次搬运,严禁全部堆放在一个地方,水泥应做好防水防潮措施
4、按图纸整体放样,核对尺寸,小尺寸误差对后期工程不影响者由现场施工管理人员调整,误差较大的及时通知设计人员和业主
5、卫生间及厨房必须倒地梁,倒地梁处必须打除原有的防水层,原有的水泥砂浆层
严禁在原有的防水层或砂浆层上直接倒水泥
6、地梁的高度不得低于 15 厘米,宽度按砖的宽,倒地梁前冲洗地面,用素水泥浆做结合处理
7、地梁及门梁严禁直接用水泥砂浆倒,需加 05 细石,等级强度不得低于 C25,门过梁中间加 2条 8MM 钢筋,两边长出门洞不得少于 10Cm
8、红砖砌墙必须提前湿水,地面清扫洁净
9、砌砖沙水泥比例为 3: 1,水泥标号不得低于 325,红砖应尽量选用大小统一,方正有角的砖头,沙的含泥量不高于 5 %
10、应拉线砌砖,保证每排砖缝统一水平,主体垂直,不得有漏缝砖,每天砌砖高度不得超过 2米,顶上收需打 45 度斜角,反向安装收
11、 新旧墙连接每砌 60CM 插入 6MML 形钢筋,长度不得少于 40CM,钢筋入墙体或柱体内须用植筋胶固定
12、新旧墙表面水平或直角连接必须用铁丝网加强防裂处理,两边宽度不得少于 15CM,并固定牢固
13、墙面粉刷前必须提前半天冲水湿透,必须设置垂直标筋,标筋间距不得大于 1
2M,上下不得大于 60CM
14、粉刷沙水泥比例为 4: 1,阴阳角应用钢板拉直角直线,表面用海绵抛光
15、门套两边及上方必须粉刷,并保证水平及垂直
16、验收标准为所有墙面,包管等,水平,垂直,直角误差不得大于 3MM,现场清扫洁净,多余沙子袋装,砖头统一堆放或退出现场,
