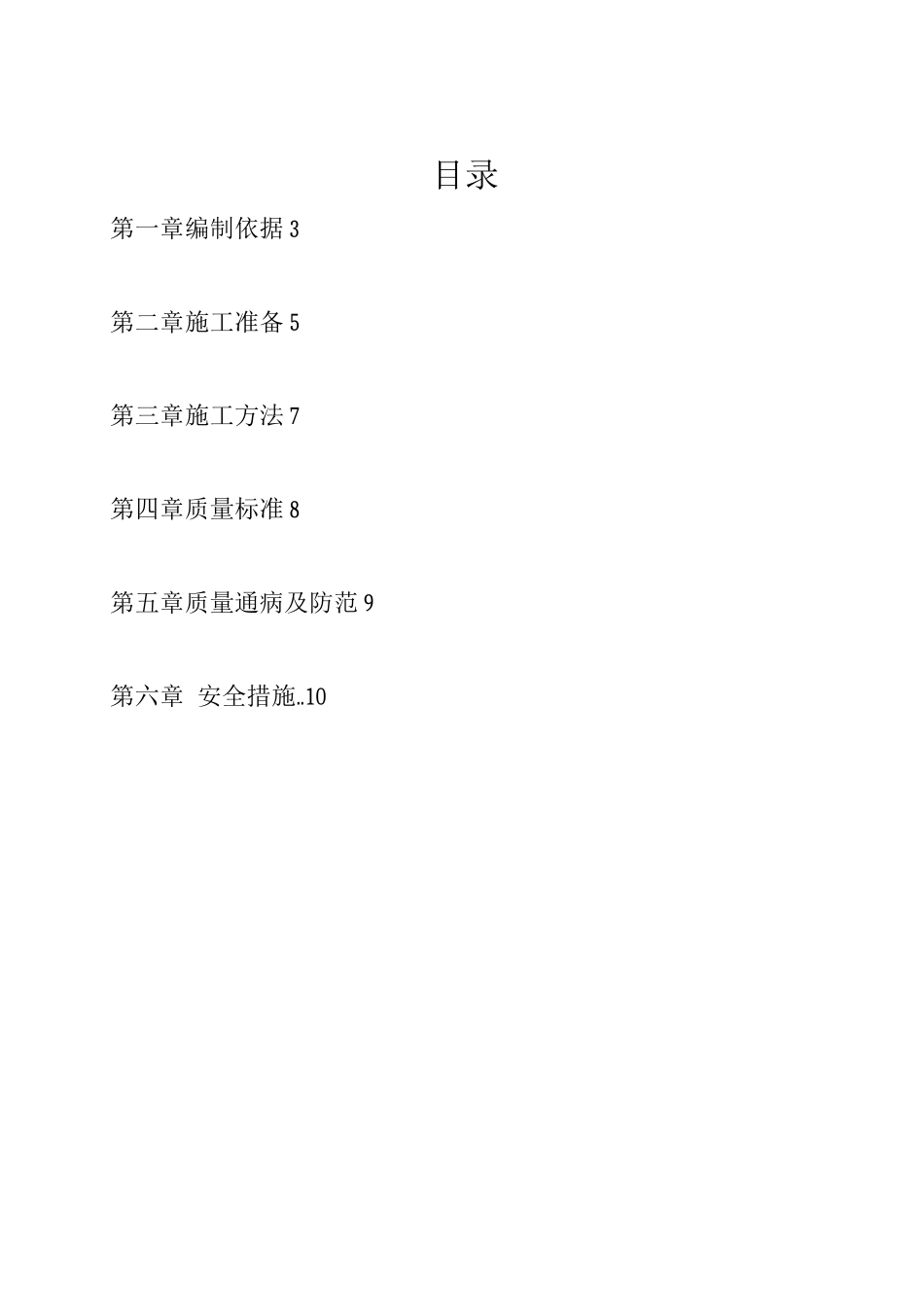

*** *小区 3#、4#、5# 楼砖砌围墙施工方案目录第一章编制依据 3第二章施工准备 5第三章施工方法 7第四章质量标准 8第五章质量通病及防范 9第六章 安全措施

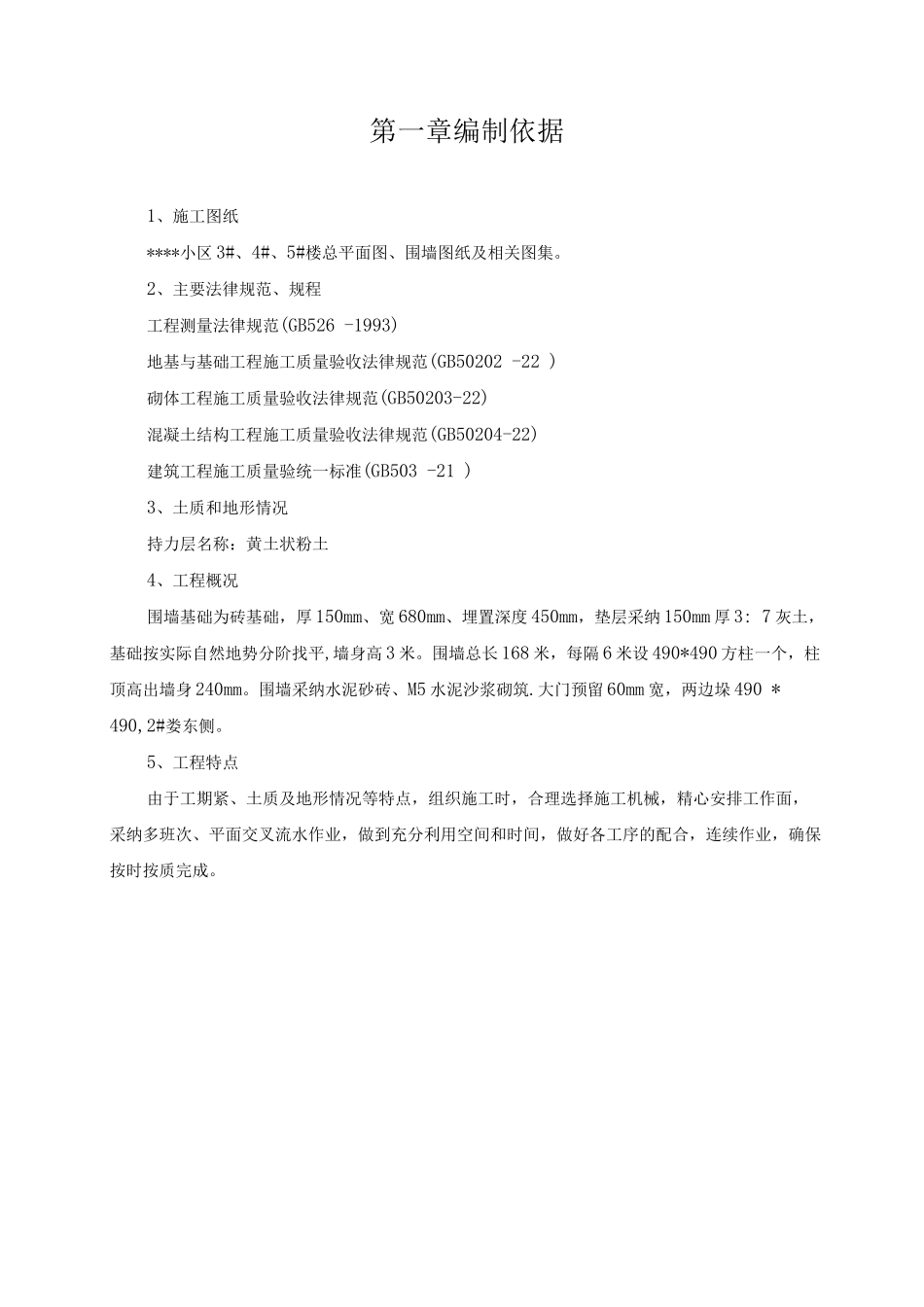

10第一章编制依据1、施工图纸****小区 3#、4#、5#楼总平面图、围墙图纸及相关图集
2、主要法律规范、规程工程测量法律规范(GB526 -1993)地基与基础工程施工质量验收法律规范(GB50202 -22 )砌体工程施工质量验收法律规范(GB50203-22)混凝土结构工程施工质量验收法律规范(GB50204-22)建筑工程施工质量验统一标准(GB503 -21 )3、土质和地形情况持力层名称:黄土状粉土4、工程概况围墙基础为砖基础,厚 150mm、宽 680mm、埋置深度 450mm,垫层采纳 150mm 厚 3: 7 灰土,基础按实际自然地势分阶找平,墙身高 3 米
围墙总长 168 米,每隔 6 米设 490*490 方柱一个,柱顶高出墙身 240mm
围墙采纳水泥砂砖、M5 水泥沙浆砌筑
大门预留 60mm 宽,两边垛 490 * 490,2#娄东侧
5、工程特点由于工期紧、土质及地形情况等特点,组织施工时,合理选择施工机械,精心安排工作面,采纳多班次、平面交叉流水作业,做到充分利用空间和时间,做好各工序的配合,连续作业,确保按时按质完成
第二章施工准备1、技术准备:(1)首先熟悉了解设计图纸及会审记录、工程洽商、变更等文件
掌握围墙砌筑工程的长度、宽度、高度等几何尺寸,以及墙体轴线、标高、构造形式等内容情况
(2)通过图纸会审,如有问题应及时与设计方联系,并得到确认
(3)根据现场条件,完成工程测量控制点的定位、移交、复核工作
(4)完成进场原材料的见证取样、复检,混凝土及砌筑砂浆的试配工作
(5)根据砌块尺寸和灰缝厚度计算皮数和排数,制做皮数杆
(6)施工前组织施工人员进行安全、技术
