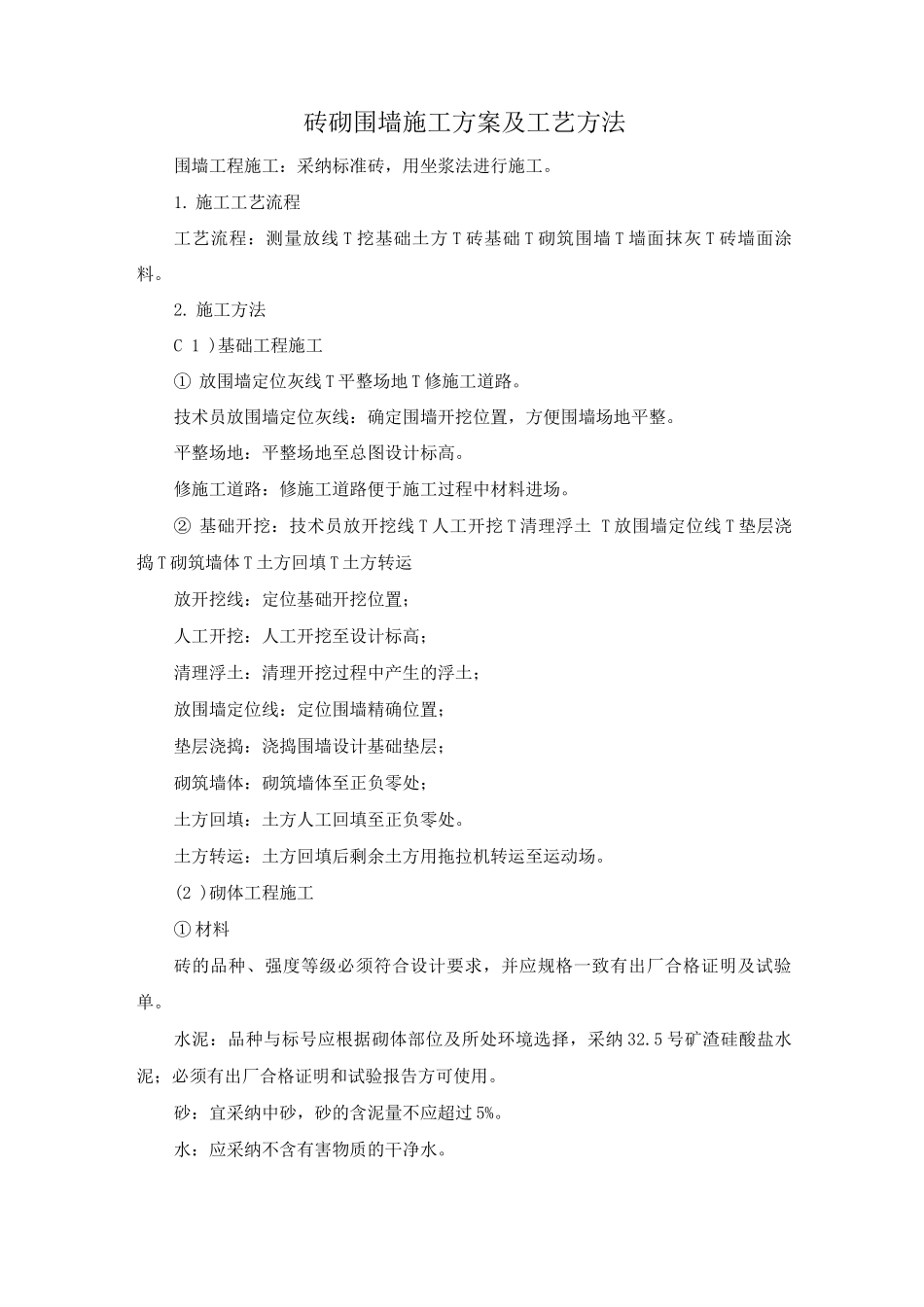

砖砌围墙施工方案及工艺方法围墙工程施工:采纳标准砖,用坐浆法进行施工
施工工艺流程工艺流程:测量放线 T 挖基础土方 T 砖基础 T 砌筑围墙 T 墙面抹灰 T 砖墙面涂料
施工方法C 1 )基础工程施工① 放围墙定位灰线 T 平整场地 T 修施工道路
技术员放围墙定位灰线:确定围墙开挖位置,方便围墙场地平整
平整场地:平整场地至总图设计标高
修施工道路:修施工道路便于施工过程中材料进场
② 基础开挖:技术员放开挖线 T 人工开挖 T 清理浮土 T 放围墙定位线 T 垫层浇捣 T 砌筑墙体 T 土方回填 T 土方转运放开挖线:定位基础开挖位置;人工开挖:人工开挖至设计标高;清理浮土:清理开挖过程中产生的浮土;放围墙定位线:定位围墙精确位置;垫层浇捣:浇捣围墙设计基础垫层;砌筑墙体:砌筑墙体至正负零处;土方回填:土方人工回填至正负零处
土方转运:土方回填后剩余土方用拖拉机转运至运动场
(2 )砌体工程施工① 材料砖的品种、强度等级必须符合设计要求,并应规格一致有出厂合格证明及试验单
水泥:品种与标号应根据砌体部位及所处环境选择,采纳 32
5 号矿渣硅酸盐水泥;必须有出厂合格证明和试验报告方可使用
砂:宜采纳中砂,砂的含泥量不应超过 5%
水:应采纳不含有害物质的干净水

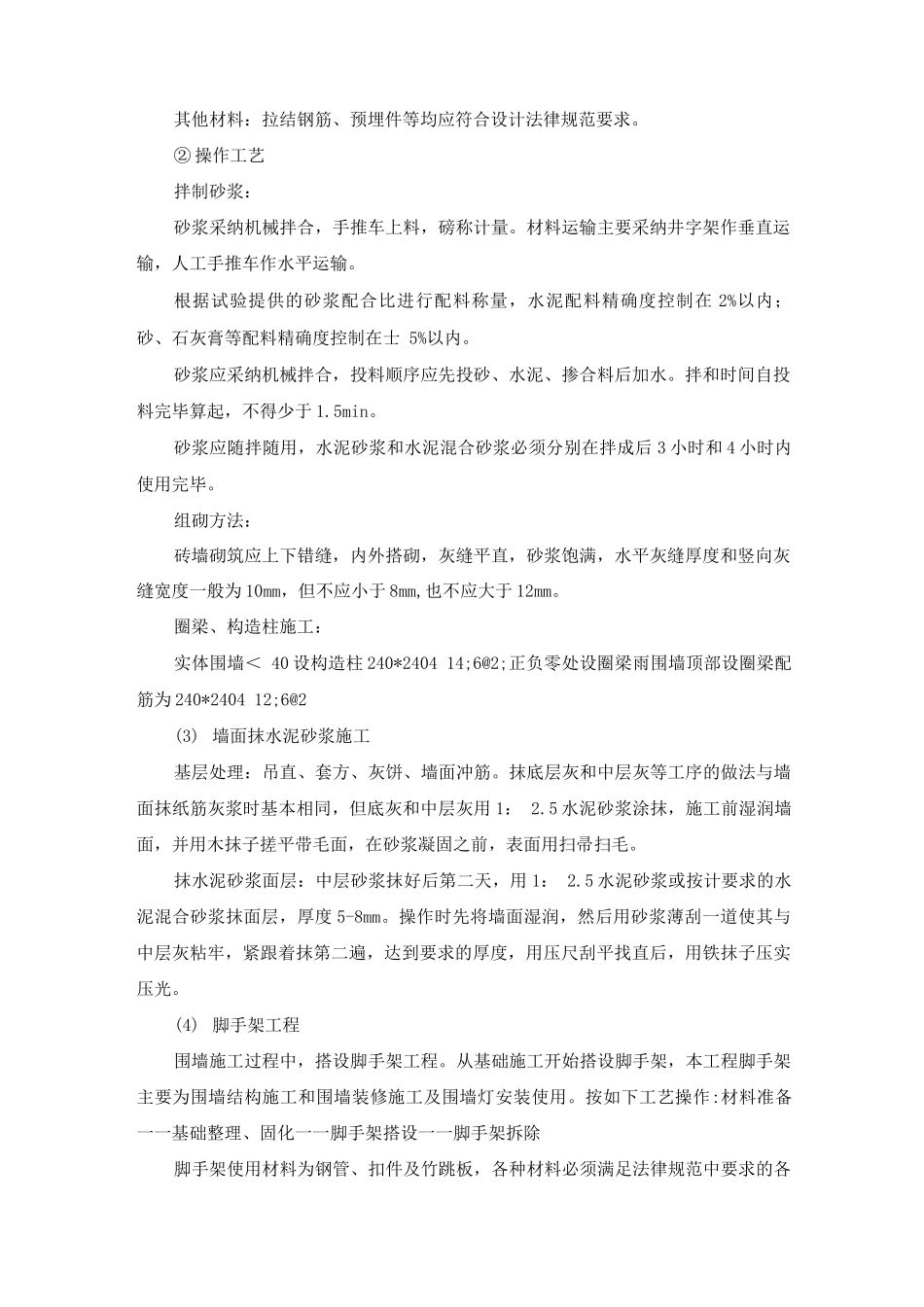

其他材料:拉结钢筋、预埋件等均应符合设计法律规范要求
② 操作工艺拌制砂浆:砂浆采纳机械拌合,手推车上料,磅称计量
材料运输主要采纳井字架作垂直运输,人工手推车作水平运输
根据试验提供的砂浆配合比进行配料称量,水泥配料精确度控制在 2%以内;砂、石灰膏等配料精确度控制在士 5%以内
砂浆应采纳机械拌合,投料顺序应先投砂、水泥、掺合料后加水
拌和时间自投料完毕算起,不得少于 1
砂浆应随拌随用,水泥砂浆和水泥混合砂浆必须分别在拌成后 3 小时和 4 小时内使用完毕

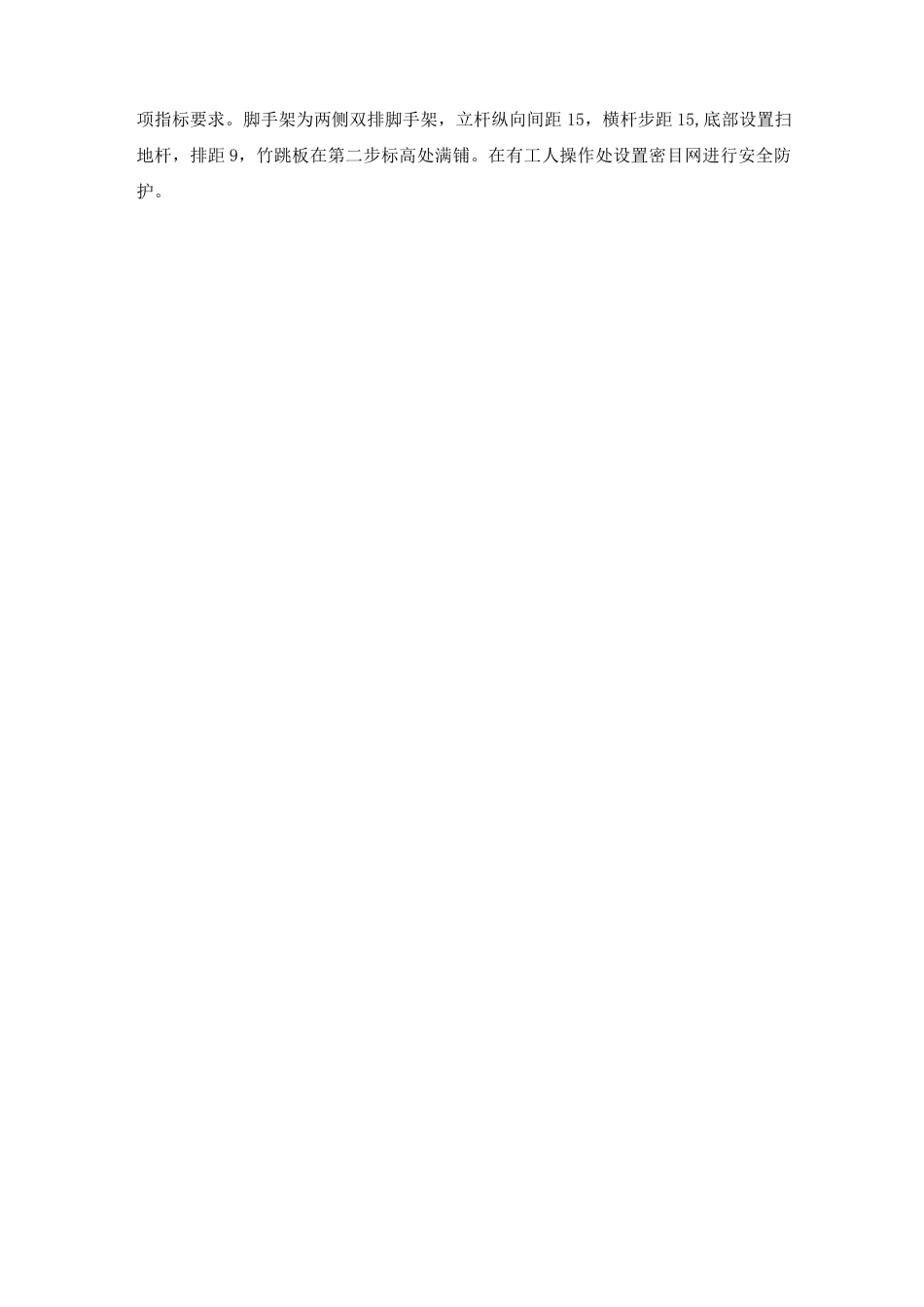

组砌方法:砖墙砌筑应上下
