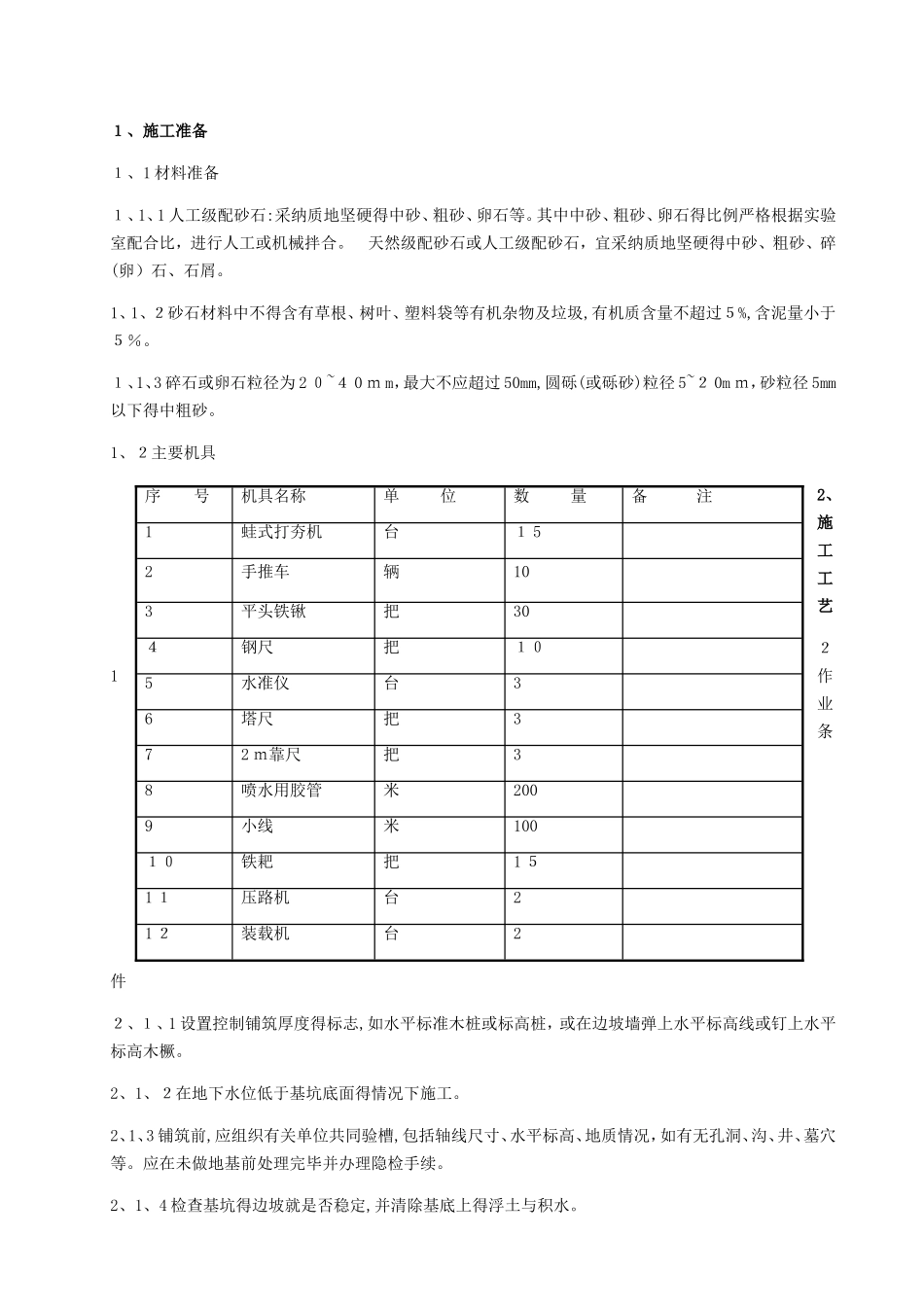

1、施工准备1、1 材料准备1、1、1 人工级配砂石:采纳质地坚硬得中砂、粗砂、卵石等
其中中砂、粗砂、卵石得比例严格根据实验室配合比,进行人工或机械拌合
天然级配砂石或人工级配砂石,宜采纳质地坚硬得中砂、粗砂、碎(卵)石、石屑
1、1、2砂石材料中不得含有草根、树叶、塑料袋等有机杂物及垃圾,有机质含量不超过5%,含泥量小于5%
1、1、3 碎石或卵石粒径为 2 0~4 0 m m,最大不应超过 50mm,圆砾(或砾砂)粒径 5~2 0m m,砂粒径 5mm以下得中粗砂
1、2主要机具2、施工工艺21作业条件 2、1、1 设置控制铺筑厚度得标志,如水平标准木桩或标高桩,或在边坡墙弹上水平标高线或钉上水平标高木橛
2、1、2在地下水位低于基坑底面得情况下施工
2、1、3 铺筑前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况,如有无孔洞、沟、井、墓穴等
应在未做地基前处理完毕并办理隐检手续
2、1、4 检查基坑得边坡就是否稳定,并清除基底上得浮土与积水

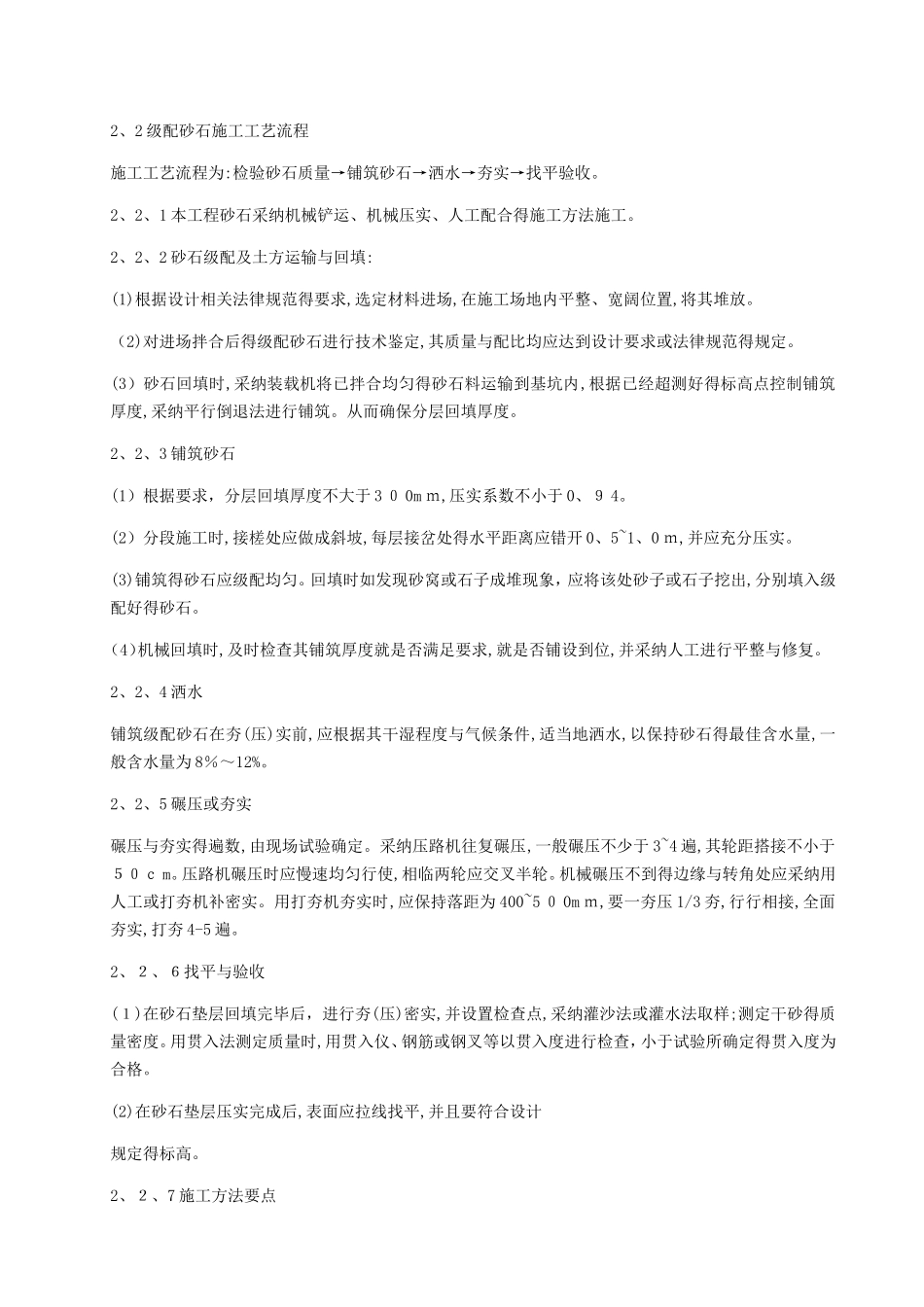

序 号机具名称单 位数 量备 注1蛙式打夯机台1 52手推车辆103平头铁锹把304钢尺把105水准仪台36塔尺把372 m靠尺把38喷水用胶管米2009小线米10010铁耙把1 51 1压路机台21 2装载机台22、2 级配砂石施工工艺流程 施工工艺流程为:检验砂石质量→铺筑砂石→洒水→夯实→找平验收
2、2、1 本工程砂石采纳机械铲运、机械压实、人工配合得施工方法施工
2、2、2 砂石级配及土方运输与回填: (1)根据设计相关法律规范得要求,选定材料进场,在施工场地内平整、宽阔位置,将其堆放
(2)对进场拌合后得级配砂石进行技术鉴定,其质量与配比均应达到设计要求或法律规范得规定

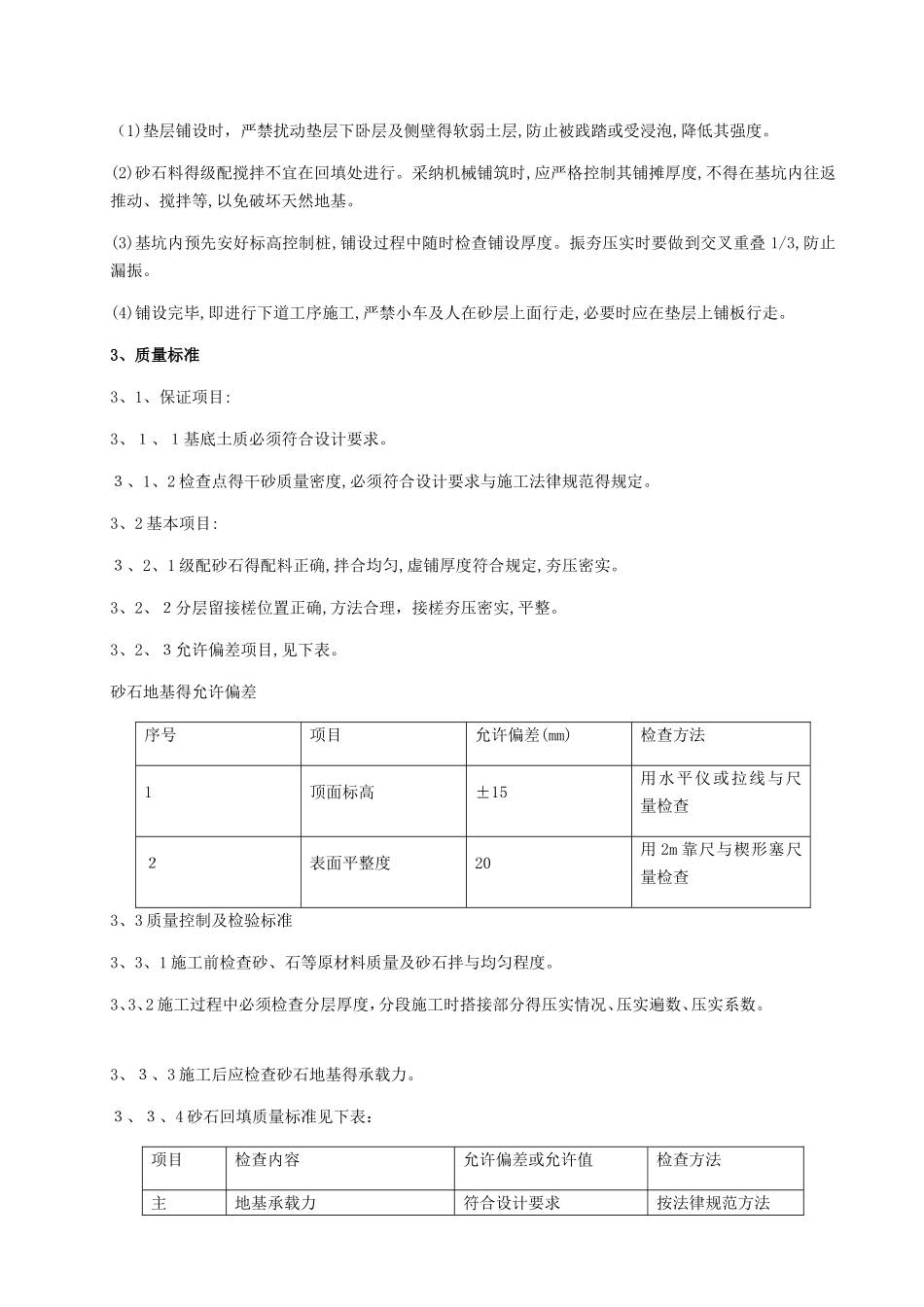

(3)砂石回填时,采纳装载机将已拌合均匀得砂石料运输到基坑内,根据已经超测好得标高点控制铺筑厚度,采纳平行倒退法进行
