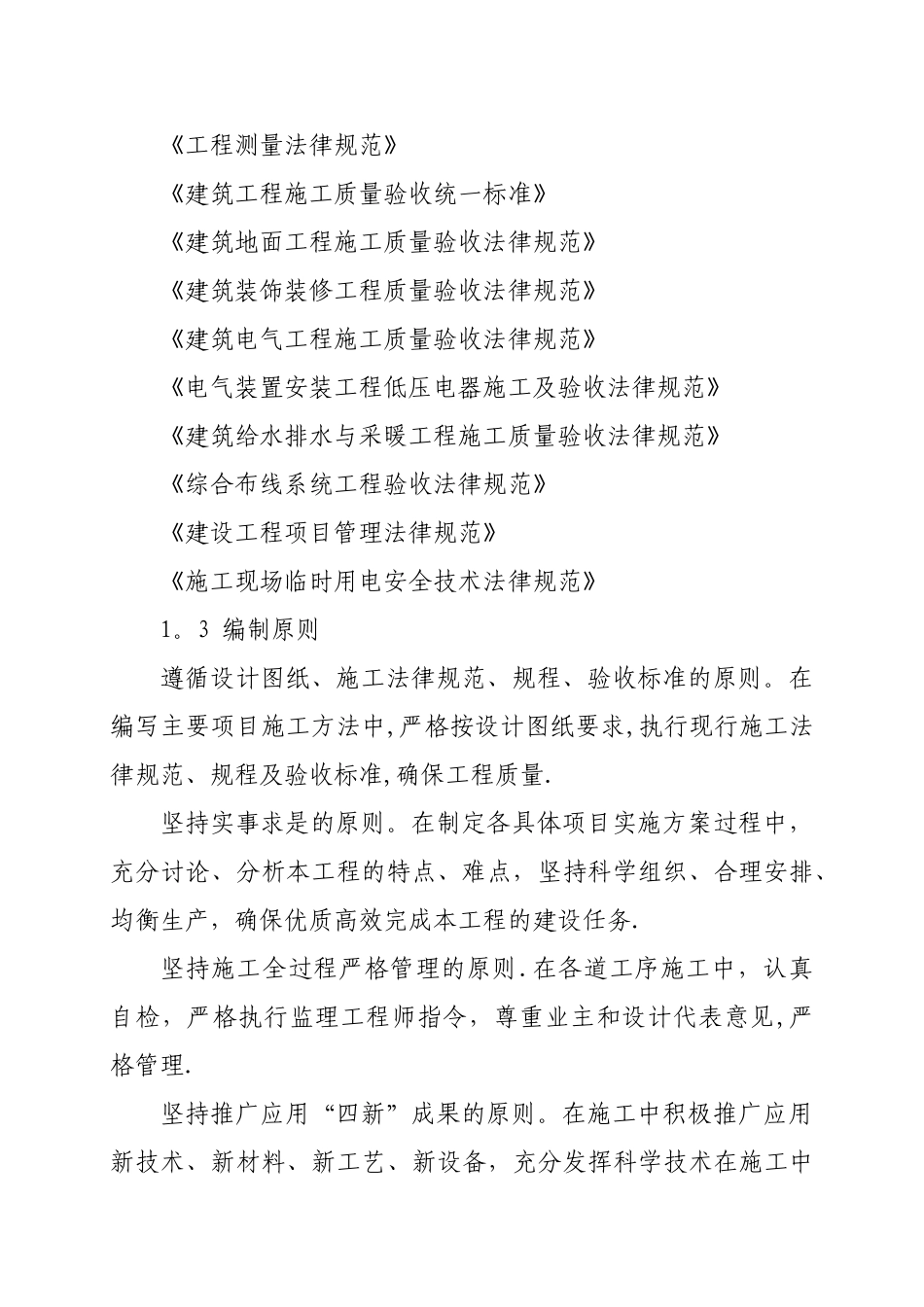

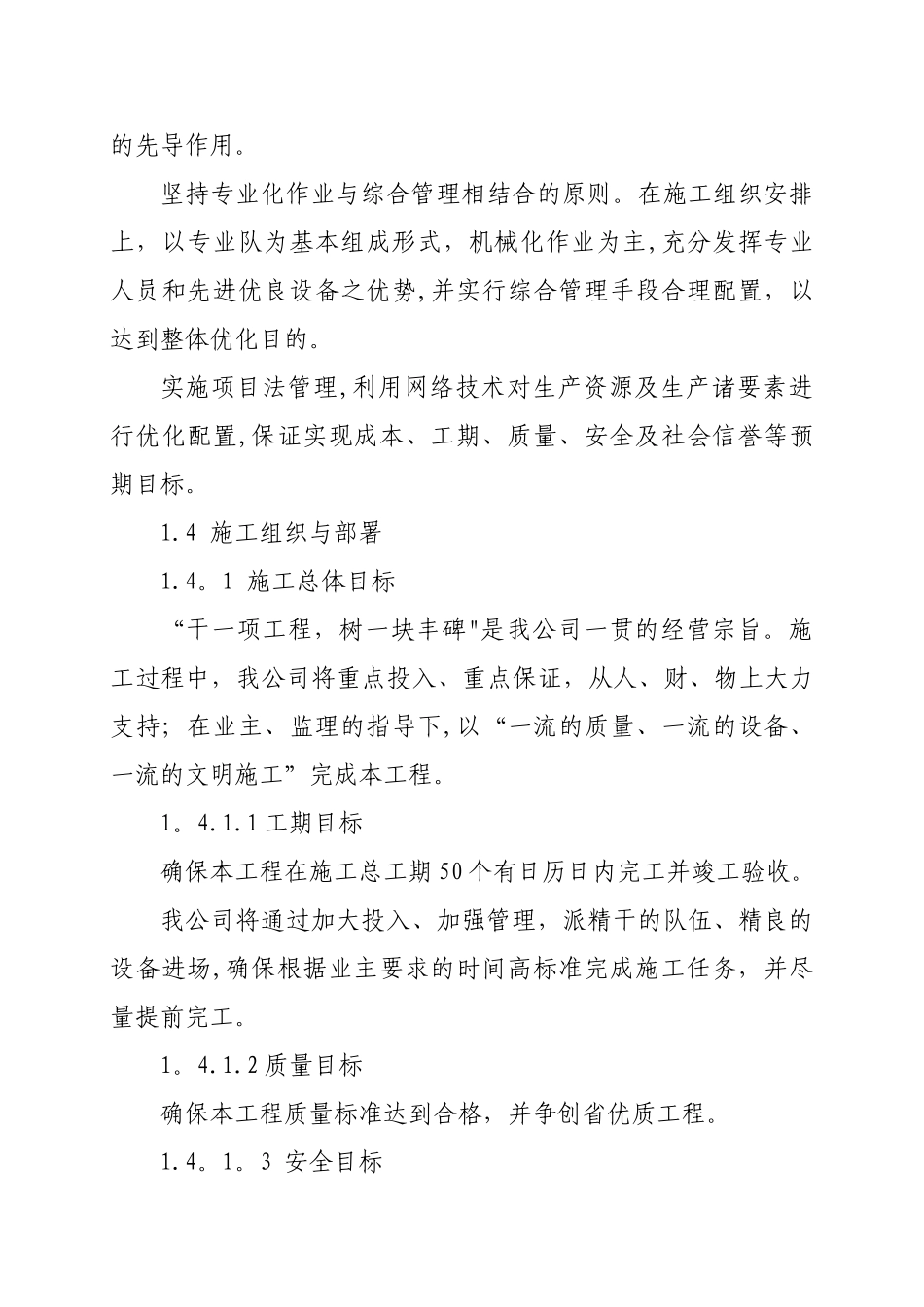

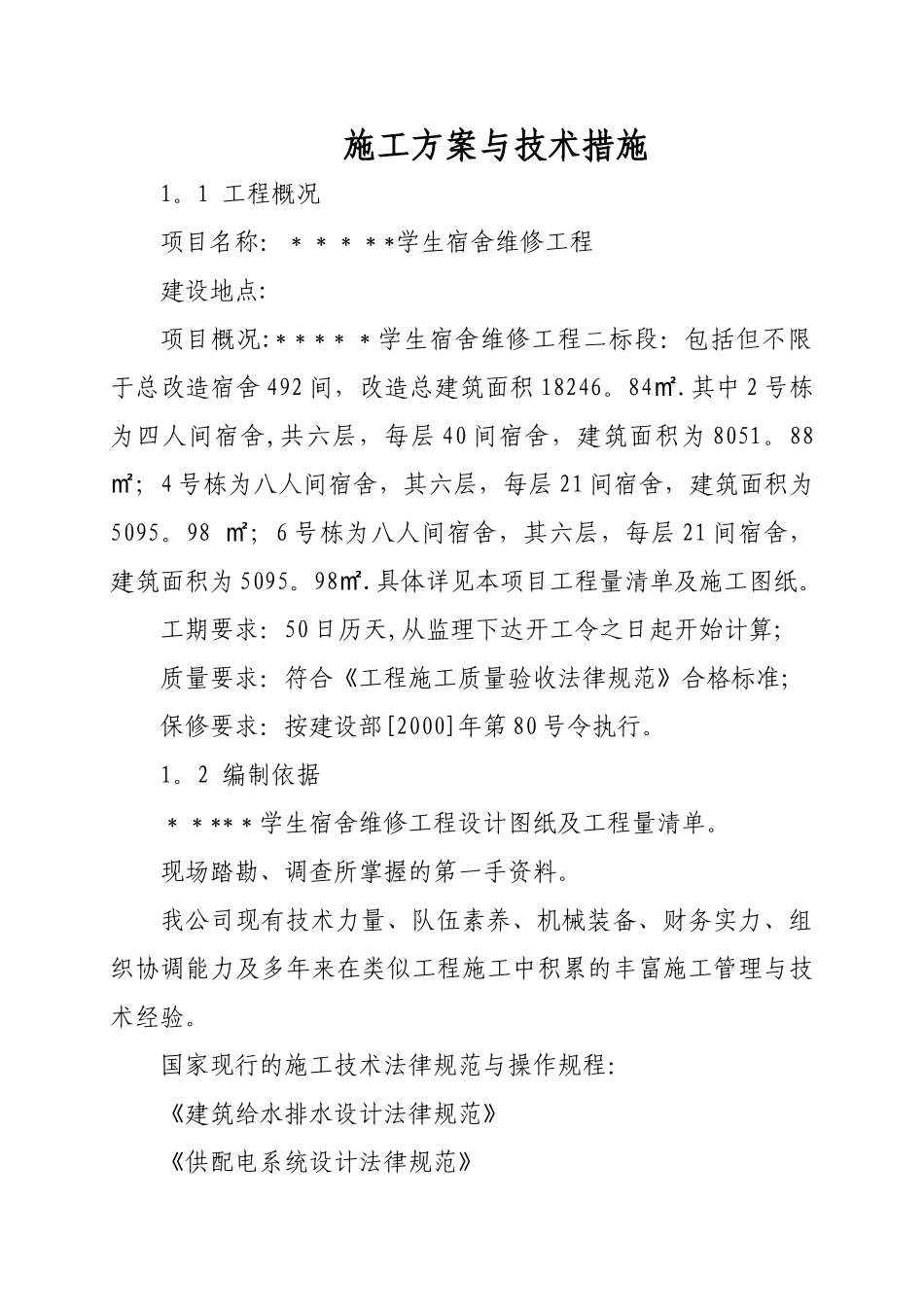

施工方案与技术措施1。1 工程概况项目名称:*****学生宿舍维修工程建设地点:项目概况:*****学生宿舍维修工程二标段:包括但不限于总改造宿舍 492 间,改造总建筑面积 18246。84㎡.其中 2 号栋为四人间宿舍,共六层,每层 40 间宿舍,建筑面积为 8051。88;㎡4 号栋为八人间宿舍,其六层,每层 21 间宿舍,建筑面积为5095。98 ;㎡6 号栋为八人间宿舍,其六层,每层 21 间宿舍,建筑面积为 5095。98㎡.具体详见本项目工程量清单及施工图纸。工期要求:50 日历天,从监理下达开工令之日起开始计算;质量要求:符合《工程施工质量验收法律规范》合格标准;保修要求:按建设部[2000]年第 80 号令执行。1。2 编制依据*****学生宿舍维修工程设计图纸及工程量清单。现场踏勘、调查所掌握的第一手资料。我公司现有技术力量、队伍素养、机械装备、财务实力、组织协调能力及多年来在类似工程施工中积累的丰富施工管理与技术经验。国家现行的施工技术法律规范与操作规程:《建筑给水排水设计法律规范》《供配电系统设计法律规范》《工程测量法律规范》《建筑工程施工质量验收统一标准》《建筑地面工程施工质量验收法律规范》《建筑装饰装修工程质量验收法律规范》《建筑电气工程施工质量验收法律规范》《电气装置安装工程低压电器施工及验收法律规范》《建筑给水排水与采暖工程施工质量验收法律规范》《综合布线系统工程验收法律规范》《建设工程项目管理法律规范》《施工现场临时用电安全技术法律规范》1。3 编制原则遵循设计图纸、施工法律规范、规程、验收标准的原则。在编写主要项目施工方法中,严格按设计图纸要求,执行现行施工法律规范、规程及验收标准,确保工程质量.坚持实事求是的原则。在制定各具体项目实施方案过程中,充分讨论、分析本工程的特点、难点,坚持科学组织、合理安排、均衡生产,确保优质高效完成本工程的建设任务.坚持施工全过程严格管理的原则.在各道工序施工中,认真自检,严格执行监理工程师指令,尊重业主和设计代表意见,严格管理.坚持推广应用“四新”成果的原则。在施工中积极推广应用新技术、新材料、新工艺、新设备,充分发挥科学技术在施工中的先导作用。坚持专业化作业与综合管理相结合的原则。在施工组织安排上,以专业队为基本组成形式,机械化作业为主,充分发挥专业人员和先进优良设备之优势,并实行综合管理手段合理配置,以达到整体优化目的。实施项目法管理,利用网络技术对生产资源及生产...
