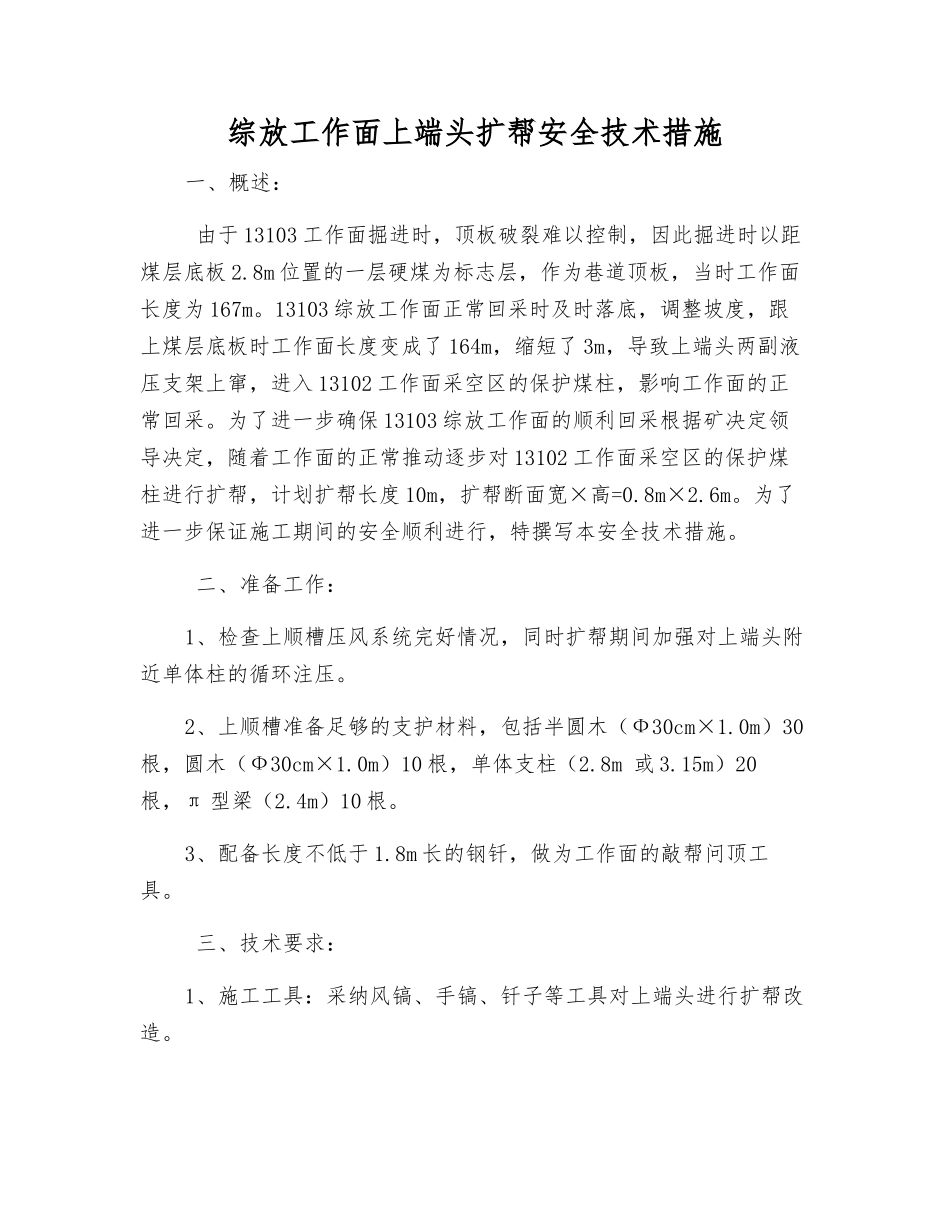

综放工作面上端头扩帮安全技术措施一、概述: 由于 13103 工作面掘进时,顶板破裂难以控制,因此掘进时以距煤层底板 2
8m 位置的一层硬煤为标志层,作为巷道顶板,当时工作面长度为 167m
13103 综放工作面正常回采时及时落底,调整坡度,跟上煤层底板时工作面长度变成了 164m,缩短了 3m,导致上端头两副液压支架上窜,进入 13102 工作面采空区的保护煤柱,影响工作面的正常回采
为了进一步确保 13103 综放工作面的顺利回采根据矿决定领导决定,随着工作面的正常推动逐步对 13102 工作面采空区的保护煤柱进行扩帮,计划扩帮长度 10m,扩帮断面宽×高=0
为了进一步保证施工期间的安全顺利进行,特撰写本安全技术措施
二、准备工作:1、检查上顺槽压风系统完好情况,同时扩帮期间加强对上端头附近单体柱的循环注压
2、上顺槽准备足够的支护材料,包括半圆木(Ф30cm×1
0m)30根,圆木(Ф30cm×1
0m)10 根,单体支柱(2
8m 或 3
15m)20根,π 型梁(2
4m)10 根
3、配备长度不低于 1
8m 长的钢钎,做为工作面的敲帮问顶工具
三、技术要求:1、施工工具:采纳风镐、手镐、钎子等工具对上端头进行扩帮改造
2、工作面正常生产时,由生产班派出 4 人,对上端头保护煤柱侧进行扩帮、挑顶,每个小班扩帮、挑顶长度 3
2m,三个小班完成扩帮任务 10m
扩帮后采纳单体柱配合 π 型梁对扩帮处进行支护,顶板用圆木、半圆木背实
3、每班的扩帮、挑顶分两次施工完毕,一次扩帮、挑顶长度为0
8m,超前支护倾向棚打好后,方可进行二次施工
4、为了防止在扩帮以后顶板悬顶面积过大,在扩帮前,沿保护煤柱侧顺着巷道方向支设两排走向棚支护顶板,棚梁用道木或圆木背实,棚腿为与巷高相符的单体液压支柱
5、必须保证扩帮宽度 0

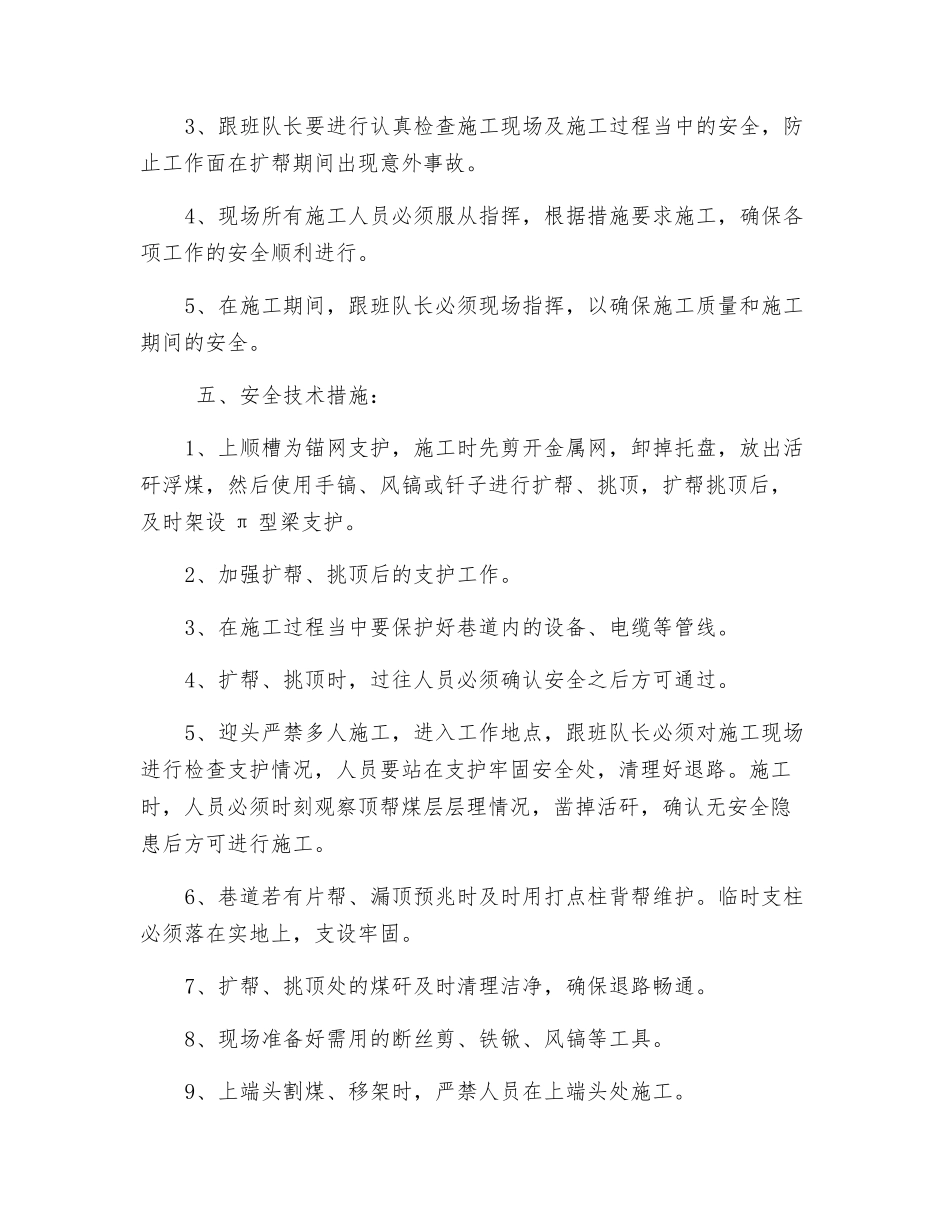

8m,且人员扩帮时,顶板必须
