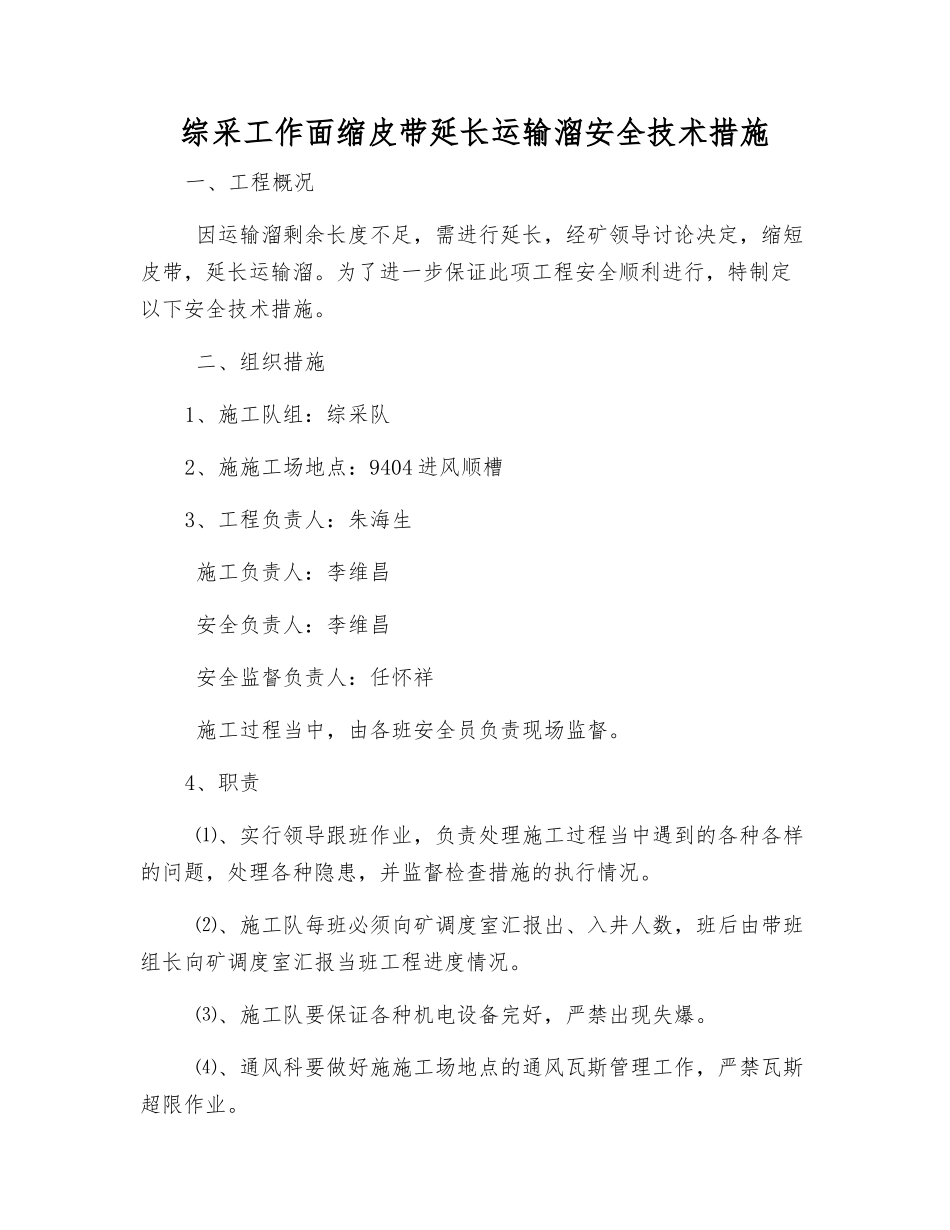

综采工作面缩皮带延长运输溜安全技术措施一、工程概况 因运输溜剩余长度不足,需进行延长,经矿领导讨论决定,缩短皮带,延长运输溜
为了进一步保证此项工程安全顺利进行,特制定以下安全技术措施
二、组织措施1、施工队组:综采队2、施施工场地点:9404 进风顺槽3、工程负责人:朱海生 施工负责人:李维昌 安全负责人:李维昌 安全监督负责人:任怀祥 施工过程当中,由各班安全员负责现场监督
4、职责 ⑴、实行领导跟班作业,负责处理施工过程当中遇到的各种各样的问题,处理各种隐患,并监督检查措施的执行情况
⑵、施工队每班必须向矿调度室汇报出、入井人数,班后由带班组长向矿调度室汇报当班工程进度情况
⑶、施工队要保证各种机电设备完好,严禁出现失爆
⑷、通风科要做好施施工场地点的通风瓦斯管理工作,严禁瓦斯超限作业

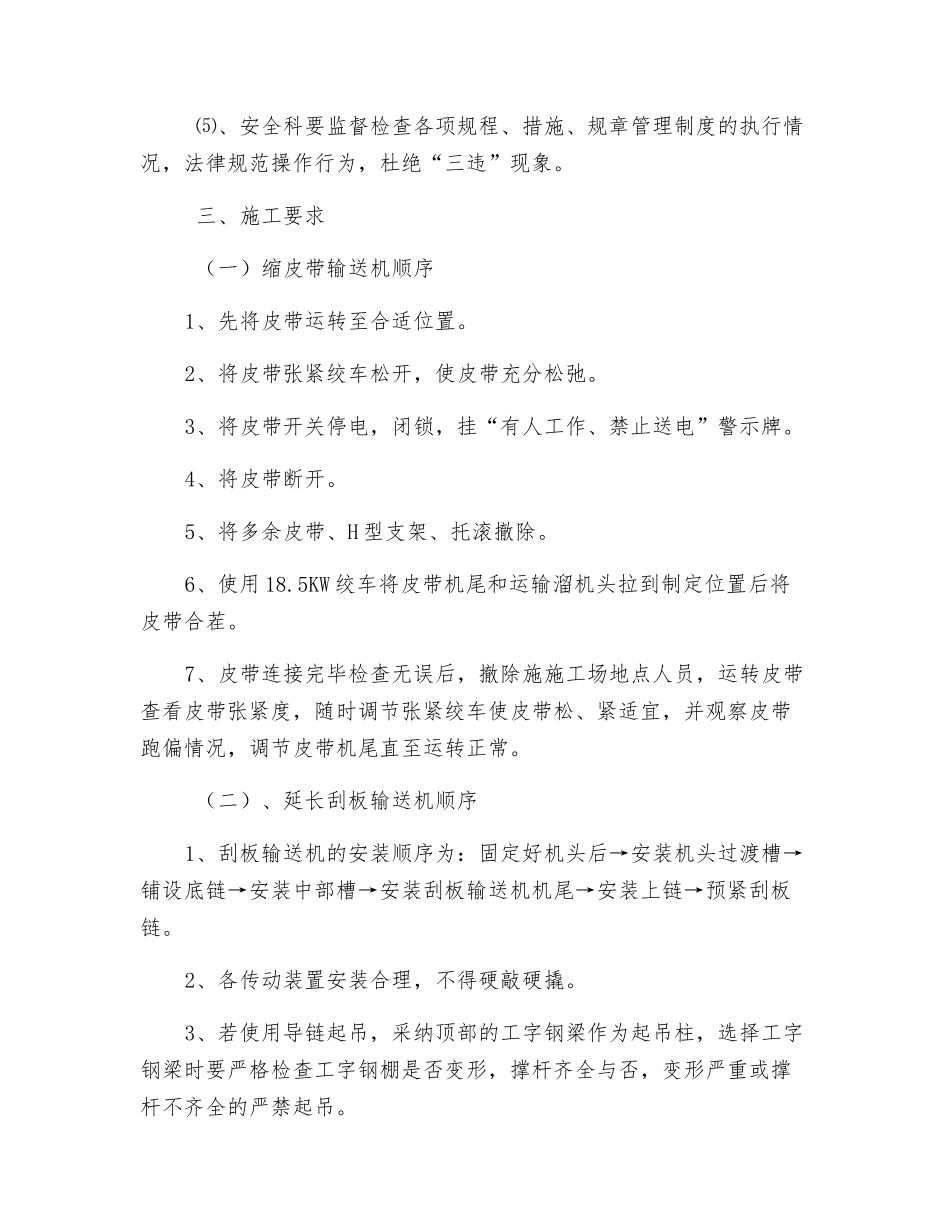

⑸、安全科要监督检查各项规程、措施、规章管理制度的执行情况,法律规范操作行为,杜绝“三违”现象
三、施工要求 (一)缩皮带输送机顺序1、先将皮带运转至合适位置
2、将皮带张紧绞车松开,使皮带充分松弛
3、将皮带开关停电,闭锁,挂“有人工作、禁止送电”警示牌
4、将皮带断开
5、将多余皮带、H 型支架、托滚撤除
6、使用 18
5KW 绞车将皮带机尾和运输溜机头拉到制定位置后将皮带合茬
7、皮带连接完毕检查无误后,撤除施施工场地点人员,运转皮带查看皮带张紧度,随时调节张紧绞车使皮带松、紧适宜,并观察皮带跑偏情况,调节皮带机尾直至运转正常
(二)、延长刮板输送机顺序1、刮板输送机的安装顺序为:固定好机头后→安装机头过渡槽→铺设底链→安装中部槽→安装刮板输送机机尾→安装上链→预紧刮板链
2、各传动装置安装合理,不得硬敲硬撬
3、若使用导链起吊,采纳顶部的工字钢梁作为起吊柱,选择工字钢梁时要严格检查工字钢棚是否变形,撑杆齐全与否,变形严重或撑杆不齐全的严禁起吊

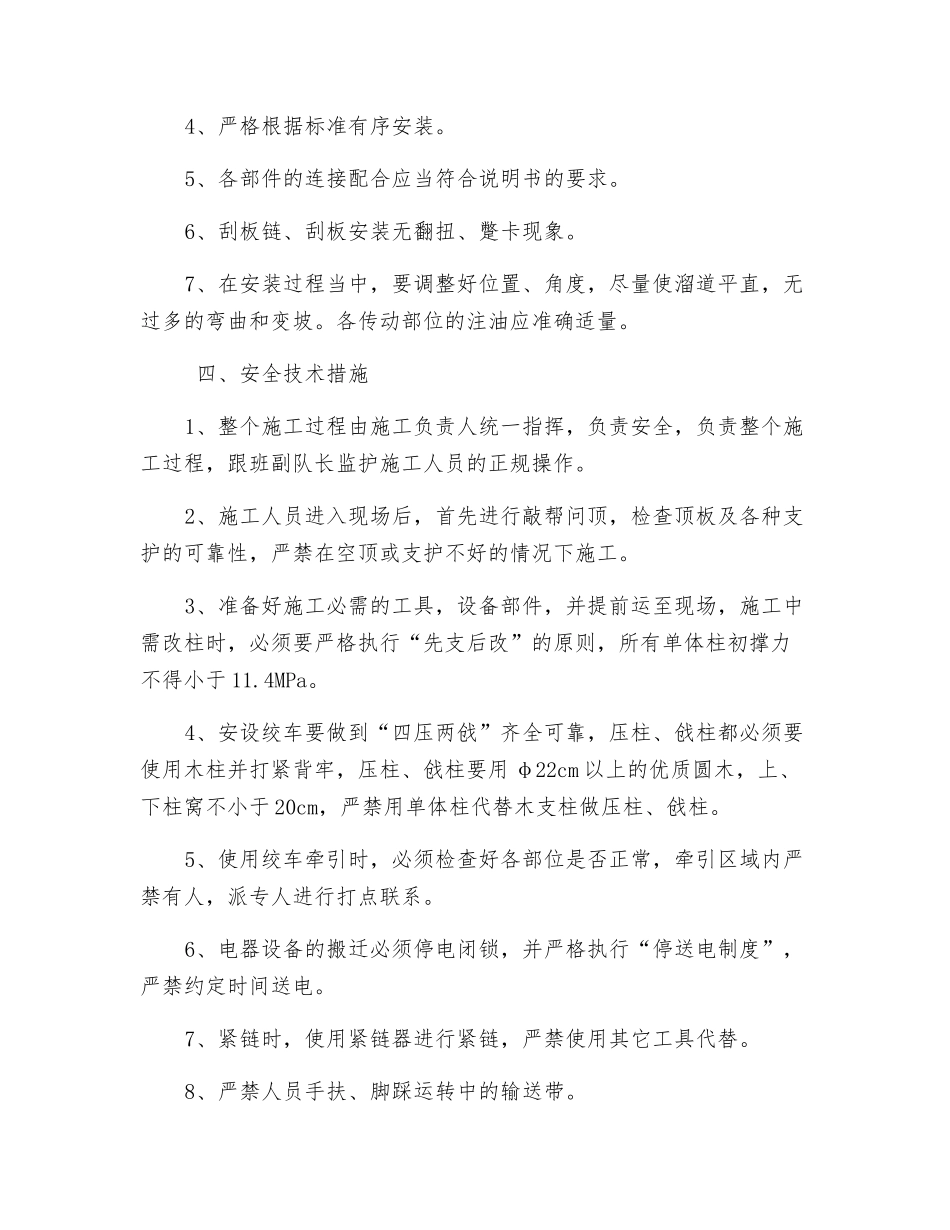

4、严格根据标准有
