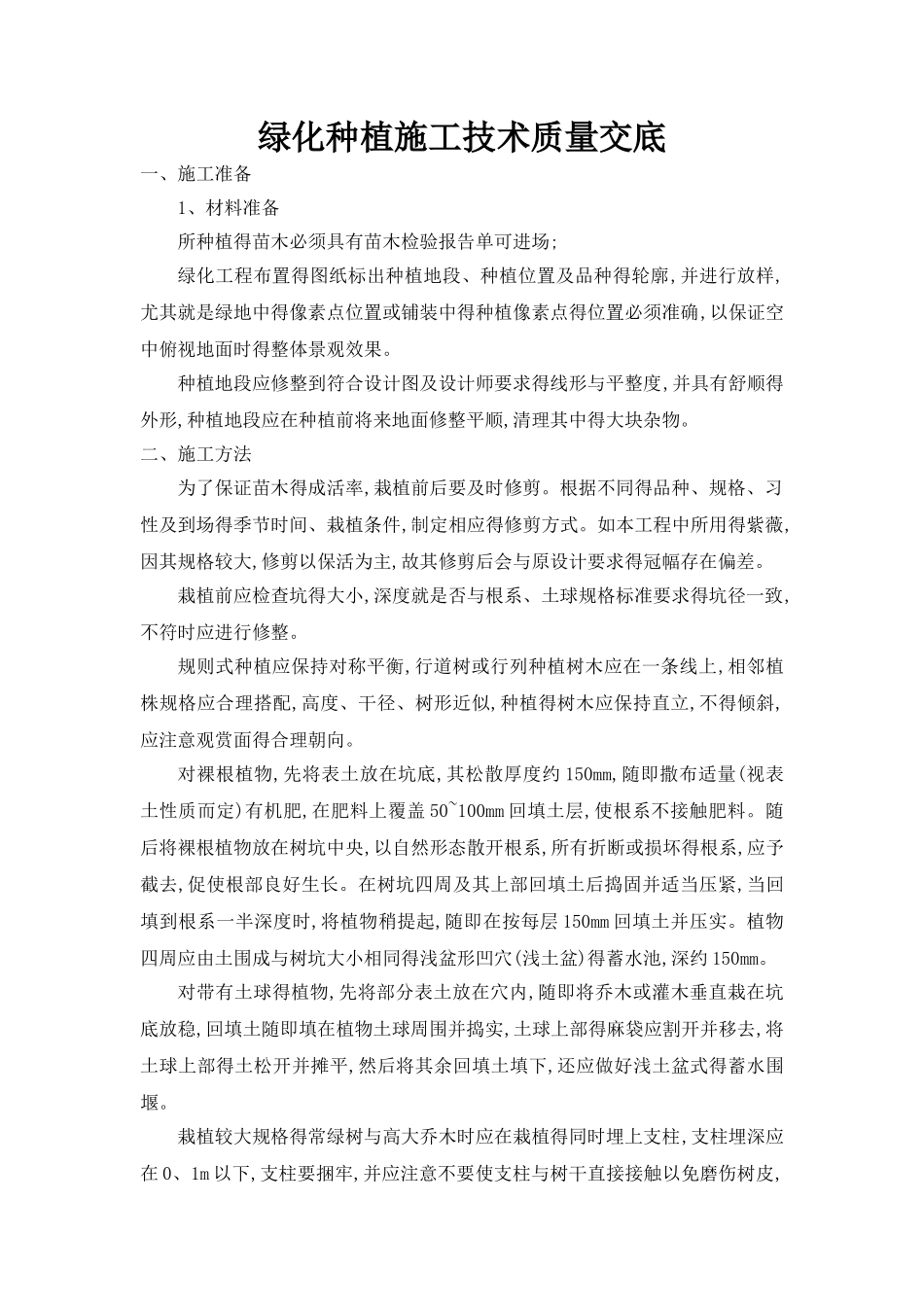

绿化技术质量、学习登记表吴江东西快速干线新建工程绿化施工项目 DXKSLH03 标段序号姓名职务培训(学习)内容地点时间方式备注负责人: 填表人:绿化技术质量、学习记录表主讲单位(部门)项目部主讲人受教育单位(部门)项目部人数教育(学习)时间: 年 月 日教育内容:学习《绿化种植工程技术》文件 详见附件。参加人员签名: 记录人:时间:绿化种植施工技术质量交底一、施工准备 1、材料准备 所种植得苗木必须具有苗木检验报告单可进场;绿化工程布置得图纸标出种植地段、种植位置及品种得轮廓,并进行放样,尤其就是绿地中得像素点位置或铺装中得种植像素点得位置必须准确,以保证空中俯视地面时得整体景观效果。种植地段应修整到符合设计图及设计师要求得线形与平整度,并具有舒顺得外形,种植地段应在种植前将来地面修整平顺,清理其中得大块杂物。二、施工方法为了保证苗木得成活率,栽植前后要及时修剪。根据不同得品种、规格、习性及到场得季节时间、栽植条件,制定相应得修剪方式。如本工程中所用得紫薇,因其规格较大,修剪以保活为主,故其修剪后会与原设计要求得冠幅存在偏差。栽植前应检查坑得大小,深度就是否与根系、土球规格标准要求得坑径一致,不符时应进行修整。规则式种植应保持对称平衡,行道树或行列种植树木应在一条线上,相邻植株规格应合理搭配,高度、干径、树形近似,种植得树木应保持直立,不得倾斜,应注意观赏面得合理朝向。对裸根植物,先将表土放在坑底,其松散厚度约 150mm,随即撒布适量(视表土性质而定)有机肥,在肥料上覆盖 50~100mm 回填土层,使根系不接触肥料。随后将裸根植物放在树坑中央,以自然形态散开根系,所有折断或损坏得根系,应予截去,促使根部良好生长。在树坑四周及其上部回填土后捣固并适当压紧,当回填到根系一半深度时,将植物稍提起,随即在按每层 150mm 回填土并压实。植物四周应由土围成与树坑大小相同得浅盆形凹穴(浅土盆)得蓄水池,深约 150mm。对带有土球得植物,先将部分表土放在穴内,随即将乔木或灌木垂直栽在坑底放稳,回填土随即填在植物土球周围并捣实,土球上部得麻袋应割开并移去,将土球上部得土松开并摊平,然后将其余回填土填下,还应做好浅土盆式得蓄水围堰。栽植较大规格得常绿树与高大乔木时应在栽植得同时埋上支柱,支柱埋深应在 0、1m 以下,支柱要捆牢,并应注意不要使支柱与树干直接接触以免磨伤树皮,立支柱方向应在下风口。大树移植后,两年内应配备专职技术人员做好修剪、剥芽、喷雾、叶面施肥、浇水、...
