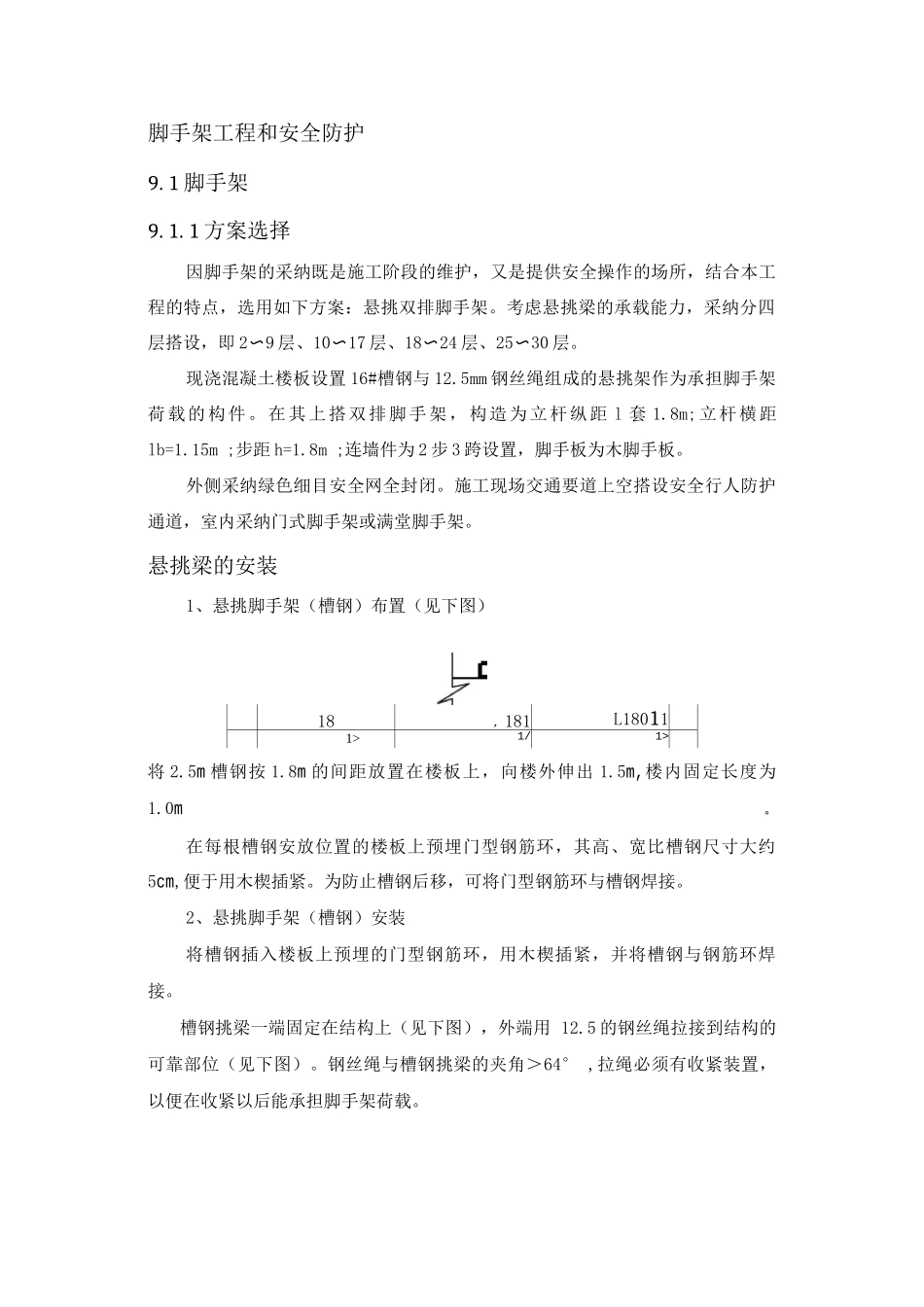

脚手架工程和安全防护9
1 脚手架9
1 方案选择因脚手架的采纳既是施工阶段的维护,又是提供安全操作的场所,结合本工程的特点,选用如下方案:悬挑双排脚手架
考虑悬挑梁的承载能力,采纳分四层搭设,即 2〜9 层、10〜17 层、18〜24 层、25〜30 层
现浇混凝土楼板设置 16#槽钢与 12
5mm 钢丝绳组成的悬挑架作为承担脚手架荷载的构件
在其上搭双排脚手架,构造为立杆纵距 l 套 1
8m;立杆横距lb=1
15m ;步距 h=1
8m ;连墙件为 2 步 3 跨设置,脚手板为木脚手板
外侧采纳绿色细目安全网全封闭
施工现场交通要道上空搭设安全行人防护通道,室内采纳门式脚手架或满堂脚手架
悬挑梁的安装1、悬挑脚手架(槽钢)布置(见下图)18,181L180111>1/1>将 2
5m 槽钢按 1
8m 的间距放置在楼板上,向楼外伸出 1
5m,楼内固定长度为1
在每根槽钢安放位置的楼板上预埋门型钢筋环,其高、宽比槽钢尺寸大约5cm,便于用木楔插紧
为防止槽钢后移,可将门型钢筋环与槽钢焊接
2、悬挑脚手架(槽钢)安装将槽钢插入楼板上预埋的门型钢筋环,用木楔插紧,并将槽钢与钢筋环焊接

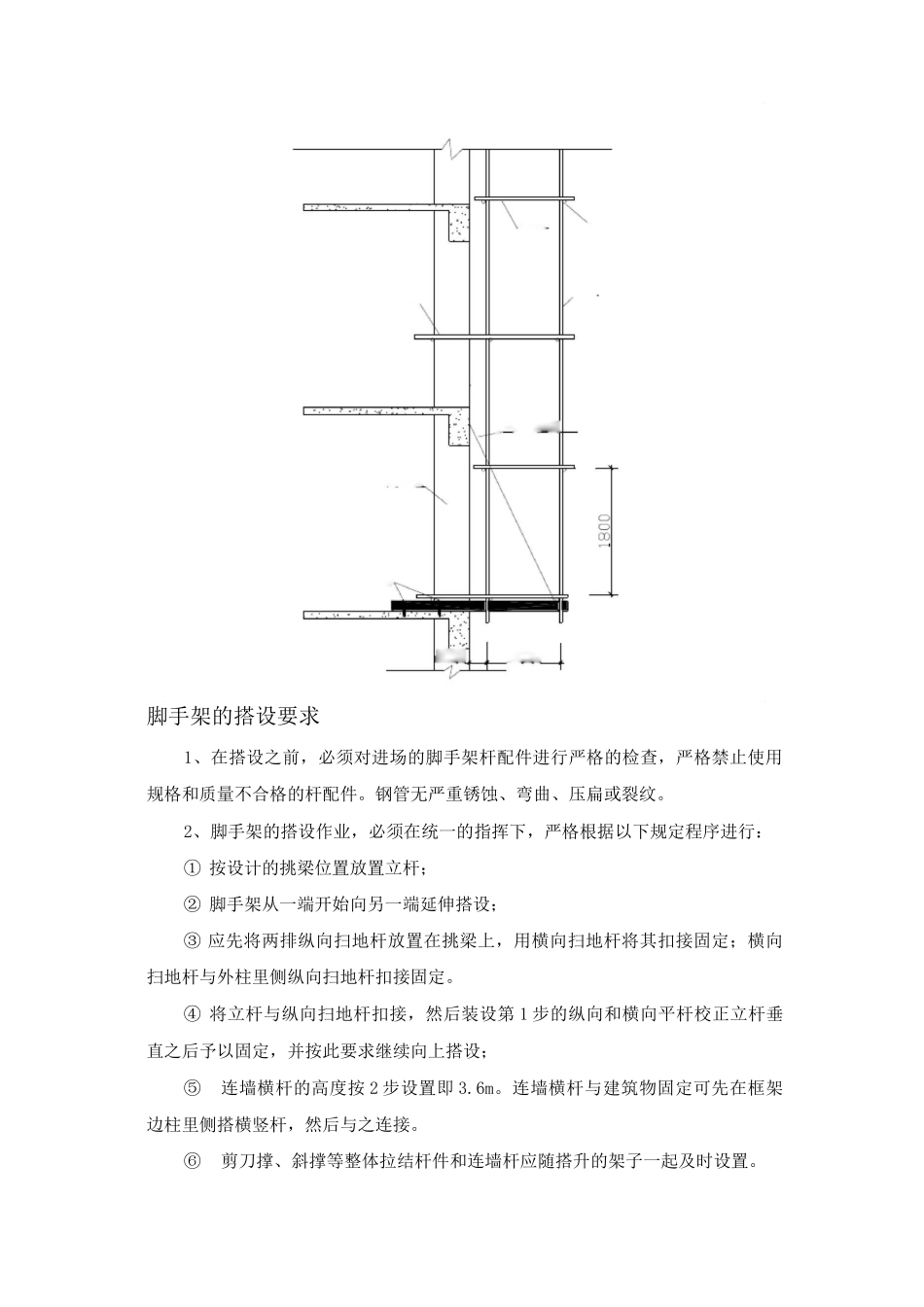

槽钢挑梁一端固定在结构上(见下图),外端用 12
5 的钢丝绳拉接到结构的可靠部位(见下图)
钢丝绳与槽钢挑梁的夹角>64° ,拉绳必须有收紧装置,以便在收紧以后能承担脚手架荷载
3、4、脚手架与挑梁侧视图(见下图)脚手架的搭设要求1、在搭设之前,必须对进场的脚手架杆配件进行严格的检查,严格禁止使用规格和质量不合格的杆配件
钢管无严重锈蚀、弯曲、压扁或裂纹

2、脚手架的搭设作业,必须在统一的指挥下,严格根据以下规定程序进行:① 按设计的挑梁位置放置立杆;② 脚手架从一端开始向另一端延伸搭设;③ 应先将两排纵向扫地杆放置在挑梁上,用横向扫地杆将其扣接固定;横向扫地杆与外柱里
