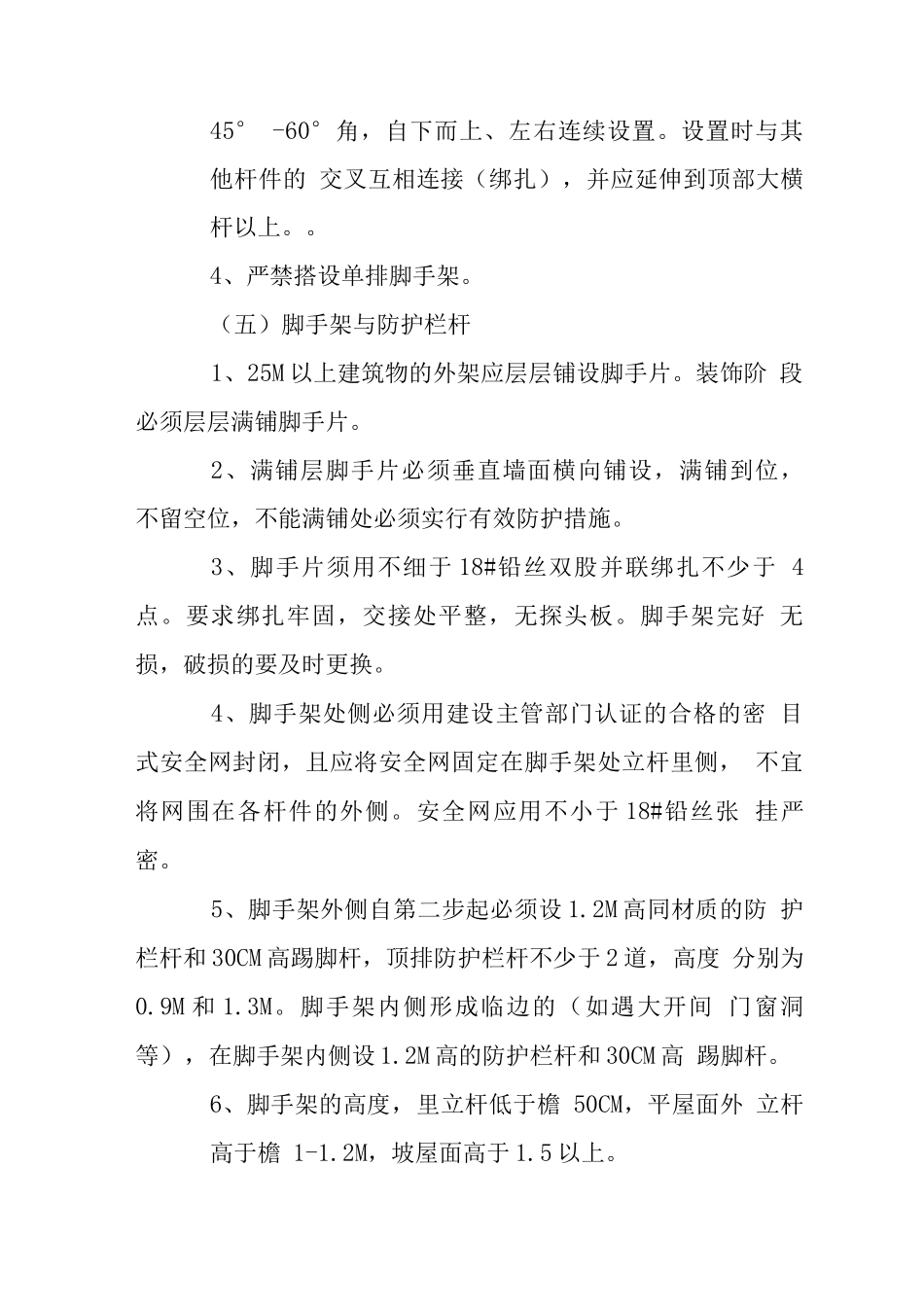

脚手架工程监理检查工作方案脚手架工程监理检查工作方案III.本工程脚手架选用落地式及悬挑式钢管脚手架, 专业监理工程师组织核查及现场检查以下工作。落地式脚手架核查要点(一)施工方案1、根据工程实际编制的脚手架专项施工方案,方案 有针对性,能有效地指导施工,明确安全技术措施。2、本工程为搭设高度超过 25M 且不足 50M 的外架, 应实行双钢管立杆或缩小间距等加强措施,除应绘制架体与 建筑物拉结图、现场杆件立面、平面布置图外,还应说明脚 手架基础做法。3、外架专项施工方案包括计算书及卸荷方法等是否 经企业技术负责人审批并签字盖章。(二)立杆1、钢管脚手架基础平整夯实,砼硬化,落地立杆垂 直稳放在金属底座、砼地坪、砼预制块上,设纵横相连扫地 杆。2、立杆基础外侧设置截面不小于 20X20CM 的排水沟, 并在外侧设 80CM 宽以上砼路面。3、外脚手架不宜支在屋面、雨棚、阳台等处,确因 工程需要搭设的脚手架,要分别对外架和屋面、雨棚、阳台 等部位的结构稳定进行计算并实行有效安全措施。其设计计 算书和安全措施须经企业技术负责从审批签字盖章。(三)架手脚与建筑物拉结1、脚手架与建筑物按水平方向不大于 7M,垂直方向 不大于 4M 设一拉结点。拉结点转角和顶部处加密,即在转 角 1M范围按垂直方向不大于 4M 设一拉结,顶部 80CM 以内 范围水平方向不大于 7M 设一拉结点。2、钢管外架拉结点应刚性拉结;毛竹外架采纳 2 根 并联 8 号铅丝加套管的柔性拉结(既拉又撑)。拉结点应保 证牢固,防止其移动变形,且尽量设置在外架大、小横杆接 点处。3、外墙装饰阶段拉结点也须满足要求,确因施工需 要除去原拉结点时,必须重新补设可靠、有效的临时拉结, 以确保外架安全可靠。4、拉结点或临时拉结点必须画出制作详图。(四)立杆间距与剪刀撑1、钢管脚手架步距底部高度不大于 2M,其余不大于 1.8M,立杆纵距不大于 1.8M,横距不大于 1.5M。此工程搭 高度超过 25M 还应有专门设计计算。2、架子转角处立杆间距应符合搭设要求。3、脚手架外侧设置剪刀撑,由脚手架端头开始按水 平距离不超过 9M 设置一排剪刀撑,剪刀撑杆件与地面成45° -60°角,自下而上、左右连续设置。设置时与其他杆件的 交叉互相连接(绑扎),并应延伸到顶部大横杆以上。。4、严禁搭设单排脚手架。(五)脚手架与防护栏杆1、25M 以上建筑物的外架应层层铺设脚手片。装饰阶 段必须层层满铺脚手片...
