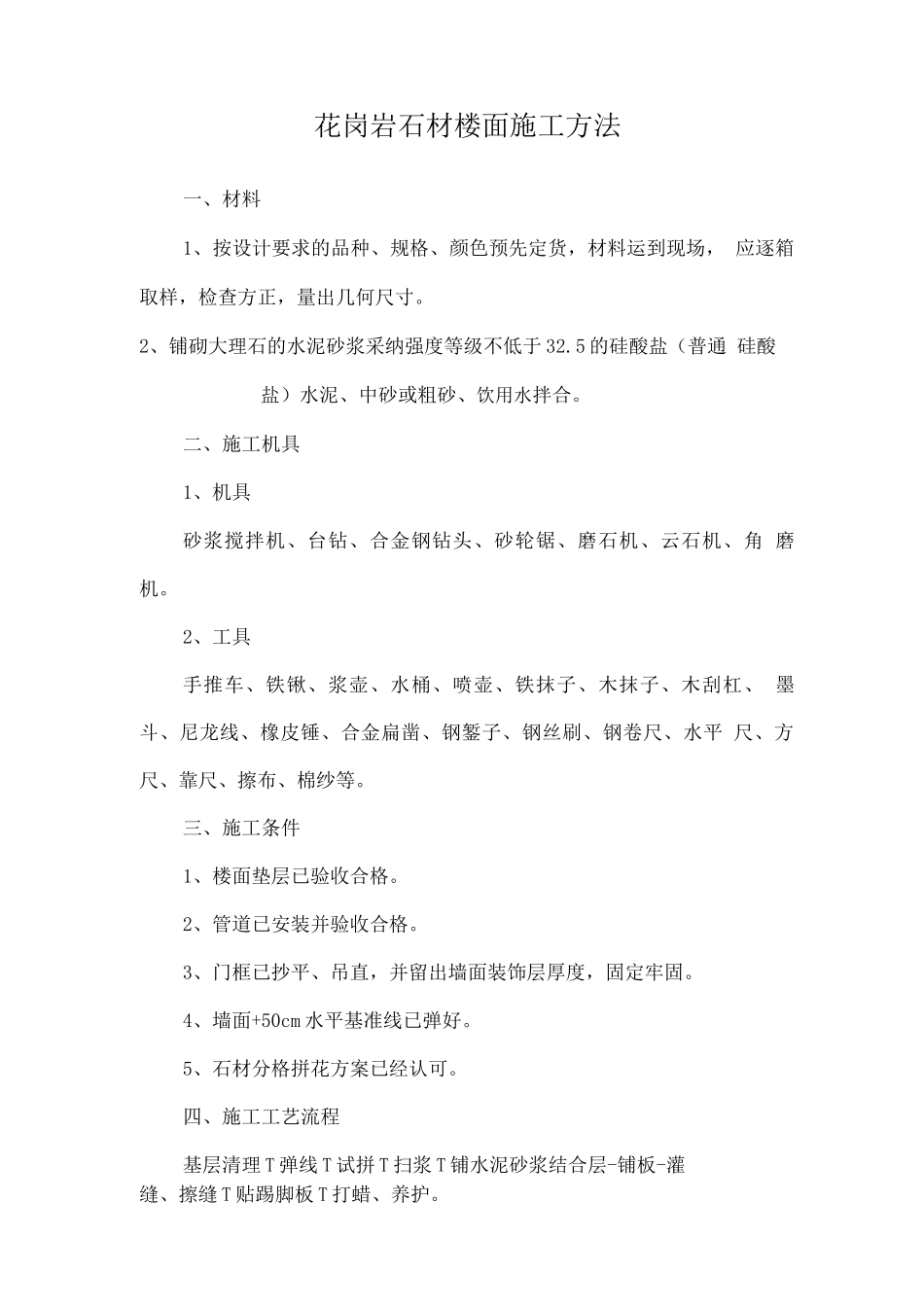

花岗岩石材楼面施工方法一、材料1、按设计要求的品种、规格、颜色预先定货,材料运到现场, 应逐箱取样,检查方正,量出几何尺寸
2、铺砌大理石的水泥砂浆采纳强度等级不低于 32
5 的硅酸盐(普通 硅酸盐)水泥、中砂或粗砂、饮用水拌合
二、施工机具1、机具砂浆搅拌机、台钻、合金钢钻头、砂轮锯、磨石机、云石机、角 磨机
2、工具手推车、铁锹、浆壶、水桶、喷壶、铁抹子、木抹子、木刮杠、 墨斗、尼龙线、橡皮锤、合金扁凿、钢錾子、钢丝刷、钢卷尺、水平 尺、方尺、靠尺、擦布、棉纱等
三、施工条件1、楼面垫层已验收合格
2、管道已安装并验收合格
3、门框已抄平、吊直,并留出墙面装饰层厚度,固定牢固
4、墙面+50cm 水平基准线已弹好
5、石材分格拼花方案已经认可
四、施工工艺流程基层清理 T 弹线 T 试拼 T 扫浆 T 铺水泥砂浆结合层-铺板-灌缝、擦缝 T 贴踢脚板 T 打蜡、养护

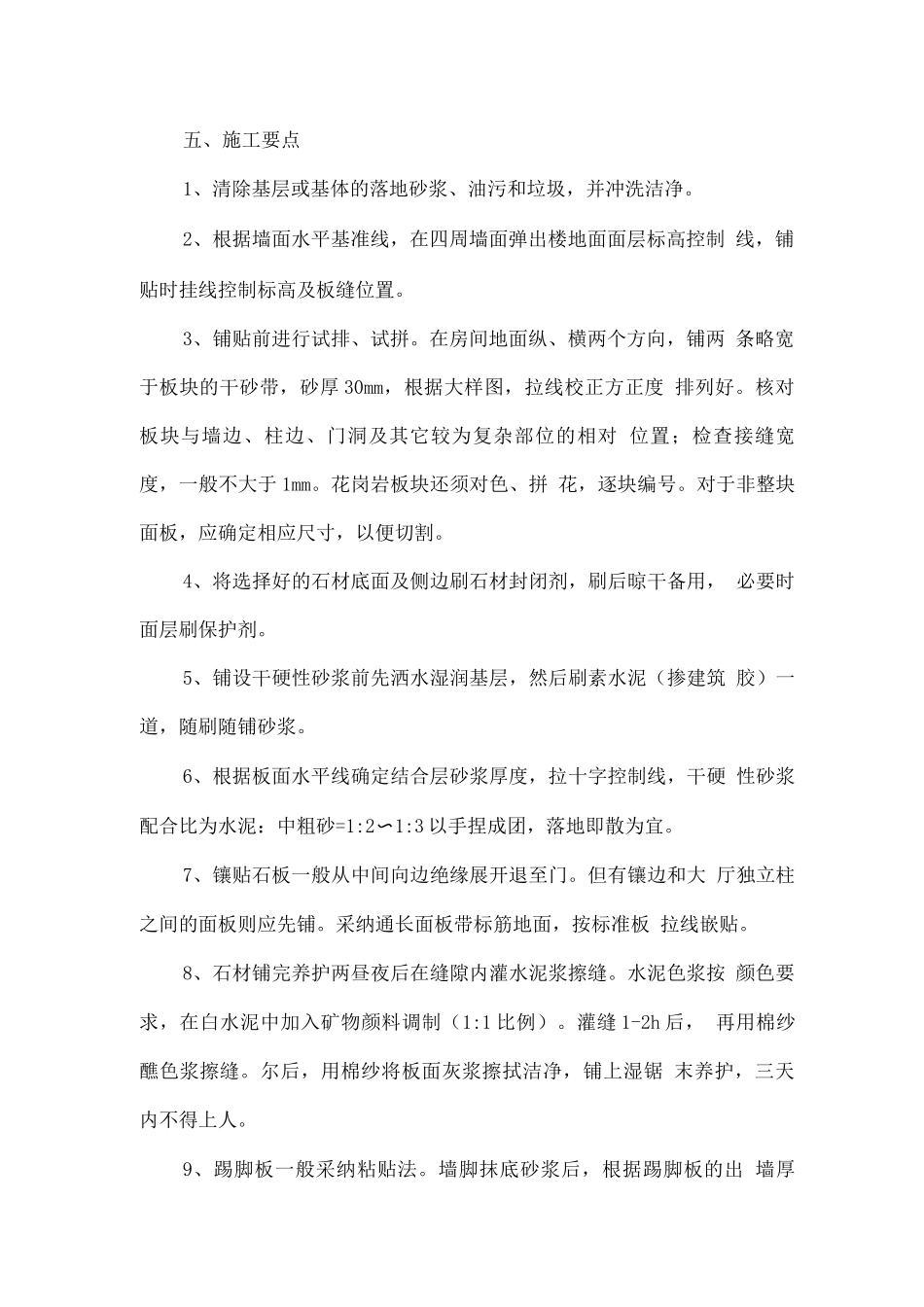

五、施工要点1、清除基层或基体的落地砂浆、油污和垃圾,并冲洗洁净
2、根据墙面水平基准线,在四周墙面弹出楼地面面层标高控制 线,铺贴时挂线控制标高及板缝位置
3、铺贴前进行试排、试拼
在房间地面纵、横两个方向,铺两 条略宽于板块的干砂带,砂厚 30mm,根据大样图,拉线校正方正度 排列好
核对板块与墙边、柱边、门洞及其它较为复杂部位的相对 位置;检查接缝宽度,一般不大于 1mm
花岗岩板块还须对色、拼 花,逐块编号
对于非整块面板,应确定相应尺寸,以便切割
4、将选择好的石材底面及侧边刷石材封闭剂,刷后晾干备用, 必要时面层刷保护剂
5、铺设干硬性砂浆前先洒水湿润基层,然后刷素水泥(掺建筑 胶)一道,随刷随铺砂浆
6、根据板面水平线确定结合层砂浆厚度,拉十字控制线,干硬 性砂浆配合比为水泥:中粗砂=1:2〜1:3 以手捏成团,落地即散为宜
7、镶贴石板一般从中间向边绝缘展开退至门

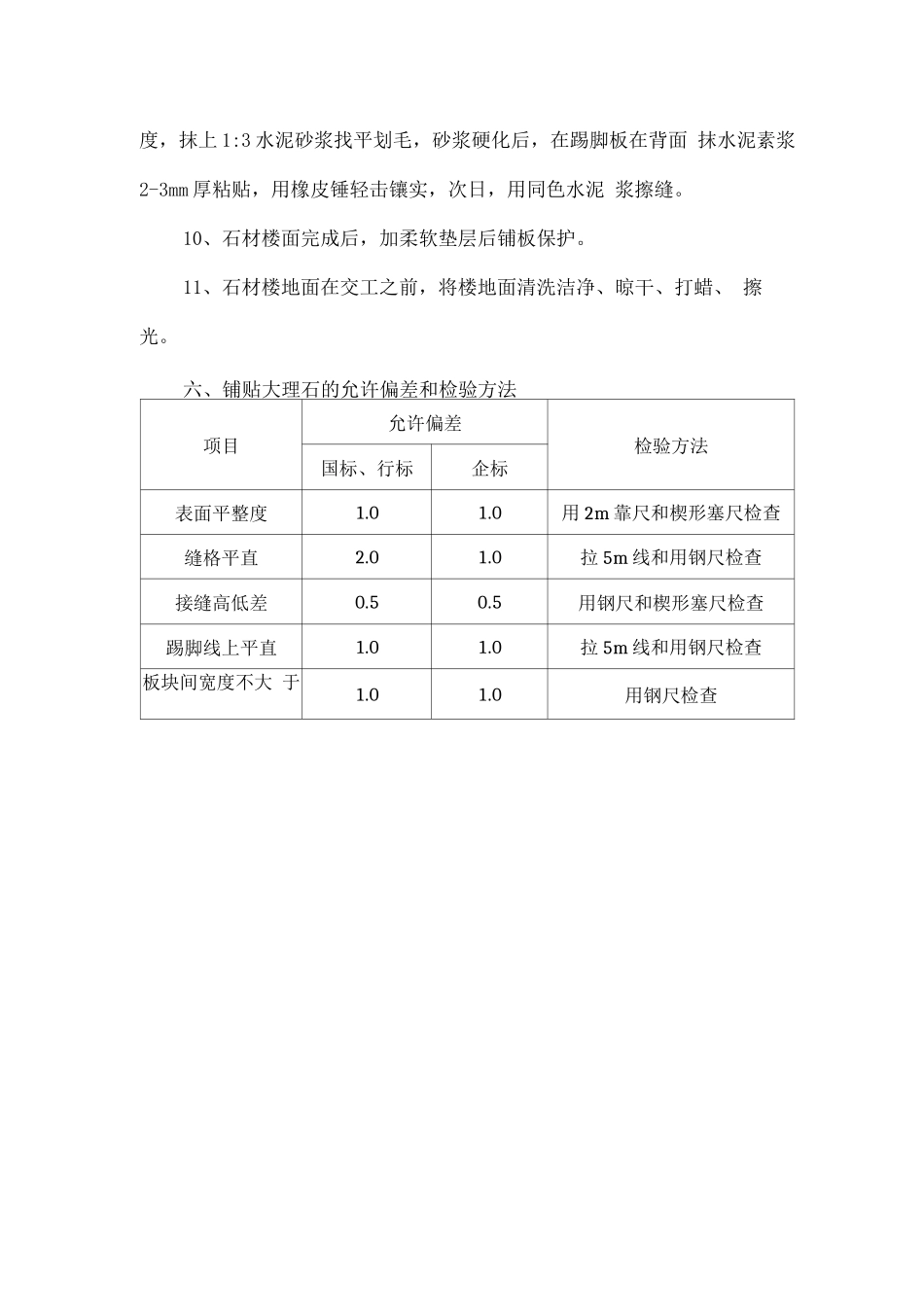

但有镶边和大 厅独立柱之
