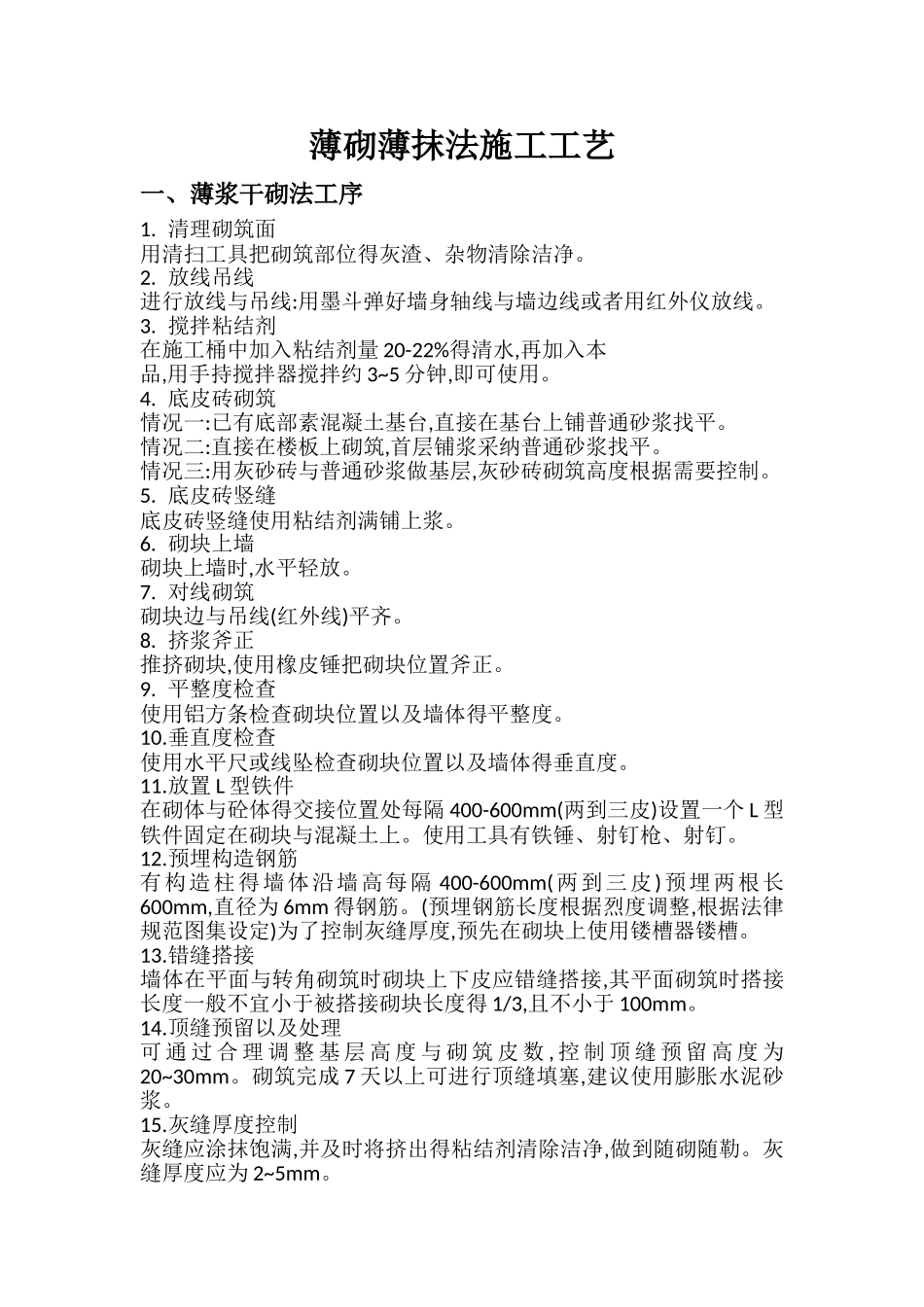

薄砌薄抹法施工工艺一、薄浆干砌法工序1
清理砌筑面用清扫工具把砌筑部位得灰渣、杂物清除洁净
放线吊线进行放线与吊线:用墨斗弹好墙身轴线与墙边线或者用红外仪放线
搅拌粘结剂在施工桶中加入粘结剂量 20-22%得清水,再加入本品,用手持搅拌器搅拌约 3~5 分钟,即可使用
底皮砖砌筑情况一:已有底部素混凝土基台,直接在基台上铺普通砂浆找平
情况二:直接在楼板上砌筑,首层铺浆采纳普通砂浆找平
情况三:用灰砂砖与普通砂浆做基层,灰砂砖砌筑高度根据需要控制
底皮砖竖缝底皮砖竖缝使用粘结剂满铺上浆
砌块上墙砌块上墙时,水平轻放
对线砌筑砌块边与吊线(红外线)平齐
挤浆斧正推挤砌块,使用橡皮锤把砌块位置斧正
平整度检查使用铝方条检查砌块位置以及墙体得平整度
垂直度检查使用水平尺或线坠检查砌块位置以及墙体得垂直度
放置 L 型铁件在砌体与砼体得交接位置处每隔 400-600mm(两到三皮)设置一个 L 型铁件固定在砌块与混凝土上
使用工具有铁锤、射钉枪、射钉
预埋构造钢筋有构造柱得墙体沿墙高每隔 400-600mm(两到三皮)预埋两根长600mm,直径为 6mm 得钢筋
(预埋钢筋长度根据烈度调整,根据法律规范图集设定)为了控制灰缝厚度,预先在砌块上使用镂槽器镂槽
错缝搭接墙体在平面与转角砌筑时砌块上下皮应错缝搭接,其平面砌筑时搭接长度一般不宜小于被搭接砌块长度得 1/3,且不小于 100mm
顶缝预留以及处理可 通 过 合 理 调 整 基 层 高 度 与 砌 筑 皮 数 , 控 制 顶 缝 预 留 高 度 为20~30mm
砌筑完成 7 天以上可进行顶缝填塞,建议使用膨胀水泥砂浆
灰缝厚度控制灰缝应涂抹饱满,并及时将挤出得粘结剂清除洁净,做到随砌随勒
灰缝厚度应为 2~5mm

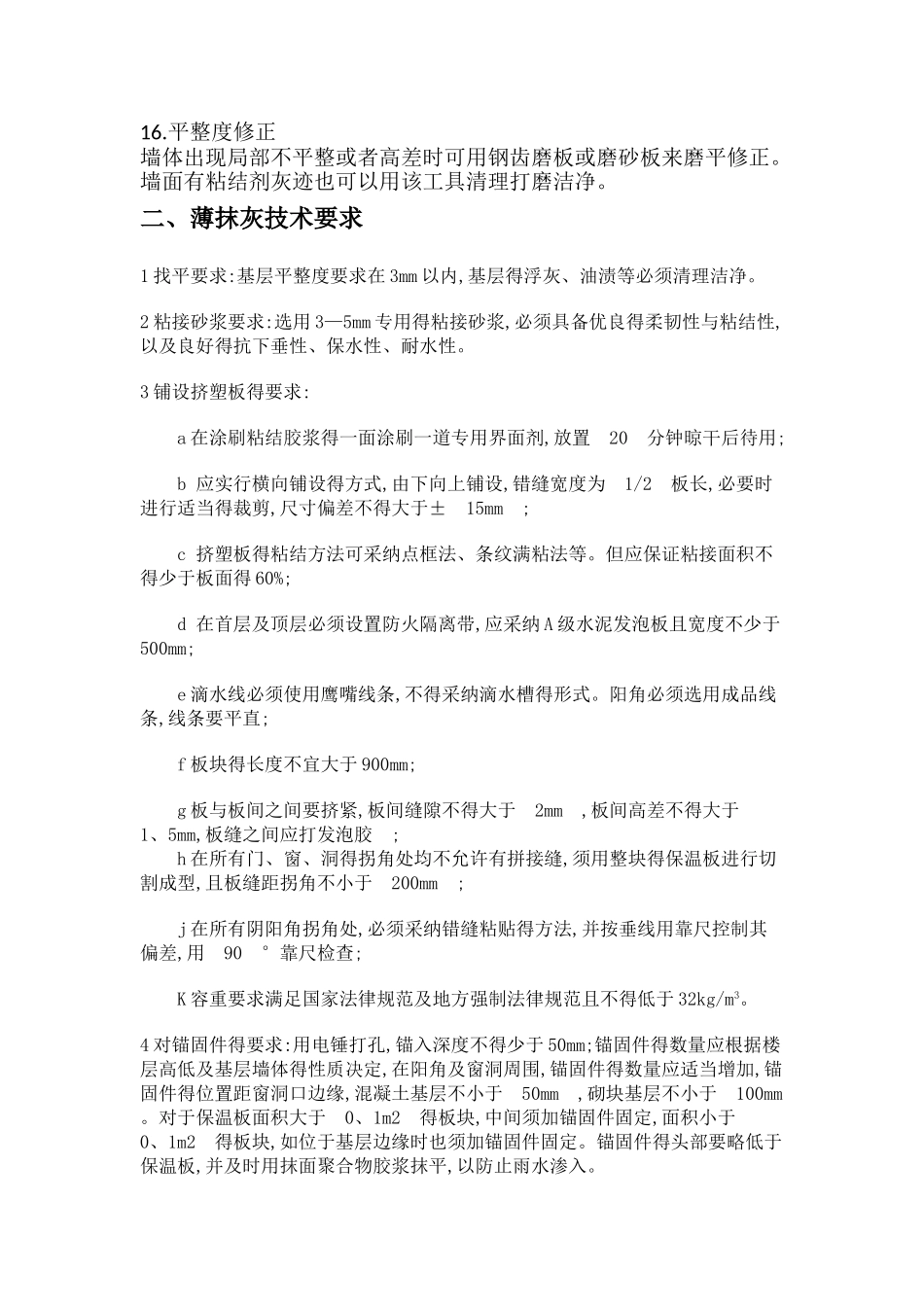

平整度修正墙体出现
