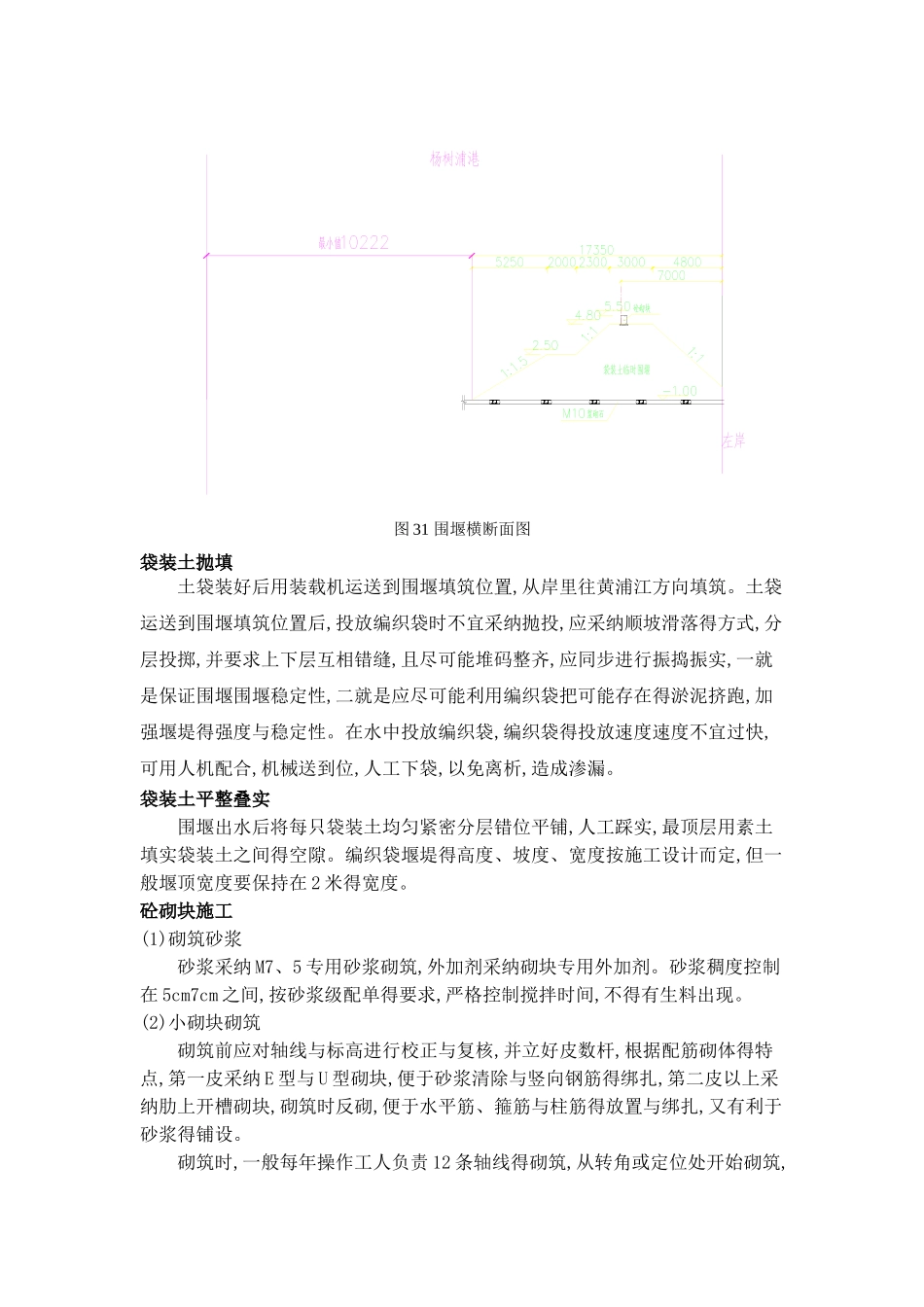

袋装土围堰施工工艺袋装土围堰施工流程杂物清理、淤泥疏浚围堰填筑前在围堰位置用水上挖泥船清除杂物、淤泥,拆除清理至现有河岸边侧,以保证围堰嵌入河岸,保证连接处得防渗效果;堰址河底位置淤泥采纳挖斗式挖泥船进行疏浚,采纳 3 艘泥驳运输至长江口抛泥区。疏浚过程中保证编制袋围堰稳定,清淤应清理到硬底,清淤后河底应无淤泥。袋装土装填围堰土袋装土采纳人工进行装土,土质应选用粘性土,投放袋装量为袋容量1/2~2/3 得编织袋,袋口应用麻绳或绑扎丝绑扎,并进行平整。疏浚前根据施工图纸进行实地放样,确定出围堰位置,如下图:图 31 围堰横断面图袋装土抛填土袋装好后用装载机运送到围堰填筑位置,从岸里往黄浦江方向填筑。土袋运送到围堰填筑位置后,投放编织袋时不宜采纳抛投,应采纳顺坡滑落得方式,分层投掷,并要求上下层互相错缝,且尽可能堆码整齐,应同步进行振捣振实,一就是保证围堰围堰稳定性,二就是应尽可能利用编织袋把可能存在得淤泥挤跑,加强堰堤得强度与稳定性。在水中投放编织袋,编织袋得投放速度速度不宜过快,可用人机配合,机械送到位,人工下袋,以免离析,造成渗漏。袋装土平整叠实围堰出水后将每只袋装土均匀紧密分层错位平铺,人工踩实,最顶层用素土填实袋装土之间得空隙。编织袋堰堤得高度、坡度、宽度按施工设计而定,但一般堰顶宽度要保持在 2 米得宽度。砼砌块施工(1)砌筑砂浆砂浆采纳 M7、5 专用砂浆砌筑,外加剂采纳砌块专用外加剂。砂浆稠度控制在 5cm7cm 之间,按砂浆级配单得要求,严格控制搅拌时间,不得有生料出现。(2)小砌块砌筑砌筑前应对轴线与标高进行校正与复核,并立好皮数杆,根据配筋砌体得特点,第一皮采纳 E 型与 U 型砌块,便于砂浆清除与竖向钢筋得绑扎,第二皮以上采纳肋上开槽砌块,砌筑时反砌,便于水平筋、箍筋与柱筋得放置与绑扎,又有利于砂浆得铺设。砌筑时,一般每年操作工人负责 12 条轴线得砌筑,从转角或定位处开始砌筑,内外墙同时进行,纵横墙交错搭接,非承重墙可采纳后砌法,水平灰缝厚度由皮数杆控制,垂直度由线锺控制,墙面得平整度由两个转角之间得麻线控制。砌筑时,水平灰缝采纳座浆法,灰缝饱满度要求达到 90%,由于配筋砌体小砌块竖缝也要求灌实,所以竖缝宜采纳砌块在两侧竖肋上抹头缝上墙得砌筑方法,即仅在砌块两侧竖肋上抹浆后上墙砌筑,而且要随砌随用小工具将竖缝多余砂浆清除。竖缝中要保证两侧肋上砂浆饱满,而中间不能留有砂浆。砌块孔内多余砂浆也要用泥刀刮除,灰缝厚度控制在 812mm 之间,...
